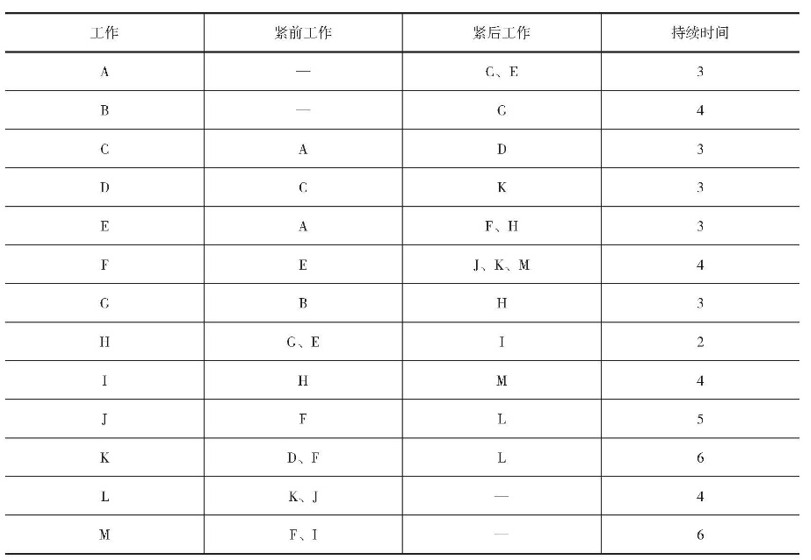

某公司中标某沿海城市一高层写字楼工程,该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示:

在工程施工过程中发生以下事件:

事件一:施工单位施工至E工作时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。

事件二:施工单位施工至I工作时,由于业主指定材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。

(1)根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。

(2)事件一中,施工单位的索赔是否成立,并分别说明理由。

(3)事件二中,施工单位的索赔是否成立,并分别说明理由。

(4)写出事件一、事件二全部发生后本工程实际总工期及关键线路。



知识点:1A422000项目施工进度管理


参考答案:↓


解析:

答:

(1)根据上表中各工序间的逻辑关系绘制施工进度计划网络图如下:

其中:关键线路为A→E→F→K→L或①→③→⑤→⑧→⑨→⑩→⑫;

总工期为20个月。

(2)

1)2个月工期索赔:成立。

理由:属不可抗力,工期索赔应该成立。

2)43万元费用索赔:不成立。

理由:① 属不可抗力,施工单位人工费、机械费、临时建筑损失费等18万元应由施工单位自行承担;

② 属不可抗力,建筑物受到海水侵蚀,清理、返工费用25万元应由业主承担。

(3)工期索赔不成立,费用索赔不成立。

理由:业主指定的材料(并非业主提供材料),其质量控制责任属施工单位责任范围,故索赔均不成立。

(4)事件一、事件二全部发生后,施工进度计划网络图如下:



事件全部发生后实际总工期为:22个月。

关键线路共有两条,分别为:

A→E→F→K→L(或①→③→⑤→⑧→⑨→⑩→⑫);

A→E→H→I→M(或①→③→⑤→⑥→⑦→⑪→⑫)。
