第21题 根据《建设施工合同(示范文本)》分析事件三中建设单位和施工单位各自承担那些经济损失。项目监理机构应批准的费用补偿和工程延期各是多少?(不考虑工程保险)



参考答案:见解析


解析:

(1)事件3中建设单位应承当的经济损失:已建工程的损坏;现场堆放的价值50万元的工程材料的损毁:建设单位受伤人员医疗费3万元:修复损坏工程支出10万元。

(2)事件3中施工单位应承当的经济损失;局部施工机械损坏的修复费20万元;施工单位受伤人员医疗费21万元。

(3)工程监理机构应批准的费用补偿=(50+3+10)万元=63万元。

(4)工程监理机构应批准的工期延期为1个月。


第22题 就施工合同主体关系而言,事件四中设备部件损坏的责任应由谁承担,并说明理由。



参考答案:见解析


解析:

就施工合同主体关系而言,事件4中设备部件损坏的责任应由建设单位承担。

理由:主体关系就是建设单位和施工单位,建设单位采购的材料设备经检查试验通过后,仍不能解除建设单位供给材料设备存在的质量缺陷责任。




第23题 针对事件1,写出项目监理机构处理基础工程质量事故的程序。



参考答案:见解析


解析:

项目监理机构处理基础工程质量事故的程序。(6分)
(1)工程质量事故发生后,总监理工程师签发工程暂停令,并要求停止进行质量缺陷部位和与其有关联部位及下道工序施工,应要求施工单位采取必要的措施,防止事故扩大并保护好现场。同时,要求质量事故发生单位迅速按类别和等级向相应的主管部门上报,并于24h内写出书面报告。

(2)及时报告建设单位。
(2)监理工程师在事故调查组展开工作后,应积极协助,客观地提供相应证据,若监理方无责任,监理工程师可应邀参加调查组,参与事故调查;若监理方有责任,则应予以回避,但应配合调查组工作。
(3)当监理工程师接到质量事故调查组提出的技术处理意见后,可组织相关单位研究,并责成相关单位完成技术处理方案,并予以审核签认。
(4)技术处理方案核签后,监理工程师应要求施工单位制定详细的施工方案设计,必要时应编制监理实施细则,对工程质量事故技术处理施工质量进行监理,技术处理过程中的关键部位和关键工序应进行旁站监理,并会同设计、建设等有关单位共同检查认可。
(5)对施工单位完工自检后报验结果,组织有关各方进行检查验收,必要时应进行处理结果鉴定。要求事故单位整理编写质量事故处理报告,并审核签认,组织将有关技术资料归档。
(6)经建设单位同意后,签发工程复工令,恢复正常施工。



第24题 事件2中,项目监理机构应查验钢材的哪些质量证明文件?



参考答案:见解析


解析:

项目监理机构应查验的钢材质量证明文件有:钢材的出厂合格证、厂家质量检验报告以及施工单位的现场复验报告。(3分)


第25题 针对事件3,指出5、6、7三个月的直方图分别属于哪种类型,并分别说明其形成原因。



参考答案:见解析


解析:

(1)5月份的直方图属于孤岛型。(1)
形成原因:由于原材料发生变化,或者他人顶班作业造成的。(1)
(2)6
月份的直方图属于双峰型。(1)
形成原因:由于用两种不同方法或两台设备或两组工人进行生产,然后把两方面数据混在一起整理产生的。(1)
(3)7
月份的直方图属于绝壁型。(1)
形成原因:由于数据收集不正常,可能有意识地去掉下限以下的数据,或是在检测过程中存在某种人为因素造成的。(1)


第26题 事件4中,专业监理工程师应如何处理所发现的情况?



参考答案:见解析


解析:

专业监理工程师对所发现情况的处理方法:
专业监理工程师发现乙施工单位的专职安全生产管理人员离岗应及时向总监理工程师报告,同时签发《监理工程师通知单》,要求乙施工单位安排专职安全生产管理人员上岗。(2)


第27题 事件5中,项目监理机构组织设计技术交底会是否妥当?针对乙施工单位拟采用的新工艺,写出项目监理机构的处理程序。



参考答案:见解析


解析:

(1)项目监理机构组织设计技术交底会不妥。(1分)应由建设单位组织召开设计技术交底会,设计单位、施工单位、监理单位参加(本处的正确做法可以不写)。
(2)项目监理机构对乙施工单位拟采用新工艺的处理程序:

专业监理工程师应审查施工单位报送的新材料、新工艺、新技术、新设备的质量认证材料和相关验收标准的适用性,必要时,应要求施工单位组织专题论证,审查合格后报总监理工程师签认。(3分)



第28题 提出事件一中专业监理工程师的做法有哪些不妥,说明理由。



参考答案:见解析


解析:

事件1中,专业监理工程师做法的不妥之处及理由具体如下:
(1)打桩工程开工前分包单位向专业监理工程师报送了《分包单位资格报审表》及相关资料不妥。
理由:总包单位选定分包单位后,应由总包单位报送《分包单位资格报审表》及相关材料。
(2)专业监理工程师仅审查了营业执照、企业资质等级证书不妥。
理由:根据《建设工程监理规范》(GB/T50319—2013),对分包单位资格审查,包括以下内容:①营业执照、企业资质等级证书;②安全生产许可文件;③类似工程业绩;④专职管理人员和特种作业人员的资格。
(3)专业监理工程师认为符合条件后即通知施工单位同意分包单位进场施工不妥。
理由:专业监理工程师认为符合条件后,还应由总监理工程师书面确认,由总监理工程师签发同意分包单位进场的通知。


第29题 专业监理工程师应如何处理事件二?



参考答案:见解析


解析:

专业监理工程师立即报告总监理工程师,并下达监理工作通知单要求停用该批钢材;然后要求施工单位对该批钢筋提交出厂检验报告,产品合格证、进场复检报告等资料进行报验,监理机构应要求施工单位通过见证取样方式送有资质的实验室检验。按合同约定监理组织评先检验。如果符合检测标准合格,经专业监理工程师验收后,方可使用;如果对该批钢筋检验不合格,监理机构应对其进行封存标识,并指令施工单位限期清除现场。

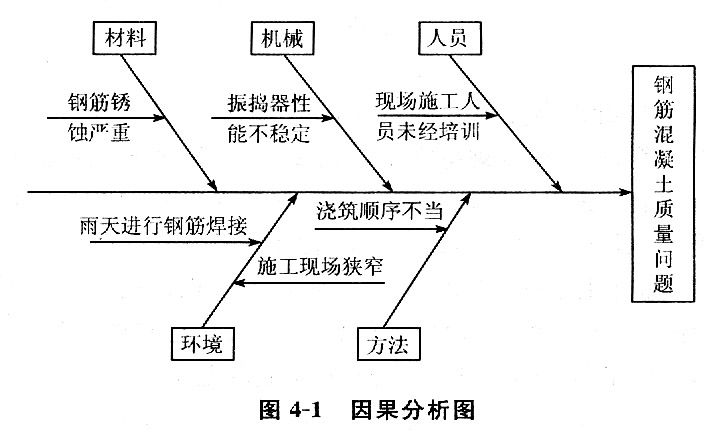

第30题 将项目监理机构针对事件三分析的①~⑤项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。



参考答案:见解析


解析:

现场施工人员未经培训-人员②浇筑顺序不当-方法;③振捣器性能不稳定-机械;④雨天进行钢筋焊接-环境;⑤施工现场狭窄-环境;⑥钢筋锈蚀严重-材料。



第31题 按造成损失的严重程度划分,事件四中的质量事故属于哪一类?写出项目监理机构对该事故的处理程序。



参考答案:见解析


解析:

属较大质量事故,根据有关规定经济损失大于等于1000万元的为较大质量事故。

工程质量发生后,项目监理机构处理程序:

(1)总监理工程师及时下达工程暂停令,要求承包单位暂停事故部位及关联部位的施工。

(2)总监理工程师应要求施工单位进行质量事故调查,分析原因。监理机构应积极配合事故调查小组,提供相应证据。

(3)要求施工单位提交技术处理方案,审查后报送建设单位经设计单位等相关单位认可;

(4)被认可技术处理方案由总监签发给施工单位后,监理机构要求施工单位制定详细施工方案。项目监理机构应对质量事故处理过程和处理结果进行跟踪检查和验收;

(5)处理完毕并经监理机构复查,符合规定要求后,施工单位提出工程复工报审表,总监理工程师经建设单位同意后,签发工程复工报审表。

(6)总监理工程师应及时向建设单位及本监理单位提交有关质量事故的书面报告,并应将完整的质量事故处理记录整理归档。



第32题 指出事件1中的不妥之处,写出正确做法。



参考答案:见解析


解析:

事件1中的不妥之处及正确做法。
(1)
不妥之处:甲施工单位将其编制的施工组织设计报送建设单位。(05)
正确做法:甲施工单位将其编制的施工组织设计报送监理机构。(1)
(2)
不妥之处:施工组织设计经监理单位技术负责人审核签字。(05)
正确做法:施工组织设计应经总监理工程师审核签字。(1)
(3)
不妥之处:施工组织设计经审核签字后,通过专业监理工程师转交给甲施工单位。(05)
正确做法:施工组织设计经审核签字后,由项目监理机构报送建设单位。(1)


第33题 指出事件2中专业监理工程师做法的不妥之处,写出正确做法。



参考答案:见解析


解析:

(1)事件2中专业监理工程师做法的不妥之处:专业监理工程师接收乙施工单位的深基坑支护专项施工方案。(0.5分)
正确做法:乙单位是分包单位,乙施工单位的深基坑支护专项施工方案应交给总包单位审核签字后,由总包单位报送给监理机构。

(1)事件2中专业监理工程师做法的不妥之处:专业监理工程师审核批准乙施工单位的深基坑支护专项施工方案。

正确做法:根据《建设工程安全生产管理条例》规定,事件2中乙施工单位的深基坑支护专项施工方案需经分包单位项目负责人、分包单位技术负责人签字报送总承包单位,总承包单位技术负责人、总包单位项目负责人,总监理工程师签字后方可实施。(1分)



第34题 逐项分析事件3中的经济损失是否应补偿给甲施工单位,分别说明理由。项目监理机构应批准的补偿金额为多少万元?



参考答案:见解析


解析:

(1)在建工程损失26万元的经济损失应补偿给施工单位。(0.5分)
因不可抗力造成工程本身的损失,由建设单位承担。(1分)
(2)施工单位受伤人员医药费、补偿金4.5万元的经济损失不应补偿给施工单位。(0.5分)

理由:因不可抗力造成承、发包双方人员的伤亡损失,分别由各自负责。(1分)
(3)施工机具损坏损失l2万元的经济损失不应补偿给施工单位。(0.5分)
理由:因不可抗力造成承包人机械设备损坏及停工损失,由承包人承担。(1分)
(4)送货的物资供应单位财产损失5.6万元损失应补偿给施工单位。(0.5分)
理由:因不可抗力造成工程损坏导致第三方人员财产损失,由承包人承担:(1分)
(5)工程清理、修复费用3.5万元的经济损失应补偿给施工单位。(0.5分)
理由:因不可抗力增加的工程所需清理、修复费用,由建设单位承担。(1分)
项目监理机构应批准的补偿金额:26+3.5+5.6=35.1(万元)。(0.5分)



第35题 指出事件4中的不妥之处,写出正确做法。



参考答案:见解析


解析:

事件4中的不妥之处及正确做法。
(1)不妥之处:甲施工单位组织工程竣工预验收。(0.5分)
正确做法:应由总监理工程师组织工程竣工预验收。(1分)
(2)不妥之处:甲施工单位向项目监理机构提交了工程竣工报验单。(0.5分)
正确做法:项目监理机构应审查施工单位提交的单位工程竣工验收报审表及竣工资料,组织工程竣工预验收。存在问题的,应要求施工单位及时整改;合格的,总监理工程师应签认单位工程竣工验收报审表。

(3)不妥之处:项目监理机构组织工程竣工验收。(0.5分)
正确做法:应由建设单位组织工程竣工验收。监理机构参加并提供相关监理资料。(1分)
(4)不妥之处:组织工程竣工验收后,项目监理机构向建设单位提交了工程质量评估报告。
(0.5分)



第36题 事件1中,分别指出建设单位、甲施工单位做法的不妥之处,说明理由。甲施工单位提交的乙施工单位的分包资格材料还应包括哪些内容?



参考答案:见解析


解析:

(1)建设单位做法的不妥之处:工程开工前,建设单位未将委托给监理单位的监理内容和权限书面告知甲施工单位。(05)
理由:《建筑法》规定,实施建筑工程监理前,建设单位应当将委托的工程监理单位、监理的内容及监理权限,书面通知被监理的建筑施工企业。(1)
(2)
甲施工单位做法的不妥之处:甲施工单位向建设单位提交了乙施工单位分包单位资格报审表及营业执照、企业资质等级证书、安全生产许可文件和分包合同等材料。(05)
理由:甲施工单位选定乙分包单位后,应向监理工程师提交分包单位资质报审表。(1)
(3)
甲施工单位提交的乙施工单位的分包资格材料还应包括:特殊行业施工许可证、国外(境外)企业在国内承包工程许可证;分包单位的业绩;拟分包工程的内容和范围;专职管理人员和特种作业人员的资格证、上岗证。(2)


第37题 事件2中,考虑设计修改和费用补偿,乙施工单位完成B分部工程每月(按30d计)应获得的工程价款分别为多少万元?B分部工程的最终合同价款为多少万元?



参考答案:见解析


解析:

(1)B分部工程第1个月应获得的工程价款:500/(75/30)=200(万元)(15)
B
分部工程第2个月应获得的工程价款:500/(75/15)+8=108(万元)(15)
B
分部工程第3个月应获得的工程价款:500/(75/30)+(560-500)+3=263(万元)
(2
)
(2)B
分部工程的最终合同价款:200+108+263=571(万元)(05)


第38题 事件3中,乙施工单位的做法有何不妥?写出正确做法。B分部工程的实际工期是多少天?



参考答案:见解析


解析:

(1)乙施工单位的做法不妥之处:乙施工单位向项目监理机构提出工程延期的申请。(05)
正确做法:乙施工单位向甲施工单位提出工程延期申请,甲施工单位再向项目监理机构提出工程延期的申请。(1)
(2)B
分部工程的实际工期是90d(1)


第39题 事件3中,B分部工程修改设计对F分部工程的进度以及对工程总工期有何影响?分别说明理由。



参考答案:见解析


解析:

B分部工程修改设计对F分部工程的进度以及对工程总工期影响的判断及理由。
(1)B
分部工程修改设计对F分部工程进度的影响:使F分部工程进度推迟了10d(05)
理由:工作B为工作F的紧前工作,工作B的持续时间拖延了l5d,但其自由时差为5d,就使F分部工程进度推迟l0d(1)
(2)B
分部工程修改设计对工程总工期的影响:使总工期延长10d(05)
理由:由于B分部工程的修改设计使F分部工程进度推迟了10d,而工作F属于关键工作,就使总工期相应延长10d(1)


第40题 写出项目监理机构对事件4的处理程序。



参考答案:见解析


解析:

项目监理机构对事件4的处理程序。(4分)
(1)下达工程暂停令;
(2)对丙施工单位资质进行审查;
(3)如果丙施工单位资质合格,签发工程复工令;如果丙施工单位资质不合格,要求甲施工单位撤换分包单位。
