第201题 消防管道末端试水装置安装中包括( )。
A.排水管
B.压力表
C.控制阀
D.流量表
参考答案:BC
解析:
【内容考查】本题考查了消防工程计量规则
【选项分析】末端试水装置,包括压力表、控制阀等附件安装。末端试水装置安装中不含连接管及排水管安装,其工程量并入消防管道。
第202题 下列属于水灭火报警装置的计量单位是( )。
A.个
B.组
C.套
D.部
参考答案:B
解析:
【内容考查】本题考查了水灭火系统工程计量
【选项分析】报警装置、温感式水幕装置,按型号、规格以“组”计算。

第203题

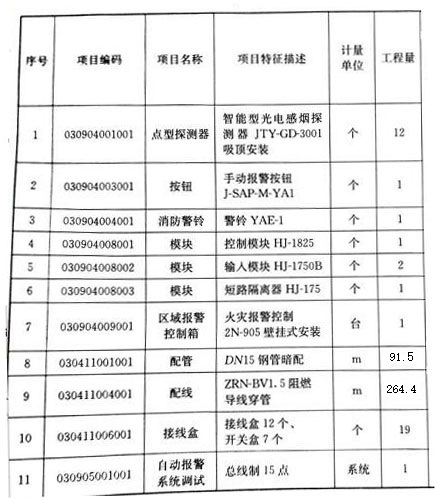

(1)根据图1.1.1所示,列式计算电气配管和电气配线的工程量。
(2)根据图1.1.1、表1.1.1统一项目编码,按《通用安装工程工程量清单计算规范》的规定,计算分部分项工程量清单计价表,填入下表。
参考答案:见解析
解析:
1.计算分部分项工程量
(1)各项目工程量DN15钢管
(4-1.5-0.1)(火灾报警控制器立管)+8+5+7+7+5+7+7+4+(0.2+0.1)(控制模块和警铃立管)+5+8+5+4+(4-1.5)(手动报警按钮立管)+7+4.5+2.5+(0.2+0.1)(输入模块立管)=91.5m
(2)ZRN-BV1.5阻燃导线穿管
四线:[(4-1.5-0.1)+8+5+7+7+7+4+(0.2+0.1)]×4=162.8m
二线:[7+5+5+8+5+4+(4-1.5)+7+4.5+2.5+(0.2+0.1)]×2=101.6m
总计:162.8+101.6=264.4m
2.编制分部分项清单表,如下所示。
第204题 下列哪些调试属于防火控制装置的调试( )。
A.防火卷帘门控制装置调试
B.消防水炮控制装置调试
C.消防水泵控制装置调试
D.离心式排烟风机控制装置调试
E.电动防火阀、电动排烟阀调试
参考答案:AE
解析:防火控制装置包括电动防火门、防火卷帘门、正压送风阀、排烟阀、防火控制阀、消防电梯调试。
第205题 依据《通用安装工程工程量计算规范》(GB 50856-2013),给排水工程中室外给水管道与市政管道界限划分应为( )。
A.以项目区入口水表井为界
B.以项目区围墙外1.5m为界
C.以项目区围墙外第一个阀门为界
D.以市政管道碰头井为界
参考答案:D
解析:
【内容考查】本题考查了管道界限的划分
【选项分析】
安装给排水、采暖、燃气工程与市政工程管网工程的界定:室外给排水、采暖、燃气管道以市政管道碰头井为界;厂区、住宅小区的庭院喷灌及喷泉水设备安装按安装中的相应项目执行;公共庭院喷灌及喷泉水设备安装按市政管网中的相应项目执行。
注意区分工业管道与市政工程管网的界限划分
安装工业管道与市政工程管网工程的界定:给水管道以厂区入口水表井为界;排水管道以厂区围墙外第一个污水井为界;热力和燃气以厂区入口第一个计量表(阀门)为界。
以项目区入口水表井为界是工业管道工程中,给水管道与市政管道的界限划分。本题问的是给排水工程。要注意区分。
第206题 根据《通用安装工程工程量计算规范》(GB50856-2013),给排水、采暖、燃气管道室内外界限划分正确的有( )。
A.给水管以建筑物外墙皮1.5米为界,入口处设阀门者以阀门为界
B.排水管以建筑物外墙皮3米为界,有化粪池时以化粪池为界
C.采暖管地下引入室内以室内第一个阀门为界,地上引入室内以墙外三通为界
D.采暖管以建筑物外墙皮1.5米为界,入口处设阀门者以阀门为界
E.燃气管道地上引入室内的管道以墙外三通为界
参考答案:ADE
解析:
【内容考查】给排水、采暖、燃气管道工程量计算规则
【选项分析】(1)给水管道室内外界限划分:以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界。
(2)排水管道室内外界限划分:以出户第一个排水检查井为界。
(3)采暖管道室内外界限划分:以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界。
(4)燃气管道室内外界限划分:地下引入室内的管道以室内第一个阀门为界,地上引入室内的管道以墙外三通为界。
故ADE正确。
第207题 关于给排水、采暖、燃气管道工程量计算说法正确的是( )。
A.管道分项工程数量按设计图示管道中心线以长度计算
B.扣除减压器、水表所占长度
C.不扣除阀门、管件所占长度
D.不扣除方形补偿器
参考答案:ACD
解析:
【内容考查】给排水、采暖、燃气工程计量规则
【选项分析】管道分项工程数量按设计图示管道中心线以长度计算,计量单位为“m”,管道工程量计算不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)及附属构筑物所占长度;方形补偿器以其所占长度列入管道安装工程量,所以方形补偿器长度是不扣除的。
第208题 见背景题
参考答案:见解析
解析:

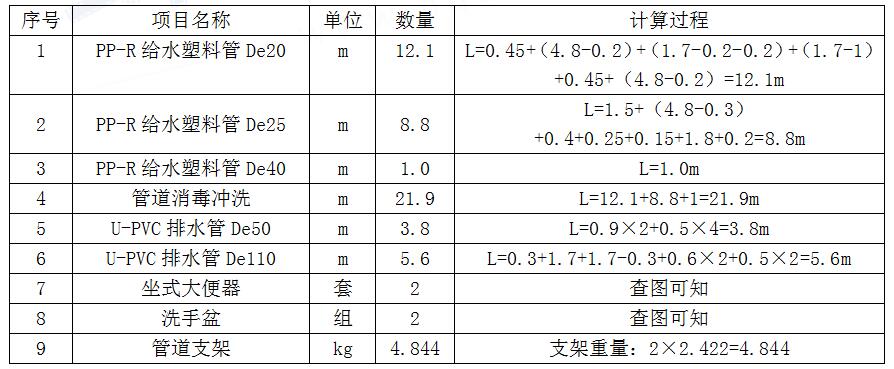

问题1:列表计算给水管、排水管、大便器、洗手盆、管道支架、管道消毒冲洗的工程量,如下表。

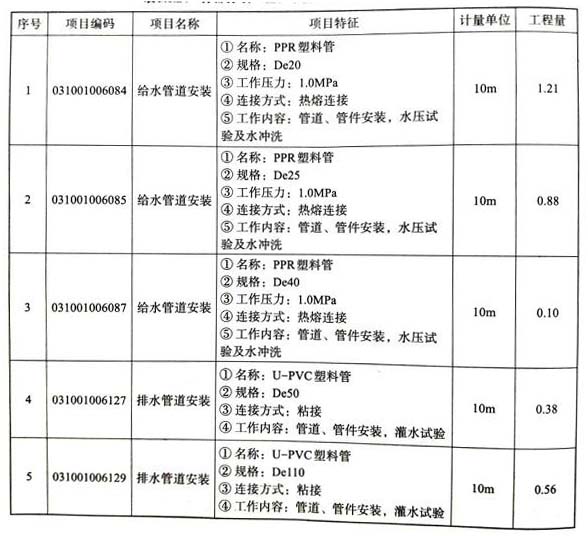

问题2:编制分部分项工程和单价措施项目清单与计价表如下:

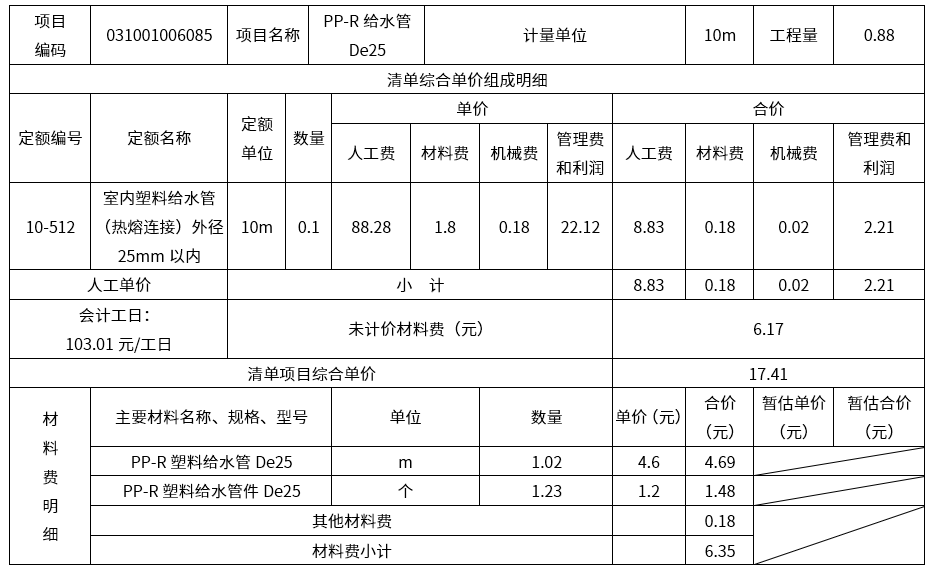

问题3:编制PP-R给水管De25的综合单价分析表,见下表。计算综合单价时要注意,考虑主材消耗。
参考答案:见解析
解析:

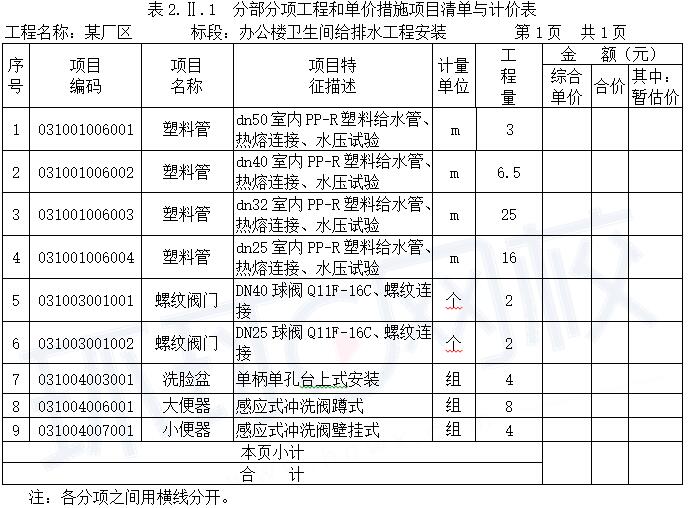

问题1:

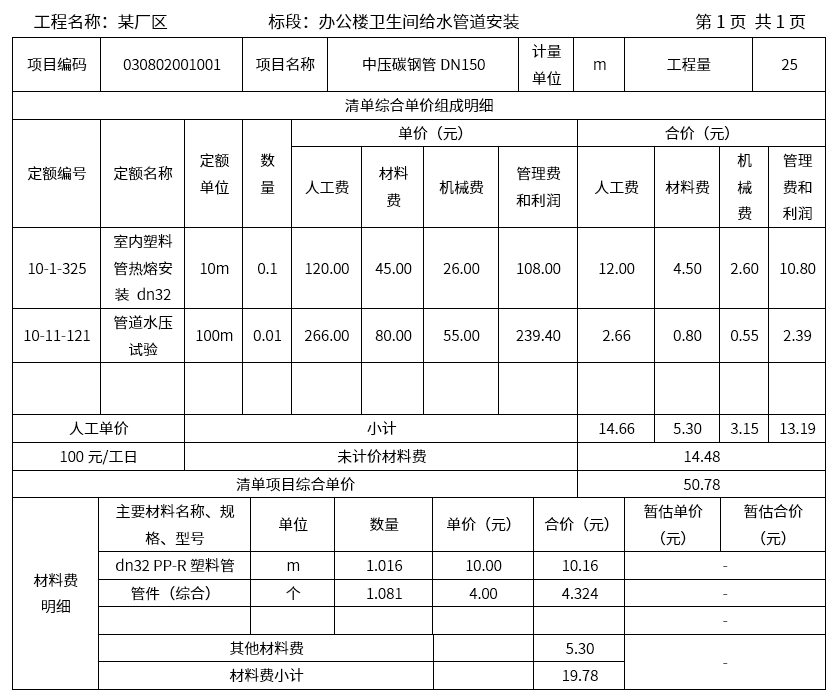

计算卫生间给水管道和阀门安装项目分部分项清单工程量:
(1)dn50 PP-R塑料管直埋: 2.6+0.15=2.75(m)
(2)dn40 PP-R塑料管直埋: 2.2+2.8-0.15-0.15+0.6+0.6=5.9(m)
(3)dn40 PP-R塑料管明设: 1.3+0.4=1.7(m)
(4)dn32 PP-R塑料管明设: 3.6+[3.6+(0.8-0.4)]+[1.8+4.4-0.15-0.15+(1.3-0.8)+0.7+0.9-0.15]×2+[3.9+2.3-0.15-0.15+(0.8-0.4)+2.8-0.15-0.15+0.7+0.9-0.15]×2=43.8(m)
(5)dn25 PP-R塑料管明设: [(1.3-1)+2.2-0.15-0.3]×2+(0.5+0.7-0.15)×2=6.2(m)
(6)DN40球阀Q11F-16C:1个
(7)DN25球阀Q11F-16C:1×2+1×2=4(个)
问题2:
参考答案:见解析
解析:

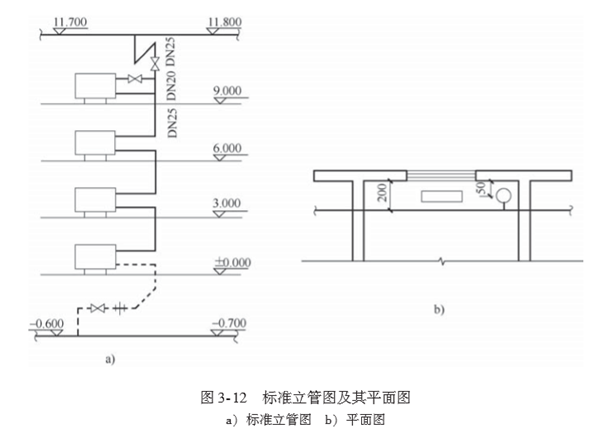

根据工程量计算规则,供水干管平均标高为
(11.7+11.8)/2=11.75(m);
回水干管平均标高为
-(0.6+0.7)/2=-0.65(m)
(1)地下部分因地沟内安装的管道一般需保温,所以单独计算。
DN25焊接钢管: 0.65 (回水干管平均标高)+(0.2-0.05) (见图3-12b) +0.3 (图集规定)=1.1 (m)
(2)地上部分DN25焊接钢管为
11.75 (供水干管平均标高) -0.22×4 (散热器进出口中心距) +(0.2-0.05)(见图3-12b) =11. 02 (m)
DN20焊接钢管为0.22(m)
参考答案:见解析
解析:
DN20小便槽冲洗管制作安装应执行031004015卫生器具清单编号。
DN50排水塑料安装执行塑料管安装清单编号031001006。

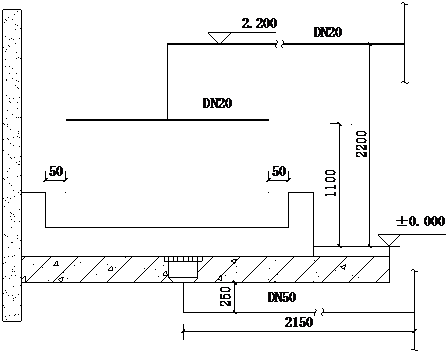

小便槽冲洗DN20镀锌钢管水平长度:3-0.05×2=2.9m
小便槽冲洗DN20镀锌钢管垂直长度:2.2-1.1=1.1m
031004015001清单 DN20镀锌钢管工程量:2.9+1.1=4m
DN50排水塑料管长2.15+0.25=2.4m
031001006001清单 DN50排水塑料管工程量2.15+0.25=2.4m
注:水平的DN20管道为给水管道,题干中不要求计算。小便槽冲洗管为卫生器具不属于给水管道,所以执行031004015清单。
参考答案:见解析
解析:

(1)填列表中第四、五、六栏内容:
(2)第三时段钢材材料费当期结算值计算:40×[4500+(4941-4520×1.05)]
【点拨】第一时段:价格变化幅度:(4640-4520)/4520×100%=2.65%
2.65%<5%,故不调
钢材材料费当期估算值:4500×60=270000元。
第二时段:价格变化幅度:(4683-4520)/4520×100%=3.61%
3.61%<5%,故不调
钢材材料费当期估算值:4500×50=225000元。
第三时段:价格变化幅度:(4941-4520)/4520×100%=9.31%
9.31%>5%,故调
钢材材料费当期估算值:40×[4500+(4941-4520×1.05)]= 187800元。
第213题 根据《建设工程施工合同(示范文本)》(GF-2013-0201),下列事项应纳入工程变更范围的有( )。
A.改变工程的标高
B.改变工程的实施顺序
C.提高合同中的工作质量标准
D.将合同中的某项工作转由他人实施
E.工程设备价格的变化
参考答案:ABC
解析:
【内容考查】工程变更类合同价款调整
【选项分析】《建设工程施工合同(示范文本)》工程变更的范围:(1)增加或减少合同中任何工作,或追加额外的工作;(2)取消合同中任何工作,但转由他人实施的工作除外;(3)改变合同中任何工作的质量标准或其他特性;(4)改变工程的基线、标高、位置和尺寸;(5)改变工程的时间安排或实施顺序。
参考答案:见解析
解析:
各项费用的计算过程如下:
1.分部分项工程费:
分部分项工程费=100.00+100.OO×25%×(50%+30%)=120.00(万元)
其中人工费合计为:100.OO×25%=25.00(万元)
2.单价措施项目脚手架搭拆费=0.80+0.80×20%×(50%+30%)=0.93(万元)
总价措施项目费:
安全文明施工费=25.00×22%=5.50(万元)
其他措施项目费=25.00×10%=2.50(万元)
措施费合计=0.93+5.50+2.50=8.93(万元)
其中人工费合计为:0.80×20%+(5.50+2.5)×30%=2.56(万元)
注:总价措施项目以“项”计量,计算方式为基数*费率,计算结果已经包含了管理费和利润,不用再计算管理费和利润。
3.其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费
=1.00+2.00+2.00×3%=3.06(万元)
4.规费=(25.00+2.56)×25%=6.89(万元)
5.税金=(120.00+8.93+3.06+6.89)×9%=12.50(万元)
6.招标控制价合计=120.00+8.93+3.06+6.89+12.50=151.38(万元)

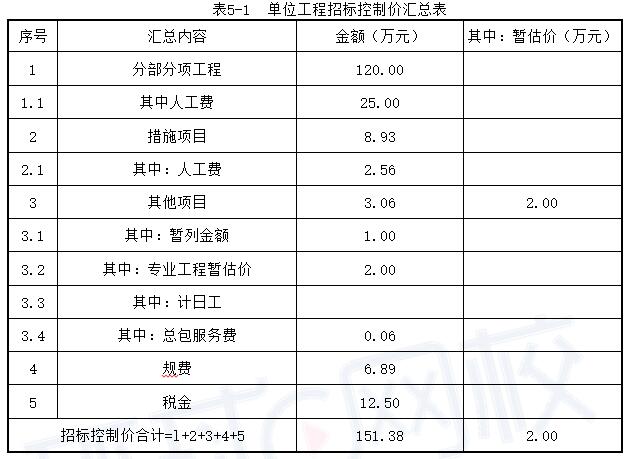

该单位工程招标控制价汇总表,见表5-1。
参考答案:见解析
解析:
各项费用的计算过程(计算式):
1.分部分项工程费合计=6000.00+6000.00×10%×(40%+60%)=6600.00(万元)
其中人工费= 6000.00×10%=600.00(万元)
2.措施项目清单费:
脚手架搭拆费=48.00+48.00×25%×(40%+60%)=60.00(万元)
安全文明施工费=600.00×20%=120.00(万元)
其他措施项目费=600.00×12%=72.00(万元)
措施项目费合计=60.00+120.00+72.00=252.00(万元)
其中人工费=48×25%+(600.00×20%+600.00×12%)×40%=88.80(万元)
3.其他项目费=200.00+500.00+500.00×3%=715.00(万元)
4.规费=(600.00+88.80)×20%=137.76(万元)
5.税金=(6600.00+252.00+715.00+137.76)×11%=847.52(万元)
6.招标控制价合计=6600.00+252.00+715.00+137.76+847.52=8552.28(万元)

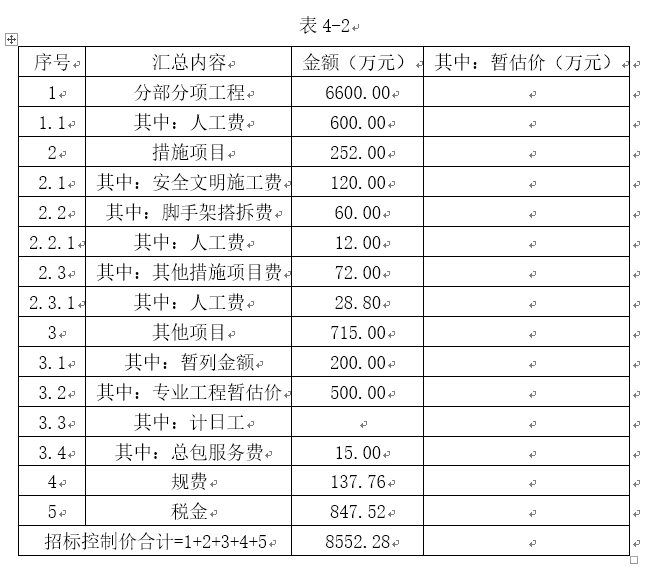

将各项费用的计算结果,填入单位工程招标控制价汇总表4-1中,得出表4-2。
第217题 承包人向发包人提交竣工结算款支付申请不包括( )。
A.竣工结算合同价款总额
B.预计应支付的竣工结算款金额
C.累计已实际支付的合同价款
D.应扣留的质量保证金
参考答案:B
解析:
【内容考查】本题考查了竣工结算的内容
【选项分析】承包人应根据办理的竣工结算文件,向发包人提交竣工结算款支付申请。该申请应包括下列内容:
(1)竣工结算合同价款总额。
(2)累计已实际支付的合同价款。
(3)应扣留的质量保证金。
(4)实际应支付的竣工结算款金额。
第218题 根据上述相关费用表(表3-13)和《计价规范》的要求,以及下表给出的相关内容,编制接地母线和配管工程的综合单价分析表,并填入相应位置。
参考答案:见解析
解析:
编制接地母线和配管工程量清单综合单价分析表。

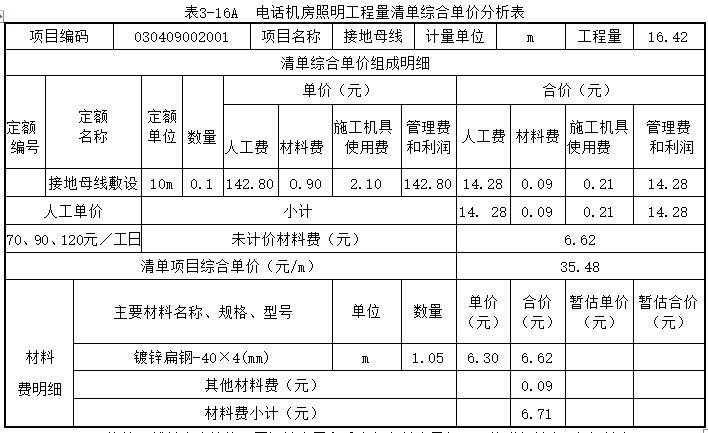

计算接地母线的综合单价,见表3-16A。
接地母线长度应按施工图设计水平和垂直规定长度另加3.9%的附加长度(包括转弯、上下波动、避绕建筑物、搭接头所占长度)计算。计算主材用量应考虑表3-13中5%的损耗,该接地母线分项工程每米含主材数量:接地母线1.05m。

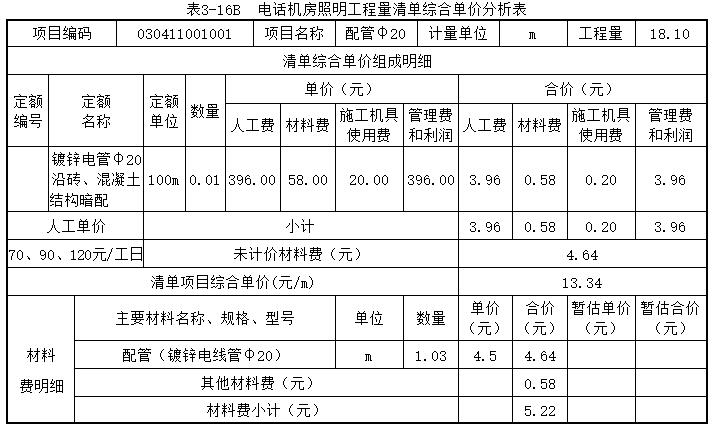

2.计算电气配管综合单价:见表3-16B。
计算电气配管综合单价时,φ20镀锌电线管主材数量应考虑表3-13中的损耗为3%;
该配管分项工程每米φ20镀锌电线管所含主材数量:1.03m。
第219题
具有防水、防腐蚀、隔爆、耐震动、直观、易读数、无汞害、坚固耐用等特点的温度测量仪表是( )。
A.压力式温度计
B.双金属温度计
C.玻璃液位温度计
D.热电偶温度计
参考答案:B
解析:
【内容考查】本题考查了温度检测仪表
【选项分析】双金属温度计探杆长度可以根据客户需要来定制,该温度计从设计原理及结构上具有防水、防腐蚀、隔爆、耐震动、直观、易读数、无汞害、坚固耐用等特点。
参考答案:见解析
解析:

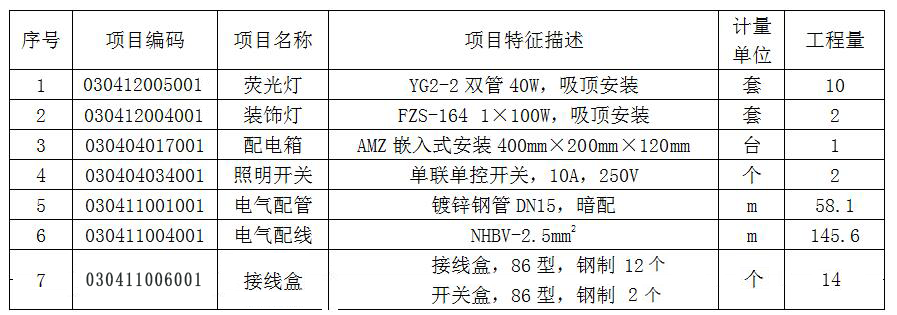

1.计算分部分项工程量
(1)镀锌钢管DN15工程量
(4.5-1.6-0.2)(配电箱竖向)+(4.5-1.4)(西侧开关竖向)+(4+3+6+3×8+5+4.2+3)(水平)+(4.5-1.4)(东侧开关竖向)=58.1m
(2)耐火绝缘导线NHBV-2.5mm2工程量
二线: [(4.5-1.6-0.2)+4+3+6+5+3+(4.5-1.4)×2+(0.4+0.2)(配电箱预留量)]×2=61.0 (m)
三线:(3×8+4.2)×3=84.6(m)
小计: 61.0+84.6=145.6(m)
2.编写分部分项工程量清单
