“微信扫一扫”进入考试题库练习及模拟考试
第361题 工程延误期间,因国家法律、行政法规发生变化引起工程造价变化的,则()。
A.承包人导致的工程延误,合同价款均应予调整
B.发包人导致的工程延误,合同价款均应予调整
C.不可抗力导致的工程延误,合同价款均应予调整
D.无论何种情况,合同价款均应予调整
参考答案:B
解析:
若由于发包人原因导致了工程延误,则在延误期间内法律、行政法发生变化的风险依然由发包人承担,即合同价款应予调整。
第362题 下列发承包双方在约定调整合同价款的事项中,属于工程变更类的是()。
A.工程量清单缺项
B.不可抗力
C.物价波动
D.提前竣工
参考答案:A
解析:
工程变更类调价事项主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件。
A.87400
B.88900
C.89125
D.89300
参考答案:C
解析:
1900/1500=126.67%,工程量增加超过15%,需对单价做调整。P2×(1+15%)=40×(1+15%)=46元<47元该项目变更后的综合单价应调整为46元/m3。
S=1500×(1+15%)×47+(1900-1500×1.15)×46 =89125(元)。
第364题 关于计日工费用的确认和支付,下列说法正确的是()。
A.承包人应按照确认的计日工现场签证报告提出计日工项目的数量
B.发包人应根据已标价工程量清单中的工程数量和计日工单价确定应付价款
C.已标价工程量清单中没有计日工单价的,由发包人确定价格
D.已标价工程量清单中没有计日工单价的,由承包人确定价格
参考答案:A
解析:
承包人应按照确认的计日工现场签证报告核实该类项目的工程数量,并根据核实的工程数量和承包人已标价工程量清单中的计日工单价计算,提出应付价款,B错误;已标价工程量清单中没有该类计日工单价的,由发承包双方按工程变更的有关的规定商定计日工单价计算,C、D错误。
A.137.7
B.155.25
C.186.3
D.207
参考答案:A
解析:
3000÷4000=75%,工程量减少超过15%,需对单价做调整。
P2×(1-L)×(1-15%)=600×(1-10%)×(1-15%)=459(万元),
P0<P2×(1-L)×(1-15%),450<459,P1按照P2×(1-L)×(1-15%)调整。
结算价=459×3000=137.70(万元)。
第366题 根据《建设工程施工合同(示范文本)》GF20130201,下列事项应纳入工程变更范围的有()。
A.改变工程的标高
B.改变工程的实施顺序
C.提高合同中的工作质量标准
D.将合同中的某项工作转由他人实施
E.工程设备价格的变化
参考答案:ABC
解析:
工程变更的范围和内容包括:
(1)增加或减少合同中任何工作,或追加额外的工作;
(2)取消合同中任何工作,但转由他人实施的工作除外;
(3)改变合同中任何工作的质量标准或其他特性;
(4)改变工程的基线、标高、位置和尺寸;
(5)改变工程的时间安排或实施顺序。
第367题 根据《建设工程工程量清单计价规范》GB 50500—2013,关于计日工费用的确认和支付,下列说法中正确的有()。
A.承包人应按照确认的计日工现场签证报告核实该类项目的工程数量和单价
B.已标价工程量清单中有该类计日工单价的,按该单价计算
C.已标价工程量清单中没有该类计日工单价的,按承包人报价计算
D.计日工价款应列入同期进度款支付
E.发包人通知承包人以计日工方式实施的零星工作,承包人应予执行
参考答案:BDE
解析:
C选项错误,已标价工程量清单中没有该类计日工单价的,由发承包双方按工程变更的有关的规定商定计日工单价计算。
A.57.8
B.63.58
C.75.4
D.82.94
参考答案:D
解析:

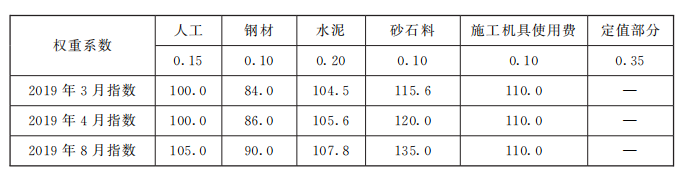

ΔP=2200×{0.35+\[0.15×(105÷100)+0.1×(90÷84)+0.2×(107.8÷104.5)+0.1×(135÷115.6)+0.1×(110÷110)\]-1}=82.94(万元)。
A.418
B.427.5
C.430
D.440
参考答案:D
解析:
此题中,投标报价为440元/t,3月份的价格下降,应以较低的投标报价为基准价基础计算合同月的风险幅度。440×(1-5%)=418(元/t),未超过投标报价5%的风险幅度范围因此不做调整。
第370题 发包人在招标工程量清单中给定某工程设备暂估价,下列关于该工程设备价款调整的说法正确的是()。
A.依法可不招标的项目,应由发包人组织采购,以采购价格取代暂估价
B.依法可不招标的项目,应由承包人按合同约定采购,以发包人确认后的价格取代暂估价
C.依法必须招标的项目,应由发包人招标选择供应商,以中标价格取代暂估价
D.依法必须招标的项目,应由承包人招标选择供应商,以中标价格取代暂估价
参考答案:B
解析:
依法可不招标的项目,应由承包人按合同约定采购,以发包人确认后的价格取代暂估价,A错误;发包人在招标工程量清单中给定暂估价的材料和工程设备属于依法必须招标的,由发承包双方以招标的方式选择供应商,C、D错误。
第371题
某施工合同约定采用价格指数及价格调整公式调整价格差额,调价因素及有关数据见下表。某月完成进度款为1500万元,则该月应当支付给承包人的价格调整金额为()万元。
A.-30.3
B.36.45
C.112.5
D.130.5
参考答案:B
解析:

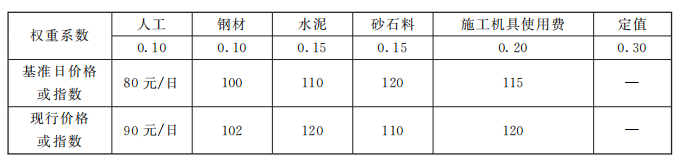

ΔP0=1500×{0.3+\[0.1×(90÷80)+0.1×(102÷100)+0.15×(120÷110)+0.15×(110÷120)+0.20×(120÷115)\]-1}=36.45(万元)。
A.22,802,520
B.23,102,690
C.23,102,480
D.22,802,480
参考答案:C
解析:
如果承包人投标报价中材料单价高于基准单价,工程施工期间材料单价跌幅以基准单价为基础超过合同约定的风险幅度值时,或材料单价涨幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
2400-\[2200×(1-5%)-2000\]=2310(元/t)
2400+(2600-2400×1.05)=2480(元/t)
第373题 关于依法必须招标的给定暂估价的专业工程招标,下列说法正确的有()。
A.承包人不参加投标的,应由承包人作为招标人
B.承包人组织招标工作的有关费用应另行计算
C.承包人参加投标的,应由发包人负责招标
D.发包人组织招标工作的有关费用应由从签约合同价中扣回
E.承包人参加投标的,同等条件下应优先中标
参考答案:ACE
解析:
属于依法必须招标的项目。发包人在招标工程量清单中给定暂估价的专业工程,依法必须招标的,应当由发承包双方依法组织招标选择专业分包人,并接受建设工程招标投标管理机构的监督。
(1)除合同另有约定外,承包人不参加投标的专业工程,应由承包人作为招标人,但拟定的招标文件、评标方法、评标结果应报送发包人批准。与组织招标工作有关的费用应当被认为已经包括在承包人的签约合同价(投标总报价)中。
(2)承包人参加投标的专业工程,应由发包人作为招标人,与组织招标工作有关的费用由发包人承担。同等条件下,应优先选择承包人中标。
(3)专业工程依法进行招标后,以中标价为依据取代专业工程暂估价,调整合同价款。
第374题 关于工程索赔的相关论述,下列说法正确的是()。
A.工程索赔是指承包人向发包人提出工期和(或)费用补偿要求的行为
B.由于发包人原因导致分包人遭受经济损失,分包人可直接向发包人提出索赔
C.承包人提出的工期补偿索赔经发包人批准后,可免除承包人非自身原因拖期违约责任
D.由于不可抗力事件造成合同非正常终止,承包人不能向发包人提出索赔
参考答案:C
解析:
工期索赔一般是指工程合同履行过程中,由于非因自身原因造成工期延误,按照合同约定或法律规定,承包人向发包人提出合同工期补偿要求的行为。工期顺延的要求获得批准后,不仅可以免除承包人承担拖期违约赔偿金的责任,而且承包人还有可能因工期提前获得赶工补偿(或奖励)。
第375题 根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,可以同时获得工期、费用和利润补偿的是()。
A.施工中发现文物古迹
B.发包人延迟提供建筑材料
C.承包人提前竣工
D.因不可抗力造成工期延误
参考答案:B
解析:
施工中发现文物古迹可以获得工期和费用的补偿;承包人提前竣工可以获得费用补偿;不可抗力事件承包人可获得工期补偿。
A.1820
B.2470
C.2820
D.3470
参考答案:B
解析:
事件一不能获得费用索赔。
事件二引起的索赔额=(1×900+10×100)×(1+30%)=2470(元)。
第377题 因不可抗力造成的下列损失,应由承包人承担的是()。
A.工程所需清理、修复费用
B.运至施工场地待安装设备的损失
C.承包人的施工机械设备损坏及停工损失
D.停工期间,发包人要求承包人留在工地的保卫人员费用
参考答案:C
解析:
承包人的施工机械设备损坏及停工损失,由承包人承担。
A.10
B.12
C.50
D.60
参考答案:B
解析:
本题考查的是工程索赔类合同价款调整事项。附属工程延误30日历天应赔偿30×2=60(万元),总赔费最高=(800+200)×5%=50(万元)。而主体工程按期通过竣工验收,误期补偿费应按比例扣减,则该工程的误期赔偿费=60-800/1000×60=12(万元)。
A.10
B.15
C.25
D.35
参考答案:A
解析:
如果延误的工作为关键工作,则延误的时间为索赔的工期;如果延误的工作为非关键工作,当该工作由于延误超过时限制而成为关键工作时,可以索赔延误时间与时差的差值;若该工作延误后仍为非关键工作,则不存在工期索赔问题,即只赔偿关键线路上的10天。
第380题 根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得工期补偿的是()。
A.发包人提前向承包人提供材料和工程设备
B.工程暂停后因发包人原因导致无法按时复工
C.因发包人原因导致工程试运行失败
D.异常恶劣的气候条件导致工期延误
参考答案:D
解析:
异常恶劣的气候条件导致工期延误属于不可抗力,只索赔工期。
