第301题 投标人在递交投标交件后,其投标保证金按规定不予退还的情形有()。
A.投标人在投标有效期内撤销投标文件的
B.投标人拒绝延长投标有效期的
C.投标人在投标截止日前修改投标文件的
D.中标后无故拒签合同协议书的
E.中标后未按招标文件规定提交履约担保的
参考答案:ADE
解析:
出现下列情况的,投标保证金将不予返还:①投标人在规定的投标有效期内撤销或修改其投标文件;②中标人在收到中标通知书后,无正当理由拒签合同协议书或未按招标文件规定提交履约担保。
第302题 关于施工投标报价中下列说法中正确的有()。
A.投标人应逐项计算工程量,复核工程量清单
B.投标人应修改错误的工程量,并通知招标人
C.投标人可以不向招标人提出复核工程量中发现的遗漏
D.投标人可以通过复核防止由于订货超量带来的浪费
E.投标人应根据复核工程量的结果选择适用的施工设备
参考答案:CDE
解析:
B选项,复核工程量的目的不是修改工程量清单,即使有误,投标人也不能修改工程量清单中的工程量。
第303题 根据我国现行施工招标投标管理规定,投标有效期的确定一般应考虑的因素有()。
A.投标报价需要的时间
B.组织评标需要的时间
C.确定中标人需要的时间
D.签订合同需要的时间
E.提交履约保证金需要的时间
参考答案:BCD
解析:
一般考虑以下因素:
(1)组织评标委员会完成评标需要的时间;
(2)确定中标人需要的时间;
(3)签订合同需要的时间。
一般项目投标有效期为60~90天。投标保证金的有效期应与投标有效期保持一致。投标有效期和投标保证金的规定,需要提交的资格审查资料,是否允许提交备选投标方案,以及投标文件标识所应遵循的标准格式要求。
第304题 根据《建设工程造价咨询规范》GB/T 51095—2015,下列投标文件的评审内容,属于清标工作的是()。
A.营业执照的有效性
B.营业执照、资质证书、安全生产许可证的一致性
C.投标函上签字与盖章的合法性
D.投标文件是否实质性响应招标文件
参考答案:D
解析:
清标工作主要包含下列内容:
(1)对招标文件的实质性响应;
(2)错漏项分析;
(3)分部分项工程项目清单项目综合单价的合理性分析;
(4)措施项目清单的完整性和合理性分析,以及其中不可竞争性费用的正确性分析;
(5)其他项目清单完整性和合理性分析;
(6)不平衡报价分析;
(7)暂列金额、暂估价正确性复核;
(8)总价与合价的算术性复核及修正建议;
(9)其他应分析和澄清的问题。
A.5720
B.5760
C.6240
D.6280
参考答案:B
解析:
Ⅱ标段的评标价=6000×(1-4%)=5760(万元)。
第306题 根据《评标委员会和评标方法暂行规定》等,评标委员会评标发现的投标报价算术错误,应由()进行修正。
A.评标委员会
B.招标监督机构
C.招标人
D.投标人
参考答案:A
解析:
投标报价有算术错误的,评标委员会对投标报价进行修正。
第307题

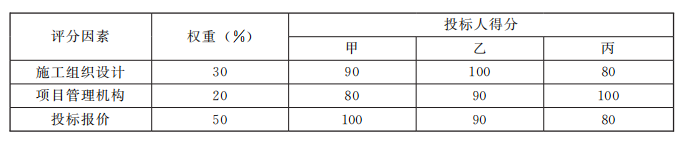

某招标工程采用综合评估法评标,报价越低的报价得分越高。评分因素、权重及各投标人得分情况见下表,则推荐的第一中标候选人应为()。
A.甲
B.乙
C.丙
D.甲或乙
参考答案:A
解析:
甲得分=27+16+50=93,乙得分=30+18+45=93,丙得分=24+20+40=84,甲和乙评分相等,应以投标报价低的优先。
第308题 依法必须招标的项目,中标公示应包含的内容是()。
A.评标委员会全体成员名单
B.所有投标人名单及排名情况
C.投标人的各评分要素的得分情况
D.中标候选人投标报名或开标时提供的业绩信誉情况(有业绩信誉条件的)
参考答案:D
解析:
招标人需对中标候选人全部名单及排名进行公示,而不是只公示排名第一的中标候选人。同时,对有业绩信誉条件的项目,在投标报名或开标时提供的作为资格条件或业绩信誉情况,应一并进行公示,但不含投标人的各评分要素的得分情况,故选D。
第309题 下列施工评标及相关工作事宜中,属于清标工作内容的是()。
A.投标文件的澄清
B.施工组织设计评审
C.形式评审
D.不平衡报价分析
参考答案:D
解析:
清标工作主要包含下列内容:
(1)对招标文件的实质性响应;
(2)错漏项分析;
(3)分部分项工程量清单项目综合单价的合理性分析;
(4)措施项目清单的完整性和合理性分析,以及其中不可竞争性费用正确分析;
(5)其他项目清单项目完整性和合理性分析;
(6)不平衡报价分析;
(7)暂列金额、暂估价正确性复核;
(8)总价与合价的算术性复核及修正建议;
(9)其他应分析和澄清的问题。
A.5000
B.4625
C.4600
D.4575
参考答案:D
解析:
评价标=5000×(1-7.5%)-2×25=4575(万美元)。
第311题 关于评标过程中,对投标报价算术错误的修正,下列做法中正确的是()。
A.评标委员会应对报价中的算术性错误进行修正
B.修正的价格,经评标委员会书面确认后具有约束力
C.投标人应接受修正价格,否则将没收其投标保证金
D.投标文件中的大写与小写金额不一致的,以小写金额为准
参考答案:A
解析:
B选项,修正的价格,经投标人书面确认后具有约束力;C选项,投标人应接受修正价格,否则投标被否决;D选项,投标文件中的大写与小写金额不一致的,以大写金额为准。
第312题 下列评标时所遇情形中,评标委员会应当否决其投标的是()。
A.投标文件中大写金额与小写金额不一致的
B.投标文件中总价金额与依据单价计算出的结果不一致的
C.投标文件未经投标单位盖章和单位负责人签字的
D.对不同文字文本投标文件的解释有异议的
参考答案:C
解析:
未能在实质上响应的投标,评标委员会应当否决其投标。具体情形包括:
(1)投标文件未经投标单位盖章和单位负责人签字;
(2)投标联合体没有提交共同投标协议;
(3)投标人不符合国家或者招标文件规定的资格条件;
(4)同一投标人提交两个以上不同的投标文件或者投标报价,但招标文件要求提交备选投标的除外;
(5)投标报价低于成本或者高于招标文件设定的最高投标限价;
(6)投标文件没有对招标文件的实质性要求和条件做出响应;
(7)投标人有串通投标、弄虚作假、行贿等违法行为。
综上可知C选项正确。
第313题 关于建设工程施工评标,下列说法中正确的是()。
A.评标委员会按照公平、公正、公开的原则评标
B.评标委员会可以接受投标人主动提出澄清
C.评标委员会可以要求投标人澄清投标文件疑问直至满足评标委员会的要求
D.评标委员会有权直接确定中标人
参考答案:C
解析:
评标活动应遵循公平、公正、科学、择优的原则,故A错误;评标委员会不接受投标人主动提出的澄清、说明或补正,故B错误;招标人可以授权评标委员会直接确定中标人,只有授权后才有权确定中标人,故D错误。
第314题 下列条件下的建设工程,其施工承包合同适合采用成本加酬金方式确定合同价款的有()。
A.建设规模小
B.施工技术特别复杂
C.工期较短
D.紧急危险项目
E.施工图有待于进一步深化
参考答案:BD
解析:
根据《建筑工程施工发包与承包计价管理办法》(住建部第16号令),实行工程量清单计价的建筑工程,鼓励发承包双方采用单价方式确定合同价款;建设规模较小,技术难度较低,工期较短的建设工程,发承包双方可以采用总价方式确定合同价款;紧急抢险、救灾以及施工技术特别复杂的建设工程,发承包双方可以采用成本加酬金方式确定合同价款。
第315题 依法必须招标的工程,对投标保证金的退还,下列处置方式正确的有()。
A.中标人无正当理由拒签合同的,投标保证金不予退还
B.招标人无正当理由拒签合同的,应向中标人退还投标保证金
C.招标人与中标人签订合同的,应在合同签订后向中标人退还投标保证金
D.招标人与中标人签订合同的,应向未中标人退还投标保证金及利息
E.未中标人的投标保证金,应在中标通知书发出同时退还
参考答案:ABD
解析:
C选项,招标人与中标人签订合同的,应在合同签订后向中标人退还投标保证金及银行同期存款利息;E选项,未中标人的投标保证金,招标人最迟应当在与中标人签订合同5天内,向中标人和未中标的投标人退还投标保证金及银行同期存款利息。
第316题 下列工程总承包类型中,总承包商需要履行试运行工作职责的是()。
A.设计采购施工总承包
B.设计施工总承包
C.采购施工总承包
D.设计采购总承包
参考答案:A
解析:
EPC总承包即工程总承包人按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责。
第317题 工程总承包投标人进行标高金报价决策时,首先要进行的工作是()。
A.对风险进行评估
B.价值增值分析
C.选择合理的风险费率
D.进行成本分析
参考答案:B
解析:
标高金决策,首先要进行价值增值分析。
第318题 工程总承包企业承担工程项目的设计、采购、施工、试运行服务等工作,对承包工程的质量、安全、工期、造价全面负责的工程总承包类型是()。
A.交钥匙总承包
B.EPC总承包
C.设计施工总承包
D.工程项目管理总承包
参考答案:B
解析:
EPC总承包即工程总承包企业按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责。
第319题 工程总承包企业投标报价决策时应准确估计成本,其成本费用应由()等组成。
A.勘察设计费用、采购费用、施工费用、总部管理费
B.勘察设计费用、分包合同费用、施工费用、利润
C.公司本部费用、施工费用、直接设备材料费用、分包合同费用
D.公司本部费用、施工费用、直接设备材料费用、风险费用
参考答案:C
解析:
工程总承包项目的成本费用由施工费用,直接设备材料费用,分包合同费用,公司本部费用,调试、开车服务费用和其他费用组成,也可以将工程总承包费用按阶段分解成勘察设计费用、采购费用和施工费用三部分。
第320题 关于工程总承包投标报价中的标高金,下列说法中正确的是()。
A.标高金分析首先应对风险进行评估
B.标高金分析应进行价值增值分析
C.标高金中不包括利润和风险费
D.标高金中的管理费主要指公司本部费用
参考答案:B
解析:
标高金由管理费、利润和风险费组成。由于标高金是带给总承包商的价值增值部分,因此,首先要进行价值增值分析,然后对风险进行评估,选择合适的风险费率,故B正确。
