“微信扫一扫”进入考试题库练习及模拟考试
第441题 以下各项中不属于索赔费用中人工费的是()。
A.完成合同之外的额外工作所花费的人工费
B.非承包商原因导致工效降低所增加的人工费
C.法定人工费增长
D.发包人原因导致工程延期期间管理人员工资
参考答案:D
解析:
人工费的索赔包括:由于完成合同之外的额外工作所花费的人工费用;超过法定工作时间加班劳动;法定人工费增长;非因承包商原因导致工效降低所增加的人工费用;非因承包商原因导致工程停工的人员窝工费和工资上涨费等。在计算停工损失中人工费时,通常采取人工单价乘以折算系数计算。
第442题 根据《标准设计施工总承包招标文件》中的规定,下列关于预付款的内容表述正确的是()。
A.预付款保函的担保金额是预付款金额的10%
B.预付款必须专用于合同工程
C.由于不可抗力或其他原因解除合同时,预付款尚未扣清的,应立即偿还
D.预付款的额度和支付在通用合同条款中约定
参考答案:B
解析:
预付款用于承包人为合同工程的设计和工程实施购置材料、工程设备、施工设备、修建临时设施以及组织施工队伍进场等。预付款的额度和支付在专用合同条款中约定。预付款必须专用于合同工程。
A.17.5
B.28
C.30
D.40
参考答案:A
解析:
需调增钢筋材料费用=1000×[2800-2500×(1+5%)]=17.5(万元)。
第444题 建设工程已实际交付,但施工合同没有约定付款时间,则拖欠工程款利息的起算日期为()。
A.提交竣工结算文件之日
B.确认竣工结算文件之日
C.竣工验收合格之日
D.工程实际交付之日
参考答案:D
解析:
利息从应付工程价款之日计付。当事人对付款时间没有约定或者约定不明的,下列时间视为应付款时间:①建设工程已实际交付的,为交付之日;②建设工程没有交付的,为提交竣工结算文件之日;③建设工程未交付,工程价款也未结算的,为当事人起诉之日。由此可知D正确。
第445题 在FIDIC合同条件中,工程师确认用于永久工程的材料和设备符合预支条件,在确定其实际费用后,其中支付证书中应增加该费用的()作为工程材料和设备预支款。
A.50%
B.60%
C.70%
D.80%
参考答案:D
解析:
工程师确认用于永久工程的材料和设备符合预支条件后,应当根据审查承包商提交的相关文件确定此类材料和设备的实际费用(包括运至现场的费用),期中支付证书中应增加的款额为该费用的80%。
第447题 采用工程量清单计价的工程,在办理建设工程结算时,工程量计算的原则和方法有()。
A.不符合质量要求的工程不予计量
B.应按工程量清单计量规范的要求进行计量
C.无论何种原因,超出合同工程范围的工程均不予计量
D.因承包人原因造成的返工工程不予计量
E.应按合同的约定对承包人完成合同工程的数量进行计算和确认
参考答案:ADE
解析:
工程计量的原则包括下列三个方面:①不符合合同文件要求的工程不予计量;②按合同文件所规定的方法、范围、内容和单位计量;③因承包人原因造成的超出合同工程范围施工或返工的工程量,发包人不予计量。
A.因异常恶劣天气停工可得的费用索赔额为800元
B.因异常恶劣天气停工可得的费用索赔额为1040元
C.因发包人增加合同工作,承包人可得的费用索赔额为1560元
D.因停电所致停工,承包人可得的费用索赔额为500元
E.承包人可得的总索赔费用为2500元
参考答案:CD
解析:
事件①不能获得费用索赔
事件②索赔额=(20×50+1×200)×(1+30%)=1560(元)
事件③索赔额=20×20+1×100=500(元)
索赔额合计=2060(元)。

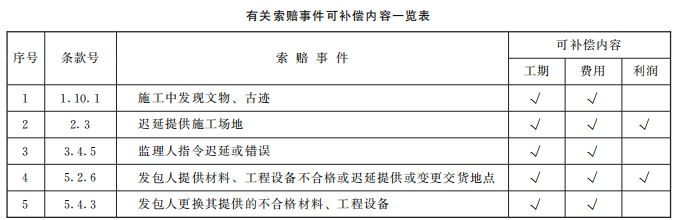

第449题 根据《标准施工招标文件》(2007年版)通用合同条款,承包人可能同时获得工期和费用补偿,但不能获得利润补偿的索赔事件有()。
A.迟延提供施工场地
B.发包人更换其提供的不合格设备
C.发包人负责的材料迟延提供
D.监理人指令错误
E.施工中发现文物
参考答案:BDE
解析:

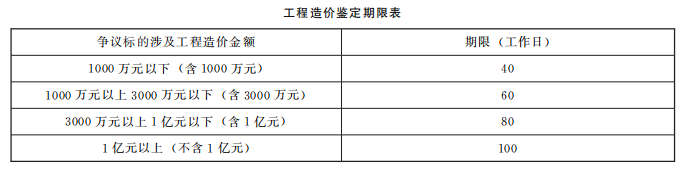

第450题 根据《工程造价鉴定规范》,下列关于争议鉴定方法的表述,正确的是()。
A.鉴定项目合同对计价依据没有约定的,鉴定人应参照鉴定项目所在地同时期适用的计价依据进行鉴定
B.对计量结果有异议的,当事人一方仅提出异议未提供具体证据的,应对该异议进行核实
C.当鉴定项目图纸完备,当事人就计量依据发生争议时,以合同中约定的计量规则计量
D.当事人因物价波动要求调整合同价款发生争议的,合同中约定物价波动不予调整的,仍应对实行政府定价或政府指导价的材料按规定进行鉴定
E.当事人要求调整人工费有争议的,如合同中约定不执行人工费调整文件,鉴定人应提请委托人决定并按其决定进行鉴定
参考答案:CDE
解析:
工程造价鉴定是2019年教材中新修订的考点。内容比较多,也比较负责。答案A的正确表述应为“鉴定项目合同对计价依据、计价方法没有约定的,鉴定人可向委托人提出‘参照鉴定项目所在地同时期适用的计价依据、计价方法和签约时的市场价格信息进行鉴定’的建议,鉴定人应按照委托人的决定进行鉴定”。答案B的正确表述应为“一方当事人对双方当事人已经签认的某一工程项目的计量结果有异议的,当事人一方仅提出异议未提供具体证据的,按原计量结果进行鉴定”。
第451题 下列各概念中,属于按照索赔事件性质分类的是()。
A.工期索赔
B.费用索赔
C.工程延误索赔
D.加速施工索赔
E.合同终止的索赔
参考答案:CDE
解析:
根据索赔的目的和要求不同,可以将工程索赔分为工期索赔和费用索赔。
第452题 由于不可抗力解除合同的,承包人通常可以获得支付的金额包括()。
A.承包人施工机械设备的损坏
B.解除日之前已完成工程但尚未支付的合同价款
C.运至施工场地用于施工的材料和待安装设备的损害
D.实施或部分实施的措施项目应付价款
E.承包人为完成合同工程而预期开支的任何合理费用
参考答案:BCDE
解析:
由于不可抗力解除合同的,发包人除应向承包人支付合同解除之日前已完成工程但尚未支付的合同价款,还应支付下列金额:①合同中约定应由发包人承担的费用;②已实施或部分实施的措施项目应付价款;③承包人为合同工程合理订购且已交付的材料和工程设备货款。发包人一经支付此项货款,该材料和工程设备即成为发包人的财产;④承包人撤离现场所需的合理费用,包括员工遣送费和临时工程拆除、施工设备运离现场的费用;⑤承包人为完成合同工程而预期开支的任何合理费用,且该项费用未包括在本款其他各项支付之内。
第453题 承包人应在每个计量周期到期后,向发包人提交已完工程进度款支付申请,支付申请包括的内容有()。
A.累计已完成的合同价款
B.本期合计完成的合同价款
C.本期合计应扣减的金额
D.累计已调整的合同金额
E.预计下期将完成的合同价款
参考答案:ABC
解析:
承包人应在每个计量周期到期后向发包人提交已完工程进度款支付申请一式四份,详细说明此周期认为有权得到的款额,包括分包人已完工程的价款。支付申请的内容包括:①累计已完成的合同价款;②累计已实际支付的合同价款;③本周期合计完成的合同价款;④本周期合计应扣减的金额;⑤本周期实际应支付的合同价款。由此可知答案为ABC。
第454题 关于施工期间合同暂估价的调整,下列做法中正确的有()。
A.不属于依法必须招标的材料,应直接按承包人自主采购的价格调整暂估价
B.属于依法必须招标的工程设备,以中标价取代暂估价
C.属于依法必须招标的专业工程,承包人不参加投标的,应由承包人作为招标人,组织招标的费用一般由发包人另行支付
D.属于依法必须招标的专业工程,承包人参加投标的,应由发包人作为招标人,同等条件下优先选择承包人中标
E.不属于依法必须招标的专业工程,应按工程变更事件的合同价款调整方法确定专业工程价款
参考答案:BDE
解析:
暂估价的调整包括以下的原则:①发包人在招标工程量清单中给定暂估价的材料和工程设备不属于依法必须招标的,由承包人按照合同约定采购,经发包人确认后以此为依据取代暂估价,调整合同价款;②发包人在招标工程量清单中给定暂估价的材料和工程设备属于依法必须招标的,由发承包双方以招标的方式选择供应商。依法确定中标价格后,以此为依据取代暂估价,调整合同价款;③承包人不参加投标的专业工程,应由承包人作为招标人,但拟定的招标文件、评标方法、评标结果应报送发包人批准。与组织招标工作有关的费用应当被认为已经包括在承包人的签约合同价(投标总报价)中;④承包人参加投标的专业工程,应由发包人作为招标人,与组织招标工作有关的费用由发包人承担。同等条件下,应优先选择承包人中标;⑤发包人在工程量清单中给定暂估价的专业工程不属于依法必须招标的,应按照工程变更事件的合同价款调整方法,确定专业工程价款。
第455题 根据《建设工程工程量清单计价规范》GB 50500—2013,关于单价合同措施项目费的调整,下列说法中正确的有()。
A.设计变更引起措施项目发生变化的,可以调整措施项目费
B.招标工程量清单分部分项工程漏项引起的措施项目发生变化的,可以调整措施项目费
C.招标工程量清单措施项目缺项的,不应调整措施项目费
D.承包人提出调整措施项目费的,应事先将实施方案报发包人批准
E.措施项目费的调整方法与分部分项工程费的调整方法相同
参考答案:ABDE
解析:
由于招标工程量清单中分部分项工程出现缺项漏项,引起措施项目发生变化的,应当按照工程变更事件中关于措施项目费的调整方法,故C错误。
第456题 下列关于质量保证金的说法,正确的有()。
A.质量保证金总预留比例不得高于工程价款结算总额的5%
B.质量保证金返还后承包人不再承担质量保修责任
C.发包人在接到承包人返还质量保证金申请后,应于7天内会同承包人按照合同约定的内容进行核实
D.承包人未按照合同约定履行属于自身责任的工程缺陷修复义务的,发包人有权从质量保证金中扣留用于缺陷修复的各项支出
E.缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位,由使用单位代行发包人职责
参考答案:DE
解析:
发包人应按照合同约定方式预留质量保证金,质量保证金总预留比例不得高于工程价款结算总额的5%。承包人未按照合同约定履行属于自身责任的工程缺陷修复义务的,发包人有权从质量保证金中扣留用于缺陷修复的各项支出。缺陷责任期内,如发包方被撤销,保证金随交付使用资产一并移交使用单位,由使用单位代行发包人职责。缺陷责任期内,承包人认真履行合同约定的责任,到期后,承包人向发包人申请返还质量保证金。发包人在接到承包人返还质量保证金申请后,应于14天内会同承包人按照合同约定的内容进行核实。
第457题 在建设项目竣工决算报表中,用于考核和分析投资效果,落实结余资金,并作为报告上级核销基本建设支出依据的是()。
A.基本建设项目概况表
B.基本建设项目竣工财务决算表
C.基本建设项目交付使用资产总表
D.基本建设项目交付使用该资产明细表
参考答案:B
解析:
竣工财务决算表是竣工财务决算报表的一种,建设项目竣工财务决算表是用来反映建设项目的全部资金来源和资金占用情况,是考核和分析投资效果的依据。该表反映竣工的建设项目从开工到竣工为止全部资金来源和资金运用的情况。它是考核和分析投资效果,落实结余资金,并作为报告上级核销基本建设支出和基本建设拨款的依据。
第458题 竣工决算文件中,主要反映竣工工程建设成果和经验,全面考核分析工程投资与造价的书面总结文件是()。
A.竣工财务决算说明书
B.竣工财务决算报表
C.工程竣工造价对比分析
D.工程竣工验收报告
参考答案:A
解析:
竣工财务决算说明书主要反映竣工工程建设成果和经验,是对竣工决算报表进行分析和补充说明的文件,是全面考核分析工程投资与造价的书面总结。
第459题 下列竣工财务决算说明书的内容,一般在项目概况部分予以说明的是()。
A.项目资金计划及到位情况
B.项目进度、质量情况
C.项目建设资金使用与结余情况
D.主要技术经济指标的分析、计算情况
参考答案:B
解析:
项目概况一般从进度、质量、安全和造价方面进行分析说明。进度方面主要说明开工和竣工时间,对照合理工期和要求工期分析是提前还是延期;质量方面主要根据竣工验收委员会或相当一级质量监督部门的验收评定等级、合格率和优良品率;安全方面主要根据劳动工资和施工部门的记录,对有无设备和人身事故进行说明;造价方面主要对照概算造价,说明节约或超支的情况,用金额和百分率进行分析说明。
第460题 编制建设项目竣工决算必须满足的条件包括()。
A.经批准的初步设计所确定的工程内容已完成
B.单项工程或建设项目竣工结算已完成
C.收尾工程竣工结算已完成
D.预留费用不超过规定比例
E.涉及工程质量纠纷事项已处理完毕
参考答案:ABDE
解析:
编制工程竣工决算应具备下列条件:
(1)经批准的初步设计所确定的工程内容已完成;
(2)单项工程或建设项目竣工结算已完成;
(3)收尾工程投资和预留费用不超过规定的比例;
(4)涉及法律诉讼、工程质量纠纷的事项已处理完毕;
(5)其他影响工程竣工决算编制的重大问题已解决。
