2025年一级建造师矿业实务章节精编题库及答案(773题)


第721题 独头巷道支架撤换工作的正确做法是()。


A.由里向外逐架进行

B.由外向里逐架进行

C.告知工作面掘砌施工人员

D.先做好撤换支架的加固工作


参考答案:B


第722题 根据工程量清单计价规范,不能作为竞争性费用的是()。


A.业务招待费

B.固定资产使用费

C.文明施工费

D.财务管理费


参考答案:C


第723题 对于尾矿固体废弃物的处理,经济合理的处理方式是()。


A.尾矿防尘运送

B.防止渗漏和腐蚀

C.最大限度的回收利用

D.尾矿贮存


参考答案:C


第724题 井筒十字中线的设置,应满足()的要求。


A.其基点应在井筒建成后布设

B.由井口附近的测量控制点标定

C.将两组大型基点作为工业广场的基本控制点

D.大型基点采用素混凝土制作

E.两条十字中线垂直度误差限值的规定


参考答案:BCE


第725题 有利于提高混凝土耐久性的方法有()。


A.选择与混凝土工作条件相适应的水泥

B.适当提高混凝土的砂率

C.提高混凝土浇灌密实度

D.采用坚硬的石料并增加粗骨料比例

E.掺加适宜的外加剂


参考答案:ACE


第726题 振动沉桩法的主要特点有()。


A.适用范围广

B.使用效能高

C.施工设备构造简单

D.附属机具多

E.需要消耗大量动力


参考答案:BC


第727题 井下巷道爆破工作对炮眼布置的基本要求有()。


A.炮眼要准、直、平、齐

B.炮眼利用率要高

C.爆破后对围岩的破坏较小

D.节省炸药和雷管

E.爆破后的岩石块度小


参考答案:BCD


第728题 立井井筒工作面现浇混凝土的输送可采用()。


A.吊桶下放混凝土

B.罐笼下放混凝土

C.管路下放混凝土

D.箕斗下放混凝土

E.矿车下放混凝土


参考答案:AC


第729题 斜井井筒施工常用的工作面排水设备有()。


A.卧泵

B.吊泵

C.风泵

D.潜水排砂泵

E.气动隔膜泵


参考答案:CDE


第730题 在露天矿工程中,影响边坡稳定的主要因素有()。


A.稳定性系数

B.地质构造条件

C.岩土性质

D.附近工程施工影响

E.地形地貌状况


参考答案:BCDE


第731题 煤矿井下巷道锚杆支护质量的合格标准有( )。


A.锚杆的拧紧扭矩不小于 100N·m

B.锚杆的抗拔力不得小于设计值的 90%

C.锚杆孔的方向应与巷道轮廓线垂直

D.锚杆的间、排距允许偏差应为 ±100mm

E.锚杆的外露长度不大于 100mm


参考答案:ABD


第732题 斜井施工防跑车的主要安全措施有()。


A.斜井上口入口前设置阻车器

B.变坡点下方设置挡车栏

C.下部装车点上方设置挡车栏

D.工作面上方设置防坠器

E.斜井中部安设挡车器


参考答案:ABCE


第733题 矿山井下综合防尘措施包括()。


A.湿式钻眼

B.采用水炮泥封孔

C.采用水胶炸药爆破

D.冲洗岩帮

E.减小风速


参考答案:ABD


第734题 背景资料

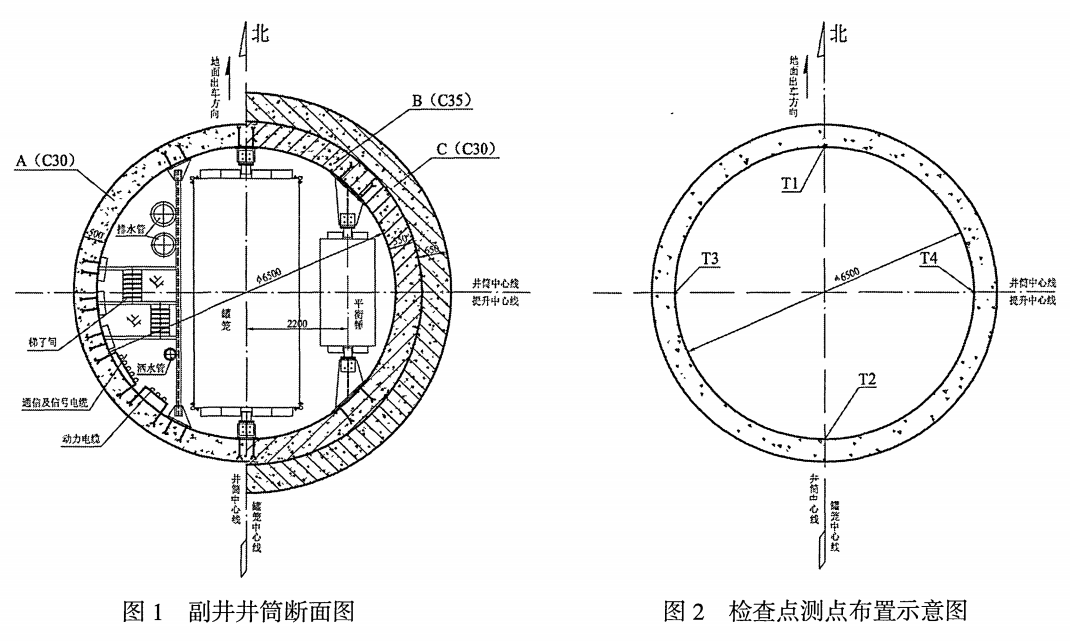

某矿井副井井筒设计净直径为 6.5m,深度为 730m,表土段深度为 325m,表土段 采用冻结法施工,基岩段采用钻眼爆破法施工,井筒断面如图 1 所示。

建设单位提供的地质资料显示,基岩段 550~580m 处有一含水层,最大涌水量为 60m3/h,采用工作面预注浆方式通过,其余含水层最大涌水量为 25m3/h。

基岩段施工中,为保证施工质量,项目部制定了相关的质量保证措施,其中部 分内容如下:砌壁模板高度为 3600mm,直径为 6500mm;井壁每浇筑 3 个循环进尺 混凝土选取 1 个检查点进行一次工序验收,每个检查点布置 4 个测点(图 2 所示中 T1~T4)进行断面尺寸工序验收;井筒施工深度超过 600m 以后,漏水量达到 15m3/h 时,进行壁后注浆处理,并加强排水工作的管理。

问题

1.结合图 1,指出 A~C 所表示的井壁名称及结构类型。

2.指出图 1 中井壁 B 和 C 的施工顺序及选用的模板类型。

3.根据背景及图 2 中检查点和测点设置存在的问题,给出正确做法。

4.该井筒基岩段施工中应采取哪种排水方式?选用哪些排水设备?

5.该井筒验收时,涌水量的合格标准是多少?



参考答案:↓


解析:

1.图 1 中,A 表示基岩段井壁,为素混凝土结构;B 为表土段内层井壁,为钢筋 混凝土结构;C 为表土段外层井壁,为钢筋混凝土结构。

2.B 为表土段内层井壁,C 为表土段外层井壁。外层井壁 C 先施工,待表土段施工完毕后,内层井壁 B 采用由下向上连续浇筑施工。外层井壁 C 一般采用整体移动式 金属模板,内层井壁 B 一般采用整体滑升钢模板或组合钢模板进行施工。

3.按照《煤矿井巷工程质量验收规范》GB 50213—2010(2022 年版)要求,立井 施工工序验收为每个循环设置一个检查点进行验收,每个检查点应设置 8 个测点,除了

图 2 中的 4 个测点外,还应增设 4 个,且其中 2 个测点应设在与永久提升容器距离最小 的井壁上。

4.井筒涌水量大于 10m3/h 时,宜根据井筒深度及设备排水能力,选用单段或多 段排水方案。由于该井筒深度仅有 730m,不必采用多段排水方案,可直接采用单段排 水方案。

该井筒施工排水设备可选用卧泵(或吊泵)进行排水,工作面选用潜水泵将涌水排 到吊盘上水箱,再通过卧泵(或吊泵)和布置在井筒内的排水管路排到地面。

5.按照《煤矿井巷工程质量验收规范》GB 50213—2010(2022 年版)中立井井筒建 成后总漏水量的标准规定,该井筒总深度 730m,涌水量标准为 6 +(730-600)/100 = 7.3m3/h,且不得有 0.5m3/h 以上的集中出水孔。


第735题 背景资料

某矿业工程项目,建设单位采用公开招标方式进行施工招标。招标人编制了工程 量清单,并确定工程招标控制价为 842.3 万元。其中,设备估价为 60 万元,由招标人 采购。

在招标文件中,招标人对投标有关时限规定如下:

(1)投标截止时间为自招标文件停止出售之日起的第 10 个工作日上午 9 时整;

(2)若投标人要修改、撤回已提交的投标文件,须在投标截止时间 24h 前提出。 招标文件同时规定:工程应由具有二级以上矿山工程总承包资质的企业承包,招标人鼓励投标人组成联合体投标。

在参加投标的企业中,施工单位 A、B、C 均具有矿山工程总承包一级资质;施工 单位 G、H、J 具有矿山工程总承包二级资质,施工单位 K 具有矿山工程总承包三级资 质。上述企业分别组成联合体投标,各联合体组成如表 1。

表 1 投标联合体汇总表

在上述联合体中,联合体丁的协议中规定:若中标,由牵头人与招标人签订合同, 然后将联合体协议送交招标人。

问题

1.分别指出招标人对投标有关时限的规定是否正确?说明理由。

2.分别说明该工程四家投标联合体是否符合要求。

3.纠正联合体丁的协议内容中的不妥之处。

4.该项目估价为 60 万元的设备采购是否可以不招标?说明理由。



参考答案:↓


解析:

1.招标文件中,招标人对投标有关时限规定(1)不妥。理由:根据相关规定,自 招标文件出售之日至投标截止时间不少于 20d。

招标文件中,招标人对投标有关时限规定(2)也不妥。理由:根据招标投标法的 相关规定,投标截止时间前,投标人均可修改、撤回和替代已提交的投标文件。

2.联合体甲(A + G)不符合要求;联合体乙(A + H)不符合要求;联合体丙(B + K)不符合要求;联合体丁(C + J)符合要求。

一家单位只能单独投标或参与一个联合体投标,A 参加了甲、乙两个联合体,故 甲、乙两个联合体均不符合要求。联合体丙中的施工单位 K 只具有矿山工程总承包三 级资质,故该联合体只能认定为三级资质,不符合二级及以上资质要求。联合体丁符合 要求。

3.(1)根据相关规定,联合体中标的,应由联合体各方共同与招标人签订合同, 而不能由牵头人与招标人签订合同。(2)根据相关规定,联合体协议应在投标截止时间 前提交招标人,而不能在中标后提交联合体协议。

4.该项目不能不招标。理由:根据相关规定,总投资超过 3000 万元的项目,所 有项目都必须招标。


第736题 背景资料

某矿井主要运输大巷,围岩稳定性中等,设计断面面积为 18.5m2,总长度为 3000m, 采用锚杆喷射混凝土支护方式,锚杆间排距为 800mm×800mm,锚杆抗拔力为 80kN, 巷道每米锚杆数量 9 根;喷射混凝土强度为 C25,厚度为 100mm;计划月进度为 90m。

施工单位在施工过程中,加强施工质量检查,严格工序质量控制。巷道每施工半 个月 45m 进行一次锚杆抗拔力试验,每次抽检 5 根,试验抗拔力应达到设计值的 90% 以上。喷射混凝土强度也是每半个月 45m 进行一次试验,采用钻取混凝土芯样 5 块进 行抗压试验检测混凝土强度。

该运输大巷施工 3 个月后,建设单位组织对工程质量进行抽查,发现锚杆抗拔力不 足,建设单位认为工程质量存在问题,要求进行整改。

问题

1.巷道锚杆支护的主控项目包括哪些内容?

2.施工单位锚杆抗拔力和喷射混凝土强度检测方案是否正确?说明理由。

3.针对背景条件,喷射混凝土抗压强度的合格评定条件是什么?

4.锚杆抗拔力不足的主要原因是什么?



参考答案:↓


解析:

1.巷道锚杆支护的主控项目包括:

(1)锚杆的杆体及配件的材质、品种、规格、强度必须符合设计要求;

(2)水泥卷、树脂卷和砂浆锚固材料的材质、规格、配比、性能必须符合设计 要求;

(3)锚杆安装应牢固,托板紧贴岩壁、不松动,锚杆的拧紧扭矩不得小于 100N·m;

(4)锚杆抗拔力最低值不得小于设计值的 90%。 2.施工单位锚杆抗拔力检测方案不正确,喷射混凝土强度检测方案正确。

根据规范规定,锚杆抗拔力试验取样每 20~30m,锚杆在 300 根以下,取样不应少于 1 组,每组不得小于 3 根。喷射混凝土取样每 30~50m 不应小于 1 组,45m 取 1 组符合要求。

3.针对背景条件,喷射混凝土抗压强度的检验采用的是钻取混凝土芯样进行试验 的方法,对于一般工程,芯样试件抗压强度平均值应不小于设计值,芯样试件抗压强度 最小值应不小于设计值的 85%。

4.锚杆抗拔力不足的主要原因有:

(1)锚固药卷存在质量问题;

(2)巷道围岩破碎;

(3)围岩含水;

(4)锚杆安装存在问题。


第737题 背景资料

某矿建公司承担了一煤矿改扩建二期项目井下轨道大巷的施工任务,轨道大 巷布置在开采煤层下方薄煤层中,煤层厚度为 0.6~1.2m。巷道为直墙半圆拱形断 面,掘进宽度为 5200mm,掘进高度为4000mm。巷道采用锚喷支护,锚杆为螺纹钢f 20mm×1600mm,间排距 1200mm×1200mm;喷射混凝土厚度为 80mm,强度等级为 C20。地质资料给出矿井地质条件中等,轨道大巷顶底板主要为砂质泥岩和碳质泥岩互 层,普氏系数 f = 4~6。矿井为低瓦斯矿。

施工项目部编制了该轨道大巷的施工组织设计,巷道采用钻眼爆破施工法一次成 巷,设备按快速机械化作业线配置。多台气腿凿岩机钻凿炮眼,耙斗装岩机配电机车牵 引矿车运输,锚杆钻机安装锚杆,湿式喷射机喷射混凝土。工作面炮眼布置采用直眼掏 槽,炮眼深度为 1.5m。巷道支护喷射机布置在工作面后方 100m 处,永久支护复喷段滞 后工作面 60m。监理工程师审查施工组织设计时认为,巷道施工设备配置无法满足快速 施工的要求,部分工艺参数不合理,建议修改方案。施工单位修改完善后,经审批通过 后实施。施工过程中发生下列事件:

事件一,轨道大巷施工后,及时对已完成的巷道开展施工监测,发现巷道变形收 敛速率一直不能稳定,且变形量大,甚至多处出现混凝土喷层开裂。监理单位组织建 设、施工、设计单位进行分析,查找原因。

事件二,施工单位按《煤矿防治水细则》制定了巷道施工探水方案,并在施工过 程中严格按照探水方案进行探水工作。某日探水队探明前方 5m 左右有一导水断层,建 议做好相关应对措施。但掘进队认为还有 5m 距离,继续施工 1~2 个循环后再按过断 层施工措施施工,仍按照正常掘进布置炮眼,放炮后引发断层破碎带冒落并伴发突水事 故,造成 3 人重伤,淹没巷道施工设备,直接经济损失达到 800 万元。

问题

1.根据轨道大巷的工程条件,该巷道施工设备应如何配置才能更好满足快速施工 的要求?

2.根据巷道施工设备的调整情况,给出合理的施工工艺参数。

3.事件一中,巷道变形收敛速率一直不能稳定的主要原因是什么?

4.矿山井下巷道防治水的基本原则是什么?探水发现有透水断层时,施工单位应 该采取哪些预防措施来确保安全穿越断层?

5.事件二中的安全事故属于哪一等级?应由什么机构组织调查?调查组长应由谁 来担任?



参考答案:↓


解析:

1.巷道断面宽度为 5200mm,高度为 4000mm,能够满足大型机械设备施工,可配 置凿岩台车钻眼,侧卸装岩机装岩,带式输送机连续转载,电机车调车和运输,这样才 能更好地发挥机械设备的效能,满足巷道快速施工要求。

2.该轨道大巷采用锚喷支护,可组织喷射混凝土与工作面掘进平行作业,即:在 巷道掘进后先初喷 30~50mm 厚的混凝土临时封闭工作面,然后再安设锚杆作为临时支 护,最后复喷射混凝土与工作面掘进平行作业,直至喷射厚度达到设计要求。复喷射混 凝土可在工作面后 20~50m 处,最大不应超过 50m。滞后工作面 60m 不合理,应修改 为 20~50m。

将该巷道施工设备调整为凿岩台车钻眼,炮眼深度应适当加深,方更能发挥设备 的效率。所以炮眼深度应修改为 1.8~3.0m。

3.根据《煤矿巷道锚杆支护技术规范》GB/T 35056—2018、《岩土锚杆与喷射混 凝土支护工程技术规范》GB 50086—2015、《煤矿安全规程》(2022 年版)的规定。分 析巷道的支护参数及围岩条件,发生巷道变形收敛速率一直不能稳定、变形量大,甚至 多处出现混凝土开裂的主要原因是支护强度不足。可采取加长锚杆长度、缩小锚杆间 距、排距、选用更高等级材质的锚杆杆体、提高混凝土强度等级、增加混凝土喷层厚 度、增加金属网等技术措施。

4.根据《煤矿防治水细则》,防治水工作应当坚持预测预报、有疑必探、先探后 掘、先治后采的原则,根据不同水文地质条件,采取探、防、堵、疏、排、截、监的综 合防治措施。物探先行钻探验证。

在松软的煤(岩)层、流砂性地层或者破碎带中掘进巷道时,必须采取超前支护或 者其他措施。超前支护可以是超前锚杆、超前加固、管棚支护等。遇有探测前方有明确 的导水断层,应采取超前注浆堵水、加固等措施,在确保安全的状态下快速通过。

5.事件二中的安全事故属一般事故。根据《矿山生产安全事故报告和调查处理办 法》(矿安〔2023〕7 号)规定,一般煤矿事故由国家矿山安全监察局省级局牵头组织 调查,也可以委托事故发生单位或者有关部门组织事故调查组进行调查。一般煤矿事故 调查组组长可由矿山安全监察机构内设处室负责人担任。


第738题 背景资料

某矿井采用立井开拓方式,井田中央工业广场布置有主井和副井,风井位于井田 边界,矿井生产已经 20 年,因扩建需要建设新副井,新副井的位置位于井田中央原工 业广场边缘,距离原副井 180m,为节约投资新副井未施工检查孔,而是采用了原副井 的地质资料。

新副井井筒直径为 6.5m,深度为 750m,表土段深度为 85m,采用普通法施工。该 井筒井壁表土段为双层钢筋混凝土井壁,基岩段为单层普通混凝土井壁。

该新副井由施工单位 A 承担,合同约定,混凝土由建设单位提供。建设单位与混 凝土供应商 B 签订了混凝土供应合同。

建设单位提供的地质资料显示表土段无流砂层,预计最大涌水量为 18m3/h,基岩段 520~550m 处有一含水层,最大涌水量为 120m3/h,采用工作面预注浆方式通过。 其余含水层最大涌水量为 15m3/h。

基岩段施工中,为保证施工质量,项目部制定了质量保证措施,其中部分内容如 下:采用金属液压整体下移模板砌壁,模板高度为 3500mm,模板直径为 6500mm;每 次浇筑混凝土时随机抽取混凝土样本检查混凝土坍落度,并制作试块进行标准养护, 做相应龄期压力试验;混凝土脱模后洒水养护时间不少于 3d;混凝土采用底卸式吊 桶运输。该措施经项目技术负责人审核修订后付诸实施。井筒施工到 360m 时,发现 280~300m 段混凝土抗压强度达不到设计要求。

施工到 520m 时,施工单位采用了伞钻接长钻杆探水,探水深度为 15m,发现钻孔 涌水量很小,决定继续施工。施工到 535m 位置爆破时井筒突发涌水,涌水量瞬间达到 130m3/h,2h 后回落到 100m3/h,依然超过井筒排水能力 60m3/h,导致淹井事故发生。 为此施工单位提出工期和费用索赔。

井筒施工完毕后,井筒漏水量达到 7.5m3/h,监理单位要求施工单位进行壁后注浆 处理,由此造成施工单位额外增加费用 60 万元,工期延长 10d,施工单位就此向建设 单位提出了索赔。

问题

1.新副井采用原井筒的地质资料是否合理?说明理由。

2.施工单位编制的质量保证措施存在哪些问题?应如何修改?

3.针对 280~300m 段混凝土抗压强度达不到设计要求的混凝土工程应如何处理? 如果该段井筒需要返工,施工单位、监理单位、建设单位以及混凝土供应商应如何 应对?

4.淹井事故中,建设单位应当如何应对施工单位的索赔?说明理由。

5.施工单位壁后注浆的费用和工期索赔是否合理?为什么?



参考答案:↓


解析:

1.不合理。因为井筒检查孔距离井筒中心不应超过 25m,新副井距离原副井距离180m,超过 25m,应当新打井筒检查孔。

2.质量保证措施中,模板的直径为 6500mm 不合理,模板的有效半径应比井筒设 计半径大 10~40mm;

洒水养护不少于 3d 不合理,应该为不少于 7d。 3.针对该段混凝土工程,应首先进行混凝土无损检测或者钻取混凝土芯样进行强

度复测,如果合格则可以进行正常验收,如果仍不符合要求,则按实际条件验算结构的 安全度并采取必要的补强措施。

如果该段井筒需要返工,则施工单位应该进行返工,并对建设单位提出工期和费 用索赔要求。建设单位应该支持施工单位的相应索赔,并对混凝土供应商进行索赔。混 凝土供应商应该承担相应的赔偿。监理单位应当协调三家单位,对事件的根本原因进行 调查并制定预防措施。

4.淹井事故中,建设单位应该拒绝事故单位的索赔。理由是:井筒涌水量瞬间达 到 130m3/h 不是导致淹井事故的原因,导致淹井事故的原因是施工单位没有按规定进 行探放水,以及施工单位的排水能力不符合要求。

5.施工单位壁后注浆的费用和工期索赔是合理的,因为井筒漏水量 7.5m3/h 符合 合格标准。


第739题 矿山井下平面控制测量主要采用的形式是( )。


A.三角测量

B.GPS 网

C.导线测量

D.方格网


参考答案:C


第740题 断层对矿山工程的影响表现为()。


A.断层是软弱破碎带,有利于巷道快速掘进

B.断层会改变矿层的位置,有利于巷道的布置

C.断层的存在可能会改变岩层的透水条件

D.改变围岩的受力状态,方便巷道围护


参考答案:C
