2025年一级建造师矿业实务章节精编题库及答案(773题)

第761题 立井提升容器包括有()。

A.井架

B.提升机

C.箕斗

D.罐笼

E.矿车

参考答案:CD

第762题 钢板桩围护墙的工作特点有()。

A.可挡水及土中细小颗粒

B.其槽钢可拔出重复使用

C.抗弯能力较强

D.多用于深度大于 4m 的深基坑

E.施工方便,工期短

参考答案:BE

第763题 矿山井下巷道采用光面爆破时,周边眼应满足的要求有()。

A.眼口落在井巷掘进的轮廓线外 50mm

B.周边眼间距不大于 500mm

C.采用低爆速炸药

D.采用不耦合装药

E.封泥全部采用黏土炮泥

参考答案:BCD

第764题 关于立井施工装备机械化配套的要求,说法正确的有()。

A.提升能力应与装岩能力配套

B.炮眼深度应与一次爆破矸石量配套

C.地面排矸能力应与矿车运输能力配套

D.支护能力应与掘进能力配套

E.辅助设备应与掘砌设备配套

参考答案:ADE

第765题 关于矿业工程招标投标的说法,正确的有()。

A.回风立井井筒检查孔资料是该井筒项目招标必须提供的资料

B.普通法施工的立井井筒工程项目可分段招标

C.招标人采用自行招标须向有关行政监督部门进行备案

D.投标人拥有专利优势的工程项目,可采用“下限标价”的策略

E.增加建议方案法是投标人发挥自身优势的一种投标策略

参考答案:ACE

第766题 隐蔽工程质量检验评定时,所依据的工程质量检查记录应有()的共同 签字。

A.建设单位(含监理)

B.施工单位

C.设计单位

D.质量监督部门

E.质量安全检测单位

参考答案:AB

第767题 发生 5 人死亡事故,需要立即启动应急响应,应当立即赶赴事故现场指导救援 的有( )。

A.国家矿山安全监察局负责人

B.国家矿山安全监察局省级局负责人

C.省级矿山安全监管部门负责人

D.市级矿山安全监管部门主要负责人

E.县级人民政府矿山安全监管部门主要负责人

参考答案:BCD

第768题 矿井建设安全供电规定的内容有()。

A.矿井应有两回电源线路

B.主要通风、提升等设备,应各有两回路供电线路

C.井下供电系统必须有符合要求的供电系统设计及保护整定校验

D.施工现场临时用电工程必须设置专用的保护零线

E.防爆环境中的防爆设备必须有防爆合格证

参考答案:ABCD

第769题 背景资料

某施工单位承担一低瓦斯矿井井底车场巷道与硐室的施工任务,其中中央排水泵 房硐室包含两条独立的水仓,长度分别为 65m 和 85m,水仓掘进断面积 5.6m2,掘进宽 度 2.4m,掘进高度 2.6m,围岩为稳定性较好的砂岩,采用锚喷支护。

施工单位项目部编制了水仓的施工技术措施,采用钻眼爆破施工方法,炮眼深度 1.8m,实施光面爆破,炮眼布置如图 1 所示。该施工技术措施报审时未能通过,要求进 行整改。项目部经研究后,对炮眼布置图进行了修改,在维持炮眼深度的基础上,调整 了部分炮眼的布置,保证了施工的正常进行。

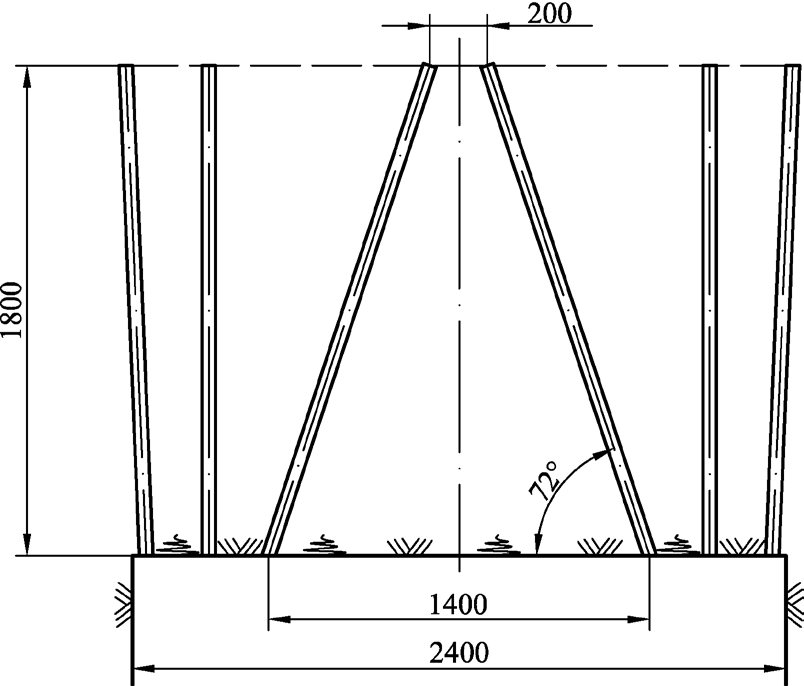

图 1 炮眼布置图

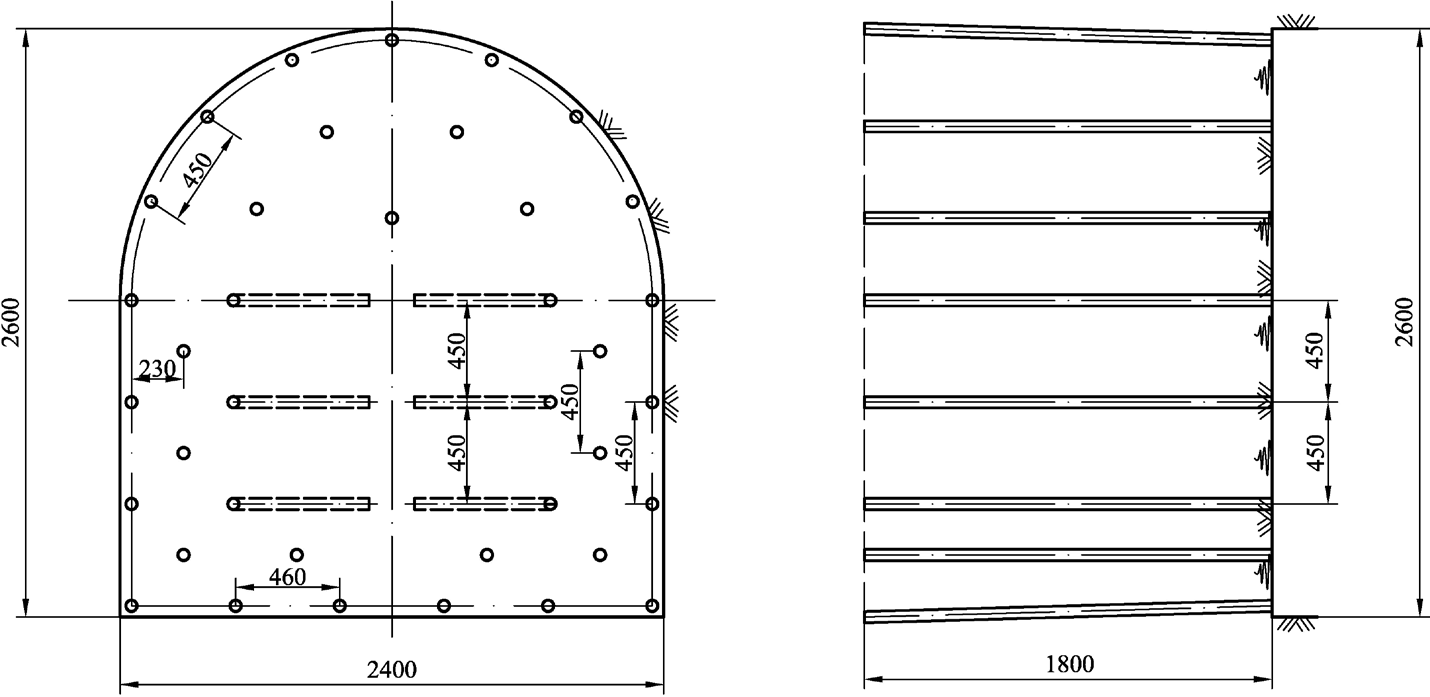

图 1 炮眼布置图(续)

水仓施工过程中,工作面选用了铲斗后卸式装岩机配合矿车进行排矸,施工速度 较慢。建设单位要求项目部选用铲斗侧卸式装岩机配合胶带转载机和矿车进行排矸,以 加快水仓的掘进速度。

问题

1.图 1 炮眼布置图采用的是哪种掏槽方式?该方式具有哪些特点?

2.图 1 炮眼布置图中存在哪些问题?说明理由。

3.水仓掘进工作面的氧气浓度应控制为多少?

4.针对水仓施工排矸工作,建设单位的要求是否合理?说明理由。

参考答案:↓

解析:

1.图 1 炮眼布置图采用的是垂直楔形掏槽(斜眼掏槽)。其主要特点有:(1)掏 槽眼数目少;(2)掏槽效果好;(3)碎石抛掷距离大;(4)钻眼方向难以掌握;(5)炮 眼深度受巷道宽度和高度限制。

2.图 1 炮眼布置图中存在的问题有:

(1)掏槽眼布置无法进行钻眼作业。理由:掏槽眼开口距离 1.4m 太大,受巷道宽 度限制,无法安排凿岩机打眼施工作业。

(2)掏槽眼深度不正确。理由:为了保证掏槽效果,掏槽眼的深度应比其他炮眼 深度加深 200mm,方能保证取得预期的掏槽深度。

(3)炮眼布置无法保证取得光面爆破效果。理由:周边眼间距 450mm 左右合理, 但最小抵抗线为 230mm 偏小,炮眼密集系数为 450/230 = 1.96,与合理值区间 0.8~1.0 偏差较大,难以取得光面爆破的效果。

3.水仓掘进工作面的氧气浓度不应低于 20%。

4.针对水仓施工排矸工作,建设单位要求选用铲斗侧卸式装岩机配合胶带转载机 和矿车进行排矸不合理。因为水仓断面较小,宽度和高度无法满足铲斗侧卸式装岩机的 工作要求。项目部可以选用耙斗式装岩机或者蟹爪式装岩机进行装岩,利用胶带转载机 转载,矿车运输,可加快工作面的排矸速度,以加快水仓的掘进速度。

第770题 背景资料

某矿业工程公开招标。招标人发布了招标公告后,5 家投标人报名参加投标,其中 投标人 A 为两家矿建施工企业组成的投标联合体。

该工程项目招标文件有如下规定:

(1)投标人对招标文件有异议的,应在投标截止时间 10 日前提出,否则招标人拒 绝回复。

(2)投标人报价低于招标控制价幅度超过 30%,投标人在评标时须向评标委员 会说明报价较低的理由,并提供证据;投标人不能说明理由、提供证据的,将认定为 废标。

投标过程中,投标人 B 为外地企业,想深入了解项目所在区域环境,向招标人申 请陪同勘查现场。招标人同意安排一位普通工作人员陪同。

评标过程中,评标委员会进行资格审查发现:投标联合体 A 的两家矿建施工企业 资质均符合招标要求,投标文件中未见联合体协议;C 公司提供的安全生产许可证超过 有效期 1 个月,正在办理延期申请;D 公司投标文件中总价金额汇总有误;评标委员会 某成员认为投标人 E 与招标人曾经在多个项目上合作过,从有利于招标人的角度,建 议投标人 E 为第一中标候选人。

问题

1.逐一说明招标文件的相关规定是否合理?说明理由。

2.投标过程中,分别说明 B 单位的要求和招标人的做法是否妥当?说明理由。

3.针对评标委员会资格审查中发现的问题,分别说明投标人 A、C、D 的投标文件 是否有效,并简述理由。

4.该评标委员会对中标候选人的建议是否妥当?说明理由。

参考答案:↓

解析:

1.招标文件的规定(1)合理。根据《中华人民共和国招标投标法实施条例》,投标人对招标文件有异议的,应当在投标截止时间 10 日前提出。

招标文件的规定(2)合理。在评标过程中,评标委员会发现投标人的报价过低,使得其投标报价可能低于其个别成本的,应当要求该投标人作出书面说明并提供相关证 明材料。投标人不能合理说明或者不能提供相关证明材料的,由评标委员会认定该投标 人以低于成本报价竞标,其投标应作废标处理。

2.B 单位的要求妥当,投标人有权在投标前了解现场情况,以便编制投标书。 招标人的做法不妥。招标人不得组织单个或者部分潜在投标人踏勘项目现场。

3.(1)投标人 A 投标文件无效;理由:联合体投标应有联合体协议。

(2)投标人 C 投标文件无效;理由:安全生产许可证超过有效期,应为无效。

(3)投标人 D 投标文件有效;理由:总价金额汇总有误属于细微偏差。

4.不妥。评标委员会成员应当依照《中华人民共和国招标投标法》和《中华人民 共和国招投标法实施条例》的规定,按照招标文件规定的评标标准和方法,客观、公 正地对投标文件提出评审意见。招标文件没有规定的评标标准和方法不得作为评标的 依据。

第771题 背景资料

某施工单位承建一矿井工业场地部分工业建筑工程,合同工期 36 个月,施工单位

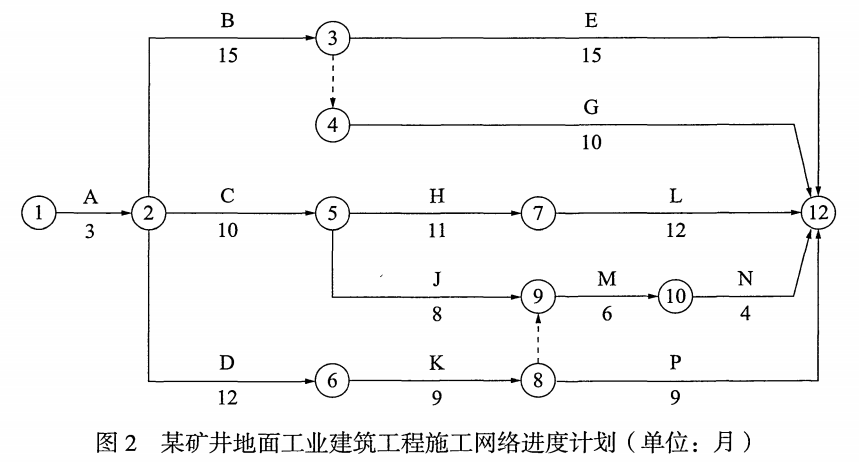

编制了工程的施工进度计划如图 2 所示。在进行施工准备后,陆续安排施工队伍进场施 工,其中工作 M 和 N 必须在 J 和 K 完成后进行,可以组织顺序施工或平行施工。施工 场地最多可安排 5 个队伍同时进行施工。

在施工的过程中,发生了如下事件:

事件一:工作 B 为矿井综合楼施工,其基础采用泥浆护壁成孔灌注桩,为确保施 工质量,建设单位要求监理单位要强化对灌注桩的质量检验,及时报告质量检验验收 情况。

事件二:在项目中期检查时,监理单位检查施工单位的进度发现,工作 A、B、C、 D 已经完成,工作 E 进度正常,工作 G 拖延 3 个月,工作 H 进度正常,工作 J 拖延 6 个月,工作 K 拖延 3 个月,其余工作尚未开始。监理单位向施工单位下达了进度整改 通知书,要求施工单位优化调整进度安排,严格按照合同工期完成施工任务。

事件三:工作 E 完工进行质量验收时,发现屋面有渗漏水现象,分析原因是防水 卷材粘贴不牢,施工单位返工修复增加费用 20 万元,延误工期 2 个月。施工单位及时 提交了相关费用和工期的索赔申请。

问题

1.根据施工单位编制的网络进度计划,该工程施工进度控制应重点关注哪些工 作?说明理由。

2.针对事件一,监理和施工单位应做好哪些方面的检验验收工作?主控项目检查 包括哪些?

3.针对事件二,施工单位应如何调整进度计划?

4.针对事件三,监理单位应如何处理?项目的工期是否会延误?说明理由。

参考答案:↓

解析:

1.根据施工单位编制的网络进度计划,该工程施工进度控制应重点关注工作 A、 C、H、L。因为这些工作是关键工作。

2.针对泥浆护壁成孔灌注桩的质量检验和验收工作,监理和施工单位应当结合施 工程序共同做好以下工作:施工前检验灌注桩的原材料及桩位处的地下障碍物处理资 料;施工中应对成孔、钢筋笼制作与安装、水下混凝土灌注等各项质量指标进行检查验 收;如果有嵌岩桩,应对桩端的岩性和入岩深度进行检验。施工后应对桩身完整性、混 凝土强度及承载力进行检验。主控项目检查包括承载力、孔深、桩身完整性、混凝土强 度和嵌岩深度 5 项内容。

3.项目中期检查时,工作 E 进度正常,总时差为 3;工作 G 拖延 3 个月,总时差 为 5;工作 H 进度正常,总时差为 0;工作 J 拖延 6 个月,总时差为 -1;工作 K 拖延 3 个月,总时差为 0。工作 J 拖延会导致总工期延长,需要进行优化调整网络计划。工作

J 的拖延会影响其后续工作 M 和 N,工作 M 的工期为 6 个月,工作 N 的工期为 4 个月, 顺序施工需要 10 个月,无法进行安排。鉴于 M 和 N 可组织平行施工,施工单位可以将 工作 M 安排在 J、K 完成后开始,最早开始时间 27,完成时间 33;工作 N 安排在 G、J、 K 完成后开始,最早开始时间 31,完成时间 35;这样施工队伍不会增加,工期也没有 超过 36 个月。

4.针对事件三,监理单位应拒绝施工单位索赔申请的签证,整个工程项目的工期 不会因此产生延误。因为屋面产生渗漏水现象,原因是防水卷材粘贴不牢,属于施工单 位自身的责任,所产生的费用应当由施工单位自己承担,发生工期延误不予顺延。对于 实际延误的 2 个月工期,由于工作 E 有 3 个月的总时差,因此不会对总工期产生影响。

第772题 背景资料

某矿建施工单位承担了一煤矿主要运输巷道的施工任务,巷道设计为直墙半圆拱 形断面,净宽 4.5m、净高 4.2m,总长度 1800m。地质资料显示巷道围岩为中等稳定的 砂页岩层,预计 800m 处会穿越 10m 左右的断层带,该区域水文地质条件不明。巷道采 用锚喷支护,锚杆长度 1.8m,间排距 0.8m×0.8m,每断面布置 13 根,单个树脂药卷 锚固;喷射混凝土厚度 100mm,强度等级 C20;穿越断层段增设金属网和 U 型钢支架, 金属网为网格 150mm×150mm,钢丝直径 8mm;U 型钢架设间距 0.8m。

施工项目部编制的该巷道施工技术措施显示,巷道采用钻眼爆破施工方法,多台 气腿式凿岩机打眼,耙斗装载机出渣,矿车、电机车运输。炮眼深度 1.6m,循环进尺 1.5m,每日 3 班,两掘一支,临时支护仅打拱部锚杆(每断面 7 根)和喷浆 50mm;永 久支护完成剩余的锚杆和喷射混凝土作业。过断层采用短掘短支方法通过。技术措施报 施工单位审批时,总工程师提出工作面设备选型和炮眼深度不合理,过断层措施不完 整,要求进行整改。项目部根据审核意见完善了该巷道的施工技术措施。

巷道掘进接近断层位置时,项目部按规定提前安排进行了探放水作业,探水结果 显示该断层出水量较小,对掘进工作无威胁。工作面揭露断层后发现围岩破碎严重,项 目部决定采用正台阶工作面施工法,开挖后立即进行锚喷网支护,每次进尺达到 3.0m 后架设 U 型钢。但在上分层风镐开挖时发生了冒顶事故,导致发生 1 人重伤、2 人轻伤 的安全事故。

巷道竣工验收前,建设单位组织对该巷道的支护质量进行了检查,监理工程师检 查了该巷道断面规格的工序验收资料,显示全部合格。现场巷道断面检查随机抽查的 1

个断面实测数据结果如表 1 所示。

表 1 锚喷支护段巷道断面规格实测结果

注:该巷道道碴高度为 200mm。

问题

1.该巷道凿岩和装岩宜选用哪种设备?合理的炮眼深度应该取多少?

2.巷道过断层进行探放水作业,探水孔应当如何布置?

3.为避免发生冒顶事故,工作面支护可采用哪种方法或技术措施?

4.针对发生的冒顶事故,施工单位应急处理要求包括哪些?

5.现场抽查的锚喷支护段巷道断面规格质量是否合格?说明理由。

参考答案:↓

解析:

1.该巷道断面较大,围岩条件中等,适宜采用机械化装备配套进行快速掘进,凿 岩设备宜选用凿岩台车,装岩设备宜选用侧卸式装岩机。考虑与凿岩设备的配套,合理 的炮眼深度应该取 1.8~3.0m。

2.巷道掘进时,在地面无法查明水文地质条件时,应当在采掘前采用物探、钻探 或者化探等方法查清采掘工作面及其周围的水文地质条件。接近导水断层时必须进行探放水,探放水钻孔布置应当遵循相关规定,探放断裂构造水和岩溶水等时,探水钻孔应 沿掘进方向的正前方及含水体方向呈扇形布置,钻孔不得少于 3 个,其中含水体方向的钻孔不得少于 2 个。

3.针对断层破碎带,为避免发生冒顶事故,工作面支护可采用的方法或技术措 施包括:① 采取前探支护;② 采用超前支护(超前锚杆或管棚);③ 采用联合支护;

④ 采用注浆加固技术措施。

4.针对发生的冒顶事故,施工单位应急处理要求包括:

(1)事故现场有关人员应当立即报告本单位负责人;负责人接到报告后,应当于 1h 内报告事故发生地县级以上人民政府矿山安全监管部门。

(2)事故发生单位负责人接到事故报告后,应立即启动事故相应应急预案,或者 采取有效措施,组织抢救。

(3)事故发生后,应当妥善保护事故现场以及相关证据。

5.现场抽查的锚喷支护段巷道为主要运输巷道,检查项目断面规格的允许偏差 净宽是从中线至任一帮距离,净高是腰线至顶底板的距离。根据检查数据,净宽中线 至左帮的距离最小值是 2280mm,至右帮的距离最小值是 2230mm,这样断面净宽是 4510mm,其中 2230mm 小于设计净宽的一半 2250mm,偏差 -20mm 不符合允许偏差(0~150mm)规定;

净高腰线至顶板的距离是 2215mm,至底板的距离是 2205mm,去 掉道碴高度 200mm,断面净高是 4220mm,但其中 2215mm 小于腰线至顶板距离的设计 值 2250mm,偏差 -35mm 也不符合允许偏差(0~150mm)规定。因此该段巷道规格质 量不合格。

第773题 背景资料

某施工单位承建一煤矿主井井筒工程。该煤矿为低瓦斯矿井,采用一对立井开拓 方式,主、副井均在工业广场内。主井井筒穿越 2 层含水层,3 层煤层,设计净直径 7m,深度 860m,预计井筒最大涌水量为 25m3/h。主井井底临时马头门为东西方向。建 设单位要求月进度不低于 80m。

施工单位根据相关资料和要求,编制了施工组织设计,其中井筒断面布置如图 3 所示。

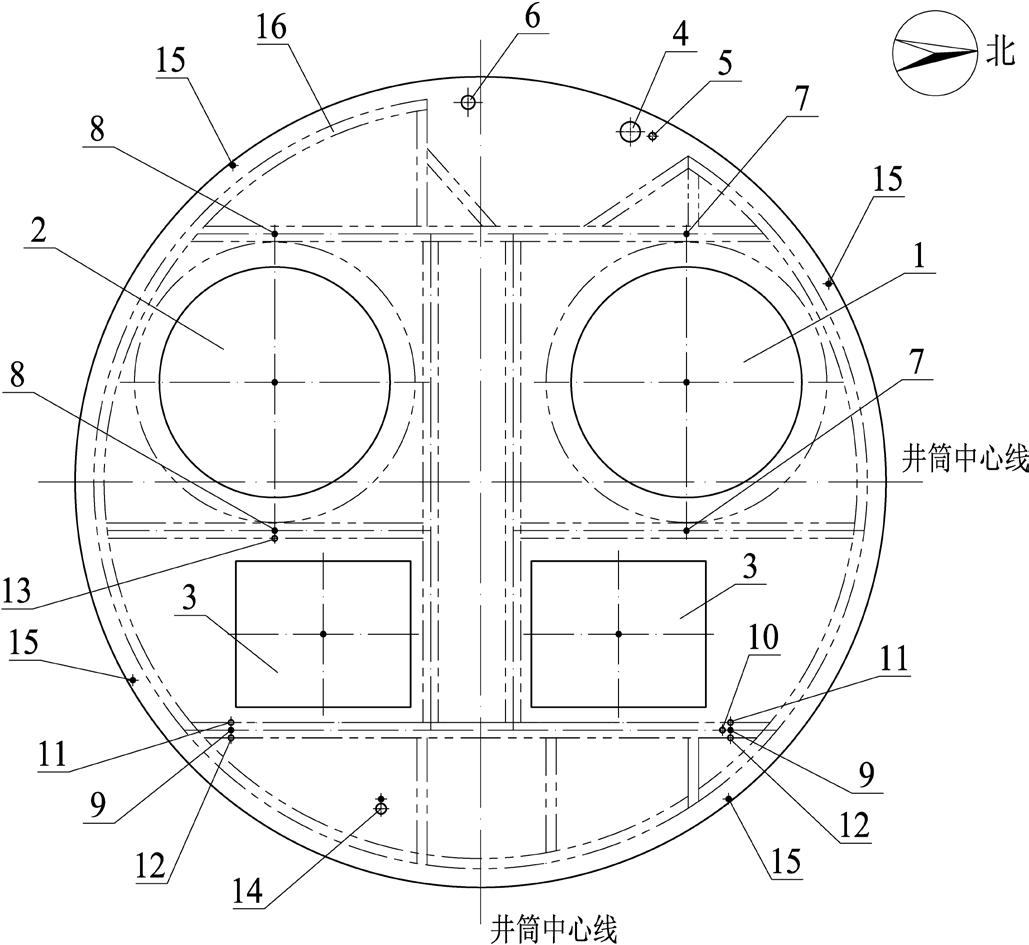

图 3 井筒施工断面布置图

1—主提吊桶;2—副提吊桶;3—中心回转抓岩机;4—压风管;5—供水管;6—排水管;

7—主提稳绳;8—副提稳绳;9—吊盘绳;10 —放炮电缆;11—通讯电缆;12—信号电缆;

13—照明电缆;14—动力电缆;15—模板绳;16—吊盘

施工单位制定的施工组织设计中部分内容如下:

(1)部分设备配置:采用 1 台 JKZ-2.8 和 1 台 JK-2.5 凿井提升机,分别配一只 2.0m3 和1只 1m3 吊桶提升;2 台 HZ-10 中心回转抓岩机装岩;Ⅱ型凿井专用井架。

(2)钻爆施工:采用六臂风动伞钻打眼,打眼深度为 2.5m,采用一级煤矿许用炸 药和煤矿许用秒延时电雷管,380V 交流电源起爆。

在施工到第二层含水层时,出现岩帮若干集中涌水点,累计岩帮涌水量约 2m3/h, 上部井壁淋水约 1.5m3/h。

问题

1.施工单位的设备配置中存在哪些不合理之处,应如何调整?

2.施工组织设计中平面布置图有哪些重大漏项;

3.指出平面布置图存在的问题,并说明原因或给出正确的做法;

4.施工组织设计中的钻爆施工方面存在哪些问题,应如何更正。

5.施工到第二层含水层时,施工单位应采取哪些保证混凝土浇筑质量的措施。

参考答案:↓

解析:

1.依据背景资料,该煤矿采用一对立井开拓方式,主、副井均在工业广场内,在 施工方案选择的时候应考虑主井井筒进行临时改绞。因此,选用 2 台单滚筒提升机不妥,应考虑主井临时改绞,至少选用 1 台双滚筒提升机;井筒直径与深度均较大,考 虑到快速施工,应尽可能配备大容量的吊桶,因此分别配一只 2.0m3 和一只 1.0m3 吊 桶提升不妥,选配吊桶太小,应根据井筒深度选配 3~5m3 吊桶,浅部可以选用 5m3 吊 桶,随着深度的增加,可以换小点的吊桶;另外考虑井筒的直径和深度因素,选用 2 台 HZ-10 中心回转抓岩机装岩,体积太大,不宜清底,应至少选用 1 台 HZ-4 中心回转抓 岩机;同时选用Ⅱ型凿井专用井架不妥,井架承载力和尺寸均难以满足施工需要,应选 用Ⅳ型以上凿井井架。

2.依据《煤矿安全规程》(2022 年版),井下施工应采取机械通风,同时应考虑人 员应急逃生方案,井筒内必须安装风筒和安全梯。

3.平面布置图中两个吊桶和抓岩机均布置在同一侧不合理,不利于装岩工作的优 化,应交叉布置;照明电缆与副提稳绳布置一起不妥,影响吊桶滑架运行;放炮电缆与 其他电缆一起悬吊不妥,依据安全规程,应单独悬吊;依据背景资料,主井井底临时马 头门为东西方向,而井筒提升方向为南北方向,因此井筒提升方向布置不正确,应与临 时马头门方向一致。

4.钻爆施工存在的问题有打眼深度 2.5m 不合理,应为 4m 以上,主要是因为伞钻 的行程一般为 4.2~5.2m,为了尽可能地发挥伞钻的设备性能,减少工序转换,同时考虑爆破效果以及地质条件等因素,综合确定最佳的钻眼深度为 4~5m 范围;采用一级 煤矿许用炸药不妥,依据《煤矿安全规程》(2022 年版),低瓦斯矿井应采用二级煤矿 许用炸药,且应防水;采用煤矿许用秒延时电雷管不妥,应采用煤矿许用毫秒延期电雷 管,且有瓦斯的时候最长延迟时间不得超过 130ms;380V 交流电源起爆不妥,应采用 煤矿专用起爆器起爆。

5.井帮出水和井壁淋水如果不采取管理措施,在混凝土浇筑的时候会进入混凝土 中,影响混凝土的质量,一般来说对于井壁淋水应采取截水措施,而对于井帮淋水则可 以采用导水措施,在混凝土浇筑完成并达到强度时,再进行注浆封闭。

进入题库练习及模拟考试
