第1121题 通信基站共建共享的说法正确的有()。

A.优先利用公共基础建筑设施建设

B.可以选用民用建筑

C.通信基站富余资源可以出租、出售,实现资源充分利用

D.尽可能多的扩建、改建

E.建设地下管廊,同时考虑电信设施

参考答案:ABE

第1122题 背景

某施工单位承接了一项无线网工程项目,施工内容包括基站传输系统建设和基站设备安装、测试,施工过程中,发生下列事件:

事件一:项目部组织施工质量检查时,发现一段架空光缆线路不符合施工规范,具体情况如架空线路情况示意图所示,要求施工队立即整改并自查其他段落。

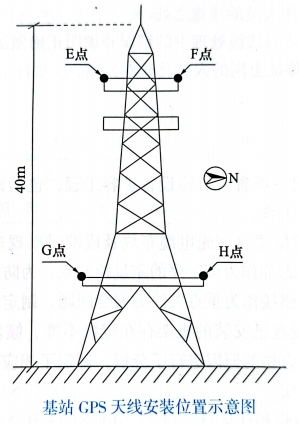

事件二:监理人员在施工现场巡查时,发现不同站点的GPS天线安装位置不一致,具体情况如基站GPS天线安装位置示意图所示,有E、F、G、H四种位置情形,要求施工队安装设计和规范整改。

事件三:工程完工后试运行期间,某一片区突发网络中断,项目部紧急组织抢修,要求施工维护班组带齐机具仪表立即赶赴现场,顺利完成了抢修任务。

问题

1.分别写出架空线路情况示意图中A、B、C、D代表的材料或构件名称。

2.指出架空线路情况示意图中哪些数值不符合要求,给出验收规范的具体要求。

3.指出基站GPS天线安装位置示意图中在哪些位置安装GPS不符合要求。

4.针对事件三,写出6种必须携带的机具或仪表名称。

参考答案:↓

解析:

1.(本小题4分)

A是吊线或钢绞线,B是光缆,C是挂钩,D是拉线。

2.(本小题6分)

36#杆两侧第一档挂钩的间距500mm不符合要求,规范要求为250±20mm;

25#杆两个拉线出土点与电杆之间的距离3000mm不符合要求,规范要求标称距高比为1,受地形限制情况下,距高比最小0.75、最大1.25。

3.(本小题6分)

位置E、F、H不符合要求。

4.(本小题4分)

OTDR或光视域反射仪,熔接机,光功率计,发电机,万用表,钳流表。

第1123题 背景某施工单位承揽了一项通信基站设备安装工程,包括100个基站的设备、天馈线及楼顶抱杆安装。

施工前,项目部组织全体施工作业人员召开了安全技术交底会,安全员就作业特点和危险因素,根据危险因素制定的预防措施以及施工中应注意的安全事项进行了讲解,项目部综合管理人员进行记录,会议结束后项目经理在交底记录上签字确认。

施工过程中,项目部按计划组织了施工现场检查,其中两个现场的情况如下:

A站:现场有村民站在警示带外围观施工作业,施工队长正在警示带内指挥吊装作业;铁塔平台上,未戴安全帽的作业人员甲正把安全带系在天线抱杆上;戴着安全帽的作业人员乙正紧跟未戴安全帽的作业人员丙上塔。

B站:塔放设备供电电缆长约50m,在馈线窗前做了一处接地;接地线和电缆夹角小于15°,接地线与室外接地排的连接采用了铜芯线打圈固定的方式,多余部分整齐盘绕并固定在走线架上。

问题

1.指出安全技术交底的不妥之处并说明正确做法。

2.指出A站现场作业人员的违规之处。

3.指出B站现场作业时线缆处理中的错误并说明正确做法。

4.列出本工程中应持证上岗的人员及证件名称。

参考答案:↓

解析:1.(本小题4分)

不妥之一:交底人错误,由安全员进行交底不妥。正确做法是应该由负责项目管理的技术人员进行交底。

不妥之二:被交底人错误,仅对施工作业人员交底不妥。正确做法是应该对参与施工管理和作业的全体人员进行交底。

不妥之三:仅由项目经理签字不妥。正确做法是交底记录应由交底和被交底的全体人员签字。

不妥之四:交底内容不全。正确做法是还应包括安全生产操作规范及发生事故后应采取的应急措施及方法的内容。

2.(本小题6分)

(1)施工队长没有有效管控现场围观的村民。

(2)施工人员甲、丙违章作业,甲将安全带系在天线抱杆上,丙未戴安全帽。

(3)施工人员乙违章作业,紧跟着甲上塔。

3.(本小题6分)

不妥之一:供电电缆长约50m只有一点接地。正确做法是50m缆线应采用3点接地,3点分别在靠近天线处、馈线中部垂直转水平处和靠近馈线窗处。

不妥之二:接地线采用铜芯线打圈固定的方式。正确做法是接地线成端应采用铜鼻子压接的固定方式。

不妥之三:供电电缆多余部分盘绕固定在走线架上。正确做法是多余线缆应剪去,布放要平直。

4.(本小题4分)项目经理应持有一级建造师执业证书(通信与广电专业)和项目负责人安全生产考

核合格证书。

安全员应持有专职安全生产管理人员安全生产考核合格证书。

特种作业人员应持有登高架设作业、电工作业、金属焊接作业等专业的特种作业操作证书。

第1124题 背景某电信工程公司承担一项省内传输设备扩容工程,包括机架和子架安装、光电缆布放、单机和系统测试等工作。

项目部考虑到以往类似项目在光电缆布放及成端时出现过的质量问题,将光纤布放的路由走向、衰耗、标志等作为该工序的质量控制点。为防止发生安全事故,项目部把用电设备漏电和电源线错接作为重点关注的安全问题,制定了相应的措施。

5月20日项目经理发现已安装的机架存在定位不准、倾斜、加固不牢等问题,组织相关人员对机架安装不合格的原因进行了分析,制定了相应措施,要求施工人员整改并加强“三检”制度的落实。

工程完工后,经过初验和试运行,11月10日至13日,由建设、施工和维护等单

位相关人员组成的验收小组进行了竣工验收。建设单位于12月10日向当地通信管理局提交了通信工程竣工验收备案表等资料,办理竣工验收备案手续。

问题

1.补充光电缆布放及成端工序的质量控制点。

2.本工程应重点关注的安全问题还有哪些?

3.绘制机架安装不合格的因果分析图。

4.“三检”具体指什么?分别说明其含义。

5.指出竣工验收备案的不妥之处,并说明正确的做法。

参考答案:↓

解析:

1.(本小题3分)

(1)信号电缆布放的路由走向、电缆排序以及绑扎、成端、标志的制作质量。

(2)电力电缆布放的路由走向、绝缘、极性、标志。

(3)电缆头焊接的牢固度、光滑度,以及电缆余线长的一致性。2.(本小题4分)

本工程应重点关注的安全问题还有:电源短路、静电损害设备、激光伤人、人员高处坠落等。

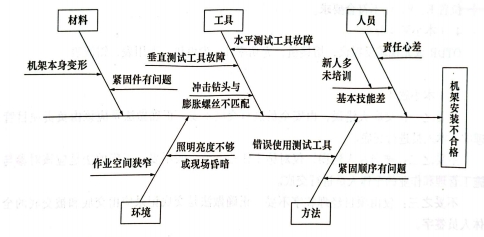

3.(本小题6分)

4.(本小题4分)

“三检”具体指自检、互检和专检。自检是指自己检查,互检是指互相检查,专检是专人检查。

5.(本小题3分)

竣工验收备案的时间不妥。正确做法是建设单位应于11月25日前即竣工验收15日内办理竣工验收备案手续。

第1125题 背景

某地级市中心机房电源设备安装工程,工期5周(每周工作时间按7天计),项目部制订的进度计划见下图。

本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工成本为500元/(天·人)。

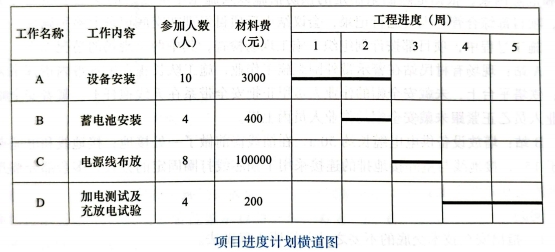

工程实施过程中,项目部每周实际参与施工的人数及周末统计的已完成的工作量比例见下表。

完工后,施工单位提交了竣工资料,内容包括:开工报告、建筑安装工程量总表、设计变更单、隐蔽工程/随工验收签证、停(复)工报告、交(完)工报告、交接书、洽商记录、竣工图、测试记录。

施工合同未约定保修期,工程终验后第10个月,个别电池极柱发生严重腐蚀,经分析认定为电池生产缺陷。

问题

1.分别计算第1周末和第5周末的计划工作预算费用(BCWS)。

2.分别计算第1周末和第5周末的已完工作预算费用(BCWP)。

3.分别计算第1周末和第5周末的已完工作实际费用(ACWP)。

4.分别计算第1周末和第5周末的费用偏差(CV)和进度偏差(SV),并说明费用和进度情况。

5.列出竣工资料缺少的内容及施工单位需在竣工图上签字的人员。

6.本工程的保修期应为多长时间?施工单位应如何处理电池极柱腐蚀问题?

参考答案:↓

解析:

1.(本小题4分)

第1周末:BCWS=10×500×1×7+3000/2=36500(元)。

第5周末:BCWS=(10×500×2×7+3000)+(4×500×7+400)+(8×500×7+100000)+(4×500×2×7+200)=243600(元)。

2.(本小题4分)

第1周末:BCWP=(10×500×2×7+3000)×70%=51100(元)。

第5周末:BCWP=(10×500×2×7+3000)+(4×500×2×7+400)+(8×500×7+100000)+(4×500×2×7+200)×80%=73000+14400+128000+22560=237960(元)。

3.(本小题6分)

第1周末:ACWP=14×500×7+3000×70%=51100(元)。

第5周末:ACWP=(14×500×7+10×500×7+3000)+(4×500×7+2×500×7+400)+(6×500×7+2×500×7+100000)+(4×500×7+4×500×7+200×80%)=87000+21400+128000+28160=264560(元)。

4.(本小题6分)

第1周末:

CV=BCWP-ACWP=51100-51100=0(元)。

SV=BCWP-BCWS=51100-36500=14600(元)。

投入持平,进度提前。第5周末:

CV=BCWP-ACWP=237960-264560=-26600(元)。

SV=BCWP-BCWS=237960-243600=-5640(元)。

投入超支,进度延误。5.(本小题5分)

(1)竣工资料缺少的内容有:工程概况、已安装设备明细表、重大工程质量事故报告和验收证书。

(2)施工单位需在竣工图上签字的人员为:施工单位的编制人、审核人,技术负责人。

6.(本小题5分)

(1)保修期应为12个月。

(2)在保修期间,施工单位对由于非施工单位原因而造成的质量问题,应积极配合建设单位、运行维护单位分析原因并完成现场处理,所涉及费用与建设单位协商处理。

第1126题 背景

某施工单位承接了一项直埋光缆线路工程,其中有3段需要同沟敷设本地网线路光缆。

工程开工前,项目部组织进行了现场勘查,设立了临时设施和光缆分屯点,完成了工程开工的其他准备工作。项目部分别编制了工程进度单代号网络计划图,工程进度横道计划图。

施工过程中,为确保光缆埋设质量符合要求,项目部重点对涉及的隐蔽工程进行了检查验收,主要包括路由位置、引上管及引上光缆的安装质量、回填土的质量等。

完工检查中发现,施工单位仅在光缆接头处埋设了接头标石,直线段落每隔180~200m埋设了标石,监理单位要求在需要埋设标石的地方尽快补足。

问题

1.按照图例格式列出B、C、D、E工作的时间参数,并计算B、C和H、J之间的时间间隔(LAG)。

2.指出本工程中关键工作的名称并给出计算工期。

3.在答题卡上复制工程进度横道计划图并绘制完整的工程进度横道计划图。

4.写出本工程临时设施的选取原则。

5.本工程中隐蔽工程验收还应包括哪些内容。

6.写出本工程尚需埋设标石的位置。

参考答案:↓

解析:

1.(本小题4分)

B、C、D、E工作的时间参数如下:

B、C之间的时间间隔,LAG=7。H、J之间的时间间隔,LAG=1。

2.(本小题5分)

关键工作有:A路由复测,C光缆配盘,E光缆敷设,F缆沟回填,G沟坎加固及

普通标石埋设,I中继段测试。计算工期为50天。

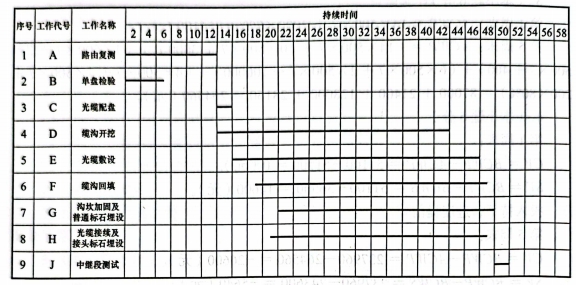

3.(本小题6分)

4.(本小题4分)

(1)距离施工现场较近。

(2)运输材料、设备、机具便利。

(3)通信、信息传递方便。

(4)人身及物资安全。

5.(本小题6分)

(1)光缆沟深及沟底处理。

(2)光缆与其他设施的间距。

(3)光缆的布放质量。

(4)排流线的埋设质量。

(5)沟坎加固保护措施的质量。

(6)接头装置的安装位置及安装质量。

6.(本小题5分)

(1)光缆转弯点、预留处。

(2)长途塑料管道的人(手)孔点、塑料管道断开点及接头点、埋式人(手)孔的位置。

(3)敷设防雷排流线的起止点、同沟敷设光缆的起止点。

(4)穿越障碍物点。

(5)装有监测装置的地点。

第1127题 通信网常说的支撑网包括信令网、同步网和()。

A.交换网

B.数字数据网

C.传输网

D.管理网

参考答案:D

第1128题 接入网的主要功能不包括()。

A.交换功能

B.业务口功能

C.传输功能

D.用户口功能

参考答案:A

第1129题 在数字通信网中,网元n1与n4之间的段落属于()。

A.再生段

B.复用段

C.数字段

D.中继段

参考答案:B

第1130题 在移动通信系统中,用来存储来访用户信息的数据库是()。

A.移动交换中心(MSC)

B.鉴权中心(AUC)

C.归属位置寄存器(HLR)

D.访问位置寄存器(VLR)

参考答案:D

第1131题 DWDM系统中不同波道OTU可以互换的是()。

A.发送端OTU

B.中继型OTU

C.接收端OTU

D.收发合一型OTU

参考答案:C

第1132题 分组交换采用了()的“存储-转发”技术。

A.电路交换

B.时分交换

C.空分交换

D.报文交换

参考答案:D

第1134题 直流供电系统不包含()。

A.配电屏

B.UPS

C.整流设备

D.DC/DC变换器

参考答案:B

第1136题 在五类双绞电缆中传输的信号频率越高,()。

A.衰减越小,近端串音衰减越小

B.衰减越大,近端串音衰减越大

C.衰减越小,近端串音衰减越大

D.衰减越大,近端串音衰减越小

参考答案:D

第1137题 中短波广播发射机测试项目中,三大电声指标包括非线性失真、频率响应和()。

A.频率稳定度

B.整机效率

C.噪声电平

D.调幅度

参考答案:C

第1138题 通信设备的迁装、换装及电路割接工作由()负责组织。

A.建设单位

B.设计单位

C.施工单位

D.供货单位

参考答案:A

第1139题 通信局(站)的接地方式,应按()原理设计。

A.独立接地

B.联合接地

C.分组接地

D.分级接地

参考答案:B

第1140题 下列传输设备测试项目中,测试值越小越好的是()。

A.输入抖动容限

B.平均发送光功率

C.输出抖动

D.最小边模抑制比

参考答案:C
