第1081题 1.背景某公司承接了一项省际干线波分复用传输设备安装工程,项目途径10个省(区、市)包括30个局站的设备安装。开工前,项目部编写了施工组织设计,确定了项目组织架构和职责权限,计划投入10个作业班组施工。设备到货后,为了统一质量标准,运营商集团公司组织相关单位进行了示范站安装。

2.问题

(1)示范站安装应由哪些单位参加?

(2)项目部在验收前应检查哪些方面的内容?

(3)在验收前检查中,机架和子架安装检查的内容有哪些?

(4)本工程在哪个阶段提交竣工资料?该验收阶段包括哪些验收条件?

参考答案:↓

解析:3.答案

(1)示范站安装应由建设单位、设计单位、监理单位、施工单位共同参加。

(2)验收前检查的内容包括:机房环境检查;铁件安装检查;机架和子架安装检查;网管设备安装检查;缆线布放及成端检查;电源及告警功能检查;单机测试指标检查;系统性能测试检查;系统功能检查;网管功能检查。

(3)机架和子架安装检查内容包括:机架安装平面位置;机架垂直、水平度;机架上下加固;机架接地线;机架附件的放置;子架安装位置;子架内机盘的安装;子架内缆、线、纤的固定;子架附件的放置。

(4)在初步验收阶段提交竣工资料。验收条件包括:完成全部设计工作量;设备功能、系统性能经检查、测试合格;竣工文件编报完毕并提交完工报告。

第1082题 1.背景某工程公司承接到某长途架空光缆线路工程,合同规定施工单位包工包料。材料费按施工图设计预算执行,工费按定额价格的5.2折计取。公司根据上年度公司所有项目实际毛利率,将全部材料费和折扣后工费的75%作为本工程项目负责人的责任目标成本,建立成本控制责任制。公司专门为本项目配备了两套熔接机和两台OTDR。项目负责人为了有效控制成本,采取了以下措施:

(1)减少技术员、安全员等现场管理人员的数量。

(2)按照工程进展,工程进行到哪里,随时在当地招收临时用工,减少调遣费和临时设施的开支。

(3)在施工现场就近采购电杆、钢绞线及其他铁件。

(4)限额领料,随领随用,随时采购,减少库存。

2.问题

(1)本项目中,公司确定的项目负责人责任目标成本是否合理?说明原因。

(2)确定指导性成本计划的依据一般应有哪些?

(3)公司为此项目专门配置仪表和设备的做法是否可取?为什么?

(4)分别说明项目负责人降低现场开支的措施是否合适。

参考答案:↓

解析:3.答案

(1)本项目中,公司确定的项目负责人责任目标成本不合理。公司制定指导性成本计划依据不充分,没有考虑项目的实际情况。施工图预算中,材料费一般是按市场价进行预算的,不可能有25%的节约空间,5.2折的工费也已经很低,再按75%确定目标成本,很难实现。

(2)确定指导性成本计划的依据一般应有:企业的相关制度,设计文件、承包合同、施工企业内部的施工定额、人工及资源定额价或市场价、材料市场价格、近期类似指标及实际成本等。

(3)公司给此项目配置专门的仪表和设备的做法不可取。因为熔接机和OTDR并不是在工程整个施工过程中都需要的仪表或设备,专门配备仪表和设备其利用率低。施工单位应科学调配资源,加快工程施工过程中所使用的仪器仪表和机械设备的周转速度,提高其使用效率。这样可以使得企业减少仪器仪表和机械设备等固定资产购置,从而可以减少固定资产分摊,降低企业的固定成本,达到降低施工项目成本的目的。

(4)在施工现场就近采购电杆、钢绞线及其他铁件;限额领料,随领随用,随时采购,减少库存两项措施合理。因为它符合工程的实际状况,而且对材料的合理控制也将大大降低现场的开支水平。

减少技术员、安全员等现场管理人员的数量不妥当,如果这样将降低质量、安全管理力度,有可能使得现场的各项管理工作做不到位,从而导致很多问题的发生。如果出现质量问题或安全事故将得不偿失。

工程进行到哪里,随时在当地招收临时用工的做法不妥当。临时招收大量的施工人员,需要对他们进行认真的培训,由此增加的费用也是很可观的;新人到了工作岗位,也会使工程的质量得不到保证。

第1083题 1.背景

某工程公司承担了某运营商一项市中心机房电源设备安装工程,合同约定:需安装的电源设备及蓄电池由建设单位提供,电源线及其他材料由施工承包单位自行采购,工程计划于2024年3月5日开工,工期5周(每周工作时间按7天计)。项目部制订的进度计划如下图所示,图中每项工作的材料费是该项工作用到的计划材料费总额,用工数量是指完成该项工作的计划用工人数。该工程公司项目管理中,通常按周进行进度及成本的内部业务核算,工程材料费的核算按照进度分摊到各周,人工成本按公司的人均成本核算。该工程公司的平均人工成本为500元/(天·人)。

工程实施过程中,实际发生的材料费与计划一致,每周实际参加人数及周末统计的完成工作量比例见下表。

2.问题

(1)分别计算第1周末和第5周末的计划工作预算费用(BCWS)。

(2)分别计算第1周末和第5周末的已完工作预算费用(BCWP)。

(3)分别计算第1周末和第5周末的已完工作实际费用(ACWP)。

(4)分别计算第1周末和第5周末的费用偏差(CV)和进度偏差(SV),并说明费用和进度情况。

参考答案:↓

解析:

3.答案

(1)第1周末和第5周末的计划工作预算费用(BCWS)为:

第1周末:BCWS=10×500×1×7+3000÷2=35000+1500=36500(元)。

第5周末:BCWS=10×500×2×7+3000+4×500×7+400+8×500×7+100000+4×500×2×7+200=73000+14400+128000+28200=243600(元)。

(2)第1周末和第5周末的已完工作预算费用(BCWP)为:

第一周末:BCWP=(10×500×2×7+3000)×70%=51100(元)。

第五周末:BCWP=10×500×2×7+3000+4×500×7+400+8×500×7+100000+(4×500×2×7+200)×80%=237960(元)。

(3)第1周末和第5周末的已完工作实际费用(ACWP)为:

第1周末:ACWP=14×500×7+3000×70%=51100(元)。

第5周末:ACWP=14×500×7+10×500×7+3000+4×500×7+2×500×7+400+6×500×7+2×500×7+100000+4×500×7+4×500×7+200×80%=264560(元)。

(4)第1周末和第5周末的费用偏差(CV)和进度偏差(SV)分别如下:

第1周末:

CV=BCWP-ACWP=51100-51100=0(元),费用持平。

SV=BCWP-BCWS=51100-36500=14600(元),进度超前。

第5周末:

CV=BCWP-ACWP=237960-264560=-26600(元),费用超支。

SV=BCWP-BCWS=237960-243600=-5640(元),进度滞后。

第1084题 1.背景某工程公司在某省开展信息通信工程建设项目的施工业务。公司在该省设有办事处和项目管理部,其中办事处负责营销,项目管理部负责施工交付。公司预算部门按年向办事处下达新签合同总金额及部门总成本指标,向项目管理部下达年度总收入及部门总成本指标。具体项目中标后,项目管理部组建项目部,向项目负责人下达项目直接成本指标。

2.问题

(1)该公司在营销和项目交付过程中,需要制定哪些成本计划?分别由谁负责确定?主要依据和作用是什么?

(2)成本计划的编制应遵循什么原则?

(3)说明该公司可能发生哪些成本?应如何进行成本核算或成本核算应如何分类?

参考答案:↓

解析:3.答案

(1)需要制定竞争性成本计划、指导性成本计划和实施性成本计划。

竞争性成本计划是工程施工项目投标及签订合同阶段的估算成本计划,本案例中一般应由办事处负责确定,主要用于确定投标报价。竞争性成本计划以招标文件中的合同条件、投标者须知、技术规程、设计图纸或工程量清单等为依据,以有关价格条件说明为基础,结合调研和现场考察获得的情况,根据本企业的工料消耗标准、水平、价格资料和费用指标进行编制。

阶段的预算成本计划,是项目负责人的目标。本案例中一般应由项目管理部按照企业的相关制度,在分析设计文件、承包合同、近期类似项目责任指标及实际成本基础上,结合本项目的特点估算并确定。主要用于确定项目负责人的目标。

是项目施工准备阶段的成本计划,它以项目实施方案为依据,落实项目负责人责任目标为出发点,采用企业的,通过施工预算的编制而形成的施工成本计划。一般应由项目负责人负责确定。实施性计划是施工企业的内部文件,同时也是施工企业进行劳动调配,供应,开支,进行和的依据。

(2)成本计划编制应遵循的原则有:

①从实际情况出发原则。

②与其他计划相结合原则。

③定额原则。

④统一领导,分级管理原则。

⑤适度弹性原则。

(3)该公司可能发生的成本主要包括:人工费、办公费、差旅交通费、材料费、施工机械使用费、仪表使用费、分包费和其他费等。

在成本核算中,通常分为:项目成本、管理费用、销售费用及财务费。项目成本又可分为直接费和间接费。本案例中,一般应将办事处经营活动中所发生的人工费、办公费、差旅交通费等各项费用,计入销售费用;将公司各职能部门所发生的各项费用计入管理费;与项目有关的费用计入项目成本。

第1085题 1.背景

某年3月,A施工单位与建设单位签订了一项传输设备安装工程的施工合同,合同金额70万元,工期自4月1日至6月30日,合同未约定保修期。项目经理部安排的进度计划和成本强度预算如下表:

工程按期开工,但建设单位于6月1日根据需要作出如下变更:

(1)其中一个终端站增加一套网管设备,造成工作量新增90工日;

(2)增加10km管道光缆的施工工作量。

A施工单位根据本单位的实际情况接受了第(1)项变更,拒绝了第(2)项变更。建设单位将第(2)项变更另行委托给了B施工单位。第(1)项变更造成A施工单位进度拖后1周;第(2)项变更导致A施工单位停工2周。工程最终于7月21日完成。

A施工单位同时将竣工技术文件和工程结算申请文件报送建设单位。工程于7月25日初验后进入试运行,至10月24日结束,10月31日终验后于11月1日8时投入使用。

2.问题

(1)按周编制的成本计划表。

(2)绘制计划的时间-成本累积曲线。

(3)A施工单位可索赔的工期是多少?可索赔的费用有哪些?

参考答案:↓

解析:

3.答案

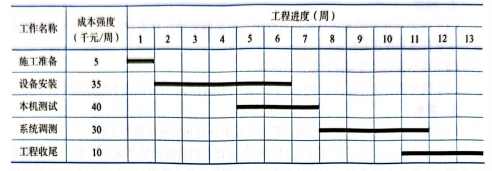

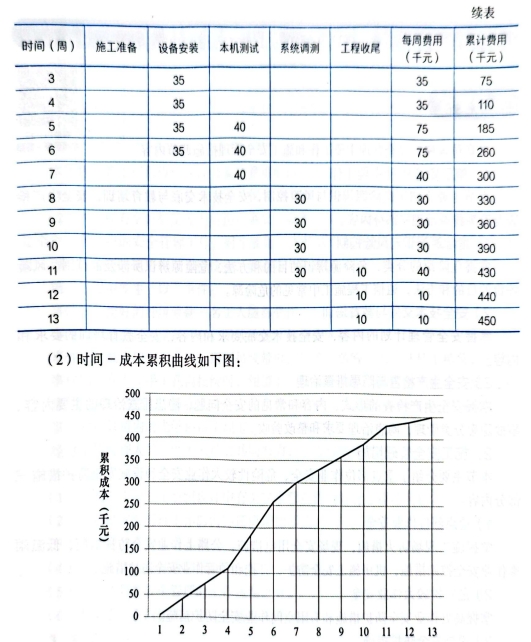

(1)施工成本计划如下表:

(3)由于建设单位作出的变更造成了施工单位进度拖后和费用增加,所以施工单位可以就第(1)项、第(2)项造成的损失进行索赔。可索赔工期为3周,可索赔费用为第(1)项变更造成的建安费增加和第(2)项变更导致的停工损失费。

第1086题 1.背景

某项目部负责南方某地的一个接入网光缆线路工程的施工,工程计划7月1日开工、9月30日完工,施工内容包括制作架空杆路、敷设架空光缆和管道光缆、安装光缆交接箱、光纤分配架、光缆成端等工作量,工程采用包工不包料的方式承包。

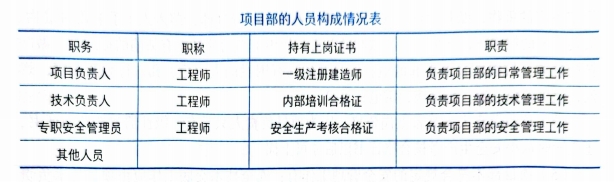

项目部的人员构成情况如下表所示。

本工程的施工组织设计中涉及安全管理的内容如下:

(1)施工过程中应保证施工人员、仪表、车辆、设备、机具的安全。

(2)本工程安全目标是无人员伤亡事故,设备、仪表、机具零损坏。项目部的专职安全员负责工程的安全管理工作,对主要施工人员的个人安全防护进行安全技术交底,对工程中的安全问题进行经常性检查,排查安全隐患。

施工过程中发生了以下事件:

事件一:挖好的杆坑致使一名工人腿部受伤。

事件二:过路口架设吊线时,吊线致使一名骑车人摔伤。

事件三:敷设架空光缆时,遇到吊线带电,致使一名施工人员从杆上摔落,轻伤。

事件四:在人(手)孔内接续时,便道上一行人跌落掉入人(手)孔中,皮外伤。

事件五:一名施工人员在人(手)孔内作业时被毒气熏晕,经及时抢救脱险。

事件六:管道内的光缆预留不规范。经过全体管理人员、施工人员的共同努力,工程按期完工交付。

2.问题

(1)说明本工程施工组织设计中有关安全管理的内容存在哪些问题?

(2)项目部安全管理工作的内容还应增加哪些?

(3)本工程的危险源有哪些?

(4)项目部的人员是否都具有上岗资格?为什么?

(5)指出项目部安全管理的工作疏漏之处。

(6)人(手)孔内作业时应注意哪些安全问题?

参考答案:↓

解析:3.答案

(1)项目部在施工组织设计中,涉及安全管理的内容缺少安全事故处理方面的要求,缺少事后纠偏的工作内容。工程的安全管理工作应在事前制定安全管理计划,事中落实管理计划并进行检查,事后应对检查中发现的安全问题进行分析,查明问题产生的原因,制定纠正和预防措施,避免以后再发生类似的问题。

(2)在项目部的施工组织设计中,只提到了对内部的人员、仪表、车辆、设备、机具的安全管理,还应当增加对材料的安全管理,对周围人员、车辆及其他设施的安全管理,对已完工作的安全管理。

(3)本工程的危险源包括:高温;路由附近的高压电力线、低压裸露电力线及变压器;有缺陷的夹杠、大绳、油丝绳、脚扣、安全带、座板、紧线设备、梯子、试电笔等工具,有缺陷的钢绞线、夹板、螺丝、螺母、地锚石、电杆等材料,固定不牢固的滑轮、线担、夹板等高处重物,锋利的工具;码放过高的材料,千斤顶上的电缆盘,车上

固定不牢的重物,绷紧的钢绞线;人(手)孔内的有毒气体,落入人(手)孔的重物,安装不牢的拉力环,开凿引上孔溅起的灰渣,使用不当的喷灯;有缺陷的标志,未做防护的杆坑、拉线坑,未立起的电杆,打开的没有围栏的人(手)孔;行驶的车辆,燃油,伙房的煤气罐,传染病,雷电;等等。

(4)项目负责人不具备上岗资格。因为项目负责人只具有一级注册建造师的证书,还应同时取得安全生产考核合格证书以后才可上岗。

(5)项目部不符合规定的安全管理工作有:安全技术交底工作应由项目技术负责人负责,且只涉及了主要施工人员,交底的范围不符合要求;开挖的杆坑、拉线坑及打开的人(手)孔均未做警示标志或警示标志不全;路口处敷设吊线时未设专人看管;施工人员的安全教育不到位;未按照安全操作规程施工;等等。

(6)人(手)孔内作业时应注意防毒、防坠落、防原有线缆损坏,具体做法如下:

①在人(手)孔内工作时,井口处应设置警示标志。施工人员打开人(手)孔后,应先进行有害气体测试和通风,确认无有害气体后才可下去作业。在人(手)孔内抽水时,抽水机的排气管不得靠近人(手)孔口,应放在人(手)孔的下风方向。

②下人(手)孔时必须使用梯子,不得蹬踩光(电)缆托板。人(手)孔内工作时,如感觉头晕、呼吸困难,必须离开人(手)孔,采取通风措施。开凿人(手)孔的引上孔时,必须戴防护眼镜。在人(手)孔内不许吸烟。

第1087题 1.背景某施工单位承揽了一项通信基站设备安装工程,包括基站设备、天馈线及楼顶抱杆安装。施工前,项目经理组织所有操作人员召开了安全技术交底会,安全员就作业特点和危险因素,根据危险因素制定的预防措施以及施工中应注意的安全事项进行了讲解,项目部综合管理人员进行记录,会议结束后项目经理在交底记录上签字。

施工过程中,项目部按计划组织了施工现场检查,发现现场有下列情况:现场有村民站在警示带外围观施工作业;戴着安全帽的队长正在警示带内指挥;铁塔平台上,未戴安全帽的作业人员甲正在把安全带系在天线抱杆上;戴着安全帽的作业人员乙正紧跟未戴安全帽的作业人员丙上塔。检查人员及时进行了提醒纠正。

2.问题

(1)指出安全技术交底的不妥之处,说明正确做法。

(2)指出现场作业人员违规之处。

(3)列出本工程中应持证上岗的人员及证件名称。

参考答案:↓

解析:3.答案

(1)安全技术交底的不妥之处和正确做法如下:

不妥一:交底人错误,由安全员进行交底不妥。

正确做法:应该由负责项目管理的技术人员进行交底。

不妥二:被交底人错误,仅对操作人员交底不妥。

正确做法:应该对施工作业班组、作业人员交底,要覆盖所有人员。

不妥三:仅由项目经理签字不妥。

正确做法:交底记录应由交底人和被交底人签字。

不妥四:交底内容不全。

正确做法:还应该交底的内容包括安全生产操作规范及发生事故后应采取的应急措施。

(2)现场作业人员违规之处如下:

违规一:队长在警示带内指挥,现场村民围观。

违规二:施工队员甲、丙违章作业,未戴安全帽。

违规三:施工队员甲将安全带系在天线抱杆上,违章作业,应系在铁塔主体上。

违规四:施工队员乙紧跟丙上塔,违章作业,应保持安全距离。

(3)本工程中应持证上岗的人员及证件名称如下:项目经理应取得中华人民共和国一级建造师注册证书(通信与广电专业)和项目负责人的通信工程施工企业管理人员安全生产考核合格证书(或者安全B证);安全员应取得专职安全生产管理人员的通信工程施工企业管理人员安全生产考核合格证书(或安全C证);从事电工作业、金属焊接作业及登高架设作业的施工人员应取得相应专业的特种作业人员操作证。

第1088题 1.背景某施工单位在南方某地市承接了一项城区管道光缆线路工程,项目部施工组织设计中编制了安全管理计划。在项目实施过程中开展了安全检查和隐患排查工作,对隐患排查中发现的隐患进行了及时有效的治理。最终,工程顺利验收,未发生安全责任事故。

2.问题

(1)项目安全检查的主要形式有哪些?

(2)本项目的经常性检查的重点内容有哪些?

(3)列出本项目隐患排查计划包括的内容。

(4)项目部对排查出的事故隐患如何分级?

(5)隐患治理流程有哪些?

参考答案:↓

解析:3.答案

(1)安全检查的形式包括:一般有定期安全生产检查、经常性安全生产检查、季节性安全生产检查、节假日的安全生产检查、专业性安全生产检查等。

(2)本项目重点检查的方面有:材料堆放场所、施工现场及驻地的安全方面,注意现场防火、安全用电、雨期施工时的防滑、防雷、防潮、防触电。机械设备、仪器仪表的安全方面,注意机械设备、车辆、仪器仪表的安全存放、安全搬运、安全调遣及合理使用。人(手)孔内作业时,防毒、防坠落、防原有缆线损坏。

(3)隐患排查计划内容包括:隐患排查的事项、内容、层级、责任人和频次。

(4)根据隐患治理的难度及其可能导致事故后果和影响范围,对排查出的隐患分为一般事故隐患和重大事故隐患。

(5)隐患治理流程包括:通报隐患信息、下发整改通知、实施治理、治理情况反馈和验收等环节。

第1089题 1.背景某通信运营商为践行绿色建造理念,实现绿色低碳发展,贯彻《信息通信行业绿色低碳发展行动计划(2022—2025年)》(工信部联通信〔2022〕103号)文件要求,瞄准“优布局、抓重点、促协同、强赋能、统管理”五大方向,采取了一系列绿色低碳节能措施,部分内容如下:

(1)提升基站配套设施能效水平,推广室外型小型智能化电源系统在基站的应用。

(2)稳步推进网络“全光化”,鼓励采用新型超低损耗光纤,规模部署200G/400G光传输系统和1T以上大容量低功耗网络设备,引导100G及以上光传输系统向城域网下沉,减少光电转换能耗。

(3)持续开展5G接入网共建共享,深入推进管道、杆路、光缆、机房、室分等网络基础设施共建共享共维。

(4)在采购活动中强化环境管理体系认证要求,引导设备供应企业提升环境管理意识和能力。

(5)推进机房设备和系统使用高压直流、高效交流不间断电源等供电方案,减少电能转换环节,提高系统能效及资源利用率。

(6)面向主要用能设备设施,建立完善覆盖建设、运营、服务等各环节的能耗和碳排放管理平台。

(7)积极配合电网企业推进配电网智能化升级,打造5G智能电网,推广智能分布式配电、5G基站削峰填谷供电等绿色低碳应用。

(8)推行统一的绿色包装材料,加大环保材料、可循环利用材料的应用;运输过程中采用集约化包装,推行集合包装代替独立包装,避免消费过程中过度包装。

2.问题

请根据“优布局、抓重点、促协同、强赋能、统管理”五大方向写出对应的五大方面行动任务,并将该运营商采取的以上八项措施进行归类。

参考答案:↓

解析:3.答案

(1)优布局-优化绿色发展总体布局,对应措施为(2)(3)。

(2)抓重点-加快重点设施绿色升级,对应措施为(1)(5)。

(3)促协同-完善绿色产业链供应链,对应措施为(4)(8)。

(4)强赋能-赋能全社会降碳促达峰,对应措施为(7)。

(5)统管理-加强绿色发展统筹管理,对应措施为(6)。

第1090题 1.背景某通信施工企业承接到一项高速公路硅芯管光缆气吹敷设工程,项目管理部在高速公路一出入口附近村镇租用了一处院落作为项目部驻地,除用作办公、食堂和住宿外,同时存放光缆、接头盒等施工材料以及车辆、空压机等施工机械。项目经理部根据建设单位、高速交警、高速路政以及当地村镇政府的相关要求,并依据《绿色施工导则》和公司文明施工管理制度,同时结合项目特点和项目部驻地的具体情况分别编制了绿色施工方案和文明施工方案,并按有关规定进行审批。

2.问题

(1)请叙述在《绿色施工导则》中,绿色施工总体框架由哪六部分组成?

(2)请针对本项目特点列出在施工现场应重点采取的绿色施工环境保护控制措施。

(3)请列出本项目文明施工方案应主要包括哪些方面的管理内容?

参考答案:↓

解析:3.答案

(1)在《绿色施工导则》中,绿色施工总体框架由施工管理、环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与施工用地保护六个方面组成。

(2)在施工现场应重点采取的绿色施工环境保护控制措施包括:

①噪音与振动控制(空压机或发电机的噪声)。

②大气污染控制(空压机或发电机的废气排放)。

③固体废弃物控制(施工现场光缆接头、材料包装、食品餐盒或饮料瓶等)。

④对植物、动物的保护(绿化带内可能被施工活动破坏的植被)。

⑤地下管线保护(管道井内其他线缆或接头盒等)。

(3)本项目文明施工方案应主要包括以下几个方面的内容:

①施工现场的场容管理。

②现场围挡和警示标识管理。

③材料堆放、机械设备管理。

④办公、生活设施管理。

⑤现场安全设施和劳保器具管理。

⑥驻地消防、防火管理。

⑦医疗急救和卫生防疫管理。

⑧现场环境保护管理。

⑨现场治安管理。

第1091题 1.背景某项目部承接到长途直埋光缆线路工程,施工季节处于夏季,工程沿途经过果园、稻田、村庄等地。施工过程中发生了以下事件:

事件一:施工单位在敷设光缆时,施工人员将光缆包装物随意丢弃。在郊外进行光缆接续时,将剪下的光缆外皮、加强芯、光纤束管,清洗光纤所用的清洗纸、清洗袋,接头盒的外包装盒,联络话机换下的废电池,操作人员中午吃饭用的快餐盒等杂物随意丢弃在施工现场,致使接续作业现场一片狼藉。沿线的居民对此深表厌恶,以至于后来处理故障时,部分沿线居民不让施工人员进入现场。

事件二:工程进城部分光缆采用管道敷设方式,施工人员在抽出人(手)孔内的积水时造成污水沿街漫流。

事件三:施工驻点住处紧张,两人住在堆放材料的房间。驻点附近环境较差,驻点内蚊蝇滋生,环境状况令人担忧。

事件四:施工人员在下班以后打麻将,经常玩到很晚。

2.问题

(1)对于本工程的种种现象,项目部应从哪些方面着手加强现场管理?

(2)识别本工程的环境因素。

(3)针对识别出的环境因素制定相应的控制措施。

参考答案:↓

解析:3.答案

(1)针对施工现场发生的这些事件,项目部应从施工现场工作环境、居住环境、施工现场周围环境、现场物资管理以及现场施工人员行为管理等方面进行加强。施工现场管理工作做不好,将直接影响工程的进度和质量。

(2)本工程的环境因素主要有:光缆测试时废电池、包装垃圾被随意丢弃,发电机、抽水机工作时的废气和噪声排放,开挖光缆沟造成的植被破坏、尘土飞扬,管道排水漫流,光缆接续时的下脚料、废弃物被随意丢弃,剩余油漆被焚烧或填埋,施工驻点的伙房泔水、生活垃圾被随意倾倒,变质的食物被食用等。

(3)针对上述环境因素,在目前的技术水平条件下,可制定的控制措施主要有:光缆测试时的废旧电池应统一收集存放,光缆盘的包装物拆下后应及时收集,避免乱扔乱放;抽水机、发电机要定期保养,以降低噪声和废气排放量,同时尽量将其远离人群放置;开挖光缆沟的土应尽早回填;标石刷漆时剩余油漆应统一回收,不得随意丢弃;人(手)孔排出的水应引至下水道、排水沟或其他不影响交通的地方;光缆接续时的下脚料、废弃物应在更换场地时统一收集,带回驻地统一存放;伙房的泔水、生活垃圾要及时清运到合适地点,以减少环境污染;吃剩的食物应采取措施保管;等等。

第1092题 下列设备中,不属于交换节点设备的是()。

A.电话交换机

B.分组交换机

C.用户小交换机

D.转发器

参考答案:C

第1093题 作为NFV技术的基础,将网络功能模块化,组件化的是()。

A.IP

B.PTN

C.OTN

D.SDN

参考答案:D

第1094题 移动回传网在3G时代普遍采用()传输组网方式。

A.SDH

B.PTN

C.IPRAN

D.MSTP

参考答案:D

第1095题 移动通信特有的干扰是()。

A.外部干扰

B.互调干扰

C.邻道干扰

D.同频干扰

参考答案:D

第1096题 LTE工作模式以下说法正确的是()。

A.FDD根据业务不同使用不同频率

B.TD-LTE具有上下行信道一致性

C.FDD上下行工作在同一频率

D.TD-LTE支持非对称业务时,频谱利用率大大提高

参考答案:C

第1097题 5G能力指标错误的是()。

A.设备密集度达到600万个/km2

B.流量密度在10Tbs/km2

C.移动性达到500km/h

D.用户体验速率为Gbps量级

参考答案:B

第1098题 关于光缆特点的说法,错误的是()。

A.层绞式光缆容纳的光纤数量多

B.束管式光缆中的光纤余长不易控制

C.骨架式光缆光纤密度小,适用于管道布放

D.皮线光缆主要用于光缆线路的入户引入段

参考答案:C

第1099题 满足最佳双声道立体声放音条件时,最佳听音角度()。

A.50°~60°

B.60°~70°

C.70°~80°

D.80°~90°

参考答案:B

第1100题 安装600×300×2600机柜说法正确的是()。

A.可以使用2对角螺栓固定

B.一列有多个机架时,机架连在一起后接地

C.调整机架垂直度时,可在机架底角处放置硬纸板

D.垂直度调整到2.5mm

参考答案:D
