2025年一级建造师通信实务章节精编题库及答案(1161题)

第1141题 关于通信设施安装要求的说法,错误的是()。

A.新建局(站)的接地不得采用联合接地方式

B.酸性蓄电池不得与碱性蓄电池安装在同一电池室

C.柴油发电机组的地脚螺栓应采用“二次灌浆”预埋

D.布放的电源线必须是整条线料

参考答案:A

第1142题 综合布线系统的子系统不包括()。

A.建筑群子系统

B.工作区子系统

C.干线子系统

D.交换子系统

参考答案:D

第1143题 在卫星电视接收系统中,馈源工作的位置介于()之间。

A.天线和高频头

B.高频头和功率分配器

C.天线和功率分配器

D.功率分配器和数字卫星电视接收机

参考答案:A

第1144题 对广播电台录音室进行建筑声学处理的要求是:房间中声音扩散均匀、隔绝噪声和()。

A.控制声源响度

B.控制声音啸叫

C.有适当的混响时间

D.控制频响失真

参考答案:C

第1145题 下列行为中,属于危害电信网络和信息安全的是()。

A.盗接他人电信线路

B.复制他人电话号码

C.伪造电信充值卡

D.盗窃公用电信设施

参考答案:D

第1146题 电信管道是承载通信网络的组成部分,必须按照()审批的设计图纸路由实施,满足光(电)缆布放和使用要求。

A.建设行政主管部门

B.规划部门

C.当地通信管理局

D.建设单位

参考答案:B

第1147题 光传送网(OTN)的特点包括()。

A.支持多种业务

B.满足用户对带宽的持续增长

C.可以管理一根光纤中的单波长传输

D.故障恢复相比电层速度慢

E.保持与现有SDH网络的兼容性

参考答案:ABE

第1148题 蓄电池的主要指标包括()。

A.电动势

B.内阻

C.放电率

D.终了电压

E.充电电流

参考答案:ABCD

第1149题 符合通信机房抗干扰要求的有()。

A.远离110kV以上的超高压变电站

B.远离医用射频设备

C.远离加油站

D.使用防静电地板

E.远离电气化铁道

参考答案:ABDE

第1150题 移动终端可感知的通信网络指标有()。

A.掉话率

B.网络负荷

C.语音质量

D.上下行速率

E.呼叫建立成功率

参考答案:ACDE

第1151题 光缆线路工程中,用于光纤通道总衰减测试的仪器包括()。

A.光时域反射仪

B.光功率计

C.光源

D.偏振模色散测试仪

E.高阻计

参考答案:BC

第1152题 人(手)孔位置选择不当的有()。

A.建筑物引入点

B.铁路两侧

C.低洼积水地段

D.单位门口

E.河道两侧

参考答案:CD

第1154题 标志交流电源质量的重要指标有()。

A.电压

B.电流

C.频率

D.杂音

E.电容

参考答案:AC

第1155题 对通信建设工程企业项目负责人的安全生产管理能力的考核要求包括()。

A.贯彻执行国家有关安全生产的方针政策

B.根据工程的特点组织制定通信工程安全施工措施

C.对安全生产进行现场监督检查

D.制止现场违章指挥、违章操作行为

E.发生事故后,组织救援、保护现场、报告事故

参考答案:ABE

第1156题 根据《工程建设标准强制性条文》,电信枢纽楼内应安装自动报警系统的部位有()。

A.门卫室

B.楼梯间

C.营业厅

D.电池室

E.电信机房

参考答案:BCDE

第1157题 背景

某施工单位承接了一项甲乙两地间一个32×10G的DWDM系统传输系统工程,其中甲站需安装电源柜、ODF架和DWDM设备各1架,具体安装位置平面见下图。

施工过程中,发生下列事件:

事件一:当地质量监督站到设备施工现场进行检查,现场负责人以没有与质量监督站发生任何关系为由拒绝接受检查。

事件二:项目经理部组织直埋光缆现场检查时,没有找到材料的现场检验记录,现场负责人解释,材料由建设单位提供,都有合格证,不需检验。

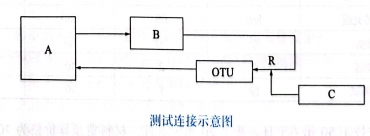

本机测试时,OTU光接收灵敏度和最小过载光功率测试连接见下图。

问题

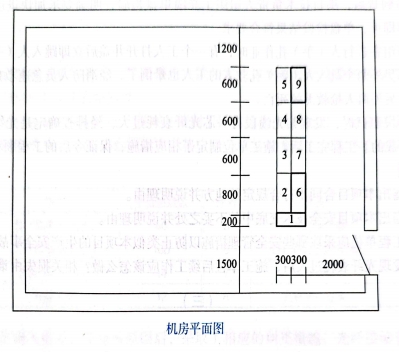

1.分别给出甲站设备在机房平面图中的安装位置序号。

2.指出事件一中现场负责人的做法是否正确并说明原因。

3.针对事件二中有合格证的材料是否需要检验?为什么?

4.分别给出测试连接示意图中的仪表名称。

参考答案:↓

解析:1.(本小题6分)

电源柜安装在1号位置,DWDM设备安装在9号位置,ODF架安装在6号位置。

2.(本小题5分)

质量监督站的做法是正确的。因为质量监督站具有第三方检验的公正性,施工单位应自觉接受质量监督机构的质量检查并予以积极配合。

3.(本小题4分)

建设单位提供的材料即便有合格证也需要检验。按质量行为规范,施工单位必须对用于工程的材料进行检验。

4.(本小题5分)

A仪表为传送分析仪;B仪表为光可变衰耗器;C仪表为光功率计。

第1158题 背景2023年7月,某工程公司与某市运营商签订了一项城区管道光缆施工合同,合同约定运营商提供主材,项目的安全生产费按施工费的1%计取。

开工前,项目负责人召集本项目的班组长开会,会上由现场勘查人员进行了安全技术交底,并做了书面记录;会后各班组长立即带领各自的工人开始施工。

光缆到货后,项目技术负责人组织了光缆单盘检验,明确要求加快进度,对光纤进行抽测即可,单盘检验结果符合要求。

某班组在进行人(手)孔作业时,有一个工人打开井盖后立即跳入人(手)孔后很快晕倒,另外两个跳入人(手)孔救人的工人也晕倒了。经消防人员急速救援,其中一人获救,另外两人抢救无效死亡。

中继段测试时,发现某光缆段有一芯光纤衰耗过大,经排查确定是光缆本身质量不合格造成的。工程完工后,施工单位制定了相应措施,保证今后的工程顺利实施。

问题

1.指出本项目合同不符合规定的地方并说明理由。

2.指出本项目安全技术交底中的不妥之处并说明理由。

3.工程单位应采取哪些安全管理措施以防止类似本项目的生产安全事故发生?

4.发现光纤衰耗过大后,施工单位后续工作应该怎么做?相关损失由谁承担?

参考答案:↓

解析:1.(本小题6分)

本项目合同中的安全生产费按施工费的1%计取,不符合规定。安全生产费应按建

安费的2%计取,统筹使用。

2.(本小题5分)

(1)由现场勘查人员交底不妥。安全技术交底应由项目技术负责人进行。

(2)会后各班组长立即带领工人开始施工不妥。应先向全体人员进行安全技术交底。

(3)安全技术交底仅做书面记录不妥。还应要求参加交底的全体人员签字。

3.(本小题5分)

(1)健全安全生产管理制度。

(2)做好安全教育及工前安全技术交底,使作业人员掌握安全操作规范。

(3)配备必要防护装备和救援装备。

(4)做好应急预案及演练。

4.(本小题4分)

(1)后续工作:①施工单位应向监理和建设单位现场代表汇报;②施工单位应对不合格的部分进行返工,重新布放光缆。

(2)损失承担:①光缆损失由建设单位承担;②工期及人工损失由施工单位承担。

第1159题 背景

某架空线路单位工程的工作量及技工、普工的总工日数见下表:

人工费按技工50元/工日、普工20元/工日,材料费预算价格为7000元/km,其他费用计划开支为20000元,工程按计划进度完工。

本项目质量安全检查中的部分记录如下:

A处:光缆在电杆两侧的第一只挂钩距电杆300mm,挂钩间距800mm;

B处:进入ODF架时光缆的曲率半径是80mm,光缆的外径是10mm;

C处:一人在吊板上挂跨越公路的光缆,有人在公路上疏导车辆通行。

问题

1.列式计算本工程的拟完工程计划施工成本和已完工程计划施工成本。

2.如果材料费实际开支平均为6500元/km,其他费用实际开支为25000元,在其他条件不变的情况下,计算已完工程实际施工成本。

3.计算本工程的成本偏差并简要分析。

4.计算本工程的进度偏差并简要分析。

5.说明质量安全检查发现的各处存在什么错误?

参考答案:↓

解析:

首先计算技工总工日为1845,普工总工日为1975。

1.(本小题4分)拟完工程计划施工成本和已完工程计划施工成本在此处是一样的,包括:

人工成本:1845×50+1975×20=131750(元)。

材料成本:50×7000=350000(元)。

其他成本:20000(元)。

共计:131750+350000+20000=501750(元)。

2.(本小题3分)

已完工程实际施工成本:

人工成本:1845×50+1975×20=131750(元)。

材料成本:50×6500=325000(元)。

其他成本:25000(元)。

共计:131750+325000+25000=481750(元)。

3.(本小题4分)

成本偏差=已完工程实际施工成本-已完工程计划施工成本=481750-501750=-20000(元)。

计算结果小于零,说明本工程施工成本节约了。

4.(本小题4分)

进度偏差=已完工程计划施工成本-拟完工程计划施工成本=501750-501750=0(元)。

计算结果等于零,说明本工程施工进度正常。

5.(本小题5分)

A处:光缆在电杆两侧的第一只挂钩距电杆间距过大,挂钩间间距过大。

B处:光缆进入ODF架的曲率半径过小。

C处:跨越公路架设光缆作业,不得使用吊板作业方式。

第1160题 背景

某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。

施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。

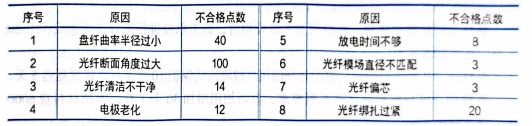

测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据如下:

技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。

施工单位按期完工并提交了竣工资料。竣工资料包括:工程说明、建筑安装工程量总表、开工报告、隐蔽工程/随工验收签证、交(完)工报告、停(复)工报告、交接书、洽商记录、竣工图、测试记录。监理工程师认为内容不全,将资料退回。

问题

1.本工程的组织设计中除了保证工程质量、进度、成本的措施外还应包括哪些措施?

2.本工程应该采取哪些防强电措施以保证线路和人身安全?

3.如何预防光缆对地绝缘指标不合格和光缆打背扣现象?

4.做出接续不合格原因的排列表和排列图。

5.指出接续不合格的主要原因并说明理由。

6.施工单位的竣工资料缺少哪些主要内容?哪些人应在竣工图章上签字?

参考答案:↓

解析:

1.(本小题4分)

还应包括:(1)安全控制措施;(2)环保措施。

2.(本小题4分)

防护措施有:(1)光缆的金属护套、金属加强芯在接头处不作电气连通;(2)接近电气化铁路地段,光缆的金属护套与加强芯做临时接地。

3.(本小题5分)

预防绝缘不合格应做到:(1)光缆敷设和回填时避免光缆外皮损伤;(2)接头盒封装严密。

预防打背扣应做到:按规范操作,配备足够敷设人员,保证光缆在施工人员的视线范围内。

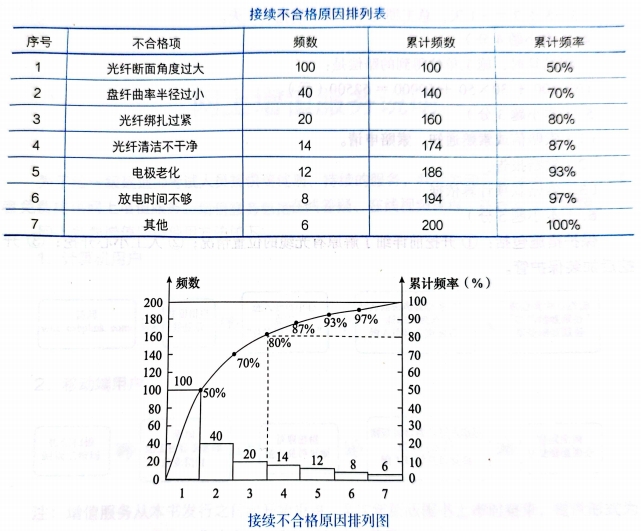

4.(本小题7分)

5.(本小题4分)

接续不合格的主要原因:光纤断面角度过大、盘纤曲率半径过小、光纤绑扎过紧,这3个不合格项累积频率占比在0~80%,为主要因素。

6.(本小题6分)

(1)缺少重大工程质量事故报告、验收证书、设计变更单、已安装设备明细表。

(2)编制人、审核人、技术负责人应在竣工图章上签字。
