第881题 总监理工程师可以委托给总监理工程师代表的工作有(  )。


A.组织召开监理例会

B.组织验收分部工程

C.调解建设单位与施工单位的合同争议

D.审查开复工报审表

E.审查施工单位的竣工申请


参考答案:ABD


第882题 根据《环境管理体系要求及使用指南》GB/T24001—2016,下列环境管理体系构成内容中,属于“绩效评价”部分的有(  )。


A.监视、测量、分析和评价

B.资源管理

C.内部审核

D.管理评审

E.持续改进


参考答案:ACD


解析:据《环境管理体系要求及使用指南》GB/T24001—2016,绩效评价包括三方面内容:监视、测量、分析和评价,内部审核和管理评审,所以A、C、D正确。


第883题 《卓越绩效评价准则》GB/T19580—2012适用的场合包括(  )。


A.对组织进行质量管理

B.国家质量奖的评审

C.质量审核

D.追求卓越绩效的组织自我学习

E.对组织进行绩效评价


参考答案:BD


解析:《卓越绩效评价准则》GB/T19580—2012不仅作为国家质量奖评审的唯一标准,用于国家质量奖评审;而且用于组织的自我学习,引导组织追求卓越绩效,提高产品、服务和经营质量,增强竞争优势。所以B、D正确。


第884题 根据国家标准《社会责任报告编写指南》GB/T36001—2015,基于与利益相关方有效沟通的目的,社会责任报告的编写和发布宜遵循(  )原则。


A.主观合理

B.获取方便

C.易读易懂

D.明确回应

E.宣传正面(信息)


参考答案:BCD


解析:根据国家标准《社会责任报告编写指南》GB/T36001—2015,基于与利益相关方有效沟通的目的,社会责任报告的编写和发布宜遵循“完整全面、客观准确、明确回应、及时可比、易读易懂、获取方便”的原则。社会责任报告所披露信息宜客观、真实和准确,所披露信息宜避免人为加工或臆造,如不故意淡化消极影响或夸大积极影响、不捏造数据或事实等。所以B、C、D正确。


第885题 下列关于施工决标成交的说法,正确的有(  )。


A.合同条件的完善包括工期提前奖励和工程延误罚款、保修期限等

B.招标人最迟应在书面合同签订后7日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息

C.工程内容和范围即属于施工合同“标的”

D.合同价款支付包括工程进度款、最终结算价款支付及工程质量保证金的扣留和返还等

E.合同谈判准备工作包括分析发包人技术、经济实力及发包人谈判人员的身份、地位等


参考答案:CDE


解析:合同条件完善包括工期提前奖励和工程延误罚款,但保修期限属于工程保修内容,选项A错误。招标人最迟应在书面合同签订后5日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息,选项B错误。合同“标的”是合同最基本的要素,工程内容和范围即属于施工合同“标的”,选项C正确。合同价款支付包括工程预付款、工程进度款、最终结算价款支付及工程质量保证金的扣留和返还等,选项D正确。合同谈判准备工作包括收集发包人资信情况、履约能力及施工项目其他背景资料;分析发包人技术、经济实力及发包人谈判人员的身份、地位、性格、喜好、权限等,选项E正确。所以C、D、E正确。


第886题 在施工投标报价策略中,可选择报高价的情形的有(  )。


A.一般房屋建筑工程

B.地下开挖工程

C.港口码头

D.大量土方工程

E.投标对手少的工程


参考答案:BCE


解析:在施工投标报价策略中,可选择报高价的情形的有施工条件差的工程(如条件艰苦、场地狭小或地处交通要道等);专业要求高的技术密集型工程且施工单位在这方面有专长,声望也较高;总价低的小工程,以及施工单位不愿做而被邀请投标,又不便不投标的工程;特殊工程,如港口码头、地下开挖工程等;投标对手少的工程;工期要求紧的工程;支付条件不理想的工程。所以B、C、E正确。


第887题 根据《标准施工招标文件》,在施工合同订立时需要明确的内容有(  )。


A.施工现场永久工程的占地范围

B.异常恶劣气候条件的界定

C.发包人提供的材料和设备分批交货的费用

D.发包人陆续提供施工图纸的期限和数量

E.总价合同调价公式中的各可调因子


参考答案:ABD


解析:订立合同时必须明确约定发包人陆续提供施工图纸的期限和数量而非费用,选项C错误。须明确按单价支付部分的工程款调价公式中的各可调因子,总价支付部分不考虑物价变化对合同价格的调整,选项E错误。施工合同订立时需要明确的内容有施工现场永久工程的占地范围、异常恶劣气候条件的界定、发包人陆续提供施工图纸的期限和数量。所以A、B、D正确。


第888题 根据《标准设计施工总承包招标文件》,下列关于竣工验收的说法,正确的有(  )。


A.A.在全部工程竣工前承包人可自行进行区段工程验收

B.B.工程竣工验收完成后,发包人任何时间在使用中发现任何已接收的工程存在新的缺陷,承包人应负责修复,直至检验合格为止

C.C.区段工程的验收成果和结论作为全部工程竣工验收申请报告的附件

D.D.施工期运行是指合同工程全部竣工,经发包人验收合格,证明能确保安全后投入运行

E.在施工期运行中发现工程或工程设备损坏或存在缺陷的,承包人应在缺陷责任期内对已交付使用的工程承担缺陷责任


参考答案:CE


解析:在全部工程竣工前承包人提出经发包人同意时,可进行区段工程验收,选项A错误。工程竣工验收完成后,发包人在缺陷责任期内发现任何已接收的工程存在新的缺陷,承包人应负责修复,直至检验合格为止,选项B错误。施工期运行是指合同工程尚未全部竣工,其中某项或某几项区段工程或工程设备安装已竣工,根据专用合同条款约定,需要投入施工期运行的,经发包人验收合格,证明能确保安全后,才能在施工期投入运行,选项D错误。所以C、E正确。


第889题 下列关于设备采购合同有关条款的说法,正确的有(  )。


A.设备采购合同协议书中载明的签约合同价通常为固定价格

B.买方支付预付款后,如卖方未履行合同义务,则买方有权收回预付款

C.除另有约定外,合同设备整体质量保证期为验收之日起18个月

D.依照合同卖方应向买方支付费用的,买方有权从结清款中直接扣除该笔费用

E.在质量保证期内合同设备出现故障的,卖方应自负费用提供质保期服务


参考答案:ABDE


解析:除专用合同条款和(或)供货要求等合同文件另有约定外,合同设备整体质量保证期为验收之日起12个月,选项C错误。所以A、B、D、E正确。


第890题 针对工程承包负面风险,常用的风险对策有(  )。


A.风险规避

B.风险减轻

C.风险自留

D.风险监控

E.风险转移


参考答案:ABCE


第891题 在组织流水施工时,确定流水节拍应考虑的因素有(  )。


A.所采用的施工方法和施工机械

B.相邻两个施工过程相继开始施工的最小间隔时间

C.施工段数目

D.在工作面允许的前提下投入的劳动量和机械台班数量

E.专业工作队的工作班次


参考答案:ADE

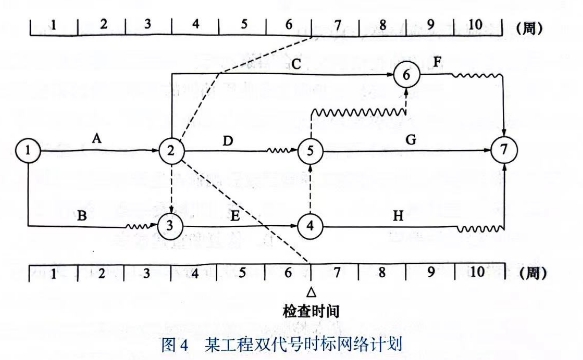

第892题 某工程双代号时标网络计划如图4所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出(  )。


A.C工作实际进度拖后2周,影响工期2周

B.D工作实际进度超前2周,不影响工期

C.D工作实际进度拖后3周,影响工期2周

D.E工作实际进度拖后1周,不影响工期

E.第6周末检查时如果未来工作进度不改变,则预计工期拖后2周


参考答案:CE


第893题 工程网络计划的资源优化是指(  )的过程。


A.在工期保持不变的条件下,使资源强度最小

B.在满足资源限制条件下,使工程总成本最低

C.在满足资源限制条件下,使工期延长最少

D.在工期保持不变的条件下,使资源需用量尽可能均衡

E.在资源强度保持不变的条件下,使资源需用量最少


参考答案:CD


第894题 工程质量管理体系要有效地运行,有赖于系统内部的运行环境和运行机制的完善,属于工程质量管理体系的运行环境的有(  )。


A.项目合同结构

B.质量管理资源配置

C.约束机制

D.持续改进机制

E.质量管理组织制度


参考答案:ABE


解析:工程质量管理体系的运行环境,主要是指为系统运行提供支持的管理关系、组织制度和资源配置的条件,具体包括:①项目合同结构;②质量管理资源配置;③质量管理组织制度。所以A、B、E正确。


第895题 施工单位做好技术交底,是取得好的施工质量的条件之一。技术交底书应包括的内容主要有(  )。


A.施工方法

B.技术说明

C.质量要求和验收标准

D.施工过程中需注意的问题

E.可能出现意外情况的应急方案


参考答案:ACDE


解析:技术交底书的内容主要包括:施工方法、质量要求和验收标准、施工过程中需注意的问题、可能出现意外情况的应急方案等。所以A、C、D、E正确。


第896题 分部工程质量验收合格应符合的规定有(  )。


A.所含分项工程的质量应验收合格

B.质量控制资料应完整、真实

C.主要使用功能的抽查结果应符合国家现行强制性工程建设标准规定

D.有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合要求

E.观感质量应符合要求


参考答案:ABDE


解析:分部工程质量验收合格应符合下列规定:①所含分项工程的质量应验收合格;②质量控制资料应完整、真实;③有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合要求;④观感质量应符合要求。所以A、B、D、E正确。


第897题 下列成本费用中,属于受施工质量因素影响而产生的有(  )。


A.返工和修正成本

B.施工机械设备维护费用

C.客户诉讼赔偿费用

D.修复和重建成本

E.保险费用


参考答案:ACD


第898题 管理行为控制过程是施工成本控制过程的关键内容之一。下列关于管理行为控制过程的说法,正确的有(  )。


A.管理行为控制过程是为规范成本管理行为而制定的约束和激励体系

B.管理行为控制是施工成本控制的重点

C.企业中各项目管理机构的运行质量往往相似或一致

D.针对管理行为检查中发现的问题要进行及时纠偏

E.在目标考核和检查时,应将成本考核目标具体化


参考答案:ADE


第899题 PDCA管理循环法是进行施工成本绩效考核的重要方法之一,该方法的优点包括(  )。


A.考核标准明确

B.提高管理成效

C.投入成本低

D.考核客观性较好

E.增强部门协作


参考答案:BE


第900题 下列事故致因模型中,属于典型的系统理论模型的有(  )。


A.多米诺骨牌模型

B.瑞士奶酪模型

C.博德模型

D.瑟利模型

E.安德森模型


参考答案:DE
