2025年一级建造师建设工程管理章节精编题库及答案(907题)


第821题 下列关于项目组合的说法,正确的是(  )。


A.一个组织通常只能有一个项目组合

B.可以从项目组合中剔除现有的项目,也可以向其中增加新项目

C.同一个项目组合中的项目都能得到一视同仁地对待

D.项目组合中各项目之间应具有直接相关关系


参考答案:B


解析:一个组织可以根据战略级别的重点项目,拥有多个项目组合,例如互联网公司的项目运作,选项A错误。项目组合应对现有和潜在的项目组合组件进行评估、筛选、调整及优先级排序,以维持整个项目组合的平衡并实现组织的战略目标,选项C错误。项目组合中的项目或项目群之间没必要相互关联或直接相关,选项D错误。所以B正确。


第822题 对于工程规模大、专业复杂的工程,建设单位管理能力有限时,应考虑采用(  )。


A.施工总承包

B.平行承包

C.联合体承包

D.合作体承包


参考答案:A


解析:对于工程规模大、专业复杂的工程,建设单位管理能力有限时,应考虑采用施工总承包方式。有利于减少各专业之间因配合不当造成的窝工、返工、索赔风险。所以A正确。


第823题 在施工评标初步评审环节中,投标文件对招标文件的响应性评审包括(  )。


A.工程进度计划与措施

B.技术标准和要求

C.工程质量、质量管理体系与措施

D.投标人的财务状况


参考答案:B


解析:在施工评标初步评审环节中,投标文件对招标文件的响应性评审包括投标内容、工期、工程质量、投标有效期、投标保证金、权利义务、已标价工程量清单、技术标准和要求等是否符合评标办法前附表中要求。所以B正确。


第824题 下列关于合同计价方式的说法,正确的是(  )。


A.在单价合同中,投标单位填报的单价应为直接费单价

B.在单价合同中,工程量清单所列工程量为估算工程量

C.单价合同适用于工期短、技术复杂的项目

D.采用单价合同形式,不利于合同双方之间较为合理地分担合同履行过程中的风险


参考答案:B


解析:在单价合同中,投标单位填报的单价应为计及各种摊销费用后的综合单价,而非直接费单价,选项A错误。在单价合同中,工程量清单所列工程量为估算工程量,而非实际工程量,选项B正确。单价合同大多用于工期长、技术复杂的工程,选项C错误。采用单价合同形式,可以在合同双方之间较为合理地分担合同履行过程中的风险,选项D错误。所以B正确。


第825题 投标报价的基本策略主要是指(  )根据招标项目的不同特点,并考虑自身优势和劣势,选择不同的报价。


A.建设单位

B.承包单位

C.设计单位

D.监理单位


参考答案:B


解析:

投标报价的基本策略主要是指承包单位根据招标项目的不同特点,并考虑自身优势和劣势,选择不同的报价。


第826题 设计施工总承包合同文件包括:①通用合同条款;②中标通知书;③承包人建议书;④专用合同条款;⑤合同协议书;⑥发包人要求;⑦投标函及投标函附录;⑧价格清单。根据《标准设计施工总承包招标文件》,除专用合同条款另有约定外,解释施工合同文件的优先顺序是(  )。


A.②→⑤→⑦→④→①→③→⑥→⑧

B.⑤→⑦→②→①→④→⑥→③→⑧

C.⑤→②→⑦→④→①→⑥→③→⑧

D.②→⑤→⑦→①→④→⑥→③→⑧


参考答案:C


解析:

设计施工总承包合同文件包括:合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、发包人要求、承包人建议书、价格清单及组成设计施工总承包合同的其他文件。


第827题 《标准施工招标文件》对进度计划的审批及修订进行了规定,下列说法正确的是(  )。


A.经监理人批准的施工进度计划称为最终进度计划

B.施工进度计划是控制合同工程进度的依据

C.监理人可以直接向承包人作出修订合同进度计划的指示

D.监理人应在专用合同条款约定的期限内自行批复


参考答案:C


解析:经监理人批准的施工进度计划称为合同进度计划,是控制合同工程进度的依据,选项A、B错误。监理人应在批复前获得发包人同意,选项D错误。


第828题 《标准施工招标文件》规定,工程隐蔽部位覆盖前,应先经过监理人检查,下列说法正确的是(  )。


A.承包人自检确认的工程隐蔽部位具备覆盖条件后,经监理人检查符合要求并报送建设单位后进行覆盖

B.监理人未按时进行检查,承包人可自行完成覆盖工作并作相应记录报送监理人

C.监理人检查确认质量不合格,承包人应在指示时间内修整返工后自行完成覆盖工作,并作相应记录报送监理人

D.监理人对质量有疑问,可要求承包人对已覆盖的部位进行揭开重新检验,增加的费用由承包人承担


参考答案:B


解析:经监理人检查确认质量符合隐蔽要求,并在检查记录上签字后,承包人才能进行覆盖,选项A错误。承包人应在监理人指示的时间内修整返工后,由监理人重新检查,选项C错误。经检验证明工程质量符合合同要求的,由发包人承担由此增加的费用;不符合合同要求的,由此增加的费用由承包人承担,选项D错误。所以B正确。


第829题 根据《标准施工招标文件》,下列关于承包人索赔的说法,正确的是(  )。


A.承包人按合同约定接受竣工付款证书,不影响其拥有的提出任何索赔的权利

B.承包人接受索赔处理结果的,发包人应在作出索赔处理结果答复后56天内完成赔付

C.监理人可在审查索赔通知书时要求承包人提交全部原始记录副本

D.承包人提出索赔的期限自缺陷责任期到期时终止


参考答案:C


解析:承包人按合同约定接受了竣工付款证书后,应被认为已无权再提出在合同工程接收证书颁发前所发生的任何索赔,选项A错误。发包人应在作出索赔处理结果答复后28天内完成赔付,选项B错误。提出索赔的期限自接受最终结清证书时终止,选项D错误。所以C正确。


第830题 《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》(法释〔2020〕25号)规定,当事人对欠付工程价款利息计付标准没有约定的,按照(  )计息。


A.建设行政主管部门发布的标准利率

B.建设项目的合同额对应利率

C.同期贷款市场报价利率

D.当地政府发布的最低利率


参考答案:C


解析:

同期贷款市场报价利率


第831题 下列关于劳务分包合同的说法,正确的是(  )。


A.劳务分包人在施工现场内使用的安全保护用品(如安全帽、安全带及其他保护用品),由劳务分包人自行准备

B.施工中如发生对原工作内容进行变更,工程承包人项目经理应提前14天以书面形式向劳务分包人发出变更通知

C.工程承包人应在收到劳务分包人的完工报告后14天内对劳务分包人施工成果进行验收

D.因不可抗力事件导致停工的,停工期间,劳务分包人应工程承包人项目经理要求留在施工场地的必要的管理人员及保卫人员的费用,由工程承包人承担


参考答案:D


解析:劳务分包人在施工现场内使用的安全保护用品(如安全帽、安全带及其他保护用品),由劳务分包人提供使用计划,经工程承包人批准后,由工程承包人负责供应,选项A错误。施工中如发生对原工作内容进行变更,工程承包人项目经理应提前7天以书面形式向劳务分包人发出变更通知,选项B错误。工程承包人应在收到劳务分包人的完工报告后7天内对劳务分包人施工成果进行验收,选项C错误。所以D正确。


第832题 在设备采购合同中,买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本一份并经审核无误后28日内,向卖方支付合同价格的(  )。


A.5%

B.10%

C.25%

D.60%


参考答案:C


解析:

买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本一份并经审核无误后28日内,向卖方支付合同价格的25%。


第833题 下列属于风险减轻措施的是(  )。


A.设立质量事故风险基金

B.对于存在价格上涨风险的材料设备,采用签订总价合同的方式

C.不选择资质、能力差的项目设计、施工、监理单位

D.通过增加可能出现风险的施工方案的安全冗余度来降低风险事件发生后可能带来的负面效果


参考答案:D


解析:选项A为风险自留,选项B为风险转移,选项C为风险规避。所以D正确。


第834题 下列关于工程设计责任险的说法,正确的是(  )。


A.保险期限一般为2年

B.工程设计责任险可分为单项工程保险、多项工程保险两种

C.保险人不负责赔偿:由于设计错误引起的停产、减产等间接经济损失

D.免责范围包括各种有价证券、图表资料及包装物料的损失


参考答案:C


解析:工程设计责任险的保险期限因分类不同而不同,以综合年度保险为例,除另有约定外,保险期限一般为1年,以保险单载明的起讫时间为准。而单项工程保险和多项工程保险的期限由投保人和保险公司具体约定,选项A错误。工程设计责任险可分为综合年度保险、单项工程保险、多项工程保险三种,选项B错误。建筑工程一切险的免责范围包括各种有价证券、图表资料及包装物料的损失,选项D错误。所以C正确。


第835题 流水施工的表达方式除网络图外,主要还有横道图和垂直图。这两种图形均可以清楚地表达出该工程(  )。


A.每单位时间完成的工作量

B.计划期间内完成的工作量

C.每个施工过程的工作量

D.各施工过程的时间和空间状况


参考答案:D


解析:

各施工过程的时间和空间状况


第836题 组织流水施工时,流水步距是指(  )。


A.第一个专业队与其他专业队开始施工的最小间隔时间

B.第一个专业队与最后一个专业队开始施工的最小间隔时间

C.相邻专业队相继开始施工的最小间隔时间

D.相邻专业队相继开始施工的最大间隔时间


参考答案:C


解析:

流水步距

流水步距是指两个相邻专业工作队相继开始施工的最小间隔时间。流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距总数为n-1个。

流水步距的大小取决于相邻两个专业工作队在各施工段上的流水节拍及流水施工的组织方式。确定流水步距时,一般应满足以下基本要求:

(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;

(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;

(3)相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接。

根据以上基本要求,在不同的流水施工组织方式中,可采用不同的方法确定流水步距。

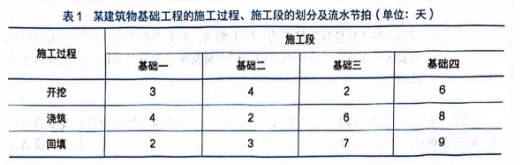

第837题 某建筑物基础工程的施工过程、施工段的划分及流水节拍见表1,如果组织非节奏流水施工,则基础工程的施工工期应为(  )天。


A.28

B.29

C.32

D.5


参考答案:C


解析:

首先,根据累计数列错位相减取大差,求相邻施工过程流水步距:因此最大差分别为3天和8天。最后,根据T=∑K+∑tn+∑Z-∑C=3+8+21=32天。所以C正确。


第838题 建设工程组织加快的成倍节拍流水施工的特点有(  )。


A.相邻施工过程的流水步距不尽相等

B.专业工作队数等于施工过程数

C.各专业工作队在施工段上可连续工作

D.施工段之间可能有空闲时间


参考答案:C


解析:

加快的成倍节拍流水施工特点。加快的成倍节拍流水施工具有以下特点:

①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系;

②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;

③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。


第839题 在双代号时标网络计划中,若某工作箭线上没有波形线,则说明该工作(  )。


A.为关键工作

B.自由时差为零

C.总时差等于自由时差

D.自由时差不超过总时差


参考答案:B


解析:

若某工作箭线上没有波形线,则说明该工作自由时差为零

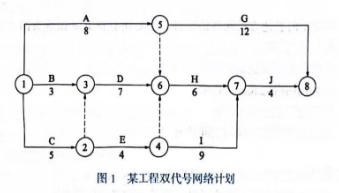

第840题 某工程双代号网络计划如图1所示(单位:天),其关键线路有(  )条。


A.1

B.2

C.3

D.4


参考答案:B


解析:关键路径为①—②—③—⑥—⑦—⑧;①—②—④—⑦—⑧;2条。所以B正确。
