第781题 下列关于平行承包模式的说法,正确的有( )。
A.招标及合同管理工作量较大
B.有利于控制工程造价
C.建设单位可在更大范围内选择承包单位
D.协调管理工作量小
E.有利于缩短建设工期
参考答案:ACE
解析:平行承包模式由于招标任务量大,需控制多项合同价格,因此工程造价控制难度大,选项B错误。平行承包模式由于合同界面数量多,协调工作量大,选项D错误。所以A、C、E正确。
第784题 下列关于风险管理的说法,正确的有( )。
A.风险管理应该是适宜的,具有适应性
B.风险管理应该有助于决策
C.风险管理应该独立于组织的其他活动
D.风险管理应该是动态的、与时俱进的
E.风险评价的目的是了解风险性质及其特征,必要时包括风险等级
参考答案:ABD
解析:根据风险管理的定制化原则,组织根据自身目标所对应的内外部环境,定制设计风险管理框架和过程,选项A正确。风险管理就是通过考虑不确定性及其对目标的影响,采取相应措施,为组织的决策、运营及有效应对各类突发事件提供支持,选项B正确。根据风险管理的整合原则,风险管理是组织所有管理活动的有机组成部分,选项C错误。根据风险管理的动态性原则,风险管理以适当、及时的方式预测、发现、确认和应对组织内外部环境的变化,选项D正确。风险分析的目的是了解风险性质及其特征,必要时包括风险等级;风险评价的目的是支持决策,选项E错误。所以A、B、D正确。
第785题 面对复杂多变的项目环境,价值驱动型项目管理是项目管理的发展趋势。《项目管理知识体系指南(第7版)》提出了以价值为导向的项目管理,下列关于价值驱动型风险管理理念的说法,正确的有( )。
A.价值是实施项目所付出的,价格是实施项目得到的
B.在预算范围内按时完成的项目即认为是成功的项目
C.拥有成功的项目管理实践是项目完成后产生商业价值的保证
D.商业价值是客户认为值得付出的东西
E.当商业价值实现时,项目就成功了
参考答案:DE
解析:根据价值驱动型项目管理的基本理念,价格是实施项目所付出的,价值是实施项目得到的,选项A错误。在预算范围内按时完成的项目并不一定是成功的项目,选项B错误。拥有成熟的项目管理实践并不能保证项目完成后会有商业价值,选项C错误。商业价值是客户认为值得付出的东西;当商业价值实现时,项目就成功了,所以D、E正确。
第786题 在施工招标过程中,资格预审申请文件内容包括( )。
A.招标条件
B.近年财务状况表
C.近年发生的诉讼及仲裁情况
D.申请人资格要求
E.招标范围
参考答案:BC
解析:在施工招标过程中,资格预审申请文件内容包括资格预审申请函;法定代表人身份证明或附有法定代表人身份证明的授权委托书;联合体协议书(若有);申请人基本情况表;近年财务状况表;近年完成的类似项目情况表;正在施工和新承接的项目情况表;近年发生的诉讼及仲裁情况;申请人须知前附表中要求提交的其他材料。所以B、C正确。
第787题 《标准施工招标文件》中,施工合同文件包括( )。
A.合同协议书
B.投标保函
C.委托监理协议书
D.专用合同条款
E.施工图纸及方案
参考答案:AD
解析:施工合同文件包括合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求、图纸、已标价工程量清单及组成施工合同的其他文件。所以A、D正确。
第788题 根据《建设工程工程量清单计价规范》GB50500—2013,下列关于各类工程款支付的说法,正确的有( )。
A.监理人出具进度付款证书,代表批准了承包人完成的该部分工作
B.工程质量保证金的计算额度包括预付款的支付、扣回及价格调整的金额
C.工程进度付款周期与工程计量周期相同
D.若发包人未按时支付安全文明施工费,发生安全事故时应承担连带责任
E.承包人可以使用预付款修建临时设施、组织施工队伍进场
参考答案:CDE
解析:监理人出具进度付款证书,不应视为监理人已同意、批准或接受了承包人完成的该部分工作,选项A错误。工程质量保证金的计算额度不包括预付款的支付、扣回及价格调整的金额,选项B错误。工程进度付款周期与工程计量周期相同,选项C正确。若发包人未按时支付安全文明施工费,发生安全事故时应承担连带责任,选项D正确。承包人可以使用预付款修建临时设施、组织施工队伍进场,选项E正确。所以C、D、E正确。
第789题 下列关于劳务分包合同的说法,正确的有( )。
A.工程承包人负责与发包人、监理、设计及有关部门联系,协调现场工作关系
B.发包人负责统筹安排、协调解决非劳务分包人独立使用的生产、生活临时设施
C.因变更导致劳务报酬的增加及造成劳务分包人的损失,由工程承包人承担
D.采用计时单价或计件单价方式支付劳务报酬的,劳务分包人与工程承包人应约定具体的支付时间节点
E.工程承包人收到劳务分包人递交的结算资料后应14天内进行核实
参考答案:ACE
解析:根据《建设工程施工劳务分包合同(示范文本)》GF—2003—0213,工程承包人负责与发包人、监理、设计及有关部门联系,协调现场工作关系;负责统筹安排、协调解决非劳务分包人独立使用的生产、生活临时设施、工作用水、用电及施工场地,选项A正确,选项B错误。采用固定劳务报酬方式支付劳务报酬的,劳务分包人与工程承包人应约定具体的支付时间节点;采用计时单价或计件单价方式支付劳务报酬的,劳务分包人与工程承包人双方约定支付方法,选项D错误。所以A、C、E正确。
第790题 下列关于工程保险的说法,正确的有( )。
A.工程保险的投保范围包括工程一切险、第三者责任险、人身意外伤害险、承包人设备保险等
B.建筑工程一切险投保人办理保险时应以承包人名义投保
C.委托人提供的工程测量图、地质勘察等资料存在错误属于工程设计责任险的免责范围
D.意外伤害保险的保障项目包括丧葬费给付和遗族生活费给付等
E.赔偿保险标的工程的工地及邻近地区的第三者因工程实施而蒙受人身伤亡、疾病或财产损失属于第三者责任险的保险范围
参考答案:ACDE
第791题

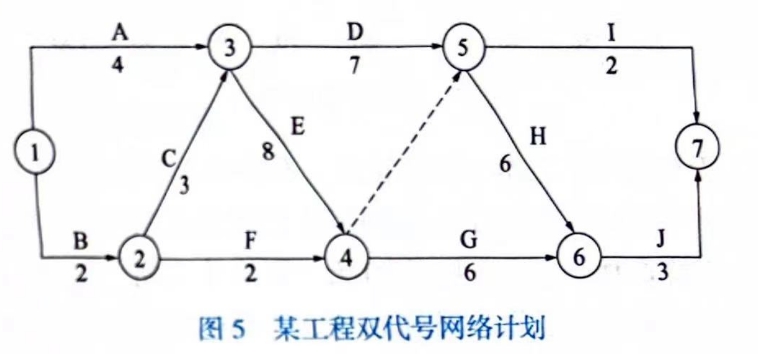

某工程双代号网络计划如图5所示,其中关键线路有( )。
A.①→②→④→⑤→⑦
B.①→②→③→④→⑤→⑥→⑦
C.①→③→④→⑤→⑥→⑦
D.①→③→④→⑤→⑦
E.①→②→③→④→⑥→⑦
参考答案:BE
第792题

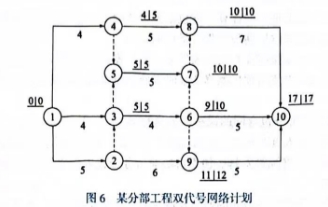

某分部工程双代号网络计划如图6所示。图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
A.工作1-3为关键工作
B.工作1-4的总时差为1
C.工作3-6的自由时差为1
D.工作4-8的自由时差为0
E.工作6-10的总时差为3
参考答案:BE
解析:
根据TFij=LTj-ETi-Dij,FFij=min(ETj-ETi-Dij),所以工作TF1-3=5-0-4=1,FF1-3=5-4-0=1;TF1-4=5-0-4=1;FF3-6=9-4-5=0;TF4-8=10-4-5=1;TF6-10=17-9-5=3。所以B、E正确。
第793题

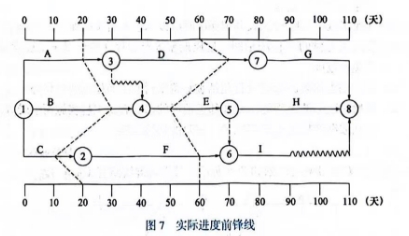

某工程双代号时标网络计划执行至第20天和第60天时,检查实际进度如图7前锋线所示,由图可以得出的结论有( )。
A.第20天检查时,工作A进度正常,不影响总工期
B.第20天检查时,工作B拖后10天,影响总工期
C.第20天检查时,工作C拖后10天,影响总工期
D.第60天检查时,工作D提前10天,不影响总工期
E.第60天检查时,工作E拖后10天,影响总工期
参考答案:ADE
解析:
利用前锋线进行进度的检查和分析主要依据检查时点与进展点的落点偏差分析工作的进度情况,然后利用偏差与总时差的关系来分析是否影响总工期。本题中第20天检查时,工作A进度正常,因此不影响总工期,工作B超前10天,工作C落后10天,但因为工作C的总时差为20天,因此不影响总工期;第60天检查时,工作D超前10天,不影响总工期,工作E拖后10天,因为工作E的总时差为0,因此影响总工期。所以A、D、E正确。
第794题 工程质量管理体系是工程项目管理组织的一个目标控制体系,其质量责任界面包括了静态界面和动态界面,属于静态界面确定依据的有( )。
A.法律法规
B.组织内部职能分工
C.设计与施工单位之间的衔接配合关系
D.合同条件
E.设计单位之间的衔接配合关系
参考答案:ABD
解析:工程质量管理体系的质量责任界面,包括静态界面和动态界面。一般说静态界面根据法律法规、合同条件、组织内部职能分工来确定。动态界面主要是指项目实施过程中设计单位之间、施工单位之间、设计与施工单位之间的衔接配合关系及其责任划分,必须通过分析研究,确定管理原则与协调方式。所以A、B、D正确。
第795题 属于检验批质量衡量的计数方法有( )。
A.以批中不合格品个数和批量的比值为质量指标
B.以批中每百单位产品的平均不合格数为质量指标
C.全数检验有时会耗时长,在经济上也未必合算
D.以批不合格品率为质量指标
E.以批中单位产品某个质量特性的标准差为质量指标
参考答案:AB
解析:衡量一批产品质量的方法主要有计数方法和计量方法。其中计数方法有两种:①以批不合格品率为质量指标,也称为计件;②以批中每百单位产品的平均不合格数为质量指标,不合格数应为不合格品(个)数×不合格项数,也称为计点。所以A、B正确。
第796题 政府主管部门应依据有关人民政府对事故调查报告的批复和有关法律法规规定,对事故负有责任的注册执业人员实施的行政处罚有( )。
A.罚款
B.降低资质等级
C.停止执业
D.终身不予注册
E.吊销资质证书
参考答案:ACD
解析:对事故负有责任的注册执业人员分别给予罚款、停止执业、吊销执业资格证书、终身不予注册其中一项或多项处罚。所以A、C、D正确。
第797题 在工程施工过程中,发生下列( )情况时,工程成本会增加。
A.受国际油价影响,项目所在地政府下调燃油价格
B.某项目发生了设计更改,要将原定的工期缩短四分之一
C.某工程项目所在地的市场上工人供应不足
D.某项目施工质量出现问题,被勒令返工整改
E.某项目发生了工程事故,一位工人受重伤,面临罚款惩罚
参考答案:BCDE
解析:
某项目发生了设计更改,要将原定的工期缩短四分之一
某工程项目所在地的市场上工人供应不足
某项目施工质量出现问题,被勒令返工整改
某项目发生了工程事故,一位工人受重伤,面临罚款惩罚
第798题 在编制成本计划时,施工单位将所有工作都按照最迟开始时间开始绘制S曲线,整个成本计划会产生的情况有( )。
A.计划成本支出总额变多
B.增加施工单位的资金占用
C.减少施工单位的资金占用
D.增加工程延期的风险
E.降低工程延期的风险
参考答案:CD
解析:
减少施工单位的资金占用
增加工程延期的风险
第799题 综合成本分析方法是施工成本分析的重要方法,该方法的分析内容包括( )。
A.管理费分析
B.年度成本分析
C.人工费分析
D.分部分项工程成本分析
E.材料费分析
参考答案:BD
解析:
综合成本是指涉及多种生产要素,并受多种因素影响的成本费用,如分部分项工程成本,月(季)度成本、年度成本等。由于这些成本都是随着项目施工的进展而逐步形成的,与生产经营有着密切的关系,因此,做好这些成本的分析工作,无疑将促进项目的生产经营管理,提高项目的经济效益。
第800题 在施工安全管理中,危险源的组成要件包括( )。
A.危险性
B.危害风险
C.存在条件
D.触发因素
E.危险后果
参考答案:ACD
解析:“危险源”由潜在危险性、存在条件和触发因素三个要件组成,缺一不可。所以A、C、D正确。
