第321题 某项目由于电梯设备采购延误导致总体工程进度延误,项目经理部研究决定调整项目采购负责人,该纠偏措施属于项目目标控制的( )。
A.组织措施
B.合同措施
C.经济措施
D.技术措施
参考答案:A
解析:
更换人员 组织措施
第322题 下列建设工程项目进度控制措施中,属于其他配套措施的是( )。
A.增加工作面
B.实行包干奖励
C.分析施工方案对工程进度的影响
D.对比分析工程物资采购模式
参考答案:D
解析:选项A为组织措施,选项B为经济措施,选项C为技术措施,选项D为配套措施。所以D正确。
第323题 根据建设工程施工进度检查情况编制的进度报告,其内容有( )。
A.进度计划实施过程中存在的问题分析
B.进度执行情况对质量、安全和施工成本的影响
C.进度的预测
D.进度计划实施情况的综合描述
E.进度计划的完整性分析。
参考答案:ABCD
解析:
进度计划实施过程中存在的问题分析
进度执行情况对质量、安全和施工成本的影响
进度的预测
进度计划实施情况的综合描述
第324题

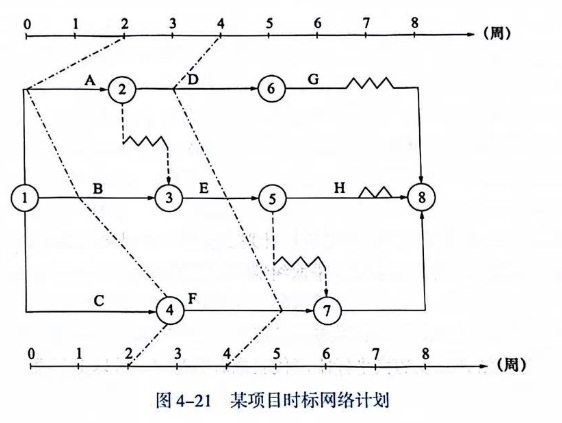

某项目时标网络计划第2、4周末实际进度前锋线如图4-21所示(单位:周),下列关于该项目进度情况的说法,正确的有( )。
A.第2周末,工作A拖后2周,但不影响工期
B.第2周末,工作B拖后1周,但不影响工期
C.第2周末,工作C提前1周,工期提前1周
D.第4周末,工作D拖后1周,但不影响工期
E.第4周末,工作F提前1周,可使工期提前1周
参考答案:ABDE
解析:
从时标网络计划中,分别整理有关工作的各时间参数。工作A:总时差为2周,自由时差为0。工作B:总时差为1周,自由时差为0。工作C:关键工作。工作D:总时差为2周,自由时差为0。工作E:总时差为1周,自由时差为0。从第2周末实际进度前锋线,可直观观察出:工作A:比原计划落后2周,因为有2周总时差,故不影响工期。工作B:比原计划落后1周,因为有1周总时差,故不影响工期。工作C:比原计划提前1周,关键工作,但由于工作A、工作B的影响,工期不能提前。从第4周末实际进度前锋线,可直观观察出:工作D:比原计划落后1周,因为有2周的总时差,不影响工期。工作F:比原计划提前1周,关键工作,可使工期缩短1周。所以A、B、D、E正确。
第325题

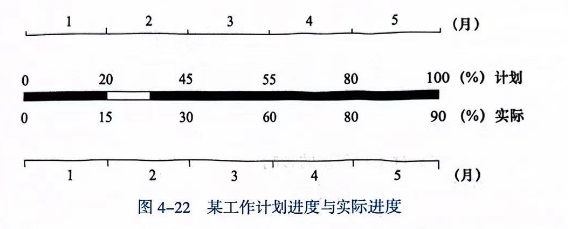

某工作计划进度与实际进度如图4-22所示(单位:月),可以得到的正确信息有( )。
A.本工作已按计划完成
B.在第2月前半月内没有进行本工作
C.在第3月内本工作实际进度超前
D.到第4月末,本工作拖欠5%的任务量
E.在第5月内,本工作拖欠10%的任务量
参考答案:BCE
解析:第5个月工作实际进展为90%,尚未完成任务,选项A错误。第2个月前半月空白即没有开展工作,选项B正确。第3个月内,计划完成55%-45%=10%,实际完成60%-30%=30%,第3个月内本工作实际进度超前,选项C正确。第4个月末计划累计完成80%,实际累计完成80%,按期完成任务,选项D错误。第5个月内,计划完成100%-80%=20%,实际完成90%-80%=10%,拖欠10%任务量,选项E正确。所以B、C、E正确。
第326题 下列施工方进度控制的措施中,属于组织措施的有( )。
A.评价项目进度管理的组织风险
B.学习进度控制的管理理念
C.进行项目进度管理的职能分工
D.优化计划系统的体系结构
E.规范进度变更的管理流程
参考答案:CE
解析:组织措施针对的是由于组织原因而影响进度的问题,包括增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量;编制或规范进度控制的工作流程等;评价、分析风险以及优化计划结构等属于其他配套措施。所以C、E正确。
第328题 工程质量的形成过程是循序渐进的,直接影响工程最终质量的阶段是( )。
A.工程投资决策
B.工程勘察设计
C.工程施工
D.工程竣工验收
参考答案:C
解析:
工程质量的形成过程是循序渐进的,直接影响工程最终质量的阶段是工程施工
第329题 工程质量影响因素中可变性最大的因素是( )。
A.工程材料影响
B.方法或工艺影响
C.人因影响
D.环境影响
参考答案:C
解析:
人因影响
工程建设全过程都是通过人的工作来完成的。人包括工程建设的决策者、管理者、操作者。这些人员的质量意识、专业素质和能力,都会直接或间接地对工程质量产生不同程度的影响。人因影响是工程质量影响因素中可变性最大的因素。在工程质量管理中,人的因素起着决定性作用。
工程质量管理,应以控制人的因素为基本出发点。作为控制对象,人的工作应避免失误;作为控制动力,应充分调动人的积极性,发挥人的主导作用。
我国实行的执业资格制度及作业人员持证上岗制度,以及培育建筑产业工人队伍,从本质上讲,就是对从事施工活动的人员素质和能力进行必要的控制。
第330题 4M1E是影响工程质量的因素,其中控制工程质量的重要基础是( )。
A.人因
B.工程材料
C.方法或工艺
D.机械设备
参考答案:B
解析:
工程材料影响
工程材料是指构成工程实体的原材料、半成品、成品、构配件等。这些材料是构成工程实体的物质条件,是工程实体质量的基础。工程材料选用是否得当、质量是否经过检验、质量是否合格等,都会影响工程质量。加强材料质量控制,是控制工程质量的重要基础。
第332题 从市场调查、开发、设计直到售后服务的一切环节中,所有人员,从经理到工人均参加,协同行动的质量管理称为( )。
A.质量检验
B.统计质量控制
C.全面质量管理
D.全员参与
参考答案:C
解析:
为保证建设工程施工质量,需要融合全面质量管理(Total Quality Control,TQC)的思想和质量体系标准要求,按照PDCA(计划-执行-检查-处置)循环持续改进,实现施工质量的全面控制、全过程控制和全员参与控制。
第333题 质量管理的发展大致可分为质量检验阶段、统计质量控制阶段、全面质量管理阶段。属于统计质量控制阶段特点的是( )。
A.用最经济的生产成本为消费者提供完全满意的优质产品
B.通过让顾客满意和组织所有成员及社会受益而达到长期成功
C.由检查员对产品进行检验,剔除不合格品
D.对生产过程中的各道工序均用统计方法进行质量管理
参考答案:D
解析:全面质量管理阶段,质量管理宗旨为用最经济的生产成本为消费者提供完全满意的优质产品,选项A错误。全面质量管理的目的在于通过让顾客满意和组织所有成员及社会受益而达到长期成功的管理途径,选项B错误。质量检验阶段是以检查为中心的质量保证,由检查员对产品进行检验,剔除不合格品,选项C错误。统计质量控制阶段对生产过程中的各道工序均用统计方法进行质量管理,同时也进行售后服务及用户意见反馈,以改进生产,控制产品合格率,选项D正确。所以D正确。
第334题 在企业范围内组建QC小组,充分调动全员积极参与质量管理的兴致,该措施符合全面质量管理的( )特点。
A.管理内容的全面性
B.管理范围的全面性
C.参加管理人员的全面性
D.管理方法的多样性
参考答案:C
解析:
参加管理人员的全面性
第335题 标准化工作包括了技术标准、管理标准、工作标准,它是一个完整的标准化管理体系,属于技术标准的是( )。
A.质量管理标准
B.方法标准
C.通用工作标准
D.工作程序
参考答案:B
解析:技术标准包括产品标准、基础标准、方法标准、安全卫生与环境保护标准。所以B正确。
第336题 所有计量器具准许投入使用或进行流转的必要条件是具有( )。
A.说明书
B.操作手册
C.安全指导书
D.合格证或标志
参考答案:D
解析:
所有计量器具准许投入使用或进行流转的必要条件是具有合格证或标志
第338题 工程质量管理体系是工程项目管理组织的一个目标控制体系,其质量责任界面包括了静态界面和动态界面,属于动态界面确定依据的是( )。
A.法律法规和标准规范
B.施工单位内部职能分工
C.设计与施工单位之间的衔接配合关系
D.合同条件的具体要求
参考答案:C
解析:工程质量管理体系的质量责任界面,包括静态界面和动态界面。一般说静态界面根据法律法规、合同条件、组织内部职能分工来确定。动态界面主要是指项目实施过程中设计单位之间、施工单位之间、设计与施工单位之间的衔接配合关系及其责任划分,必须通过分析研究,确定管理原则与协调方式。所以C正确。
第339题 工程质量管理体系的运行,实质上就是系统功能的发挥过程,也是质量活动职能和效果的管理过程,属于系统有序运行基本保证的是( )。
A.项目合同结构
B.质量管理资源配置
C.质量管理组织制度
D.管理关系
参考答案:C
解析:质量管理组织制度为质量管理系统各个环节的运行,提供必要的行动指南、行为准则和评价基准的依据,是系统有序运行的基本保证。所以C正确。
第340题 工程质量管理体系的运行机制是由一系列质量管理制度安排所形成的内在动力。工程质量管理体系运行的核心机制是( )。
A.动力机制
B.约束机制
C.反馈机制
D.持续改进机制
参考答案:A
解析:
工程质量管理体系运行的核心机制是动力机制
