第281题 某工程有3个施工过程,分为4个施工段组织流水施工。流水节拍分别为2天、3天、4天、3天;4天、2天、3天、5天;3天、2天、2天、4天,则流水施工工期为( )天。
A.17
B.19
C.20
D.21
参考答案:D
解析:本题考查非节奏流水施工工期计算。首先,按照累加数列错位相减取大差的方法,先计算相邻施工过程流水步距分别为3天、7天,T=∑K+∑tn+∑Z-∑C=3+7+11=21天。所以D正确。
第282题 某等节奏流水施工,其中施工过程m=3,施工段n=4,流水节拍t=2,其中施工过程①和施工过程②间隔一天,则该流水施工总工期为( )天。
A.10
B.11
C.12
D.13
参考答案:D
解析:本题考查等节奏流水施工工期计算。流水施工总工期=T=(m+n-1)K+∑Z-∑C=(3+4-1)×2+1=13天。所以D正确。
第283题 相较于依次施工,流水施工组织方式的优点主要有( )。
A.各施工过程投入劳动力少
B.施工班组均衡、连续施工
C.能比较充分地利用施工工作面
D.节约施工费用
E.材料等组织供应均匀
参考答案:BCE
解析:流水施工组织方式的优点包括工期比依次施工工期短;施工班组均衡、连续施工;能比较充分地利用施工工作面;材料等组织供应均匀。所以B、C、E正确。
第284题 等步距异节奏流水施工的特点有( )。
A.每一个施工过程在各施工段上的流水节拍相等
B.不同施工过程之间的流水节拍互为倍数
C.专业工作队数目等于施工过程数目
D.流水步距彼此相等
E.专业工作队连续均衡作业
参考答案:ABDE
解析:等步距异节奏流水施工特点:①同一施工过程在其各个施工段上的流水节拍均相等;②不同施工过程的流水节拍不等,但其值为倍数关系;③相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数;④专业工作队数目大于施工过程数目;⑤各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。所以A、B、D、E正确。
第285题 建设工程组织加快成倍节拍流水施工的特点有( )。
A.同一施工过程的各施工段上的流水节拍成倍数关系
B.相邻施工过程的流水步距相等
C.专业工作队数等于施工过程数
D.各专业工作队在施工段上可连续工作
E.施工段之间可能有空闲时间
参考答案:BD
解析:加快成倍节拍流水施工的特点:同一施工过程在各个施工段上的流水节拍均相等,不同施工过程流水节拍为倍数关系;相邻施工过程的流水步距相等,等于流水节拍的最大公约数;专业工作队数大于施工过程数;各专业工作队在施工段上连续作业,施工段之间没有空闲时间。所以B、D正确。
第286题 组织流水施工的时间参数有( )。
A.流水节拍
B.流水步距
C.流水段数
D.施工过程数
E.流水施工工期
参考答案:ABE
解析:流水施工工艺参数有施工过程、流水强度;空间参数有工作面、施工段;时间参数有流水节拍、流水步距和流水施工工期。所以A、B、E正确。
第287题 下列流水施工参数中,属于空间参数的有( )。
A.流水步距
B.工作面
C.流水强度
D.施工过程
E.施工段
参考答案:BE
解析:空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。所以B、E正确。
第288题

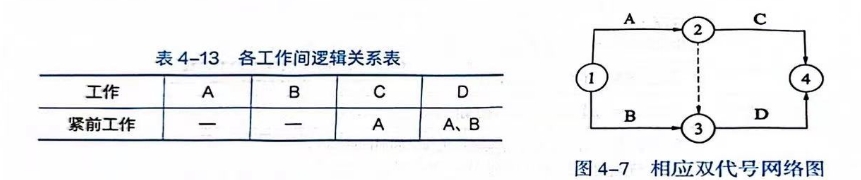

各工作间逻辑关系表及相应双代号网络图见表4-13和图4-7所示,图中虚箭线的作用是( )。
A.联系
B.区分
C.断路
D.指向
参考答案:A
解析:
虚箭线既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用。图中虚箭线表达工作A与工作D的联系。所以A正确。
第289题 下列关于网络计划中节点的说法,正确的是( )。
A.节点内可以用工作名称代替编号
B.所有节点编号不能重复
C.节点在网络计划中只表示事件,即前后工作的交接点
D.所有节点均既有向内又有向外的箭线
参考答案:B
解析:不能用工作名称代替编号,选项A错误。所有节点编号不能重复,选项B正确。节点是网络图中箭线的连接点,在单代号网络计划中表示一项工作,在双代号网络中表示工作的开始或结束,以及工作之间的连接状态,选项C错误。起点节点只有外向箭线,终点节点只有内向箭线,选项D错误。所以B正确。
第290题 修一条堤坝的护坡时,一定要等土堤自然沉降完成后开始。用单代号搭接网络计划表达堤坝填筑和堤坝护坡的逻辑关系时,应采用的搭接关系是( )。
A.完成到开始(FTS)
B.完成到完成(FTF)
C.开始到开始(STS)
D.开始到完成(STF)
参考答案:A
解析:修一条堤坝的护坡时,一定要等土堤自然沉降后才能修护坡,这种搭接关系就是FTS。所以A正确。
第291题

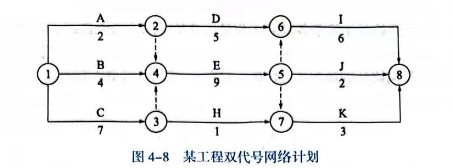

某工程双代号网络计划如图4-8所示(单位:天),其计算工期是( )天。
A.11
B.13
C.15
D.22
参考答案:D
解析:关键线路为①→③→④→⑤→⑥→⑧,计算工期为7+9+6=22天。所以D正确。
第292题

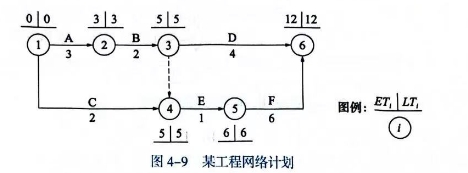

某工程网络计划如图4-9所示(单位:天),工作D的最迟开始时间是第( )天。
A.3
B.5
C.6
D.8
参考答案:D
解析:工作D的最迟完成时间=6号节点的参数即12天,持续时间是4天,故其最迟开始时间是12-4=8。所以D正确。
第293题

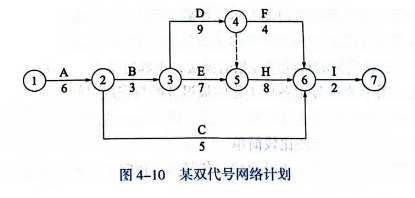

某双代号网络计划如图4-10所示(单位:天),则工作E的自由时差为( )天。
A.0
B.4
C.2
D.15
参考答案:C
解析:
工作E的最早完成时间为6+3+7=16,工作E的紧后工作H的最早开始时间为6+3+9=18,因此工作E的自由时差为工作H的最早开始时间减去工作E的最早完成时间,即18-16=2天。所以C正确。
A.8
B.9
C.10
D.13
参考答案:A
解析:最早开始时间=max{3+5,6+1}=8,最早完成时间=8+2=10,最迟完成时间=min{15+3,17+2,19+0}=18,总时差=18-10=8天。所以A正确。
第295题 下列关于双代号网络计划的工作最迟开始时间的说法,正确的是( )。
A.最迟开始时间等于各紧后工作最迟开始时间的最大值
B.最迟开始时间等于各紧后工作最迟开始时间的最小值
C.最迟开始时间等于各紧后工作最迟开始时间的最大值减去持续时间
D.最迟开始时间等于各紧后工作最迟开始时间的最小值减去持续时间
参考答案:D
解析:最迟开始时间等于最迟完成时间减去其持续时间,即各紧后工作最迟开始时间的最小值减去持续时间。所以D正确。
第296题
某单代号网络计划如图4-11所示(单位:天),计算工期是( )天。
A.13
B.12
C.10
D.8
参考答案:A
解析:
关键线路为B→E→G,计算工期=2+6+5=13天。所以A正确。
第297题 单代号网络计划时间参数计算中,相邻两项工作之间的时间间隔(LAGi,j)是( )。
A.紧后工作最早开始时间和本工作最早开始时间之差
B.紧后工作最早开始时间和本工作最早完成时间之差
C.紧后工作最早完成时间和本工作最早开始时间之差
D.紧后工作最迟完成时间和本工作最早完成时间之差
参考答案:B
解析:相邻两项工作之间的时间间隔等于紧后工作最早开始时间和本工作最早完成时间之差。所以B正确。
第298题 下列关于双代号时标网络计划的说法,正确的是( )。
A.能在图上直接显示各项工作的最迟开始与完成时间
B.工作间的逻辑关系可以设法表达,但不易表达清楚
C.没有虚箭线,绘图比较简单
D.工作自由时差可以通过比较与其紧后工作间波形线的长度得出
参考答案:D
解析:时标网络计划能在图上直接显示出各项工作的最早开始时间与最早完成时间、工作的自由时差及关键线路,但无法显示最迟开始和最迟完成时间,选项A错误。工作间的逻辑关系容易表达清楚,选项B错误。时标网络计划中虚工作必须以垂直方向的虚箭线表示,选项C错误。工作自由时差为波形线的最小值。所以D正确。
第299题

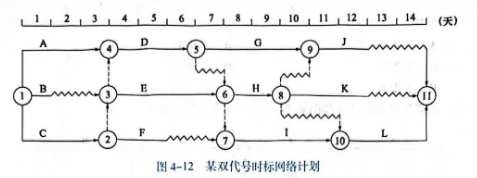

某双代号时标网络计划如图4-12所示(单位:天),工作F、工作H的最迟完成时间分别为( )。
A.第7天、第9天
B.第7天、第11天
C.第8天、第9天
D.第8天、第11天
参考答案:B
解析:
工作F的最早完成时间为第5天,总时差为2天,最迟完成时间为5+2=7。工作H的最早完成时间为第9天,总时差为2天,工作H的最迟完成时间为9+2=11。工作F、H的最迟完成时间分别为第7天、第11天。所以B正确。
第300题 单代号搭接网络计划中,某工作持续时间3天,有且仅有一个紧前工作,紧前工作最早第2天开始,工作持续时间5天,该工作与紧前工作间的时距是FTF=2天。该工作的最早开始时间是第( )天。
A.0
B.3
C.5
D.6
参考答案:D
解析:紧前工作最早开始时间为第2天,工作持续时间5天,即紧前工作的最早完成时间为2+5=7;由于该工作与紧前工作的FTF=2天,即紧前工作的最早完成时间与该工作的最早完成时间间隔只有2天,即该工作的最早完成时间为7+2=9,该工作的持续时间为3天,因此该工作的最早开始时间=最早完成时间-工作持续时间=9-3=6。所以D正确。
