第301题 下列关于双代号网络计划关键线路的说法,正确的是(  )。


A.一个网络计划可能有几条关键线路

B.在网络计划执行中,关键线路始终不会改变

C.关键线路是总的工作持续时间最短的线路

D.关键线路上的工作总时差为零


参考答案:A


解析:一个网络计划可以有几条关键线路,选项A正确。在网络计划执行中,关键路线可能会变化,会发生转移,选项B错误。关键线路是总的工作持续时间最长的线路,选项C错误。若计划工期等于计算工期,关键线路上工作总时差为零,选项D错误。所以A正确。


第302题 某双代号网络计划如图4-13所示(单位:天),关键线路有(  )条。


A.1

B.2

C.3

D.4


参考答案:C


解析:

关键线路有:C→G→J→L、C→G→J→M、C→E→I→L,关键线路总时长=17天。所以C正确。


第303题 某工程工作逻辑关系见表4-14,C工作的紧后工作有(  )。


A.工作D

B.工作E

C.工作F

D.工作G

E.工作H


参考答案:BCE


解析:

由表格,C作为E、F、H的紧前工作,则E、F、H为C的紧后工作。所以B、C、E正确。


第304题 某双代号网络计划如图4-14所示,绘图的错误有(  )。


A.有多个起点节点

B.有多个终点节点

C.节点编号有误

D.存在循环回路

E.有多余虚工作


参考答案:AC


解析:

由图可知,有①、②两个起点,选项A正确。有2个⑨号节点,选项C正确。所以A、C正确。


第305题 某工程网络计划中,工作N的自由时差为5天,计划执行过程中检查发现,工作N的工作时间延长了3天,其他工作均正常,此时(  )。


A.工作N的总时差不变,自由时差减少3天

B.总工期不会延长

C.工作N的最迟完成时间推迟3天

D.工作N的总时差减少3天

E.工作N将会影响紧后工作


参考答案:BD


解析:工作N拖延3天,自由时差为5天,工作N延长时间比自由时差小,因此不影响紧后工作最早开始时间和总工期,选项B正确,选项E错误。工作N的总时差应等于计划工期与工作最早完成时间之差,由于工作最早完成时间增加3天,工作总时差减少3天,选项D正确,选项A、C错误。所以B、D正确。


第306题 某双代号网络计划如图4-15所示(图中粗实线为关键工作),若计划工期等于计算工期,则自由时差一定等于总时差且不为零的工作有(  )。


A.①-②

B.③-⑤

C.④-⑤

D.⑥-⑧

E.②-⑦


参考答案:CD


解析:

以关键节点为完成节点的非关键工作,总时差等于自由时差,且不为零。所以C、D正确。

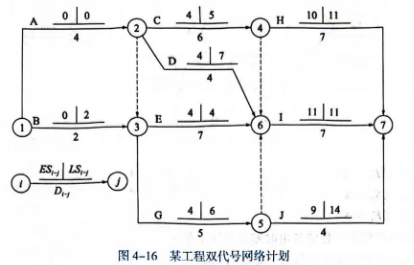

第307题 某工程双代号网络计划如图4-16所示(单位:天),已标明各项工作的最早开始时间(ESi-j)、最迟开始时间(LSi-j)和持续时间(Di-j)。该网络计划表明(  )。


A.工作B的总时差和自由时差相等

B.工作D的总时差和自由时差相等

C.工作C和工作E均为关键工作

D.工作G的总时差、自由时差分别为2天、0天

E.工作J的总时差和自由时差相等


参考答案:ABDE


解析:网络关键线路为A→E→I,A、E、I为关键工作,选项C错误。当关键节点为完成节点时,总时差等于自由时差,②、③、⑥、⑦为完成节点的工作如B、D、J的总时差等于自由时差,选项A、B、E正确。总时差为最迟开始时间减去最早开始时间,因此G的总时差为6-4=2天,自由时差为紧后工作的最早开始时间减去本工作的最早开始时间,因此G的自由时差为9-(5+4)=0天,选项D正确。所以A、B、D、E正确。

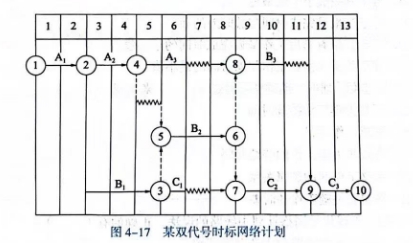

第308题 某双代号时标网络计划如图4-17所示(单位:天),工作总时差正确的有(  )。


A.TFA=0

B.TFA=1

C.TFC=2

D.TFA=2

E.TFB=1


参考答案:ABDE


解析:关键线路为A1→B1→B2→C2→C3,A1在关键线路上,总时差为0,选项A正确。A2在关键节点2和5之间,总时差为1天,选项B正确。C1本身自由时差为1天,紧后工作为关键工作,总时差为1天,选项C错误。A3本身自由时差为1天,B3自由时差1天,A3总时差为2天,选项D正确。B3的紧后工作为关键工作,总时差为1天,选项E正确。所以A、B、D、E正确。

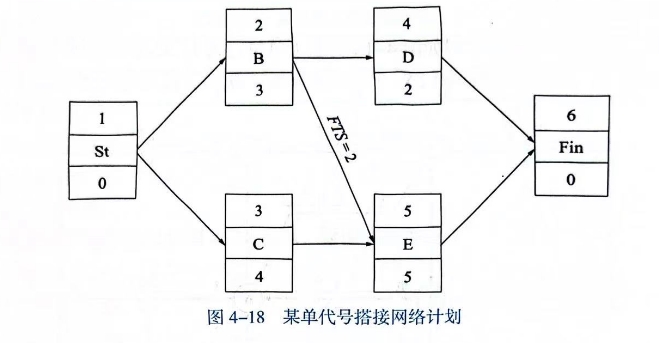

第309题 某单代号搭接网络计划如图4-18所示(单位:天),其时间参数正确的有(  )。


A.FFB=2

B.TFC=1

C.LSD=8

D.LSE=5

E.LFC=5


参考答案:BCDE


解析:

由计算可知,工作B的最早开始时间ESB=0,最早结束时间EFB=3,最晚开始时间LSB=0,最晚结束时间LFB=3,总时差TFB=0,自由时差FFB=0;工作C的最早开始时间ESC=0,最早结束时间EFC=4,最晚开始时间LSC=1,最晚结束时间LFC=5,总时差TFC=1,自由时差FFC=1;工作D的最早开始时间ESD=3,最早结束时间EFD=5,最晚开始时间LSD=5,最晚结束时间LFD=10,总时差TFD=5,自由时差FFD=5;工作E的最早开始时间ESE=5,最早结束时间EFE=10,最晚开始时间LSE=5,最晚结束时间LFE=10,总时差TFE=0,自由时差FFE=0。所以B、C、D、E正确。


第310题 网络计划中工作的自由时差是指该工作(  )。


A.最迟完成时间与最早完成时间的差

B.与其所有紧后工作自由时差与间隔时间和的最小值

C.所有紧后工作最早开始时间的最小值与本工作最早完成时间的差值

D.与所有紧后工作间波形线段水平长度的最小值

E.与所有紧后工作间间隔时间的最小值


参考答案:CDE


解析:选项A描述的是总时差,选项B是错误概念,选项C、D、E描述的是自由时差。所以C、D、E正确。


第311题 下列关于工程网络计划中工作最迟完成时间计算的说法,正确的有(  )。


A.等于其所有紧后工作最迟开始时间的最小值

B.等于其完成节点的最迟时间

C.等于其最早完成时间与总时差的和

D.等于其所有紧后工作最迟完成时间的最小值

E.等于其所有紧后工作间隔时间的最小值


参考答案:ABC


解析:选项D错误,应等于其所有紧后工作最迟开始时间的最小值。选项E错误,其所有紧后工作最迟完成时间的最小值=自由时差。


第312题 网络进度计划的工期调整可通过(  )来实现。


A.调整关键工作持续时间

B.增减工作项目

C.缩短非关键工作的持续时间

D.调整工作间的逻辑关系

E.增加非关键工作的时差


参考答案:ABD


解析:工期优化是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标,且不能将关键工作压缩成非关键工作。调整的内容包括:关键线路的长度;非关键线路的时差;增减工作项目;调整逻辑顺序;重估某些工作持续时间;调整资源投入。所以A、B、D正确。


第313题 下列关于双代号网络计划中线路的说法,正确的有(  )。


A.长度最短的线路称为非关键线路

B.线路中各节点应从小到大连续编号

C.一个网络图中可能有一条或多条关键线路

D.线路中各项工作持续时间之和就是该线路的长度

E.没有虚工作的线路称为关键线路


参考答案:CD


解析:总时间最长的线路称为关键线路,一般用双线或粗线标注,选项A错误。不必须要连续编号,选项B错误。关键线路可以有多条,选项C正确。线路中各项工作持续时间之和就是该线路的总持续时间,选项D正确。自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路,关键线路上可能存在虚工作,选项E错误。所以C、D正确。

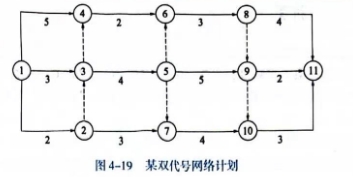

第314题 某双代号网络计划如图4-19所示(单位:天),其关键工作有(  )。


A.工作3-5

B.工作1-4

C.工作7-10

D.工作5-9

E.工作8-11


参考答案:AD


解析:

根据标号法,关键线路为①→③→⑤→⑨→⑩→⑪。所以A、D正确。


第315题 工程网络计划中,关键工作是指(  )的工作。


A.时标网络计划中无波形线

B.与紧后工作之间间隔时间为零

C.最早开始时间与最迟开始时间相差最小

D.总时差最小

E.双代号网络计划中两端节点均为关键节点


参考答案:CD


解析:关键工作指的是网络计划中总时差最小的工作,或最早开始时间与最迟开始时间的差值最小的工作。所以C、D正确。


第316题 工程网络计划中,关键线路是指(  )的线路。


A.双代号网络计划中无虚箭线

B.双代号时标网络计划中无波形线

C.单代号网络计划中关键工作之间时间间隔均为零

D.双代号网络计划中由关键节点组成

E.单代号网络计划中工作自由时差均为零


参考答案:BC


解析:双代号网络计划的关键线路中可以有虚箭线,由关键节点组成的线路不一定是关键线路,关键线路是自始至终没有波形线的线路,关键工作之间时间间隔均为零。所以B、C正确。

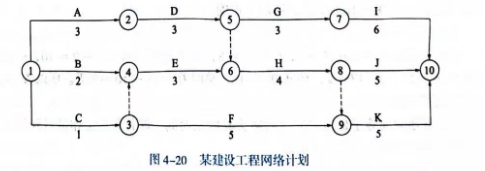

第317题 某建设工程网络计划如图4-20所示(单位:月),该网络计划的关键线路有(  )。


A.①-②-⑤-⑦-⑩

B.①-④-⑥-⑧-⑩

C.①-②-⑤-⑥-⑧-⑩

D.①-②-⑤-⑥-⑧-⑨-⑩

E.①-④-⑥-⑧-⑨-⑩


参考答案:ACD


解析:首先确定关键线路从①→②→⑤,从⑤之后线路分为三条,分别为⑤→⑦→⑩、⑤→⑥→⑧→⑨→⑩和⑤→⑥→⑧→⑩,且三条线路所用时间相同且最长,都为关键线路,因此关键线路有①→②→⑤→⑦→⑩、①→②→⑤→⑥→⑧→⑨→⑩、①→②→⑤→⑥→⑧→⑩。所以A、C、D正确。


第318题 根据《建设工程项目管理规范》GB/T50326—2017,进度控制的工作包括:①编制进度计划及资源需求计划;②采取纠偏措施或调整计划;③分析计划执行的情况;④实施跟踪检查,收集实际进度数据。其正确的顺序是(  )。


A.④-②-③-①

B.②-①-③-④

C.①-④-③-②

D.③-①-④-②


参考答案:C


解析:进度控制的工作及其顺序:编制进度计划及资源需求计划;实际进度跟踪检查并搜集进度数据;分析计划执行情况;采取纠偏措施或调整计划。所以C正确。


第319题 当利用S曲线比较实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在横坐标方向的距离表示工程项目(  )。


A.实际进度超前的时间

B.实际进度拖后的时间

C.实际超额完成的任务量

D.实际拖欠的任务量


参考答案:B


解析:S曲线横轴代表时间轴,当实际进展点落在S曲线右侧时,代表工作进度拖后,因此实际进展点与计划S曲线的横坐标距离代表拖后的时间。所以B正确。


第320题 当工程网络计划的计算工期超过要求工期时,为满足要求工期,对网络计划进行可进行的调整方式为(  )。


A.减少工作的自由时差

B.压缩关键工作的持续时间

C.增加工作的自由时差

D.增加关键工作的持续时间


参考答案:B


解析:关键工作的持续时间缩短才会改变项目的工期,增减工作的自由时差不会影响项目工期,增加关键工作的持续时间会使项目工期延长,达不到缩短工期目的。所以B正确。
