第521题 公路工程工程量清单的数量是()。
A.实际数量
B.支付数量
C.计量数量
D.估计数量
参考答案:D
解析:
③本工程量清单中所列工程数量是估算的或设计的预计数量,仅作为投标报价共同基础,不能作为最终结算与支付的依据
第522题 应单独计量的是()。
A.模板
B.脚手架
C.垫圈
D.箍筋
参考答案:D
解析:
( 8 )除合同特殊约定单独计量之外,全部必需的模板 脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均不单独计量
第523题 下列关于工程量清单的编写说法,错误的是()。
A.清单说明主要说明在编制工程量清单时应遵守的规定及注意事项
B.不同种类的工作应分别列出项目
C.同一性质但施工部位或条件不同的工作应分别列出项目
D.劳务和施工机械两个计日工表的计量(或计价)单位是“日”
参考答案:D
解析:
D选项,劳务单位应是“工日”,机械单位是“台班”
第524题 招标的工程量清单是一份以一定计量单位说明工程实物()的文件。
A.数量
B.质量
C.总量
D.价格
参考答案:A
解析:招标的工程量清单只有数量表示,无价格和质量,数量概念比总量更好。19.答案D投标时已标价的工程量清单主要是表示工程实物的价格,而非偏重数量

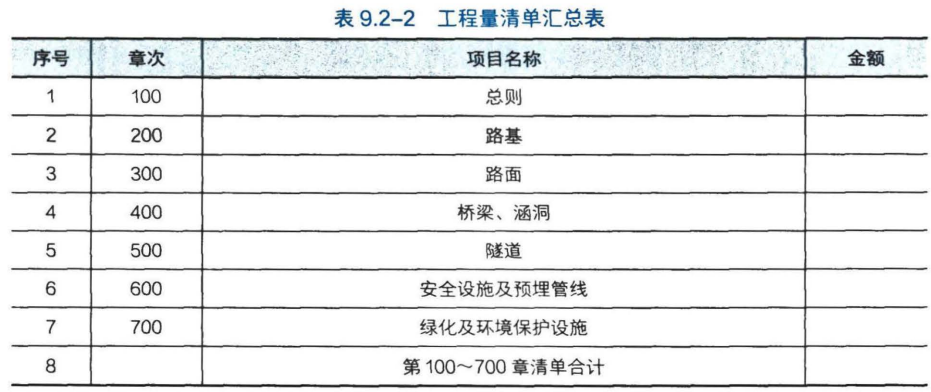

第525题 公路工程工程量清单编写的工程细目,根据工程的不同部位分为总则、路基、路面、桥梁、涵洞、隧道、预埋管线、绿化及环境保护设施和()部分。
A.机械设备
B.租赁设备
C.安全设施
D.暂定金额
参考答案:C
解析:
第527题 工期延误按索赔结果分为()延误。
A.可原谅可补偿
B.可原谅不可补偿
C.不可原谅
D.关键性
E.非关键性
参考答案:ABC
解析:
1 )按延误索赔结果划分
( 1 )可原谅可补偿的延误
( 2 )可原谅不可补偿的延误
( 3 )不可原谅的延误
第528题 建立完整的合同管理制度包括()。
A.合同审查批准制度
B.合同档案管理制度
C.合同管理绩效考核制度
D.合同管理的公证制度
E.印鉴及证书管理使用制度
参考答案:ABCE
解析:
具体来讲,应建立和完善如下合同管理制度:
( 1 )合同管理相关部门的部门职责和 作岗位制度
( 2 )合同管理的授权和内部会签制度。
( 3 )合同审查批准制度
( 4 )印鉴及证书管理使用制度。
( 5 )合同管理绩效考核制度
( 6 )合同档案管理制度
第529题 公路工程变更包括()
A.设计变更
B.进度计划变更
C.施工条件变更
D.人员资质变更
E.原招标文件和工程量清单中未包括的“新增工程”
参考答案:ABCE
解析:工程变更包括设计变更、进度计划变更、施工条件变更以及原招标文件和工程量清单中未包括的“新增工程”。
第530题 除专用合同条款另有约定外,因变更引起的价格调整约定有()。
A.如果取消某项工作,则该项工作的总额价不予支付
B.已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价
C.已标价工程量清单中无适用于变更工作的子目、但有类似子目的,可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单价
D.已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价
E.如果本工程的变更指示是因双方过错或双方责任造成的,则发包人只承担50%这种引起的任何额外费用
参考答案:ABCD
解析:E选项错,应该是:“如果本工程的变更指示是因承包人过错、承包人违反合同或承包人责任造成的,则这种违约引起的任何额外费用应由承包人承担。
第531题 公路项目工程量清单单价应包括的费用有()。
A.人工费
B.管理费
C.利润
D.暂定金额
E.计日工
参考答案:ABC
解析:公路工程工程量清单计价应采用“全费用综合单价”计价(又称全部综合单价),全费用综合单价包括了为实施和完成合同工程所需的劳务、材料、机械、质检(自检)、安装、缺陷修复、管理、保险、税费、利润等费用,以及合同明示或暗示的所有责任、义务和一般风险
第532题 根据《公路工程标准施工招标文件》(2018年版),除合同另有规定外,已标价的工程量清单综合单价均已包括了为实施和完成合同工程所需的()费用。
A.质量缺陷修复费
B.安全生产费
C.税费
D.勘察设计费
E.施工人员保险费
参考答案:ACE
解析:
⑨除非合同另有规定,工程量清单中有标价的单价和总额价均已包括了为实施和完成合同工程所需的劳务、材料、机械、质检(自检)、安装、缺陷修复、管理、保险税费、利润等费用,以及合同明示或暗示的所有责任、义务和一般风险
第533题 计日工是指在工程实施过程中,业主有一些临时性的或新增加的项目需要按计日(或计量)使用人工和()所需的费用。
A.材料
B.延长工期
C.风险
D.资金周转
E.施工机械
参考答案:AE
解析:计日工是指在工程实施过程中,业主有一些临时性的或新增加的项目需要按计日(或计量)使用人工、材料和施工机械所需的费用
第534题 下列公路工程进度计划的主要形式中,论述正确的是()。
A.横道图是以时间为纵坐标,以各工作内容为横坐标的进度图
B.“S”曲线是以时间为横轴,以累计完成的工程费用为纵轴的图表化曲线
C.垂直图的斜率越陡进度越慢,斜率越平坦进度越快
D.垂直图是以时间为横轴,以公路里程为纵轴的进度图
参考答案:C
解析:
垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。在图中可以辅助表示平面布置图和工程量的分布。垂直图适合表示公路、隧道等线形工程的总体施工进度。斜率越陡进度越慢,斜率越平坦进度越快。
第535题 公路工程进度计划的主要形式中,既能反映各分部(项)工程的进度,又能反映工程总体进度的是()。
A.时标网络图
B.“S”曲线和横道图结合的公路工程进度表
C.单代号搭接网络图
D.“S”曲线
参考答案:B
解析:
工程进度表是反映每个月工程实际进度与计划进度的图表。工程进度表实现了横道图法与“S”曲线法的优势互补,取长补短,克服了横道图不便反映工程整体进度的弱点和工程“S”曲线(工程实践中一般不作分项工程的“S”曲线)无法反映各分项工程进度的弱点。所以工程进度表是公路工程进度控制的重要形式,世界银行贷款项目-般都要求提供此表。
第536题 公路工程进度计划图中,斜率越大表明进度越慢的形式是()。
A.横道图
B.“S”曲线
C.垂直图
D.斜率图
参考答案:C
解析:
垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。在图中可以辅助表示平面布置图和工程量的分布。垂直图适合表示公路、隧道等线形工程的总体施工进度。斜率越陡进度越慢,斜率越平坦进度越快。
第537题 根据流水施工组织原理,异步距异节拍流水实质上是按无节拍流水组织,引入流水步距概念目的就是为了()。
A.消除流水施工中存在的窝工现象
B.计算流水工期
C.统计资源需要量
D.分析流水强度
参考答案:A
解析:
在实际的公路通道和涵洞施工中,等节拍流水较少见,更多的是异节拍流水和无节拍流水。对于通道和涵洞的流水组织主要是以流水段方式组织流水施工,而流水段方式的流水施工往往会存在窝工(资源的闲置)或间歇(工作面的闲置)。根据流水施工的组织原理,异步距异节拍流水实质上是按无节拍流水组织,引人流水步距概念目的就是为了消除流水施工中存在的窝工现象。
第538题 在施工过程基本组织方法中,可以科学地利用工作面,实现不同专业队之间平行施工的是()。
A.顺序作业法
B.平行作业法
C.流水作业法
D.平行顺序作业法
参考答案:C
解析:
3)流水作业法的主要特点
(1)必须按工艺专业化原则成立专业作业队(班组),实现专业化生产,有利于提高劳动生产率,保证工程质量。
(2)专业化作业队能够连续作业,相邻作业队的施工时间能最大限度地搭接
(3)尽可能地利用工作面进行施工,工期比较短。
(4)每天投入的资源量较为均衡,有利于资源供应的组织工作。
(5)需要较强的组织管理能力。
这种方法可以科学地利用工作面,实现不同专业作业队之间的平行施工。
第539题 以公路里程或工程位置为横轴,以时间为纵轴,图中反映各分部分项工程施工进度的是()。
A.横道图
B.垂直图
C.“S”曲线
D.斜率图
参考答案:B
解析:
垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。在图中可以辅助表示平面布置图和工程量的分布。垂直图适合表示公路、隧道等线形工程的总体施工进度。斜率越陡进度越慢,斜率越平坦进度越快。
第540题 下列流水参数中,属于工艺参数的是()。
A.施工段
B.流水步距
C.流水强度
D.组织间歇
参考答案:C
解析:
( 1 艺参数:施工过程数n(工序个数) ,流水强度V
( 2 )空间参数:工作面A、施工段m、施工层
( 3 )时间参数:流水节拍t、流水步距k、技术间歇Z、组织间歇、搭接时间
