2025二级建造师《矿业工程管理与实务》历史真题【5年】(170题)


第61题 立井井筒施工进度计划控制的要点有( )。


A.合理选择并优化井筒的施工方案

B.认真组织多工作面的掘、砌平行作业

C.组织高水平施工队伍

D.采用新工艺、新技术和新装备

E.加强组织管理,搞好综合平衡


参考答案:ACDE


解析:在立井施工时,因为工作面有限,一味的组织多工作作业会造成施工相互干扰,降低工作效率。


第62题 喷射混凝土支护巷道的工程质量验收主控项目有( )。


A.喷射混凝土的表面平整度

B.喷射混凝土所用材料质量及其配合比

C.喷射混凝土的厚度

D.喷射混凝土的强度

E.巷道净断面规格尺寸


参考答案:BCDE


解析:喷射混凝土(金属网喷射混凝土)支护工程(1)主控项目:1)金属网的材质、规格、品种,金属网网格的焊接、压接或绑扎,网与网之间的搭接长度应符合设计要求;喷射混凝土所用的水泥、水、骨料、外加剂的质量,喷射混凝土的配合比、外加剂掺量等符合设计要求;喷射混凝土抗压强度及其强度的检验应符合有关规定。2)金属网喷射混凝土支护断面规格允许偏差、喷射混凝土厚度应符合有关规定。(2)一般项目:金属网喷射混凝土的表面平整度和基础深度的允许偏差及其检验方法符合有关规定;金属网在喷射混凝土中的位置应符合有关规定。


第63题 关于招标投标工作,正确的有( )。


A.开标由招标人主持进行

B.评标过程中可适当调整中标条件

C.中标前不允许投标人彼此商量投标报价

D.招标人应根据评标结果确定中标人

E.招标人可委托评标委员会确定中标人


参考答案:ACDE


解析:评标方法在招标文件中应明确,评标过程中不能改变中标条件。


第64题 矿业工程注册建造师可以执业的工程范围包括( )。


A.矿山土石方工程

B.防腐保温工程

C.矿区防洪工程

D.窑炉砌筑工程

E.起重设备安装工程


参考答案:ABDE


解析:

矿业工程注册建造师可以执业的工程范围:地基与基础、土石方、高耸构筑物、消防设施、防腐保温、环保、起重设备安装、管道、预拌商品混凝土、混凝土预制构件、钢结构、建筑防水、爆破与拆除、隧道、窑炉、特种专业。


第65题 背景资料

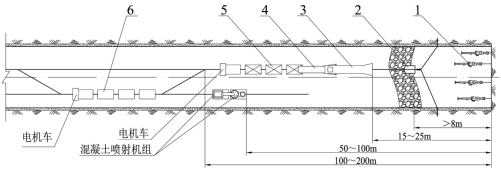

某施工单位承揽了一井工煤矿二期东翼轨道大巷工程,巷道总长度600m,直墙半圆拱形断面,净宽4600mm,净高3900mm。巷道采用锚网喷支护,喷射混凝土厚度120mm,强度等级C20;锚杆采用φ22×2200mm无纵肋螺纹钢树脂锚杆,矩形布置,间排距800×800mm,设计锚固力120kN。岩巷机械化作业线配备方案为:气腿式风动凿岩机+耙斗式装岩机+皮带转载机+电机车+1.5t矿车+混凝土喷射机组,巷道施工设备平面布置见图1。

图1 巷道施工设备平面布置示意图

东翼轨道大巷开始施工的第1个月期间,监理工程师为加强锚杆支护质量的过程控制,现场抽查了锚杆杆体材质、锚杆的安装扭矩、抗拔力、间排距、锚杆孔的深度、锚杆的外露长度。该大巷施工的第2个月期间,建设单位人员下井检查喷射混凝土施工质量,现场测定的喷射混凝土初、终凝时间分别为8min、15min。第3个月施工成巷106m,月末验收全部合格。

问题

1.指出图1中编号1~6的名称。

2.监理单位现场抽查的检验项目哪些是主控项目?哪些是一般项目?

3.建设单位抽查的喷射混凝土初、终凝时间是否符合规范要求?说明理由。

4.指出该大巷中间验收选择检查点的规定,并确定第3个月106m施工成巷验收检查点的最少数量。



参考答案:↓


解析:

1.1-气腿式风动凿岩机、2-耙斗、3-耙斗式装岩机(装载机)、4-皮带转载机、5-矿车重车线(重车线或重车)、6-矿车空车线(空车线或空车)。

2. 主控项目是:锚杆杆体的材质、锚杆安装扭矩、锚杆抗拔力。

一般项目是:锚杆间排距、锚杆孔深度、锚杆外露长度。

3. 建设单位抽查的喷射混凝土初凝时间8min不符合规定;

理由:规范规定喷射混凝土初凝时间不应大于5min。

建设单位抽查的喷射混凝土终凝时间15min不符合规定;

理由:规范规定喷射混凝土终凝时间不应大于10min。

4.该大巷中间验收选择检查点的规定是:不应少于3个,间距不应大于25m。

第3个月106m的成巷验收检查点最少数量为5个。


第66题 背景资料

某施工单位承建一矿山选煤厂主厂房土建、机电设备安装及配套设施工程,根据合同工期编制的施工进度计划网络图见图2,网络计划计算工期与合同工期一致。开工前,监理工程师审核施工方案时发现,工作A、G、H使用的是同一台设备,进度计划网络图中没有体现,要求施工单位据此完善施工进度计划网络图。

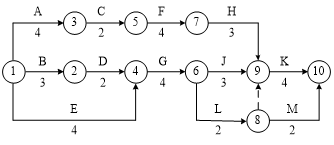

图2 施工进度计划网络图(单位:月)

工程实施过程中,因建设单位要求调整设计,使工作J拖延了2个月,施工单位机具未及时到场使工作K拖延了1个月。事后施工单位在索赔有效期内提出工期延期申请。

工作J施工过程中,发生了一起一般质量事故。停止施工后,立即报告监理工程师,并自行开展质量事故调查。进行事故分析后,研究制定了事故处理方案,编写了质量事故调查报告。

问题

1.根据施工进度计划网络图计算该项目的施工工期,并指出关键线路。

2.针对监理工程师提出的问题,施工单位应如何完善施工进度计划网络图?

3.施工单位可获得多长时间的工期补偿?说明理由。

4.处理质量事故过程中,施工单位的做法有何不妥?说明这起质量事故调查的组织和参与单位。



参考答案:↓


解析:

1.施工工期为17个月。

关键线路为:A-C-F-H-K。

2.由于工作A、G、H共用同一台设备,三项工作间构成了紧前紧后关系,故在施工进度计划网络图中应增加两条虚工序:③-④之间添加一条虚工序;⑥-⑦之间增加一条虚工序。

3.施工单位可获得的合同工期补偿为1个月。

理由:建设单位原因引起的工期延长应获得补偿,但J工作有1个月的时差,故该项延误可获得的工期补偿为1个月。施工单位原因引起的工作K延误,不应获得补偿。

4.(1)施工单位不妥之处:自行开展质量事故调查。

(2)一般质量事故原因分析应由监理单位组织,由设计单位、施工单位、建设单位等参加。


第67题 背景资料

某地下金属矿山项目-260m水平水泵房硐室掘砌工程,长度84.1m,净断面62m2,断面为6.8m×9.4m(宽×高)三心拱形。硐室围岩为闪长岩,稳定性较差,含水层厚度大、富水性强,水文地质条件复杂。初期支护为锚网喷钢拱架联合支护,二次支护为现浇钢筋混凝土衬砌;壁后设置防水板、导管等排水设施并注浆堵水充填。

施工单位依据工程水文地质报告编制了防治水方案及事故应急预案,导硐法上下分层钻爆法开挖,采取“少打眼多装药”方法。先拱后墙完成初期支护,分段铺设防水板,采用整体模架分段浇筑混凝土,壁后注浆,完成硐室掘进支护防水工程。在一次安全检查时,发现工作面后方150m处的躲避硐中有当班爆破未用完的炸药和雷管堆放在一起,立即采取措施并进行了处理。

问题

1.该工程施工薄弱环节的主要质量控制点有哪些?

2.列出应按隐蔽工程验收的分项工程名称。

3.“少打眼多装药”的掘进方法对工程质量有哪些影响?

4.针对井下工作面爆破作业,爆炸物品管理有哪些规定?



参考答案:↓


解析:

1.该工程施工薄弱环节的主要质量控制点有:锚杆安装,喷射混凝土厚度控制,防水施工,注浆堵水施工,混凝土接茬(施工缝),壁后充填等。

2.应按隐蔽工程验收的分项工程有:锚杆支护,喷射混凝土支护,金属网,钢拱架,防水板,钢筋,混凝土,基岩掘进,壁后充填。

3.造成硐室成形差;严重破坏围岩,影响围岩稳定,需要反复维护;影响喷射混凝土后续工序的质量。

4.爆炸物品不得乱丢、乱放;爆炸物品应当放置在专用爆炸物品箱内;爆炸物品箱放置在警戒线以外安全地点;炸药和雷管必须分开存贮;剩余爆炸物品必须当班清退回库;并登记做到账物相符。


第68题 背景资料

某中型煤矿设计年生产能力为90万吨,采用立井单水平开拓、中央并列式通风。一施工单位中标承建该矿井的主井井筒及箕斗装载硐室和井下相关巷道和硐室工程,井筒净直径5.5m、深度560m。矿井施工组织设计安排主井先开工,箕斗装载硐室与井筒同时施工,主副井同时到底进行短路贯通,主井临时改绞,改绞完成后安排井下巷道及硐室的施工。

项目部编制的井筒施工组织设计显示,基岩段采用钻眼爆破法施工,短段掘砌混合作业。井内施工设备和设施的选型和布置充分考虑施工工艺的需求,选用6臂风动伞钻打眼,炮眼深度4.0m;吊盘上层盘为保护盘;中间盘布置1台HZ-4中心回转抓岩机进行出矸;下层盘布置混凝土分灰器、风动潜水泵及水箱,工作面采用1.5m高组合钢模板砌壁,井底安设卧泵排水;管路采用井壁固定,放炮电缆随安全梯钢丝绳悬吊。施工单位总工程师审批发现井筒施工设备布置存在问题,要求重新进行布置。项目部及时进行了相关调整,纠正了错误,并最终通过了审批。

在井筒施工到底后,主井施工单位通过建设单位协调,其它施工单位积极配合,顺利完成了主副井贯通工作。在对主井井筒进行临时改绞后,及时安排井底车场运输巷道及一些临时工程的施工。地质资料显示该矿井井底车场附近有弱含水层,且岩层的渗透性好,中央变电站施工验收时发现衬砌有渗漏水现象。建设单位要求施工单位对围岩进行注浆封水处理,施工单位及时进行了处理,并在规定的时间内提交了注浆封水处理的费用和工期索赔申请。

问题

1.针对井筒施工设备选型和布置中存在的问题,给出正确的做法。

2.主井临时改绞,井筒内应布置哪些主要的施工设备或设施?

3.中央变电站防水施工的质量标准是什么?具体可采用什么检验方法?

4.施工单位提交的索赔申请是否合理?说明理由。



参考答案:↓


解析:

1.(1)吊盘下层盘布置HZ-4中心回转抓岩机进行出矸; (2)吊盘上层盘布置水箱中间盘布置卧泵进行排水;(3)工作面采用3.5m高金属整体活动模板砌壁;(4)井底工作面安设风动潜水泵排水;(5)放炮电缆采用钢丝绳单独悬吊。

2.主井临时改绞,井筒内应布置的主要施工设备或设施包括:临时罐笼、风筒、管路(压风管、供水管、排水管)、各种电缆等。

3.中央变电站硐室属于一级硐室,防水质量标准是:不允许渗水、支护结构表面无湿渍。具体可采用观察检查的检验方法。

4.施工单位提交的索赔申请不合理。

理由:地质资料已显示存在含水层,中央变电站硐室出现衬砌渗漏水现象是施工质量存在问题,属于施工单位自身的责任。


第69题 集测量水平角、垂直角、距离、高差等功能于一体的测量仪器是( )。


A.经纬仪

B.全站仪

C.光电测距仪

D.陀螺经纬仪


参考答案:B


第70题 矿井水害防治技术中,具有核心地位并起先导作用的技术是( )。


A.疏水

B.堵水

C.排水

D.探水


参考答案:D


第71题 水泥的性能主要取决于( )。


A.熟料组成与质量

B.石膏质量

C.混合料组成与质量

D.水及其洁净度


参考答案:A


第72题 关于采用超声波波速确定围岩松动范围的说法,正确的是( )。


A.岩石的声速和岩石破裂程度无关

B.岩石破裂越严重,声速越高

C.巷道围岩破裂越严重,声速越低

D.深部岩体处于原岩状态,声速最低


参考答案:C


第73题 煤矿井下爆破允许使用的炸药是( )。


A.松散性好的铵油炸药

B.感度较高的安全炸药

C.爆速较低的高威力炸药

D.接近零氧平衡的安全炸药


参考答案:D



第75题 施工期间沉陷完成且不受冻害影响的换填地基是( )。


A.灰土桩地基

B.砂和砂石地基

C.强夯地基

D.粉喷桩地基


参考答案:B


第76题 混凝土连续浇筑的间歇时间超过初凝时间,应留设( )。


A.温度缝

B.伸缩缝

C.沉降缝

D.施工缝


参考答案:D



第78题 井筒基岩破碎带地层掘进前,采用工作面预注浆的目的是( )。


A.减小岩体的渗透性

B.提高开挖岩体可爆性

C.减小爆破后矸石块度

D.提高炮眼利用率


参考答案:A


第79题 巷道施工采用气腿式凿岩机加耙斗装岩机配套方案的特点是( )。


A.机械化程度高

B.作业环境好

C.初期投资大

D.设备配套简单


参考答案:D
