第121题 爆破作业人员应当经( )考核合格,并取得《爆破作业人员许可证》后,方可从事爆破作业。
A.县级矿山企业主管部门
B.市级矿山企业主管部门
C.县级公安机关
D.设区的市级公安机关
参考答案:D
解析:
爆破作业单位应当对本单位的爆破作业人员、安全管理人员、仓库管理人员进行专业技术培训。爆破作业人员应当经设区的市级人民政府公安机关考核合格,取得《爆破作业人员许可证》后,方可从事爆破作业。
第122题 某立井井筒设计净直径8.0m、井壁厚度1.0m,拟采用冻结法施工,该井筒检查孔与井筒中心的距离宜为( )。
A.5m
B.20m
C.30m
D.40m
参考答案:B
解析:
井筒距离特大含水层较近,以及采用冻结法施工的井筒,检查孔不应布置在井筒范围内。井筒检查孔距井筒中心不应超过25m。
第123题 按岩石的形成原因,属于变质岩的有( )。
A.石英岩
B.砾岩
C.浅成岩
D.深成岩
E.大理岩
参考答案:AE
解析:
变质岩由母岩变质而来,有石英岩、板岩、大理岩等。变质岩的岩性与变质程度有关,变质越深则其岩性越稳定。沉积岩经变质后的力学性质一般会更好些。
第124题 关于数码电子雷管的说法,正确的有( )。
A.延时精度高,可达0.1ms数量级
B.瓦斯矿井井下爆破不得使用电子雷管
C.可内置身份信息码和起爆密码
D.爆破时需要网络进行通信
E.可和普通电雷管混合使用
参考答案:AC
解析:
数码电子雷管与传统雷管的主要区别是,采用电子控制模块取代传统电雷管内的延时药,使延时精度有了质的提高,可达0.1ms数量级。置于电子雷管内部的电子控制模块是一种专用的电路模块,具有雷管起爆延时时间控制、起爆能量控制、内置雷管身份信息码和起爆密码,能对自身功能、性能及雷管点火元件的电性能进行测试,并能和起爆控制器及其他外部控制设备进行通信。
第125题 下列起重机械中,属于自行式起重机的有( )。
A.汽车式起重机
B.轮胎式起重机
C.附着式塔吊
D.独脚桅杆起重机
E.门式桅杆起重机
参考答案:AB
解析:
自行式起重机分为汽车式、履带式和轮胎式三类。
第126题 立井施工中,布置在锁口以上的凿井设施有( )。
A.吊盘
B.井架
C.翻矸台
D.天轮平台
E.封口盘
参考答案:BCDE
解析:
吊盘是随井筒掘进工作面下移的凿井设施,其他均为固定的凿井设施,并在锁口以上。
第127题 煤矿井下巷道施工可采用的通风方式有( )。
A.压入式
B.抽出式
C.混合式
D.离心式
E.射流式
参考答案:ABC
解析:
一般巷道采用局部扇风机进行通风,通风方式可分为压入式、抽出式、混合式三种,其中以混合式通风效果最佳。
第128题 关于矿井施工组织设计实行动态管理的说法,正确的有( )。
A.矿井建设中主要施工技术方案发生重大变化时,应进行重大动态调整
B.矿井建设中政策发生变化或遇不可抗力时,应进行一般动态调整
C.重大动态调整应由原编制单位实施
D.一般动态调整应由设计单位实施
E.一般动态调整宜采用信息化手段
参考答案:ACE
解析:
矿井施工组织设计实施动态管理,通常应符合下列规定:当矿井建设过程中设计方案、地质条件、主要施工技术方案以及政策发生重大变化或不可抗力时,应进行重大动态调整;动态调整在原矿井施工组织设计的基础上,按照技术优先、经济合理、保证安全质量的原则进行;一般动态调整应由建设单位实施;重大动态调整应由原编制单位实施;一般动态调整宜采用信息化手段。
第129题 加快立井井筒施工进度的有效措施有( )。
A.优化施工作业方案,缩短循环作业时间
B.适当增大吊桶容积,加快出渣排矸速度
C.增加施工作业面,组织多工作面平行施工
D.适当增加施工作业人员,加快施工速度
E.积极做好通风与排水工作
参考答案:ABD
解析:
加快矿业工程施工进度的组织措施:(1)增加工作面,组织更多的施工队伍;(2)增加施工作业时间;(3)增加劳动力及施工机械设备。加快矿业工程施工进度的技术措施:(1)优化施工方案,采用先进的施工技术;(2)改进施工工艺,缩短工艺的技术间隙时间;(3)采用更先进的施工机械设备,加快施工速度。
第130题 井巷工程竣工预验收工作可分为( )。
A.基层单位预验收
B.项目经理部预验收
C.公司级预验收
D.监理公司预验收
E.建设单位预验收
参考答案:ABC
解析:
施工单位进行竣工预验:(1)基层单位预验,(2)项目经理预验,(3)公司级预验。 监理工程师审查完验收申请报告后,若认为可以验收,则由监理人员组织有关人员对竣工的工程项目进行初验。 竣工验收由建设单位组织设计、监理、施工等单位,在规定时间内进行正式竣工验收。
第131题 评标委员会应当否决的投标情形有( )。
A.投标报价高于招标控制价
B.投标报价低于市场价
C.投标联合体提交了共同投标协议
D.投标文件未经单位负责人签字
E.投标文件未加盖投标单位公章
参考答案:ADE
解析:
投标文件有下列情形之一的,评标委员会应当否决其投标:(1)投标文件未经投标单位盖章和单位负责人签字;(2)投标联合体没有提交共同投标协议;(3)投标人不符合国家或者招标文件规定的资格条件;(4)同一投标人提交两个以上不同的投标文件或者投标报价,但招标文件要求提交备选投标的除外;(5)投标报价低于成本或者高于招标文件设定的最高投标限价;(6)投标文件没有响应招标文件的实质性要求和条件;(7)投标人有串通投标、弄虚作假、行贿等违法行为。
第132题 可由矿业工程二级建造师执业的工程有( )。
A.120万t煤矿的立井井筒
B.60万t煤矿的斜井井筒
C.60万t煤矿的土建工程
D.中型石膏矿工程
E.中小型隧道工程
参考答案:BCD
解析:
二级矿业专业注册建造师可以承担中型和小型规模的矿建工程、土建工程和安装工程,包括:中型矿建工程(1)年产45万~90万t/年 ;(2)单项工程合同额1000万~2000万元。小型矿建工程包括:(1)年产≤30万t/年;(2)单项工程合同额 <1000万元。
第133题 背景资料

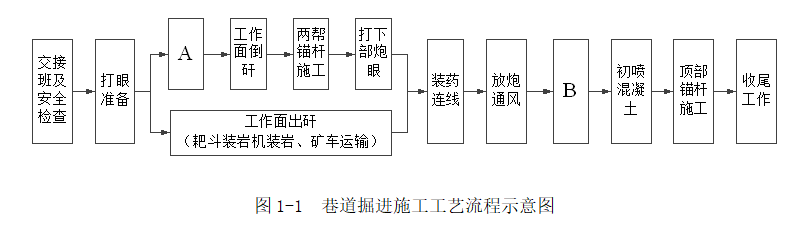

1.根据巷道掘进施工工艺,指出图1-1中工序A和工序B的名称。

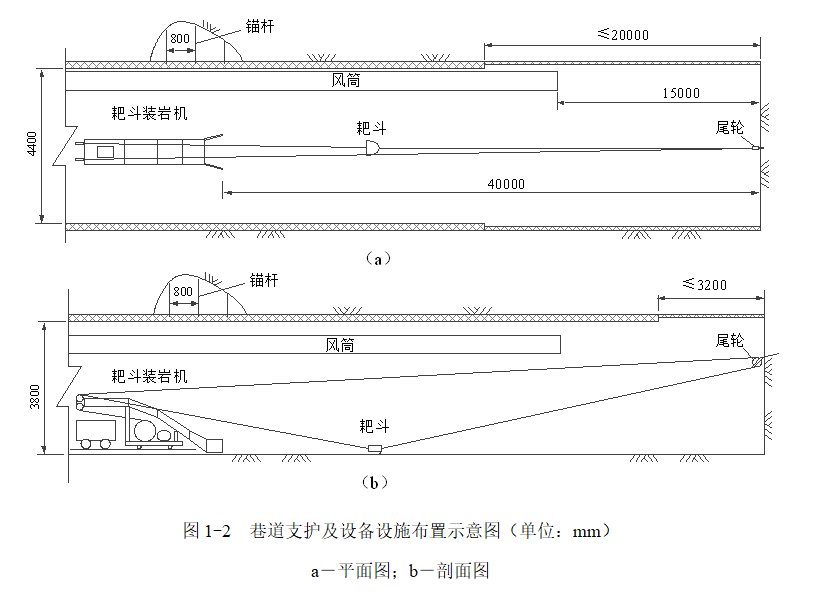

2.根据图1-2所示的支护情况,给出初喷、复喷混凝土距离工作面的合理间距。
3.根据图1-2所示的施工设备设施布置及工艺流程,指出其设备设施布置的不妥之处,说明理由或给出正确的布置。
参考答案:↓
解析:
1.工序A为打上部眼,工序B为安全检查。
2.初喷需紧跟工作面(距离0m);复喷距工作面不大于40m。
3.(1)风筒出风口至工作面距离15m不妥,风筒出风口至工作面距离一般以不大于10m为宜。
(2)耙斗机布置位置不妥,耙斗机距工作面太远,装渣效率低、耗时长、影响正规循环作业。
4.(1)喷射混凝土厚度检测可采用钎探法、打孔测量法、取芯法。
(2)喷射混凝土强度检测可采用钻取法、喷大板试验法、凿方切割法、无损检测法。
第134题 背景资料
事件1:有5家施工企业购买了招标文件,其中A、B、E为本省施工企业,C、D为外省施工企业。为便于外省施工企业了解工程现场环境,招标人分别组织C、D进行了现场踏勘。
事件2:5家施工企业中,只有A就招标文件提出了3个问题,招标人逐一进行了回答,并且向A发送了书面答复。
事件3:招标人经过测算,在招标文件中明确要求各投标人的投标报价应控制在8500~9100万元之间,否则按废标处理。
5.事件4中施工单位能获得的工期索赔和费用索赔各是多少?说明理由。
参考答案:↓
解析:
1.本工程的招标文件还需补充:工程量清单、评标办法。
2.不合理。理由:按现行“中华人民共和国招标投标法实施条例”要求,招标人不得组织单个或部分潜在投标人踏勘项目现场。
3.不合理。理由:对于潜在投标人在阅读招标文件和现场踏勘中提出的问题,招标人可以书面形式或召开投标预备会的方式解答,但需同时将解答以书面方式通知所有购买招标文件的潜在投标人。
4.不合理。理由:按现行“中华人民共和国招标投标法实施条例”要求,招标人不得规定最低投标限价。
5.施工单位能获得工期索赔2个月、费用索赔200万元。
理由:施工单位采用工作面预注浆方式堵水。导致费用增加200万元,工期延误2个月,是由于实际地质条件与原地质资料不一致导致的,不属于施工单位的责任。因此,应予以支持。 壁后注浆堵水增加的费用和工期,是由于井筒总漏水量为15m3/h,不符合规范要求,属于施工单位自身的责任,因此,不予支持。
第135题 背景资料

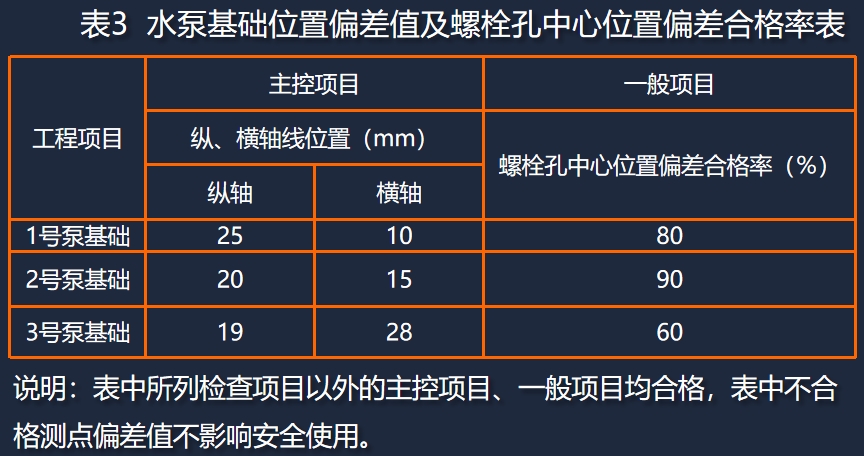

事件1:施工单位完成了水泵房3台水泵基础施工,月度验收时,监理单位抽查了工序自检记录单,显示工序验收全部合格;监理单位现场对3台水泵基础的检查项目进行了检查,其中部分检查记录如表3所示。
事件3:中央水泵房硐室主体施工结束后,施工单位技术负责人自行组织相关人员对中央水泵房主体工程进行了质量检验评定,报监理工程师核定后,上报建设单位进行验收。建设单位认为质量评定程序不妥。
2.针对事件1,写出水泵基础混凝土分项工程验收主控项目基础位置允许偏差值。根据表3中检查数据,评定3个水泵基础混凝土分项工程是否合格?说明理由。
3.事件2中,导致硐室施工发生事故的主要原因有哪些?该事故应属于哪一等级?
参考答案:↓
解析:
1.硐室掘进;锚杆支护工程;喷射混凝土厚度控制;水泵基础施工;硐室防水等。
2.(1)水泵基础混凝土分项工程主控项目偏差包括:纵、横轴线位置偏差不大于30mm;基础表面标高偏差不高于设计值,不低于30mm。
(2)根据表3检查数据可得出1号泵基础混凝土分项工程合格、2号泵基础混凝土工程合格,3号泵基础混凝土分项不合格。
(3)理由:表中1、2、3号泵基础混凝土分项工程主控项目纵、横轴位置偏差均合格,1、2号泵基础混凝土分项工程一般项目螺栓孔中心位置偏差测点均合格(测点合格率大于70%),3号泵检查点中螺栓孔中心位置偏差测点合格率小于70%。
3.未严格执行“三人联锁放炮”制度;班长、爆破员违章作业,工作面通风时间不足,炮烟未排散就进入工作面进行安全检查。
该事故造成2人重伤,属于一般事故。
4.正确做法:总监理工程师(建设单位代表)组织施工单位负责人和技术和质量负责人等进行检验评定,建设单位代表核定。
第136题 背景资料
某矿井主井井筒净直径6.0m,深度616m;表土风化基岩层厚度25m,基岩主要为中等稳定的砂岩和泥岩层;井深160~280m有多个裂隙含水层且相互连通,预计涌水量50~160m3/h。
1.针对该井筒的裂隙含水层,注浆堵水采用哪种方法?说明理由。
3.针对施工组织设计中井内设备设施钢丝绳悬吊布置存在的问题,应如何修改?
4.监理单位要求对混凝土支护工程进行补充检测是否合理?说明理由。该项目混凝土支护工程补充检测可采用什么方法?
参考答案:↓
解析:
1.采用地面预注浆施工方法。 理由:含水层距离地面较近;层数较多且集中。
2.该立井井筒施工工作面排水方案可采用卧泵(吊泵)排水方案。
方案1,卧泵排水布置:在吊盘上布置卧泵和水箱,工作面布置潜水泵进行排水。
方案2,吊泵排水布置:在井内采用钢丝绳悬吊吊泵,吊盘上布置水箱,工作面布置潜水泵进行排水。
3.(1)放炮电缆单独悬吊; (2)抓岩机设置悬吊保险钢丝绳。
4.合理。
理由:井筒混凝土支护工程强度检测,施工中预留试件,每20~30m不得小于1组,每组3块,材料、配比及工艺变化时,应另行取样。21组63块数量不足,至少应为22组66块(表土1组,含水层以上段160-25=135/30=4.5,取5组;含水层段120/30=4组;含水层以下段616-280=336/30=11.2,取12组)。
该项目井筒混凝土支护工程补充检测可采用非破损检验方法(回弹法、超声回弹法、超声波法)。
