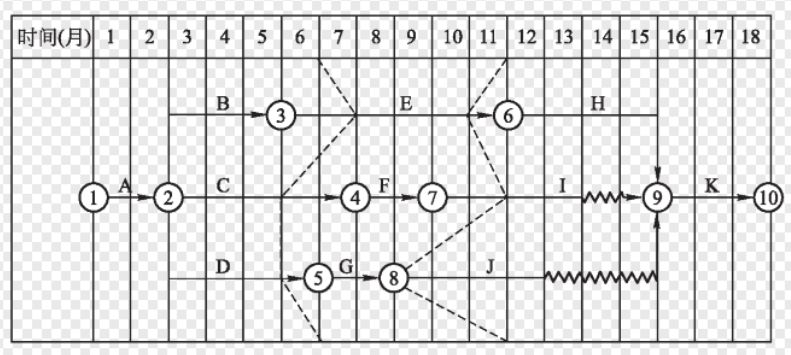

1.根据时标网络图上进度前锋线可知:
(1)6月底检查结果:工作E进度超前一个月,工作C进度滞后一个月,工作D进度滞后一个月。
(2)11月底检查结果:工作E进度滞后一个月,工作I进度与原计划一致,工作J进度滞后三个月。

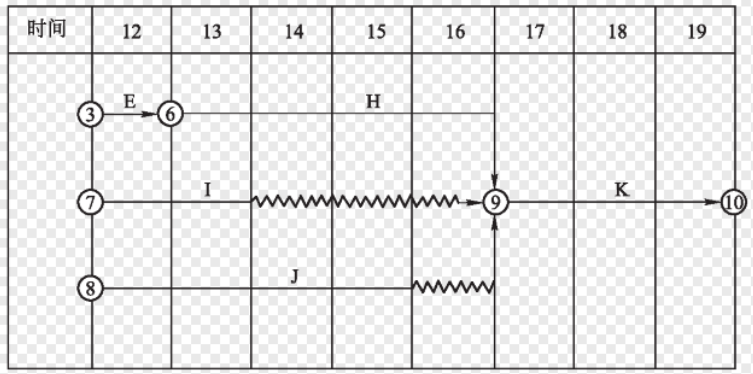

2.从12月开始,工作E剩余一个月,工作J刚刚开始,从12月开始到工程结束的时标网络计划如下图所示:
3.事件一中的2个月工期索赔:成立。
理由:工作H在关键线路上,其工期延误将造成总工期延误,造成工期延误的原因属不可抗力,故工期索赔成立。
事件一中的43万元费用索赔:不成立。
理由:不可抗力造成的费用损失,其中:(1)施工单位人工费、机械费、临时建筑损失费等18万元应由施工单位自行承担;(2)建筑物受到海水侵蚀,清理、返工费用25万元应由建设单位承担。
4.事件二中的2个月工期索赔:不成立。
理由:原进度计划中,工作I存在自由时差,自由时差为2个月。造成工期延误的原因虽为建设单位供应材料的质量问题,但延误的2个月不影响总工期,故工期索赔不成立。
事件二中的5万元费用索赔:成立。理由:建设单位供应的材料,其质量责任属建设单位责任范围,故费用索赔成立。
第902题 “三通”工程应( ),先主干后分支,排水工程要先下游后上游。
A.先场外后场内,由近而远
B.先场外后场内,由远而近
C.先场内后场外,由远而近
D.先场内后场外,由近而远
参考答案:B
解析:
“三通”工程应先场外后场内,由远而近,先主干后分支,排水工程要先下游后上游。
第903题 施工总进度计划可采用网络图或横道图表示,宜优先采用( )。
A.横道图+网络计划图
B.网络计划图
C.横道图
D.竖道图
参考答案:B
解析:
施工总进度计划可采用网络图或横道图表示,并附必要说明,宜优先采用网络计划。
第904题 进度计划的调整优化中,( )是进度计划调整的重点。
A.资源调整
B.逻辑关系
C.关键工作的调整
D.非关键工作的调整
参考答案:C
解析:
进度计划的调整:
(1)关键工作的调整。本方法是进度计划调整的重点,也是最常用的方法之一。
(2)改变某些工作间的逻辑关系。此种方法效果明显,但需要在允许改变工作关系的前提下才能进行。
(3)剩余工作重新编制进度计划。当采用其他方法不能解决时,应根据工期要求将剩余工作重新编制进度计划。
(4)非关键工作调整。为了更充分地利用资源、降低成本,必要时可对非关键工作的时差做适当调整。
(5)资源调整。若资源供应发生异常,或某些工作只能由其特殊资源来完成时,应进行资源调整,在条件允许的前提下将优势资源用于关键工作的实施,资源调整的方法实际上也就是进行资源优化。
第905题 当网络计划计算工期不能满足要求工期时,通过不断压缩( )的持续时间等措施,达到缩短工期、满足工期要求的目的。
A.非关键线路上的关键工作
B.关键线路上的非关键工作
C.非关键线路上的非关键工作
D.关键线路上的关键工作
参考答案:D
解析:
工期优化也称时间优化,其方法是当网络计划计算工期不能满足要求工期时,通过不断压缩关键线路上的关键工作的持续时间等措施,达到缩短工期、满足工期要求的目的。
第906题 施工进度计划按编制对象的不同可分为( )。
A.施工总进度计划
B.单位工程进度计划
C.分阶段工程进度计划
D.分部分项工程进度计划
E.主要材料需要计划
参考答案:ABCD
解析:
施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划等。
第907题 在施工进度计划编制中,需注意的基本原则有( )。
A.安排施工程序的同时,首先安排其相应的准备工作
B.首先进行单位工程的施工,然后进行全场性工程的施工
C.“三通”工程应先场外后场内,由远而近,先主干后分支,排水工程要先下游后上游
D.先地下后地上和先深后浅的原则
E.主体结构施工在前,装饰工程施工在后
参考答案:ACDE
解析:
首先进行全场性工程的施工,其次按照工程排队的顺序,逐个进行单位工程的施工。
第908题 单位工程进度计划的内容包括( )。
A.单位工程进度计划
B.分阶段进度计划
C.单位工程质量工作计划
D.劳动力需用量计划
E.主要材料、设备及加工计划
参考答案:ABDE
解析:
单位工程进度计划的内容一般应包括:
(1)工程建设概况:拟建工程的建设单位,工程名称、性质、用途、投资额,开竣工日期,施工合同要求,主管部门的有关文件和要求,以及组织施工的指导思想等。
(2)工程施工情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。
(3)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。
第909题 项目进度监测报告的内容主要包括( )。
A.施工技术方案
B.实际施工进度,资源供应进度
C.工程变更、价格调整、索赔及工程款收支情况
D.进度偏差状况及导致偏差的原因分析
E.计划调整意见
参考答案:BCDE
解析:
项目进度计划监测后,应形成书面进度监测报告。项目进度监测报告的内容主要包括:进度执行情况的综合描述,实际施工进度,资源供应进度,工程变更、价格调整、索赔及工程款收支情况,进度偏差状况及导致偏差的原因分析,解决问题的措施,计划调整意见。
第910题 施工进度计划调整的内容有( )。
A.工程量
B.起止时间
C.持续时间
D.工作关系
E.技术方案
参考答案:ABCD
解析:
施工进度计划调整的内容:工程量、起止时间、持续时间、工作关系、资源供应等。调整施工进度计划采用的原理、方法与施工进度计划的优化相同。
第911题 工期在调整优化时,选择优化对象应考虑的因素有( )。
A.缩短持续时间对质量和安全影响不大的工作
B.无备用或替代资源的工作
C.缩短持续时间所需增加的资源、费用最少的工作
D.有备用或替代资源的工作
E.在既定的最高费用限额下完成项目计划,确定最佳工期
参考答案:ACD
解析:
选择优化对象应考虑下列因素:
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有备用或替代资源的工作;
(3)缩短持续时间所需增加的资源、费用最少的工作。
第912题 桩基钢筋笼的内径至少应比导管接头处外径( )。
A.小200mm
B.大200mm
C.小100mm
D.大100mm
参考答案:D
解析:
桩基钢筋笼的内径应比导管接头处外径大100mm以上。
第913题 地基施工结束,宜在一个间歇期后,进行质量验收,间歇期由( )确定。
A.设计单位
B.建设单位
C.监理单位
D.施工单位
参考答案:A
解析:
地基施工结束,宜在一个间歇期后,进行质量验收,间歇期由设计确定。
第914题 土方开挖必须做好基坑排水、截水和降水措施,地下水位应保持低于开挖面至少( )mm。
A.200
B.300
C.400
D.500
参考答案:D
解析:
在挖方前,做好地面排水和降低地下水位工作。挖土期间必须做好地表和坑内排水、地面截水和地下降水,地下水位应保持低于开挖面500mm以下。
第915题 地基基础施工过程中应采取减少基底土扰动的保护措施,机械挖土时,基底以上( )厚土层应采用人工配合挖除。
A.100~200mm
B.200~300mm
C.300~500mm
D.500~700mm
参考答案:B
解析:
地基基础施工过程中应采取减少基底土扰动的保护措施,机械挖土时,基底以上200~300mm 厚土层应采用人工配合挖除。
第916题 灰土地基采用的土料应过筛,最大粒径不应大于( )mm。
A.10
B.15
C.20
D.25
参考答案:B
解析:
灰土地基土料应采用就地挖出的黏性土及塑性指数大于4的粉质黏土,有机质含量不应大于 5%;土料应过筛,最大粒径不应大于15mm。
第917题 灰土地基施工时,灰土应拌合均匀,施工含水量宜控制在( )范围内。
A.塑限±3%
B.最优含水量±3%
C.塑限±2%
D.最优含水量±2%
参考答案:D
解析:
灰土地基施工时,灰土应拌合均匀,施工含水量宜控制在最优含水量±2%的范围内。
第918题 泥浆护壁钻孔灌注桩施工过程质量控制,用泥浆循环清孔时,清孔后的泥浆相对密度控制在( )。
A.1.00~1.05
B.1.05~1.10
C.1.10~1.15
D.1.15~1.25
参考答案:D
解析:
泥浆护壁钻孔灌注桩施工过程质量控制,用泥浆循环清孔时,清孔后的泥浆相对密度控制在1.15~1.25。第一次清孔在提钻前,第二次清孔在沉放钢筋笼、下导管后。
第919题 泥浆护壁钻孔灌注桩施工过程质量控制,第一次清孔在( )。
A.浇筑前
B.下钻前
C.提钻前
D.沉放钢筋笼、下导管后
参考答案:C
解析:
泥浆护壁钻孔灌注桩施工过程质量控制,第一次清孔在提钻前,第二次清孔在沉放钢筋笼、下导管后。
第920题 泥浆护壁钻孔灌注桩施工,混凝土初灌量应满足导管埋入混凝土深度至少( )。
A.0.3m
B.0.5m
C.0.8m
D.1.0m
参考答案:C
解析:
泥浆护壁钻孔灌注桩施工质量控制。水下浇筑混凝土坍落度宜为180~220mm,混凝土初灌量应满足导管埋入混凝土深度不小于0.8m的要求,以后的浇筑中导管埋深宜为2~6m。混凝土超灌高度应高于设计桩顶标高1.0m以上,充盈系数不应小于1.0。
