第881题 专业承包工程有( )。
A.地基与基础
B.园林工程
C.主体工程
D.钢结构
E.建筑幕墙
参考答案:ABDE
解析:
专业承包工程有:地基与基础、起重设备安装、预拌混凝土、电子与智能化、消防设施、防水防腐保温、钢结构、模板脚手架、建筑装饰装修、建筑机电安装、建筑幕墙、古建筑、环保工程、特种工程等。
第882题 因( )原因造成分包工程工期延误,经总包项目部确认,工期相应顺延。
A.承包人根据工程师指令,要求分包工程竣工时间延长
B.承包人未按合同约定提供图纸、开工条件、设备设施、施工场地
C.承包人未按约定支付工程预付款、进度款,致使分包工程施工不能正常进行
D.承包人未按合同约定提供所需的指令、批准或所发出的指令错误,致使分包工程施工不能正常进行
E.分包人原因的分包工程范围内的工程变更及工程量增加
参考答案:ABCD
解析:
因下列原因造成分包工程工期延误的,经总包项目部确认,工期相应顺延:
①承包人根据工程师指令,要求分包工程竣工时间延长;
②承包人未按合同约定提供图纸、开工条件、设备设施、施工场地;
③承包人未按约定支付工程预付款、进度款,致使分包工程施工不能正常进行;
④承包人未按合同约定提供所需的指令、批准或所发出的指令错误,致使分包工程施工不能正常进行;
⑤非分包人原因的分包工程范围内的工程变更及工程量增加;
⑥不可抗力的原因;
⑦合同约定或承包人同意工期顺延的其他情况。
第883题 劳务分包包括( )。
A.木工作业
B.砌筑作业
C.油漆作业
D.脚手架作业
E.高空作业
参考答案:ABCD
解析:
劳务分包包括木工作业、砌筑作业、抹灰作业、油漆作业、钢筋作业、混凝土作业、脚手架作业、模板作业等。
参考答案:↓
解析:
1.直接成本由人工费、材料费、机械费和措施费构成,所以计算该项目的直接成本为320+1200+170+110=1800.00万元。
2.甲施工单位的做法不正确。
理由:按照相关规定,甲施工单位是总承包单位,应该承担总承包责任,接受专业分包单位的索赔报告,按照合同条款和事件情况对专业分包做出答复。然后甲施工单位再向开发公司递交索赔报告进行追偿。
由于造成停工的责任属于开发公司,所以专业分包单位可以获得8万元的误工损失。关于工期损失则分以下情况:如果C工作在关键线路上,则可以获得8d的工期补偿;如果C工作不在关键线路上,且有足够的自由时差,则无法获得8d的工期补偿。如果由于此原因导致了工作变为关键工作,则根据实际情况处理。
3.甲施工单位的做法不正确。
理由:因为甲施工单位是总承包单位,应该承担总承包责任,负责整个施工场地的安全管理。
参考答案:↓
解析:

(1)材料原价
各地材料购买的比重:
A地比重=936/3900=24%
B地比重=1014/3900=26%
C地比重=1950/3900=50%
每平方米地砖的块数=1/(0.80×0.80)=1.5625块/m2
材料原价=(36×24%+33×26%+35×50%)×1.5625=54.25元/m2
(2)材料运杂费:
运输费=0.04×90×24%+0.04×80×26%+0.05×86×50%=3.85元/m2
运杂费=3.85+1.25=5.10元/m2
(3)运输损耗费=(54.25+5.10)×2.0%=1.19元/m2
(4)采购及保管费=(54.25+5.10+1.19)×3.0%=1.82元/m2
(5)材料单价=54.25+5.10+1.19+1.82=62.36元/m2
第888题 流水施工是将拟建工程划分为若干( ),并将施工对象分解为若干个施工过程。
A.施工段
B.分部工程
C.分项工程
D.检验批
参考答案:A
解析:
流水施工是将拟建工程划分为若干施工段,并将施工对象分解为若干个施工过程,按施工过程成立相应工作队,各工作队按施工过程顺序依次完成施工段内的施工工作,依次从一个施工段转到下一个施工段,施工在各施工段、施工过程上连续均衡地进行,使相应专业队间实现最大限度的搭接施工。
第889题 流水施工工艺参数通常包括施工过程和( )两个参数。
A.流水步距
B.流水施工工期
C.流水节拍
D.流水强度
参考答案:D
解析:
流水施工参数包括:
(1)工艺参数,指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
(2)空间参数,指组织流水施工时,用以表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数,数目一般用M表示。
(3)时间参数,指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期三个方面。
第890题 流水施工中最常见的一种形式是( )。
A.等节奏流水施工
B.无节奏流水施工
C.等步距流水施工
D.异步距流水施工
参考答案:B
解析:
无节奏流水施工:全部或部分施工过程在各个施工段上流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
第891题 流水施工主要以( )方式表示。
A.单代号网络图
B.双代号网络图
C.横道图
D.竖道图
参考答案:C
解析:
流水施工主要以横道图方式表示:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。
第892题 应用最为广泛的网络计划是( )。
A.单代号网络计划
B.双代号网络计划
C.单代号搭接网络计划
D.双代号时标网络计划
参考答案:D
解析:
我国常用的工程网络计划类型包括:双代号网络计划、双代号时标网络计划、单代号网络计划、单代号搭接网络计划。
双代号时标网络计划兼有网络计划与横道计划的优点,它能够清楚地将网络计划的时间参数直观地表达出来,随着计算机应用技术的发展成熟,目前已成为应用最为广泛的一种网络计划。
第893题 在双代号时标网络图上,没有( )的工作即为关键工作。
A.波形线
B.虚线
C.实线
D.点划线
参考答案:A
解析:
关键工作:是网络计划中总时差最小的工作,在双代号时标网络图上,没有波形线的工作即为关键工作。
关键线路:由关键工作所组成的线路就是关键线路。关键线路的工期即为网络计划的计算工期。
第894题 流水施工的特点有( )。
A.科学利用工作面,争取时间,合理压缩工期
B.工作队实现专业化施工,有利于工作质量和效率的提升
C.工作队及其工人、机械设备连续作业,同时使相邻专业队的开工时间能够最大限度地搭接
D.增加窝工和其他支出,提高建造成本
E.单位时间内资源投入量较均衡,有利于资源组织与供给
参考答案:ABCE
解析:
流水施工的特点:
(1)科学利用工作面,争取时间,合理压缩工期;
(2)工作队实现专业化施工,有利于工作质量和效率的提升;
(3)工作队及其工人、机械设备连续作业,同时使相邻专业队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
(4)单位时间内资源投人量较均衡,有利于资源组织与供给。
第895题 异节奏流水施工可以采用( )两种方式。
A.无节奏流水施工
B.等节奏流水施工
C.非节奏流水施工
D.等步距流水施工
E.异步距流水施工
参考答案:DE
解析:异节奏流水施工指各施工过程的流水节拍各自相等,而不同施工过程之间的流水节拍不尽相等的流水施工。在组织异节奏流水施工时,又可以采用等步距(成倍节拍)和异步距两种方式。
第896题 横道图表示法的优点有( )。
A.绘图简单
B.施工过程及其先后顺序表达清楚
C.施工过程及其先后顺序表达困难
D.时间和空间状况形象直观
E.使用方便
参考答案:ABDE
解析:
横道图表示法的优点:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
参考答案:↓
解析:
1.地下部分适合采用等节奏流水施工。
组织过程:
第一,把项目划分为若干个施工过程;
第二,把项目划分为若干个施工段;
第三,组建专业工作队,并确定其在每一施工段上的持续时间;
第四,各专业工作队依次连续地在各施工段上完成同样的作业;
第五,各专业工作队的工作适当地搭接起来。
施工过程:N=4;施工段数:M=4;流水步距:K=2;
工期T地下=(M+N-1)×K=(4+4-1)×2=14周。
2.地上部分适合采用成倍节拍流水施工。
成倍节拍流水施工的特点:同一施工过程在各个施工流水段上的流水节拍彼此相等,不同施工段上的流水节拍之间存在一个最大公约数。流水步距等于各个流水节拍的最大公约数。每个专业工作队都能连续作业,施工段间都没有间歇时间。专业工作队数目大于施工过程数目。
施工过程:N=3;施工段数:M=4;流水步距:K=min(4,4,2)=2;专业队数:b1=4/2=2,b2=4/2=2,b3=2/2=1;总队数N′=2+2+1=5;工期T地上=(M+N′-1)×K=(4+5-1)×2=16周。
3.最大限度搭接时间,即最早的施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。此时其他施工段地下部分仍继续施工,这一段时间即为最大限度搭接时间。
地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2周、2周、2周、2周,其中第一个施工段施工2周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2+2+2=6周。

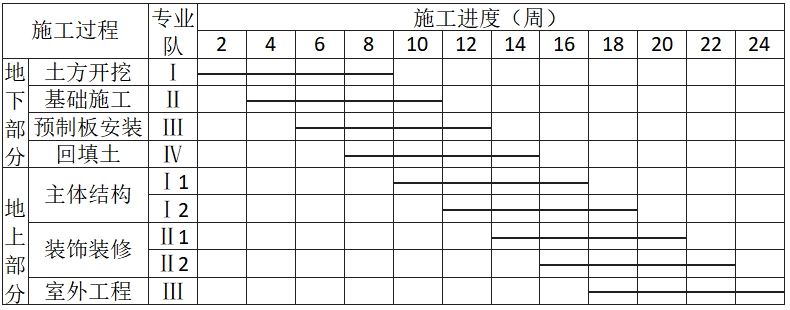

4.当第一幢地下工程完成后即可进行地上工程,则总工期应按下式计算:T=(T地下-搭接时间)+T地上=(14-6)+16=24周;工程整体施工进度计划如图8.1-4所示:
参考答案:↓
解析:
1.流水施工的常用组织形式有:
(1)等节奏流水施工;
(2)异节奏流水施工;
(3)无节奏流水施工。
2.根据工程特点,该工程只能组织无节奏流水施工。

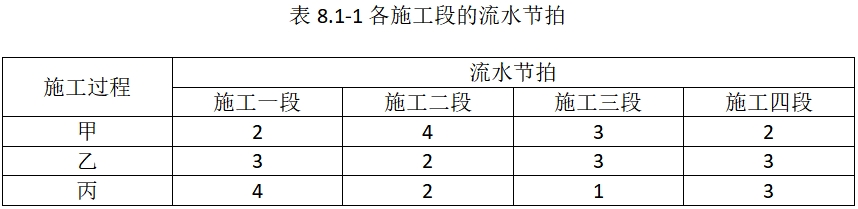

3.求各施工过程之间的流水步距:
(1)各施工过程流水节拍的累加数列
甲:2 6 9 11
乙:3 5 8 11
丙:4 6 7 10
(2)错位相减,取最大值的流水步距K甲,乙
2 6 9 11
-) 3 5 8 11
=2 3 4 3 -11
所以:K甲,乙=4。
K乙,丙
3 5 8 11
-) 4 6 7 10
=3 1 2 4 -10
所以:K乙,丙=4。
(3)总工期
T=∑Kj,j+1+∑Z+∑G+tn-∑C=(4+4)+(4+2+1+3)+2-1=19d。

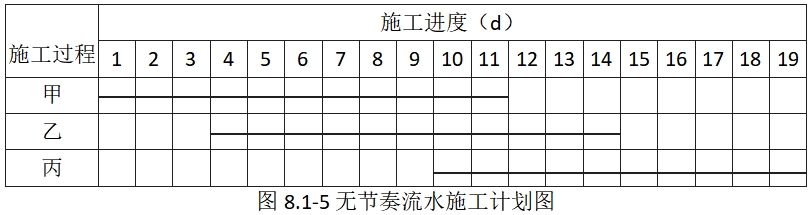

4.流水施工计划图如图8.1-5所示:
参考答案:↓
解析:

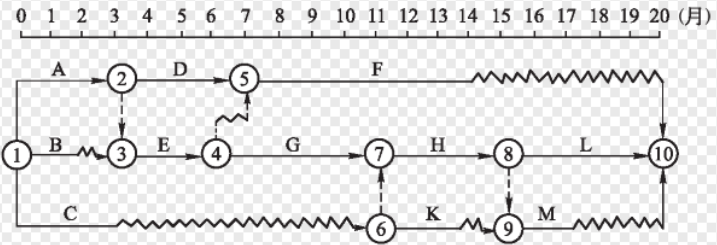

1.由网络图可知,B工作自由时差为1个月,C工作自由时差为8个月,H工作在关键线路上,总时差为0。
由于工作B、工作C、工作H这三项工作只能由某一特定的施工队来完成,故应尽量减少这三项工作之间的间断时间,减少三项工作间的间歇等待时间。在不影响总工期和各工作之间工艺关系的前提下,工作B和工作C的开始时间均应后延,工作B以不影响工作E正常开始为准,即1月末开始施工;工作B完成后(3月末)开始工作C施工;工作C完成后(6月末)间断施工,间断时间为7~11个月,直至原进度计划中工作H的开始时间,再开始工作H的施工。合理的施工安排:工作B施工时间为2~3个月,工作C施工时间为4~6个月,工作H施工时间为12~15个月。该专业施工队从2月初进场到15月底出场,最短需要时间为:14个月。其中,间断时间为5个月。
2.工作 G、H、L 为无节奏流水施工,按“大差法” 计算其流水施工工期:
(1)各施工过程流水节拍的累加数列
工作G:2 5
工作H:2 4
工作L:2 5

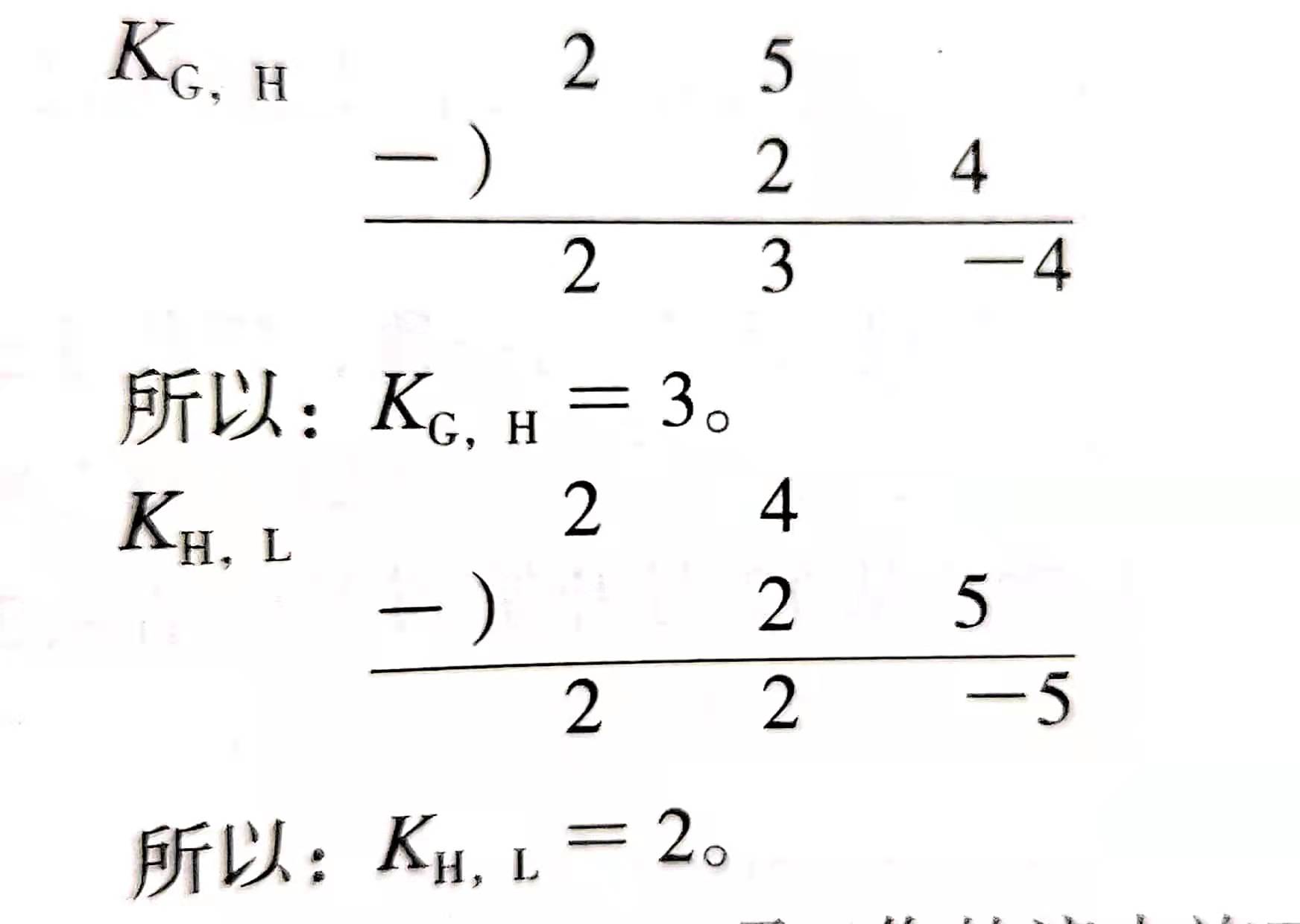

(2)错位相减,取最大值的流水步距
(3)G、H、L 三项工作的流水施工工期为:(3 + 2)+(2 + 3)= 10 个月。
(4)调整为流水作业后,实际竣工日期能满足原计划时间竣工。
理由:线路 G → H → L 工期缩减至10 个月;工作 F 的自由时差为6 个月,压缩4 个月后仍不会成为关键线路;线路 G → H → M 工期相应缩减至3 +(2 + 2)+ 2 = 9 个月,也不会成为关键线路,故此时的关键线路仍为 G → H → L,整个工程总工期为6 + 10 =16 个月,正好弥补G工作3个月的工期滞后,可提前1个月完成工作,总工期共计19个月。
参考答案:↓
解析:

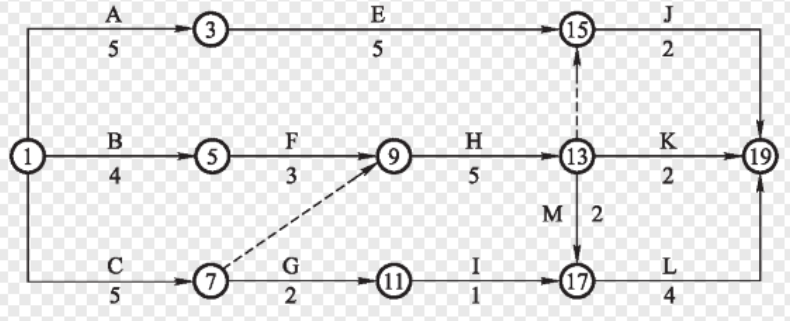

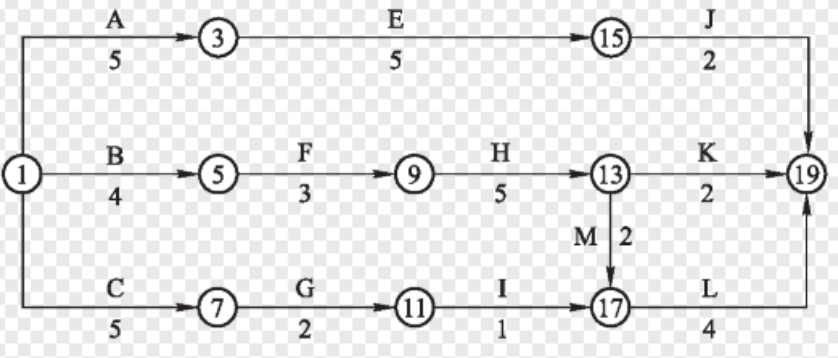

1.调整后的网络进度计划如下图所示:
2.起重机械在现场闲置2个月。理由:
(1)如果各项工作均按最早时间开始,工作C最早完成时间为5月,工作H最早开始时间为7月,则工作C与工作H之间机械闲置2个月;
(2)工作H的最早完成时间是12月,工作J最早开始时间为第13个月,则工作H与工作J之间机械不闲置。
所以,该起重吊装机械在现场共闲置2个月。
3.为了减少机械闲置时间,工作C的开始时间滞后2个月开始。
理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故把工作C开始时间滞后2个月,则机械可连续使用,无闲置时间。
4.施工单位向建设单位索赔赶工费3万元不成立。
工作I总时差为6个月,停工待图2个月后开始施工,仍不影响总工期,工作I不需要赶工也能按原合同工期完工,故施工单位关于I工作赶工费3万元的索赔不成立。
