2024年一级建造师《水利水电工程管理与实务》试题库(757题)


第681题

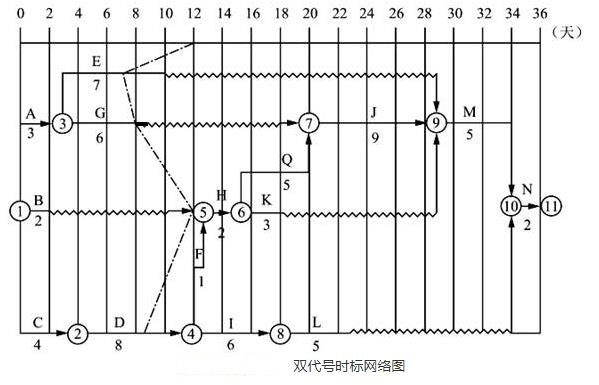

津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图1所示。

施工过程中发生如下事件。

事件1:项目部第12d末组织了进度检查,检查结果以进度前锋线表示在图中。

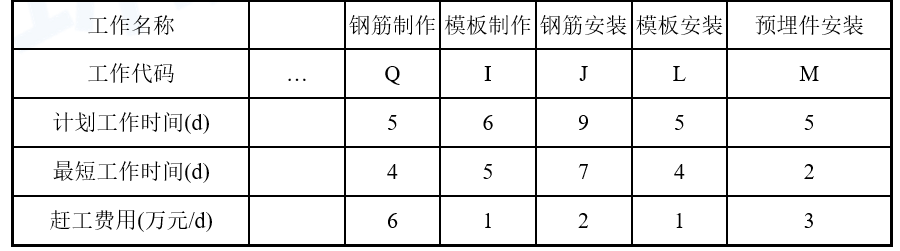

事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见表1。

可压缩工作的最短工作时间及赶工费用 表1

事件3:由于天气下雨造成了施工进度延迟,承包人按着监理人的指示,采取有效措施赶上进度。承包人向监理人提交相关资料,进行了审批。

【问题】

1.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。

2.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量,推迟或提前天数,以及对计划工期的影响。

3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。

4.根据事件3指出承包人向监理人提交审批的相关资料包括哪些?



参考答案:见解析


解析:

1.该网络图的关键线路为C→D→F→H→Q→J→M→N;

L(⑧→⑩)实线长度表示的含义是L工作的持续时间为5d,波浪线长度表示的含义是L工作的自由时差为11d。

2.进度检查时D工作已完成5d工作量,推迟的天数为3d,会推迟计划工期3d。

进度检查时E工作已完成4d工作量,推迟的天数为5d,对计划工期无影响。

进度检查时G工作已完成5d工作量,推迟的天数为4d,对计划工期无影响。

【名师点拨】关键工作影响工期,非关键工作对工期的影响和总时差有关。

3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有Q、J、M。

工作Q可压缩1d,其赶工费用为6万元/d。

工作J可压缩2d,其赶工费用为2万元/d。

工作M可压缩3d,其赶工费用为3万元/d。

由于推迟计划工期3d,因此,首先压缩工作J,压缩2d,增加的费用=2d×2万元/d=4万元,再压缩工作M,压缩1d,增加的费用=1d×3万元/d=3万元,增加的总费用=(4+3)万元=7万元。

4.承包人应在监理人提交修订合同进度计划的同时,编制一份赶工措施报告。


第682题

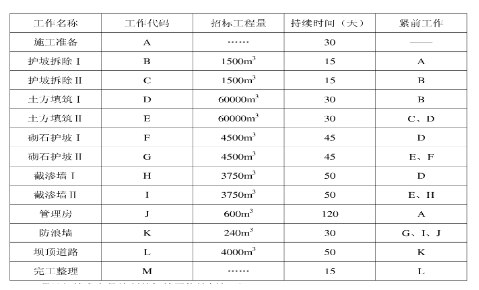

【背景资料】

某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:

(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;

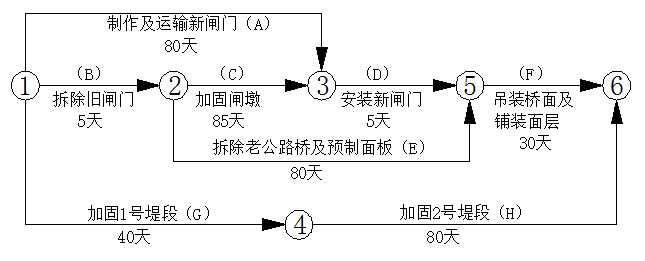

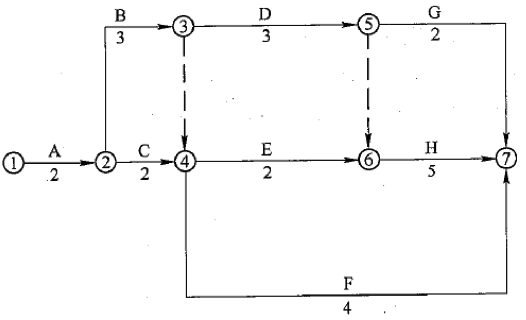

(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。


在施工过程中发生了如下事件:

事件一:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。

事件二:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。

事件三:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。

事件四:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。

事件五:在F工作中,承包人采取赶工措施,F工作20天完成。

【问题】

1. 确定施工进度计划的工期,并指出关键工作。

2. 分别分析事件一、事件二、事件三、事件四对工期的影响。

3. 分别指出事件一、事件二、事件三、事件四承包人是否有权提出延长工期,并说明理由。

4. 根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付的违约金是多少?



参考答案:见解析


解析:

1. 施工进度计划工期为125天;关键工作为B、C、D、F (或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。

2. 事件一 :A工作为非关键工作,延误的时间未超过其原有总时差,对工期没有影响。事件二: C为关键工作,影响工期5天。事件三:D为关键工作,影响工期为6天。事件四:G为非关键工作,但其原有总时差5天,影响工期3天。

【名师点拨】本题考查对工期的影响,关键工作影响计划工期,非关键工作看该工作的延期时间和总时差的关系,若延期时间大于总时差,则影响计划工期。

3. 事件一:无权。理由:尽管由发包人承担责任,但未影响工期。事件二:无权。理由:造成延期是承包人的责任。事件三:无权。理由:造成延期是承包人的责任。事件四:有权。理由:由于设计变更产生的延期由发包人承担责任,根据合同约定,可向发包人提出2天的延期要求。

4. 该工程的实际完成时间为128天,承包人应支付逾期违约金10000元。


第683题

某水利工程项目施工采用《水利水电工程标准施工招标文件》(2009年版) ,招标文件规定工期为15个月。承包人投标文件所报工期为13个月。签约合同价为8000万元。合同约定:土方工程实际完成工程量超过合同工程量25% 以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为签约合同价的10%; 若能提前完工,每提前1天的奖金按签约合同价的1‰计算。

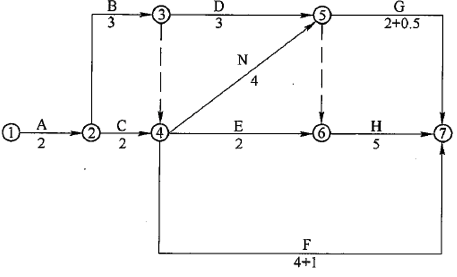

承包人开工前编制并经监理人认可的施工进度计划如下图所示。

施工进度计划1

施工过程中发生了以下4个事件,致使承包人完成该项目施工实际用了15个月。

事件1:A、C两项工作为土方工程,工程量均为16万m³,土方工程的合同单价为16元/m³。实际工程量与合同工程量相等。施工按计划进行4个月后,监理人以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万m³。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。监理人与承包人依据合同约定协商后,确定的土方变更单价为14元/m³,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台) 。N工作实际用了4.5个月。

事件2:F工作,因设计变更等待新图纸延误1个月。

事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,属于专用合同条款规定的不可抗力情形之一。

事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。

由于以上事件,承包人提出以下索赔要求:

(1)顺延工期7个月。理由是:完成N工作4.5个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响1个月;监理人未能很好地控制分包单位的施工质量应补偿工期0.5个月。

(2) N工作的费用补偿=16万元/m³x32万m³ =512万元。

(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5x1万元/(月·台) x1台=5万元。

【问题】

1.背景材料4个事件中,责任方分别是谁?

2.根据监理人认可的施工进度计划,应给承包人顺延的工期是多少?说明理由。

3.确定应补偿承包人的费用,并说明理由。

4.分析承包人应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。



参考答案:见解析


解析:

1.事件1:属于发包人责任。

事件2:属于发包人责任。

事件3:日降雨量超过当地30年气象资料记载最大强度的0.5个月的延期,属于不可抗力。另0.5个月的延期属于承包人应承担的风险责任。

事件4:属于承包人责任。

2.应给承包人顺延的工期为1个月。

因发包人责任造成的工作增加或时间延长,应给承包人顺延工期。属于发包人责任工作增加或时间延长后,进度网络计划如下图所示。

原合同工期为13 个月,关键线路为A→B→D→H(或以节点编号表示为①→②→③→⑤→⑥→⑦)。调整后工期为14个月,关键线路为A→B→N→H (或以节点编号表示①→②→③→④→⑤→⑥→⑦),故工期应顺延1个月。

3.补偿承包人的总费用为465万元,具体计算如下:

工作N在B和C工作完成后开始,机械闲置时间1个月,机械闲置费应补偿1万元。

A、C工作合同工程量为16+16=32万m³,新增N工作工程量为32万m³。

应按原单价计算的新增工程量为32x25%=8万m³。

增加补偿费8万m³x16元/m³+(32-8)万m³x14元/m³+1万元=465万元。

4.实际工期为15个月,超过约定工期2个月,承包人应承担超过合同工期1个月的违约责任。N和H承包人各延期0.5个月完成。

拖延工期赔偿费为8000万元x 1 ‰X 30天=240万元<最高赔偿限额=8000万元×10%=800万元。



第684题

在工程进度曲线中,将实际进度与计划进度进行比较,可以获得的信息有(  )。


A.实际工程进展速度

B.进度超前或拖延的时间

C.工程量的完成情况

D.后续工程进度预测

E.各项工作之间的相互搭接关系


参考答案:ABCD


解析:

【内容考查】本题考查的是施工进度计划表达方法。

【选项分析】在工程进度曲线中,将实际进度与计划进度进行比较,可以获得的信息是:①实际工程进展速度;②进度超前或拖延的时间;③工程量的完成情况;④后续工程进度预测。


第685题

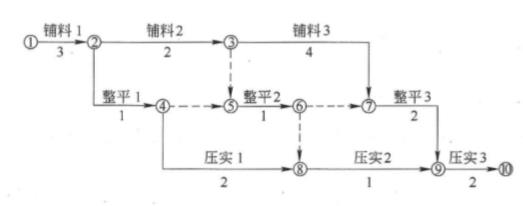

背景资料:

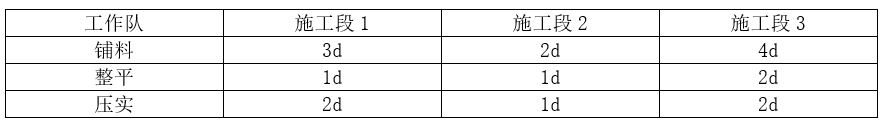

某项目部承揽一黏土心墙土坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间见下表。

施工队在各施工段的工作持续时间

为编制工程施工进度计划,施工技术人员进行了研究设计资料和施工条件、选择质量检验方法、计算工程量和工作持续时间、选择施工方法并确定施工顺序等主要工作。

施工过程中发生了该事件:“施工段2”整平时,突降暴雨,造成工期延误7d。

【问题】

1.指出坝面流水作业中的工艺逻辑关系和组织逻辑关系。

2.根据工作的逻辑关系绘制该项目进度计划的双代号网络图。

3.根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。

4.进入心墙防渗体内铺料的方法和采用该方法的目的。

5.试分析暴雨事件对施工工期的影响程度。



参考答案:见解析


解析:

【参考答案】

1.(1)坝面作业工艺逻辑关系应是先铺料、后整平、再压实;

(2)坝面作业组织逻辑关系应是从施工段l到施工段2,最后到施工段3的顺序组织施工。

2.该项目的双代号网络计划如图所示:

3.(1)网络图的计算工期 13d。

(2)网络图的关键线路为:①→②→③→⑦→⑨→⑩。

4.(1)进入心墙防渗体内铺料的方法是:进占法倒退铺土;

(2)采用该方法的目的:使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破坏。

5.工作整平2为非关键工作,总时差为3d,现由于暴雨原因工作整平2延误7d,故对施工工期影响时间为7-3=4d。


第686题

【背景资料】

    某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期为9个月(每月按30天计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。

    施工中发生如下事件:

    事件一:为满足工期要求,采取分段流水作业,其逻辑关系如下表所示。

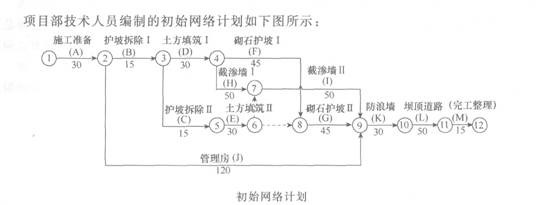

    项目部技术人员编制的初始网络计划如下图所示:

    项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。

    事件二:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400m3、600m2、20000m3、125m2(假定工作均衡施工)。

    事件三:由于设计变更,K工作的实际完成时间为33天,K工作的结算工程量为292m3

    除发生上述事件外,施工中其他工作均按计划进行。

【问题】

1.指出事件一中初始网络计划逻辑关系的错误之处。

2.依据正确的网络计划,确定计划工期(含施工准备)和关键线路。

3.根据事件二的结果,说明进度检查时F、H、E、J工作的逻辑状况(按“……工作已完成……天工程量”的方式陈述)。指出哪些工作的延误对工期有影响及影响天数。

4.事件三中,施工单位是否有权提出延长工期的要求?说明理由。

5.综合上述事件,该工程实际工期是多少天?承包人可因工期提前得到奖励或逾期完工支付违约金为多少?



参考答案:见解析


解析:

1.初始网络计划逻辑关系的错误之处如下:

(1)E改正的紧前工作应为C、D工作,而初始网络计划中,E工作的紧前工作只有C工作。

(2)在节点④、⑤之间缺少一项虚工作。或E工作与C、D工作之间存在逻辑关系。

2.(1)计划工期(含施工准备)为270天。

(2)关键线路为:A→B→D→H→I→K→L→M。

3.(1)F工作已完成4天工程量,H工作已完成8天工程量,E工作已完成10天工程量,J工作已完成25天工程量。

(2)H、J工作拖延对工期有影响,H工作的延误对工作影响2天,J工作的延误对工期影响5天。

【名师点拨】对工期的影响和索赔问题,先看是否为关键工作,关键工作影响工期,非关键工作,看总时差与延期时间,若总时差超过延期时间,则影响工期。

索赔问题:非施工单位责任可以索赔。

4.(1)施工单位有权提出延长工期的要求。

(2)理由:依据合同承包人对K工作结算工程量超过=240×115%=276(m3),部分所造成的工程延误可以提出延期要求,可提出2天的延期要求。

5.(1)该工程的实际工期=270+5+3=278(天)。

(2)承包人可因逾期完工支付违约金=(278-270-2)×10000=60000(元)。


第687题

下列可以作为专项施工方案的审查论证会的专家组成人员的是( )。


A.施工单位技术负责人

B.项目法人单位负责人

C.设计单位项目负责人

D.运行管理单位人员

E.质量监督机构人员


参考答案:DE


解析:

【内容考查】本题考查的是专项施工方案有关程序要求。

【选项分析】超过一定规模的危险性较大的单项工程专项施工方案应由施工单位组织召开审查论证会。专家组应由5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会。


第688题

根据《水利水电工程施工安全管理导则》SL721-2015,(  )应定期对专项施工方案实施情况进行巡查。


A.总监理工程师

B.项目法人单位负责人

C.施工单位项目负责人

D.施工单位技术负责人

E.施工单位安全负责人


参考答案:AD


解析:

【内容考查】本题考查的是专项施工方案的实施与监督。

【选项分析】总监理工程师、施工单位技术负责人应定期对专项施工方案实施情况进行巡查。


第689题

某调水枢纽工程主要由泵站和节制闸组成基坑开挖前,施工单位编制了施工组织设计,部分内容如下:

1)施工用电从附近系统电源接入,现场设临时变压器一台;

2)基坑开挖采用管井降水,开挖边坡坡比1:2,最大开挖深度10m;

3)泵站墩墙及上部厂房采用现浇混凝土施工,混凝士模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度60m;

4)闸门、启闭机及机电设备采用非常规起重机械进行安装,最大单件吊装重量150KN。

施工单位需编制专项施工方案,并由技术负责人组织质量等部门的专业技术人员进行审核。

经判定有些项目需要组织专家对专项施工方案进行审查论证,施工单位组织进行了专家论证,施工单位应根据审查论证报告修改完善专项施工方案并组织实施。

【问题】

1.根据《水利水电工程施工安全管理导则》( SL721-2015),说明施工组织设计中,哪些单项工程需要组织专家对专项施工方案进行审查论证?

2.施工单位编制专项施工方案,除质量部门外,施工单位技术负责人还应组织哪些部门的专业技术人员参加专项施工方案审核?

3.改正施工单位组织实施该专项施工方案的不妥之处。



参考答案:见解析


解析:

【参考答案】

1.(1)基坑的开挖、基坑的管井降水,需要专家论证。

开挖深度超过5m(含5m)的基坑的土方开挖、支护、降水工程需要专家论证,本题中的开挖深度为10m,超过了5m,需要专家论证。

(2)泵站墩墙及上部厂房采用现浇混凝土施工,混凝士模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度60m,需要专家论证。

混凝士模板支撑最大搭设高度15m超过了8m,落地式钢管脚手架搭设高度60m超过了50m,需要专家论证。

(3)闸门、启闭机及机电设备采用非常规起重机械进行安装,最大单件吊装重量150KN,需要专家论证。

非常规起重机械进行安装,最大单件吊装重量150KN,超过100KN,需要专家论证。

2.除质量部门外,施工单位技术负责人还应组织施工技术、安全等部门的专业技术人员参加专项施工方案审核。

3.施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。


第690题

地下暗挖工程需要编制专项施工方案,并组织专家进行论证,施工单位应根据审查论证报告修改完善专项施工方案,经(   )审核签字后,方可组织实施。


A.施工单位技术负责人

B.施工单位项目经理

C.总监理工程师

D.项目法人单位负责人

E.施工单位安全负责人


参考答案:ACD


解析:

【内容考查】本题考查的是专项施工方案有关程序要求。

【选项分析】需要专家论证的专项施工方案施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。


第691题

根据《水利建筑工程预算定额》,计算每100压实成品方需要的自然方量需要的数据包括(  )。


A.天然干密度

B.设计干密度

C.压实干密度

D.土料损耗综合系数

E.压实遍数


参考答案:ABD


解析:

【内容考查】本题考查的是水利水电定额

【选项分析】根据每100压实成品方需要自然方量=(100+A)设计干密度/天然干密度。


第692题

如采用概算定额编制投资估算时,应乘(  )的投资估算调整系数。


A.1. 03

B.1.05

C.1. 10

D.1.15


参考答案:C


解析:

【内容考查】本题考查的是定额应用。

【选项分析】采用概算定额编制投资估算时,应乘1. 10的投资估算调整系数,采用预算定额编制概算时应乘以1. 03~1. 05的概算调整系数。


第693题

主要用于初步设计阶段预测工程造价的定额为(  )。


A.概算定额

B.预算定额

C.施工定额

D.投资估算指标


参考答案:A


解析:

【内容考查】本题考查的是定额分类。

【选项分析】概算定额主要用于初步设计阶段预测工程造价。

【名师点拨】(1)投资估算指标。投资估算指标主要用于项目建议书及可行性研究阶段技术经济比较和预测(估算)造价,它的概略程度与可行性研究阶段的深度相一致。(2)概算定额。概算定额主要用于初步设计阶段预测工程造价。

(3)预算定额。预算定额主要用于编制施工图预算时计算工程造价和计算工程中劳动力、材料、机械台时需要的一种定额,也是招标阶段编制标底、报价的依据。

(4)施工定额。施工定额是施工企业组织生产和管理在企业内部使用的一种定额,属于企业生产定额性质,是企业编制投标报价和成本管理的重要依据。


第694题

根据《水利建筑工程预算定额》,推土机推松土时定额调整系数为(  )。


A.0.7

B.0.8

C.0.9

D.0.6


参考答案:B


解析:

【内容考查】本题考查的是《水利建筑工程预算定额》。

【选项分析】推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。推土机推土定额是按自然方拟定的,如推松土时,定额乘0. 80调整系数。


第695题

根据《水利工程设计预(估)算编制规定(工程部分)》(水总(2014)429号),关于工程费用的说法,正确的是( )。


A.基本直接费包括人工费、材料费、现场经费

B.其他直接费包括临时设施费

C.间接费包括安全生产措施费

D.企业管理费包括生产工人工伤保险费


参考答案:B


解析:【内容考查】本题考查的是水利工程设计概(估)算编制规定。
【选项分析】“基本直接费包括人工费、材料费、现场经费”错误,基本直接费包括人工费、材料费、施工机械使用费;
“其他直接费包括临时设施费”正确;
“间接费包括安全生产措施费”错误,安全生产措施费属于其他直接费;
“企业管理费包括生产工人工伤保险费”错误,工伤保险费属于规费。


第696题

根据《建设工程工程量清单计价规范》,工程量清单主要包括(  )。


A.分类分项工程项目清单

B.措施项目清单

C.其他项目清单

D.零星工作项目清单

E.环境保护清单


参考答案:ABCD


解析:

【内容考查】本题考查的是工程量清单计价规范。

【选项分析】根据《水利工程工程量清单计价规范》,工程量清单由分类分项工程量清单、措施项目清单、其他项目清单和零星工作项目清单组成。


第697题

采用《水利工程施工机械台时费定额》计算施工机械使用费时,修理及替换设备费应除以(  )的调整系数。


A.1

B.1.09

C.1.13

D.1.2


参考答案:B


解析:

【内容考查】水利工程设计概(估)算编制规定

【选项分析】施工机械台时费定额的折旧费除以1.13调整系数,修理及替换设备费除以1.09调整系数,安装拆卸费不变。


第698题

根据《水利工程设计概估算编制规定(工程部分)》(水总【2014】429号),水泥采购及保管费费率为( )。


A.3.5%

B.2.2%

C.2.75%

D.3.3%


参考答案:D


解析:

【内容考查】本题考查的是施工成本管理

【选项分析】水泥、砂石、砂、块石的采购及保管费费率为3.3%。


第699题

根据《水利工程设计概估算编制规定(工程部分)》(水总[2014】 429号文),水利工程费用中,直接费不包括(  )。


A.施工机械使用费

B.临时设施费

C.安全生产措施费

D.现场经费


参考答案:D


解析:

【内容考查】本题考查的是水利工程设计概(估)算编制规定。

【选项分析】直接费指建筑安装工程施工过程中直接消耗在工程项目上的活劳动和物化劳动。由基本直接费、其他直接费组成;

基本直接费包括人工费、材料费、施工机械使用费;

其他直接费包括冬雨期施工增加费、夜间施工增加费、特殊地区施工增加费、临时设施费、安全生产措施费和其他。


第700题

暂列金额指招标人为可能发生的合同变更而预留的金额,一般可为( )合价的5%。


A.分类分项工程项目

B.措施项目

C.其他项目

D.零星工程项目

E.规费、税金项目


参考答案:AB


解析:

【内容考查】本题考查的是工程量清单计价规范。

【选项分析】暂列金额指招标人为可能发生的合同变更而预留的金额,一般可为分类分项工程项目和措施项目合价的5%。
