第641题
下列属于水利工程分部工程验收应具备的条件的是( )。
A.80%以上的单元工程已经完成且质量合格
B.所有单位工程已经完成且质量合格
C.80%以上的单位工程已经完成且质量合格
D.所有单元工程已经完成且质量合格
参考答案:D
解析:
【内容考查】本题考查的是水利工程分部工程验收的要求。
【选项分析】水利工程分部工程验收应具备以下条件:
①所有单元工程已完成;
②已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见;
③合同约定的其他条件。
参考答案:见解析
解析:
【参考答案】
1.①、③、⑤、⑦四项工程内容之间合理的施工顺序:①→⑤→③→⑦。
2.不妥之处一:施工单位及时向项目法人提交了验收申请;
改正:项目法人及时向竣工验收主持单位提交了验收申请。
不妥之处二:项目法人主持了下闸蓄水验收;
改正:竣工验收主持单位或其委托的单位主持下闸蓄水验收。

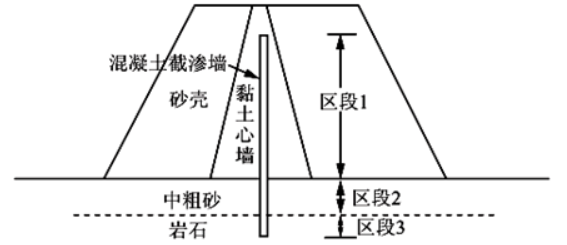

3.截渗墙施工中质量较难控制的区段是:区段2.
理由:在中粗砂地层中施工混凝土截渗墙易塌孔、漏浆。
4.不妥之处一:单位工程质量在施工单位自评合格后,由监理单位复核并报经该工程质量监督机构核定为优良。
改正:单位工程质量在施工单位自评合格后,由监理单位复核、项目法人认定、经该工程质量监督机构核定为优良。
不妥之处二:竣工验收的质量结论意见为优良。
改正:竣工验收的质量结论意见为合格。
第643题
根据《水利水电建设工程验收规程》,水电站(泵站)机组启动验收时,水电站机组带额定负荷连续运行时间为( )。
A.24h
B.36h
C.48h
D.72h
参考答案:D
解析:
【内容考查】本题考查的是水电站(泵站)机组启动验收。
【选项分析】水电站机组带额定负荷连续运行时间为72h;泵站机组带额定负荷连续运行时间为24h或7d内累计运行时间为48h,包括机组无故障停机次数不少于3次。
第644题
水电站的最后一台(次)机组启动验收由( )主持。
A.竣工验收主持单位或其委托单位
B.验收委员会可委托项目法人
C.项目法人
D.主管部门委托项目法人
参考答案:A
解析:
【内容考查】本题考查的是水电站(泵站)机组启动验收。
【选项分析】阶段验收应由竣工验收主持单位或其委托的单位主持。阶段验收应包括枢纽工程导(截)流验收、水库下闸蓄水验收、引(调)排水工程通水验收、水电站(泵站)首(末)台机组启动验收、部分工程投入使用验收以及竣工验收主持单位根据工程建设需要增加的其他验收。
第645题

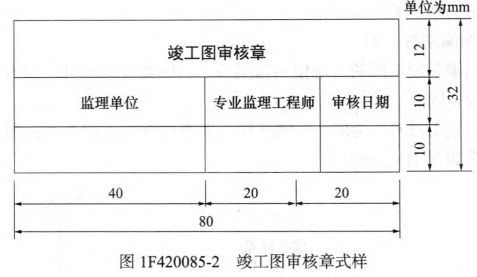

“竣工图审核章”中的内容包括( )。
A.监理单位
B.专业监理工程师
C.编制单位
D.审核日期
E.技术负责人
参考答案:ABD
解析:
【内容考查】本题考查的是建设项目档案验收
【选项分析】“竣工图审核章”中的内容包括监理单位、专业监理工程师、审核日期。
第646题
水土保持设施竣工验收环节包括( )等环节。
A.现场查看
B.资料查阅
C.验收会议
D.报告编制
E.通过验收鉴定书
参考答案:ABC
解析:
【内容考查】生产建设项目水土保持设施验收
【选项分析】水土保持设施竣工验收由项目法人组织,一般包括现场查看、资料查阅、验收会议等环节。
第647题
参建单位应在所承担项目合同验收后( )向项目法人办理档案移交。
A.3个月
B.5个月
C.6个月
D.一年
参考答案:A
解析:
【内容考查】本题考查的是建设项目档案验收。
【选项分析】参建单位应在所承担项目合同验收后3个月内向项目法人办理档案移交。
第648题
根据《水利工程建设项目档案管理规定》,档案专项验收时,应抽查各单位档案整理情况,其中竣工图抽查数量不得少于竣工图总数的( )。
A.10%
B.20%
C.30%
D.40%
参考答案:A
解析:
【内容考查】本题考查的是建设项目档案验收。
【选项分析】根据水利工程建设规模,抽查各单位档案整理情况,抽查比例一般不得少于项目法人应保存档案数量的8% ,其中竣工图不得少于一套竣工图总张数的10%; 抽查档案总量应在200卷以上。
第649题
水利工程档案的保管期限包括( )等。
A.三十年
B.十年
C.长期
D.短期
E.永久
参考答案:ABE
解析:
【内容考查】本题考查了建设项目档案验收。
【选项分析】项目档案保管期分为永久、30年、10年。
第650题
在竣工图章上签名的单位是( )。
A.施工单位
B.设计单位
C.建设单位
D.质量监督机构
参考答案:A
解析:
【内容考查】本题考查的是建设项目档案验收。
【选项分析】由竣工图编制单位在施工图上逐张加盖并签署竣工图章。
第651题
档案验收依据《水利工程建设项目档案验收评分标准》对项目档案管理及档案质量进行量化赋分,满分为100分,总分为69分时,该验收等级为( )。
A.优良
B.合格
C.中等
D.不合格
参考答案:D
解析:
【内容考查】本题考查的是建设项目档案验收。
【选项分析】档案验收依据《水利工程建设项目档案验收评分标准》对项目档案管理及档案质量进行量化赋分,满分为100分。验收结果分为3个等级:总分达到或超过90分的,为优良;达到70- 89.9分的,为合格;达不到70分或“应归档文件材料质量与移交归档”项达不到60分的,均为不合格。
第652题
下列水利水电工程验收中,属于专项验收的有( )。
A.环境保护验收
B.水土保持验收
C.移民安置验收
D.引(调)排水工程通水验收
E.枢纽工程导(截)流验收
参考答案:ABC
解析:
【内容考查】本题考查的是水利工程建设专项验收的要求。
【选项分析】根据《水利水电建设工程验收规程》(SL 223-2008),工程竣工验收前,应按有关规定进行专项验收。水利水电工程的专项验收主要有环境保护、水土保持、移民安置以及工程档案等专项验收。
第653题
水利水电建设项目竣工环境保护验收技术工作分为三个阶段,下列不属于这三阶段的是( )。
A.准备阶段
B.验收调查阶段
C.技术验收阶段
D.现场验收阶段
参考答案:C
解析:
【内容考查】本题考查的是建设项目竣工环境保护验收
【选项分析】水利水电建设项目竣工环境保护验收技术工作分为三个阶段:准备阶段、验收调查阶段、现场验收阶段。
第654题
项目档案保管期限分为永久、30年、10年,下列文件中属于保管期限30年的有( )。
A.项目法人归档的工程建设年度工作总结
B.项目法人归档的信息化工作文件
C.项目法人归档的招标书
D.施工单位归档的施工日志
E.监理单位归档的平行检验文件
参考答案:ACDE
解析:
【内容考查】本题考查的是档案验收。
【选项分析】项目法人归档的信息化工作文件的保管期限为10年。
第655题
需监理单位在竣工图图标上方加盖并签署竣工图审核章的是( )。
A.原施工图没有变动的
B.在原施工图上杠改的
C.在原施工图上划改的
D.重新绘制的
参考答案:D
解析:
【内容考查】本题考查的是建设项目档案验收。
【选项分析】“在原施工图上杠改的”“在原施工图上划改的”属于在原施工图上修改,一般性图纸变更能在在原施工图上修改补充的,可直接在原图上修改,并加盖竣工图章。重新绘制的,逐张加盖监理单位相关责任人审核签字的竣工图审核章。
第656题
建设项目竣工环境保护验收报告包括( )等内容。
A.验收申请
B.验收调查报告
C.验收意见
D.验收成果
E.其他需要说明的事项
参考答案:BCE
解析:
【内容考查】建设项目竣工环境保护验收
【选项分析】验收报告分为验收监测(调查)报告、验收意见和其他需要说明的事项等三项内容。
第657题
施工单位应按 ( )、分部工程、专业编制竣工图。
A.分项工程
B.单位工程
C.单元工程
D.工程项目
参考答案:B
解析:
【内容考查】建设项目档案验收
【选项分析】 竣工图编制应依据工程技术规范,按单位工程、分部工程、专业编制,并配有竣 工图编制说明和图纸目录。
第658题
水利工程质量保修书的主要内容包括( )。
A.竣工验收情况
B.质量保修的范围和内容
C.质量保修期
D.质量保修责任
E.质量保修费用
参考答案:BCDE
解析:
【内容考查】本题考查的是政府验收。
【选项分析】质量保修书的主要内容有: ①合同工程完工验收情况。②质量保修的范围和内容。③质量保修期。④质量保修责任。⑤质量保修费用。⑥其他。
第659题
水利工程竣工验收主持单位应在( )批准文件中确定。
A.工程开工报告
B.工程初步设计
C.可行性研究报告
D.竣工验收申请
参考答案:B
解析:
【内容考查】本题考查的是竣工验收的组织。
【选项分析】根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),修改为“竣工验收主持单位应当在工程初步设计的批准文件中明确”。
第660题
根据《水利水电建设工程验收规程》SL 223-2008,竣工验收应在工程建设项目全部完成并满足一定运行条件后( )内进行。
A.3个月
B.6个月
C.1年
D.2年
参考答案:C
解析:
【内容考查】本题考查的是竣工验收的组织。
【选项分析】竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。
