2024年一级建造师《水利水电工程管理与实务》试题库(757题)

第661题

某合同工程完工验收后,在项目法人颁发合同工程完工证书前,施工单位应完成的工作包括( )。

A.工程移交运行管理单位

B.验收遗留问题处理

C.提交工程质量保修书

D.提交竣工资料

E.施工场地清理

参考答案:CDE

解析:

【内容考查】本题考查的是工程移交及遗留问题处理.

【选项分析】在施工单位递交了工程质量保修书、完成施工场地清理以及提交有关竣工资料后,项目法人应在30个工作日内向施工单位颁发经单位法定代表人签字的合同工程完工证书。

第662题

根据《水利水电建设工程验收规程》SL223-2008,若工程建设项目不能按期进行竣工验收的,经竣工验收主持单位同意,可适当延长期限,最长可延期( )个月。

A.12

B.6

C.4

D.3

参考答案:B

解析:

【内容考查】本题考查的是水利工程竣工验收的要求。

【选项分析】根据《水利水电建设工程验收规程》( SL 223-2008) ,竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。不能按期进行竣工验收的,经竣工验收主持单位同意,可适当延长期限,但最长不得超过6 个月。

第663题

水电工程验收过程中的争议,由( )协调、裁决。

A.验收委员会主任委员

B.上级水行政主管部门

C.外聘专家

D.验收主持单位

参考答案:A

解析:

【内容考查】本题考查的是水力发电工程验收的分类及工作内容。

【选项分析】验收过程中如发生争议,由验收委员会主任委员协调、裁决。

第664题

根据有关规定,工程蓄水验收由( )进行。

A.项目法人会同电网经营管理单位共同组织验收委员会

B.省级人民政府能源主管部门负责,并委托有业绩、能力单位作为技术主持单位,组织验收委员会

C.项目法人会同有关省级政府主管部门共同组织工程验收委员会 项目法人自行组织

D.项目法人自行组织

参考答案:B

解析:

【内容考查】本题考查的是水力发电工程阶段验收的要求。

【选项分析】工程蓄水验收由省级人民政府能源主管部门负责,并委托有业绩、能力单位作为技术主持单位,组织验收委员会进行。

第665题

下列属于水电工程阶段验收的是( )。

A.工程截流验收

B.工程蓄水验收

C.水轮发电机组启动验收

D.部分工程投入使用验收

E.主体工程验收

参考答案:ABC

解析:

【内容考查】本题考查的是水力发电工程验收。

【选项分析】根据《水电工程验收管理办法》(国能新能[2011]263号)。水电工程验收包括阶段验收和竣工验收,其中阶段验收包括工程截流验收、工程蓄水验收、水轮发电机组启动验收。

第666题

有关规定,工程蓄水验收由( )进行。

A.项目法人会同电网经营管理单位共同组织验收委员会

B.省级人民政府能源主管部门负责,并委托有资质单位作为验收主持单位组织验收委员会

C.项目法人会同有关省级政府主管部门共同组织工程验收委员会

D.项目法人自行组织

参考答案:B

解析:

【内容考查】本题考查的是水力发电工程阶段验收的要求。

【选项分析】工程蓄水验收、枢纽工程专项验收和工程竣工验收由省级人民政府能源主管部门负责,并委托有资质单位作为验收主持单位组织验收委员会进行。

第667题

根据《水电站基本建设工程验收规程》DL/T 5123-2000,以下关于工程截流验收的说法,正确的是( )。

A.工程截流验收由项目法人会同省级发展改革委、能源主管部门共同组织验收委员会进行

B.工程截流验收时,导流工程应基本完成

C.工程截流验收,由项目法人会同项目审批单位共同组织工程截流验收委员会进行

D.工程截流验收时,主体工程中与截流有关部分的水下隐蔽工程已经完成,质量符合合同文件规定的标准

E.工程截流验收的成果是工程截流验收鉴定书

参考答案:ABDE

解析:

【内容考查】本题考查的是水力发电工程阶段验收的要求。
 【选项分析】工程截流验收由项目法人会同省级发展改革委、能源主管部门共同组织验收委员会进行。

第668题

根据《水电工程验收管理力法》工程蓄水验收的申请,应由项目法人在计划下闸蓄水前(  )向工程所在地省级人民政府能源主管部门报送。

A.1个月

B.3个月

C.6个月

D.12个月

参考答案:C

解析:

【内容考查】本题考查的是水力发电工程验收。

【选项分析】项目法人应根据工程进度安排,在计划下闸蓄水前6个月,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请,并抄送验收主持单位。

第669题

下列施工用电中不属于一类负荷的是(  )。

A.井、洞内的照明

B.基坑内的排水

C.泄洪设施

D.混凝土搅拌系统

参考答案:D

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。

第670题

按施工分块仓面强度计算法对混凝土生产系统规模进行核算时,与下列(  )无关。

A.砂石料供应能力

B.混凝土初凝时间

C.各块浇筑层厚度

D.混凝土运输工具的平均行驶速度

参考答案:A

解析:

【内容考查】主要施工工厂设施

【选项分析】根据公式:Qh≥1.1(FD)/(t1-t2),与砂石料供应能力无关。

第671题

当资料缺乏时,用电高峰负荷可按全工程用电设备总容量的(  )估算。

A.25%~45%

B.25%~40%

C.20%~40%

D.15%~40%

参考答案:B

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】当资料缺乏时,用电高峰负荷可按全工程用电设备总容量的25%~40%估算。

第672题

下列拌合料预冷方式中,不宜采用的是( )。

A.冷水拌合

B.加冰搅拌

C.预冷骨料

D.预冷水泥

参考答案:D

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】选择混凝土预冷材料时,主要考虑用冷水拌合、加冰搅拌、预冷骨料等,一般不把胶凝材料(水泥、粉煤灰等)选作预冷材料。

第673题

砂石料加工系统生产规模可按毛料处理能力划分为特大型、大型、中型、小型,处理能力为500t/h的砂石料加工系统属于(  )。

A.特大型

B.大型

C.中型

D.小型

参考答案:B

解析:

【内容考查】主要施工工厂设施

【选项分析】

第674题

下列施工用电负荷属于一类负荷的是( )。

A.隧洞施工照明

B.坝基石方开挖

C.混凝土浇筑施工

D.钢筋加工厂

参考答案:A

解析:

【内容考查】本题考查的是主要施工工厂设施。

【选项分析】为了保证施工供电必要的可靠性和合理地选择供电方式,将用电负荷按其重要性和停电造成的损失程度分为三类:即一类负荷、二类负l荷和三类负荷。水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。

第675题

材料储量计算公式q=QdK/n,其中n为( )。

A.年工作日数

B.需要材料的储存天数

C.材料总需要量的不均匀系数

D.需要材料储存量

参考答案:A

解析:

【内容考查】本题考查的是施工材料、设备仓库面积的确定

【选项分析】q—需要材料储存量(t或m³);

Q—高峰年材料总需要量(t或m³);

n—年工作日数;

d—需要材料的储存天数;

K—材料总需要量的不均匀系数,一般取1.2–1.5。

第676题

在材料存储量的公式中,Q代表的因素是(  )。

A.需要材料存储量

B.高峰年材料总需要量

C.年工作日数

D.需要材料的存储天数

参考答案:B

解析:

【内容考查】本题考查的是施工材料、设备仓库面积的确定。

【选项分析】在材料存储量的公式中,Q代表的因素是高峰年材料总需要量;q代表需要材料存储量;n代表年工作日数;d代表需要材料的存储天数。

第677题

某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。

合同约定:工期提前奖金标准为20000元/d,逾期完工违约金标准为20000元/d。

事件1:A工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。

事件2:在B工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B工作实际工作时间为26d。

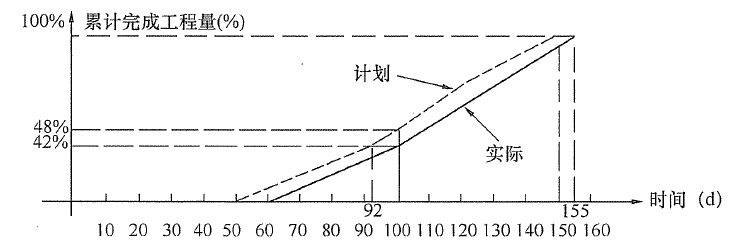

事件3:由于工作A和B的延迟,导致工作C晚开始10天,在C工作中,承包人采取赶工措施,进度曲线如图所示。

事件4:由于发包人未能及时提供设计图纸,导致闸门在开工后第145d末才运抵现场。

【问题】

1.计算计划总工期,指出关键线路。

2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。

3. 根据事件3,指出C工作的实际工作持续时间;说明第100d末时C工作实际比计划提前(或拖延)的累计工程量;指出第100d末完成了多少天的赶工任务。

4. 综合上述事件,计算实际总工期和承包人可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。

参考答案:见解析

解析:

1. 关键线路:A→B→C→D→E;工期:185d。

2. 事件一,责任方是发包人,A是关键工作,影响计划总工期4d。

   事件二,责任方是承包人,B是关键工作,影响计划总工期6d。

   事件四,责任方是发包人,G是非关键工作,总时差50d,未超过总时差,不影响计划总工期。

【名师点拨】本题考查的是总工期的影响,对工期的影响看延期时间与总时差的关系,若延期时间大于总时差,则影响总工期。

3. C工作实际用的时间155-60=95d,第100d时C工作实际比计划拖延6%(48%-42%),第100d完成了2d的赶工任务。

4.(1)实际总工期185+4+6-5 =190d,比计划工期拖延5d,其中有4d是发包人的责任,故承包人可获得的工期补偿天数为4d。

(2)承包人需支付给发包人逾期完工违约20000元。

第678题

下列有关横道图的优缺点,描述正确的有(  )。

A.横道计划形象、直观,且易于编制和理解

B.不利于建设工程进度的动态控制

C.能够明确地反映出关键工作和关键线路

D.不能反映出工作所具有的机动时间

E.不能反映出工程费用与工期之间的关系

参考答案:ABDE

解析:

【内容考查】本题考查的是施工进度计划表达方法。

【选项分析】利用横道图表示工程进度计划,不能明确地反映出影响工期的关键工作和关键线路,也就无法反映出整个工程项目的关键所在,因而不便于进度控制人员抓住主要矛盾。

第679题

水利水电工程施工进度计划常用的表达方法有( )。

A.横道图

B.工程进度曲线

C.施工强度曲线

D.形象进度图

E.网络进度计划

参考答案:ABDE

解析:

【内容考查】本题考查的是施工进度计划表达方法。

【选项分析】工程设计和施工阶段常采用的进度计划表达方法包括:横道图、工程进度曲线、施工进度管理控制曲线、形象进度图、网络进度计划。

第680题

根据《水利水电工程施工组织设计规范》,工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。编制施工总进度时,工程施工总工期应为(  )。

A.主体工程施工期和工程筹建期之和

B.工程筹建期和主体工程施工期之和

C.工程准备期、主体工程施工期和工程完建期之和

D.工程准备期和工程完建期之和

参考答案:C

解析:

【内容考查】本题考查的是施工进度计划安排。

【选项分析】根据《水利水电工程施工组织设计规范》,工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。编制施工总进度时,工程施工总工期应为后三项工期之和。
