第161题

金属风管安装施工顺序中风管调整的紧前工序是( )。


A.组合连接

B.测量放线

C.支吊架定位安装

D.漏风量测试


参考答案:A


解析:

【内容考查】金属风管安装施工顺序

【选项分析】金属风管安装施工顺序:测量放线→支吊架制作→支吊架定位安装→风管检查→组合连接→风管调整→漏风量测试→质量检查。


第162题

不锈钢板风管制作中,错误的是( )。


A.连接法兰采用碳素钢

B.法兰与风管内侧满焊

C.法兰与风管外侧点焊

D.点焊间距不大于150mm


参考答案:A


解析:

【内容考查】风管及部件制作安装技术要求

【选项分析】(1)不锈钢板风管法兰采用不锈钢材质,法兰与风管采用内侧满焊、外侧点焊的形式。加固法兰采用两侧点焊的形式与风管固定,点焊的间距不大于150mm。

(2)铆钉连接时铆钉材料与风管材质相同,防止产生电化学腐蚀。


第163题

下列关于风管系统安装的技术要求,叙述不正确的是(   )。


A.风管内严禁其他管线穿越

B.输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统应有良好的接地

C.风机与风管连接处,应采用不锈钢短管

D.风管系统安装完毕,应按系统类别进行严密性试验


参考答案:C


解析:

风管安装

1)一般技术要求

(1)当风管穿过封闭的防火、防爆的墙体或楼板时,必须设置厚度不小于1.6mm 的钢制防护套管,风管与防护套管之间,应采用不燃柔性材料封堵严密。风管与套管之 间应采用柔性防水材料填充密实。穿墙套管与墙体两侧平齐,穿楼板套管底端与楼板底 面平齐,顶端应高出楼板面30mm。

(2)风管穿越建筑物变形缝空间时,应设置柔性短管;风管穿越建筑物变形缝墙 体时,墙体处应设置钢制套管,墙体一侧的风管应设置柔性短管,风管与钢套管之间采 用不燃柔性材料封堵严密。(3)外保温风管必须穿越封闭的墙体时,应加设套管。

(4)风管内严禁其他管线穿越。

(5)输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统,必须设置可 靠的防静电接地装置。

(6)输送含有易燃、易爆气体的风管系统通过生活区或其他辅助生产房间时,不 得设置接口。

(7)室外风管系统的拉索等金属固定件严禁与避雷针或避雷网连接。

(8)风管系统安装完毕后,应进行严密性检验,漏风量应符合规范允许的数值


第164题

消声器、消声弯头的制作要点包括( )。


A.矩形消声弯管平面边长大于630mm时,应设置吸声导流片

B.消声器内消声材料的织物覆面层应平整,不应有破损

C.消声器内的织物覆面层顺气流方向搭接

D.消声器内的织物覆面层应采用不易锈蚀的材料做保护层

E.使用普通铁丝网做保护层时,穿孔率大于20%


参考答案:BCD


解析:

【内容考查】风管及部件制作安装施工技术要求

【选项分析】消声器、消声弯头

(1)消声器的类别、消声性能及空气阻力应符合设计要求和产品技术文件的规定。

(2)消声器制作所选用的材料应符合设计的规定,如防火、防潮、防腐和卫生性能等要求,外壳应牢同、严密,填充的消声材料应按规定的密度均匀敷设。

(3)矩形消声弯管平面边长大于800mm时,应设置吸声导流片。

(4)消声器内消声材料的织物覆面层应平整,不应有破损,并应顺气流方向进行搭接。

(5)消声器内的织物覆面层应有保护层,保护层应采用不易锈蚀的材料,不得使用普通铁丝网。当使用穿孔板保护层时,穿孔率应大于20%。



第166题

通风空调工程的绝热材料,要对( )等指标进行复试。


A.导热系数或热阻

B.密度

C.强度

D.吸水率

E.含水率


参考答案:ABD


解析:

【内容考查】此题考查通风空调节能验收要求。

【选项分析】通风空调工程的绝热材料,要对导热系数或热阻、密度、吸水率等指标进行复试。


第167题

关于通风空调风管安装技术要求的说法,正确的是( )。


A.薄钢板法兰风管的支、吊架间距不应大于5m

B.当管线穿过风管时,要注意穿过部位的密封处理

C.复合材料风管采用金属法兰连接时应采取防冷桥措施

D.支、吊架离风口和分支管的距离不宜小于100mm


参考答案:C


解析:

【内容考查】风管系统安装

【选项分析】薄钢板法兰风管的支、吊架间距不应大于3m。

风管内严禁其他管线穿越。

支、吊架离风口和分支管的距离不宜小于200mm。


第168题

风管穿过需要封闭的防火防爆楼板或墙体时,应设钢板厚度不小于( )mm的预埋管或防护套管,风管与套管之间应采用不燃柔性材料封堵。


A.1.0

B.1.2

C.1.4

D.1.6


参考答案:D


解析:

【内容考查】通风与空调工程施工技术要求

【选项分析】当风管穿过需要封闭的防火、防爆的墙体或楼板时,必须设置厚度不小于1.6mm的钢制防护套管;风管与防护套管之间,应采用不燃柔性材料封堵严密。


第169题

复合材料风管的覆面材料必须为( )材料。


A.耐火

B.不燃

C.难燃

D.难燃B级


参考答案:B


解析:

复合材料风管的覆面材料必须为不燃材料,内层的绝热材料应采用不燃或难燃且对人体无害的材料。


第170题

矩形内斜线和内弧形弯头应设导流片,其作用是( )。


A.抗震

B.减少风管局部阻力

C.降低噪声

D.增大噪声

E.增加风管局部阻力


参考答案:BC


解析:

【内容考查】风管制作的一般规定

【选项分析】矩形内斜线和内弧形弯头应设导流片,以减少风管局部阻力和噪声。


第171题

空调冷凝水管管道系统安装完毕,外观检查合格后,应进行( )。


A.通水试验

B.强度与严密性试验

C.水压试验

D.抽真空试验


参考答案:A


解析:

【内容考查】水系统管道安装施工技术要求

【选项分析】冷凝水管管道系统安装完毕,外观检查合格后,应进行通水试验。


第172题

【背景资料】

某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均有建设单位采购。

项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求。

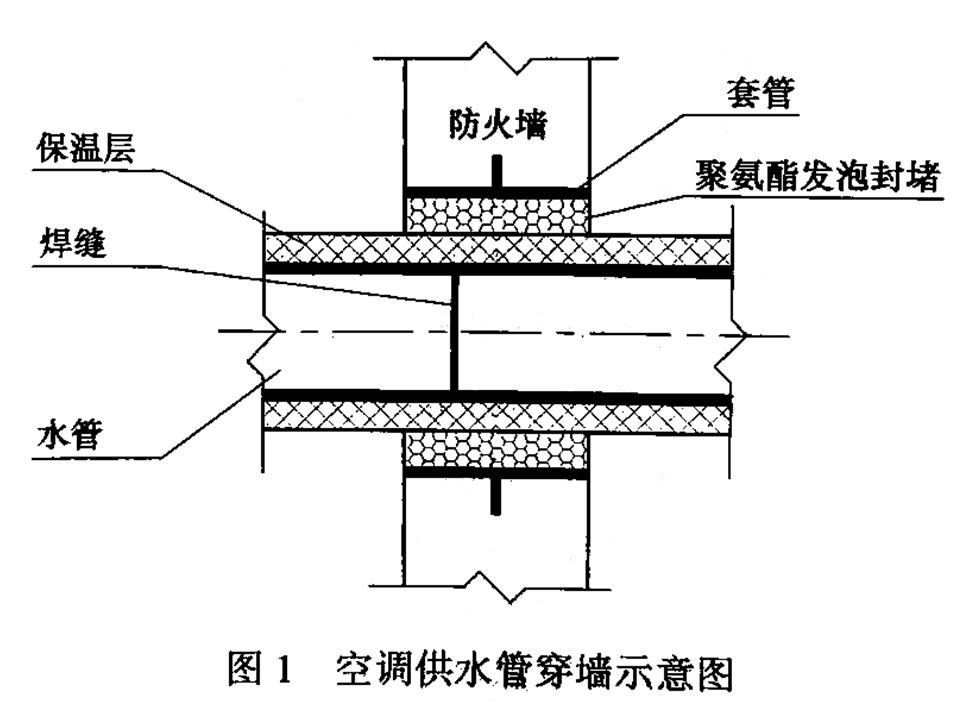

质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整改。

图1空调供水管穿墙示意图

空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。

在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象进行返修后,重新试验未发现渗漏。

【问题】

1.空调工程的施工技术方案编制后应如何组织实施交底?重要项目的技术交底文件应由哪个施工管理人员审批?

2.图1中存在的错误有哪些?如何整改?

3.计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少MPa?

4.试验中发现有渗漏现象时,有哪些禁止的操作?



参考答案:见解析


解析:

1.技术交底应分层次展开,直至交底到施工操作人员。交底必须在作业前进行,并有书面交底资料。在工程开工前界定重要项目,对于重要项目的技术交底文件,应由项目技术负责人审核或批准,交底时技术负责人应到位。

2.错误一:空调供水管保温层与套管四周的缝隙封堵使用的聚氨酯发泡可燃。

整改一:空调供水管保温层与套管四周的缝隙封堵应使用不燃材料。

错误二:穿墙套管内的管道有焊缝接口。

整改二:调整管道焊缝接口位置。

3.空调供水管试验压力:1.3+0.5=1.8MPa

开式冷却水的试验压力:0.9*1.5=1.35MPa

当工作压力小于等于1.0MPa时,应为1.5倍工作压力,最低不应小于0.6MPa

当工作压力大于1.0MPa时,应为工作压力加0.5MPa。

4.(1)严禁带压紧固螺栓(2)严禁带压补焊(3)严禁带压修理


第173题

冷却塔的安装位置应符合设计要求,进风侧距建筑物应大于( )。


A.700mm

B.800mm

C.900mm

D.1000mm


参考答案:D


解析:

【内容考查】冷却塔安装要求

【选项分析】冷却塔安装要求:基础的位置、标高应符合设计要求,允许误差应为±20mm,进风侧距建筑物应大于1m。冷却塔部件与基座的连接应釆用镀锌或不锈钢螺栓,固定应牢固。


第174题

在风机盘管水压试验中,试验压力应为系统工作压力的( )倍,试验观察时间应为( )min。


A.2;1.5

B.3;2

C.1.5;2

D.1.5;3


参考答案:C


解析:

【内容考查】风机盘管水压试验

【选项分析】机组安装前宜进行风机三速试运转及盘管水压试验。试验压力应为系统工作压力的1.5倍,试验观察时间应为2min ,不渗漏为合格。


第175题

空调系统带冷(热)源的连续试运行应不少于( )h。


A.2

B.4

C.6

D.8


参考答案:D


解析:

【内容考查】系统调试要求

【选项分析】通风系统的连续试运行应不少于2h,空调系统带冷(热)源的连续试运行应不少于8h。


第176题

系统非设计满负荷条件下的联合试运转及调试内容包括( )。


A.监测与控制系统的检验、调整与联动运行

B.接地装置调整

C.系统风量的测定和调整

D.空调水系统的测定和调整

E.室内空气参数的测定和调整


参考答案:ACDE


解析:

【内容考查】系统调试要求

【选项分析】系统非设计满负荷条件下的联合试运转及调试内容:

1)监测与控制系统的检验、调整与联动运行。

2)系统风量的测定和调整(通风机、风口、系统平衡)。

3)空调水系统的测定和调整。

4)室内空气参数的测定和调整。


第177题

通风与空调工程的系统调试包括设备单机试运转及调试;系统无生产负荷的( )。


A.测试合格

B.设备单机试运转及调整

C.联合试运转及调试

D.综合效能测定及调整


参考答案:C


解析:

【内容考查】系统调试要求

【选项分析】通风与空调工程安装完毕,必须进行系统的测定和调整。系统调试包括:设备单机试运转及调试;系统无生产负荷的联合试运转及调试。


第178题

净化空调系统的施工技术要求,矩形风管连接不宜采用( )。


A.S型插条

B.C型插条

C.立咬口

D.直角形形插条

E.薄钢板法兰插条


参考答案:AD


解析:

【内容考查】净化空调系统的施工技术要求

【选项分析】矩形风管不得使用S形插条及直角形插条连接。


第179题

关于净化空调系统中风管制作的要求,说法错误的有( )。


A.宜采用镀锌层厚度小于100g/㎡镀锌钢板

B.净化空调风管内不得设有加固框或加固筋

C.矩形风管咬口缝处所涂密封胶宜在正压侧

D.矩形风管使用S型插条及直角形插条连接

E.净化空调系统的风管采用按扣式咬口连接


参考答案:ADE


解析:

【内容考查】净化空调施工技术要求

【选项分析】净化空调系统中风管制作宜采用镀锌钢板,且镀锌层厚度不应小于100g/m2。

矩形风管不得使用S形插条及直角形插条连接。

空气洁净度等级为N1-N5级净化空调系统的风管,不得采用按扣式咬口连接。


第180题

关于洁净空调,下列说法正确的是( )。


A.高压风管系统空气洁净度为N6~N9级

B.洁净度等级N6~N9级的风管系统,不得采用按扣式咬口

C.风管穿过洁净室(区)吊顶、隔墙等围护结构时,应采取可靠的密封措施

D.现行规范规定了N1级至N9级的9个洁净度等级,N9级洁净度的水平最高


参考答案:C


解析:

【内容考查】净化空调系统的施工技术要求

【选项分析】

N1-N5级的系统按高压系统风管的规定执行;

空气洁净度等级为N1-N5级净化空调系统的风管,不得采用按扣式咬口连接;

风管穿过洁净室(区)吊顶、隔墙等围护结构时,应采取可靠的密封措施;

现行规范规定了N1级至N9级的9个洁净度等级,N1级洁净度的水平最高。
