2024年一级建造师《机电工程管理与实务》试题库(585题)


第241题

精密、大型设备安装基础需要考虑减小基础振幅、减弱基础振动或控制基础沉降等,最适合采用的基础是(  )。


A.扩展基础

B.联合基础

C.桩基础

D.沉井基础


参考答案:C


解析:

【内容考查】设备基础的种类及应用

【选项分析】埋置深度不同的设备基础种类及应用:桩基础:由承台、桩组成的基础形式,可分为预制桩和灌注桩两大类,适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密、大型设备的基础。


第242题

机电工程设备的框架式基础是指( )。


A.由顶层梁板、立柱和底层梁板结构组成的基础

B.由顶板和承重的纵向、横向墙体组成的基础

C.以钢筋混凝土为主要材料、刚性很大的块体基础

D.主要由金属型材组装而成的钢结构基础


参考答案:A


解析:

【内容考查】设备基础的种类及应用

【选项分析】框架式基础是由顶层梁板、立柱和底层梁板结构组成的基础,适用于作为电机、压缩机等设备的基础。


第243题

【背景资料】某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程、各种工艺管道施工、电气工程施工等。工程工期紧,工程量大,技术要求高,各专业交叉施工多。通过招标确定该工程由具有施工总承包一级(房建、机电)资质的A公司总承包,合同造价为15200万元,A公司将土建施工工程分包给具有相应资质的B公司承包。A公司项目的管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B公司配备了两名兼职安全管理员,A公司项目部建立了安全生产管理体系,制订了安全生产管理制度。在4000t压机设备基础施工前,B公司制订了深基坑支护专项安全技术方案,并报B公司总工程师审批,在基坑开挖过程中,发生坍塌,造成两人重伤,一人轻伤。事故发生后经检查确认,B公司未制订安全技术措施,A公司未明确B公司的安全管理职责,A公司、B公司之间的安全管理存在问题,该施工项目被地方政府主管部门要求停工整顿,项目经整顿合格后,恢复施工。A公司在设备基础位置和几何尺寸及外观、预埋地脚螺栓验收合格后,即开始了4000t压机设备的安装工作,经查验4000t压机设备基础验收资料不齐,项目监理工程师下发了暂停施工的“监理工作通知书”。

1.项目部配置的安全管理人员是否符合规定要求?说明理由。

2.基坑支护安全专项技术方案审核是否符合规定要求?说明理由。

3.简要说明A公司、B公司之间正确的安全管理闭口流程。

4.对4000t压机基础还应提供哪些合格证明文件和详细记录?



参考答案:见解析


解析:

1.项目部配置的安全管理人员不符合规定要求。理由:由于项目的合同造价超过1亿元,根据规定应配备专职安全管理员不少于3人,且按专业配备。

2.基坑支护安全专项技术方案审核不符合规定要求。

理由:深基坑支护属于超过一定范围的危险性较大的分部分项工程,其专项安全技术方案先经B公司内部审核后,由B公司技术负责人签字后报A公司技术部门审批,由A公司组织相关专家进行专项安全方案的论证后,报A公司企业技术负责人签字后报监理单位,最后由总监理工程师签字批准。

3.A公司、B公司之间正确的安全管理闭口流程:A公司负责安全总体策划→A公司制订全场性安全管理制度→B公司在合同中承诺执行→A公司明确B公司的安全管理职责→B公司依据工程特点制订相应的安全措施→B公司报A公司审核批准后执行。

4.对4000t压机基础还应提供的合格证明文件和详细记录。

(1)应提供设备基础质量合格证明文件,详细记录验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求;如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。

(2)设备基础的预压强度试验合格证明,并有预压沉降详细记录。


第244题

验收施工单位提供的设备基础混凝土强度的质量合格证明书,主要检查混凝土( )是否符合设计要求。


A.强度

B.水泥

C.配合比

D.砂石

E.养护


参考答案:ACE


解析:

【内容考查】设备基础施工质量验收要求

【选项分析】设备基础混凝土强度的验收: 基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求,如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位对基础的强度进行复测。


第245题

【背景资料】

某机电安装公司承担一项大型铝冶炼厂建设总包工程,工程合同价为8000万,其中暂列金额为400万,合同约定的预付款支付比例为15%。工程内容包括:土建厂房及基础施工、设备安装工程,电气工程等。安装公司在施工准备阶段向监理单位提交了预付款申请,经建设单位同意后,支付了预付款。

根据合同规定安装公司将一大型高炉除尘器的监造分包给了专业的监造单位,监造单位编制了监造计划,派驻了专业的技术人员进行驻厂监造,设置的监造监督点有现场见证点等。高炉除尘器制造完成,经公路运输到达现场,相关人员进行检查确认无误后入库保管。

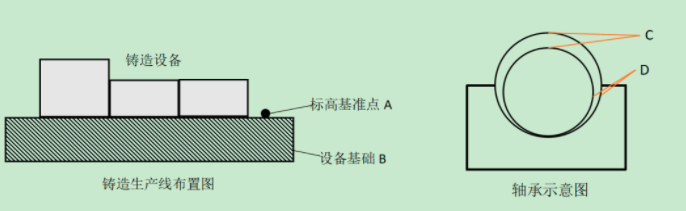

铝铸造生产线布置如下图,铸造设备采用分体到货,现场安装的方式,基础检查合格后,测量人员设置了安装基准线和标高基准点。铸造设备安装方案中明确了要把设备零部件的装配精度确定为主要质量控制点,主轴承安装时,技术人员对间隙进行测量,C处间隙采用压铅法检查符合要求。

设备安装完成进入到试运行阶段,作业人员在试运行中记录了如下内容:

(1)氧气压缩机空气负荷试运转中机身内润滑油压为0.05MPa,温度为65℃;

(2)氧气压缩机负荷单机试运行结束30min后打开曲轴箱检查。

(3)5台输送设备联合试运行时按照物料输送方向启动设备。

【问题】

1.计算建设单位应支付预付款的数额。监造委托专业化监造单位是哪种项目风险的防范措施?监造单位还应设置哪些监造监督点?

2.高炉除尘器到货入库时应由哪些人员共同确认?应确认哪些内容?

3.A应选用哪种标高基准点?B应采用哪种基础类型?

4.压铅法检查C处间隙时铅丝直径应为多少?D处检查应使用哪种仪器?说明CD两处的尺寸关系?

5.分别判断试运行记录中的内容是否符合规定并说明理由。



参考答案:见解析


解析:

1.(1)建设单位支付的预付款=(8000-400)×15%=1140万。

(2)监造委托专业化的监造单位是项目技术风险的防范措施。

(3)还应设置停工待检点和文件见证点。

2.(1)设备入库由设备负责人、采购人员、设备管理员共同确认。

(2)确认内容包括质量证明资料,设备外观检查,规格型号确认,数量核对。

3.(1)A选用预埋标高基准点。

(2)B采用联合基础。

4.(1)铅丝直径不宜大于顶间隙的3倍。

(2)D处使用塞尺检查

(3)D处间隙应为C处间隙的1/2~1/3。

5.(1)不符合规定。

理由:氧气压缩机空气负荷试运转中机身内润滑油压应不得小于0.1MPa,润滑油温度不应高于60℃。

(2)符合规定。

理由:压缩机负荷单机试运行后应在停机15min后打开曲轴箱。

(3)不符合规定。

理由:数台输送机联合试运转时,应按物料输送反方向顺序启动设备。


第246题

下列装配方法中,属于过盈配合件装配方法的有( )。


A.锤击法

B.加热装配法

C.低温冷装配法

D.铰孔装配法

E.压入装配法


参考答案:BCE


解析:

【内容考查】过盈配合件装配

【选项分析】过盈配合件装配

过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加热装配法。

【名师点拨】过盈配合件装配和螺纹连接件紧固方法经常混合在一起考查,需要从原理上掌握这三种装配方法。


第247题

有预紧力要求的螺纹连接,常用的紧固方法有( )。


A.测量伸长法

B.液压拉伸法

C.顶伸伸长法

D.拉伸伸长法

E.加热伸长法


参考答案:ABE


解析:

【内容考查】螺纹连接件装配

【选项分析】有预紧力要求的螺纹连接常用紧固方法:定力矩法、测量伸长法、液压拉伸法、加热伸长法。

【名师点拨】螺纹连接件装配属于重要知识点,需要熟练默写这四种紧固方法。


第248题

机械设备联轴器装配时,需测量的参数有( )。


A.轴向间隙

B.径向位移

C.端面间隙

D.轴线倾斜

E.横向位移


参考答案:BCD


解析:

【内容考查】联轴器装配

【选项分析】联轴器装配时,两轴心径向位移、两轴线倾斜和端面间隙的测量方法,应符合要求。


第249题

下列关于滑动轴承安装说法正确的是( )。


A.轴颈与轴瓦的侧间隙可用塞尺检查,单侧间隙为顶间隙的2/3

B.轴颈与轴瓦的顶间隙用压铅法检测

C.薄壁轴瓦的接触面可以研刮

D.厚壁轴瓦,未拧紧螺栓时,用0.06mm塞尺从外侧检查上下轴瓦接合面,任何部位塞入深度不得大于接合面宽度的1/3


参考答案:B


解析:

【内容考查】轴承装配

【选项分析】轴颈与轴瓦的侧间隙可用塞尺检查,单侧间隙为顶间隙的1/2~1/3;

轴颈与轴瓦的顶间隙可用压铅法检查,铅丝直径不宜大于顶间隙的3倍;

薄壁轴瓦的接触面不宜研刮;

对于厚壁轴瓦,未拧紧螺栓时,用0.05mm塞尺从外侧检查上下轴瓦接合面,任何部位塞入深度不得大于接合面宽度的1/3。


第250题

有强烈振动的重型机械设备宜采用( )地脚螺栓。


A.粘接

B.固定

C.胀锚

D.活动


参考答案:D


解析:

 【内容考查】机械设备固定方式

【选项分析】地脚螺栓一般可分为固定地脚螺栓、活动地脚螺栓、胀锚地脚螺栓和粘接地脚螺栓。
    1.固定地脚螺栓又称为短地脚螺栓,它与基础浇灌在一起,用来固定没有强烈振动和冲击的设备。
    2.活动地脚螺栓又称长地脚螺栓,是一种可拆卸的地脚螺栓,用于固定工作时有强烈振动和冲击的重型机械设备。
    3.部分静置的简单设备或辅助设备有时采用胀锚地脚螺栓的连接方式。


第251题

下列设备安装时,可采用胀锚地脚螺栓的是( )。


A.800m胶带输送机传动装置

B.中压风机

C.窗式空调机

D.2m3储气罐

E.5m3卧式储油罐


参考答案:CDE


解析:

【内容考查】地脚螺栓

【选项分析】胀锚地脚螺栓适宜固定静置设备或运转力矩和振动小的小型设备,本题五个选项中2m3储气罐、5m3卧式储油罐均属静置设备,窗式空调机则属运转力矩和振动较小的小型设备,而800m胶带输送机传动装置和中压风机运转力矩较大,设备质量或安装质量有问题时还可能出现较大振动。


第252题

设备安装施工程序中精度检测是检测设备、零部件之间的相对位置误差,如( )等。


A.垂直度

B.同轴度

C.圆柱度

D.平行度

E.直线度


参考答案:ABD


解析:

【内容考查】安装精度调整与检测

【选项分析】设备调整应根据设备技术文件或规范要求的精度等级,调整设备自身和相互位置状态,例如设备的中心位置、水平度、垂直度、平行度等。

精度检测是检测设备、零部件之间的相对位置误差,如垂直度、平行度、同轴度等。


第253题

润滑与设备加油是保证机械设备正常运转的必要条件,应在( ) 前完成。


A.设备试运转

B.工程验收

C.设备就位

D.设备固定


参考答案:A


解析:

【内容考查】机械设备安装的一般程序

【选项分析】机械设备安装的一般程序:设备开箱检查→基础检查验收→基础测量放线→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→设备零部件清洗与装配→润滑与设备加油→设备试运行→工程验收。


第254题

机械设备安装一般分为整体安装、( )和模块化安装。


A.通用安装

B.解体安装

C.专用式安装

D.生产线安装


参考答案:B


解析:

【内容考查】机械设备安装的分类

【选项分析】机械设备安装的分类:一般分为整体安装、解体安装和模块化安装。

1.整体式安装。是指对于体积和重量不大的设备,现有的运输条件可以将其整体运输到安装现场,直接将其安装到设计指定的位置。整体安装的关键在于设备的定位位置精度和各设备间相互位置精度的保证。

2.解体式安装。是指对某些大型设备,由于运输条件的限制,无法将其整体运输到安装现场,出厂时只能将其分解成部件进行运输,在安装现场重新按设计、制造要求进行装配和安装。解体安装不仅要保证设备的定位位置精度和各设备间相互位置精度,还必须再现制造、装配的精度,达到制造厂的标准,保证其安装精度要求。

3.模块化安装。是指对某些大型、复杂的设备,重新按设备的设计、制造要求,设计成模块,除保证组装的精度外,还要保证其安装精度要求,同时达到制造厂的标准。


第255题

解体的大型减速机安装时,一次灌浆应在( )进行。


A.设备就位后

B.设备粗找正后

C.设备精找正后

D.设备部件组装后


参考答案:B


解析:

【内容考查】机械设备安装主要工序内容

【选项分析】设备灌浆分为一次灌浆和二次灌浆。一次灌浆是在设备粗找正后,对地脚螺栓孔进行的灌浆。

二次灌浆是设备精找正、地脚螺栓紧固、检测项目合格后对设备底座和基础间进行的灌浆。


第256题

【背景资料】

某工程公司采用EPC方式承包一供热站安装工程。工程内容包括:换热器、疏水泵、管道、电气及自动化安装等。

工程公司成立采购小组,根据工程施工进度、关键工作和主要设备进场时间采购设备、材料等物资,保证设备材料采购与施工进度合理衔接。

疏水泵联轴器为过盈配合件,施工人员在装配时,将两个半联轴器一起转动,每转180°测量一次,并记录2个位置的径向位移值和位于同一直径两端测点的轴向位移值。质量部门对此提出异议,认为不符合规范要求,要求重新测量。

为加强施工现场的安全管理,及时处置突发事件,工程公司升级了《生产安全事故应急救援预案》,并进行了应急预案的培训、演练。

取源部件到货后,工程公司进行取源部件的安装。压力取源部件的取压点选择范围(见图2-1),温度取源部件在管道上开孔焊接安装(见图2-2),在准备系统水压试验时,温度取源部件的安装被监理要求整改。

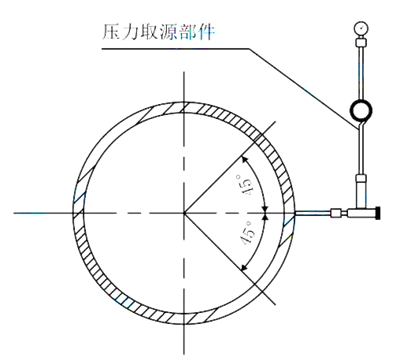

图2-1压力取源部件安装范围示意图

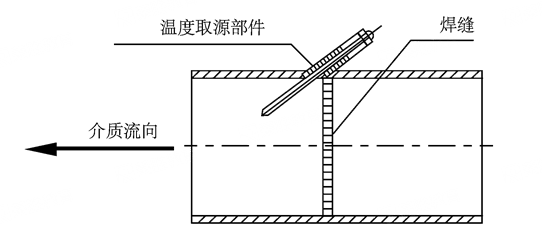

图2-2温度取源部件安装示意图

【问题】

1.本工程中,工程公司应当多长时间组织一次现场处置方案演练?应急预案演练效果应由哪个单位来评估?

2.图2-1的取压点范围适用何种介质管道?说明温度取源部件安装被监理要求整改的理由。

3.联轴器是采用了哪种过盈装配方式?质量部门提出异议是否合理?写出正确的要求。

4.为保证项目整体进度,应优先采购哪些设备?



参考答案:见解析


解析:

1.(1)工程公司应当每半年至少组织一次现场处置方案演练。

(2)应急预案演练结束后,应急预案演练组织单位应当对应急预案演练效果进行评估,撰写应急预案演练评估报告,分析存在的问题,并对应急预案提出修订意见。

2.(1)蒸汽介质的管道。

(2)理由1:温度取源部件顺着物料流向安装。

正确做法1:温度取源部件与管道呈倾斜角度安装宜逆着物料流向,取源部件轴线应与管道轴线相交。

理由2:温度取源部件在管道的焊缝上开孔焊接。

正确做法2:安装取源部件时,不应在设备或管道的焊缝及其边缘上开孔及焊接。

3.(1)加热装配法。

(2)质量部门提出异议合理。

(3)正确做法:将两个半联轴器一起转动,应每转90°测量一次,并记录5个位置的径向位移测量值,于同一直径两端测点的轴向测量值。

4.换热器、疏水泵、管道、电气及自动化安装。


第257题

综合检验设备制造和设备安装质量的重要环节是( )。


A.精度检测与调整

B.设备固定

C.工程验收

D.设备试运转


参考答案:D


解析:

【内容考查】试运转

【选项分析】设备试运转是综合检验设备制造和设备安装质量的重要环节,涉及的专业多、人员多,应精心组织、统一指挥。


第258题

齿轮装配时,下列说法正确的是( )。


A.齿轮的端面与轴肩端面应靠紧贴合

B.基准端面与定位套的同轴度应符合传动要求

C.用0.1mm塞尺检查不应塞入

D.基准端面与轴线的垂直度应符合传动要求


参考答案:D


解析:

【内容考查】机械设备安装方法

【选项分析】齿轮装配时,齿轮基准面端面与轴肩或定位套端面应靠紧贴合,且用0.05mm塞尺检查不应塞入;基准端面与轴线的垂直度应符合传动要求。


第259题

机械设备安装的二次灌浆在( )、地脚螺栓紧固、各项检测项目合格后进行。


A.设备清洗装配

B.设备调试

C.设备试运行

D.设备精找正


参考答案:D


解析:

【内容考查】机械设备安装的一般程序与主要工序内容

【选项分析】设备灌浆分为一次灌浆和二次灌浆。一次灌浆是设备粗找正后,对地脚螺栓预留孔进行的灌浆。二次灌浆是设备精找正、地脚螺栓紧固、检测项目合格后对设备底座和基础间进行的灌浆。


第260题

设备与基础的连接主要是( ),将设备找正调平后,通过灌浆将设备固定在设备基础上。


A.地脚螺栓连接

B.垫铁连接

C.焊接

D.压板


参考答案:A


解析:

【内容考查】机械设备固定方式

【选项分析】机械设备固定方式:设备与基础的固定方式主要采用地脚螺栓连接,通过调整垫铁将设备找正调平,然后灌浆将设备固定在设备基础上。
