第141题
采暖管道安装应符合设计及规范的规定,坡度不应小于5‰的是( )。
A.汽、水逆向流动的热水供暖管道
B.汽、水同向流动的蒸汽管道
C.汽、水逆向流动的蒸汽管道
D.凝结水管道
E.汽、水同向流动的热水供暖管道
参考答案:AC
解析:
【内容考查】室内供暖管道施工技术要求
【选项分析】汽、水同向流动的热水供暖管道和汽、水同向流动的蒸汽管道及凝结水管道,坡度应为3‰,不得小于2‰;
汽、水逆向流动的热水供暖管道和汽、水逆向流动的蒸汽管道,坡度不应小于5‰; 散热器支管的坡度应为1% 。
第142题
高层建筑中要求安装坡度应为3‰,不得小于2‰的管道有( )。
A.汽水同向流动的热水采暖管道
B.汽水同向流动的蒸汽管道
C.汽水逆向流动的热水采暖管道
D.凝结水管道
E.散热器支管
参考答案:ABD
解析:
【内容考查】 室内供暖管道施工技术要求
【选项分析】管道安装坡度,当设计未注明时,汽、水同向流动的热水供暖管道和汽、水同向流动的蒸汽管道及凝结水管道,坡度应为3‰,不得小于2‰,汽、水逆向流动的热水供暖管道和汽、水逆向流动的蒸汽管道,坡度不应小于5‰,散热器支管的坡度应为1%,坡向应利于排气和泄水。
第143题
室内排水主管及水平干管,安装结束后均应作通球试验,通球球径不小于排水管径的( ),通球率达到100%为合格。
A.1/2
B.1/3
C.2/3
D.3/4
参考答案:C
解析:
【内容考查】系统通球试验
【选项分析】排水管道主立管及水平干管安装结束后均应作通球试验,通球球径不小于排水管径的2/3,通球率必须达到100%。
第144题
当供暖工程的集水器工作压力为0.6MPa,其试验压力为工作压力的( )。
A.1.1倍
B.1.15倍
C.1.25倍
D.1.5倍
参考答案:D
解析:
供暖分汽缸(分水器、集水器)安装前应进行水压试验,试验压力为工作压力的1. 5 倍,但不得小于0.6MPa。
第145题
室内隐蔽或埋地的( )在隐蔽前必须做灌水试验。
A.热水管道
B.中水管道
C.给水管道
D.排水管道
参考答案:D
解析:
【内容考查】系统灌水试验
【选项分析】室内隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,灌水高度应不低于底层卫生器具的上边缘或底层地面高度。灌水到满水15min,水面下降后再灌满观察5min,液面不降,管道及接口无渗漏为合格。
第146题
下列建筑电气产品中,属于用电设备的是( )。
A.照明配电箱
B.电容补偿柜
C.电加热器
D.不间断电源
参考答案:C
解析:
电气动力工程组成:动力配电柜、控制柜(屏、台)安装,电动机和电加热器等电气动力设备检测、试验和空载试运行等。
第147题
下列电气设备安装,属于照明工程的是( )。
A.电力变压器安装
B.电动机安装
C.单相插座安装
D.电加热器安装
参考答案:C
解析:
电气照明工程组成有:照明配电箱安装,线槽配线,导管配线,槽板配线,钢索配线,普通灯具安装,专用灯具安装,插座、开关、风扇安装,照明通电试运行等。
第148题
成套配电柜的安装顺序中,二次线路连接前一步的程序是( )。
A.安装固定
B.母线连接
C.试验调整
D.二次搬运
参考答案:B
解析:
【内容考查】开关柜、配电柜的安装顺序
【选项分析】开关柜、配电柜的安装顺序:开箱检查→二次搬运→基础框架制作安装→柜体固定→母线连接→二次线路连接→试验调整→送电运行验收。
第149题
A.基础框架制作安装
B.送电运行
C.导线连接
D.配电箱安装固定
参考答案:C
解析:
【内容考查】明装动力配电箱的施工程序
【选项分析】明装动力配电箱的施工程序:①基础框架制作安装→②配电箱安装固定→③导线连接→④送电前检查→⑤送电运行。
第150题
关于母线槽按照连接的要求,下列说法中错误的有( )。
A.母线槽不宜安装在水管的正上方
B.母线槽跨越建筑物变形缝处时,应设置补偿装置:母线槽直线敷设长度超过60m,每50至60m宜设置伸缩节
C.母线槽连接的接触电阻应小于4Ω
D.母线槽的金属外壳等外露可导电部分应与保护导体可靠连接,每段母线槽的金属外壳间应连接可靠
E.母线槽段与段连接时,两相邻段母线及外壳宜对准,相序应正确,连接后不应使母线及外壳受额外应力
参考答案:ABC
解析:
【内容考查】母线槽安装要求
【选项分析】母线槽不宜安装在水管的正下方。
母线槽跨越建筑物变形缝处时,应设置补偿装置:母线槽直线敷设长度超过80m,每50至60m宜设置伸缩节。
母线槽连接的接触电阻应小于0.1Ω。
第151题
梯架、托盘和槽盒支架安装要求包括( )。
A.建筑钢结构构件上熔焊支架
B.水平安装的支架间距宜为1.5~3.0m
C.垂直安装的支架间距不应大于2.5m
D.采用金属吊架固定时,圆钢直径不得小于6mm
参考答案:B
解析:
【内容考查】供电干线及室内配电线路施工技术要求
【选项分析】梯架、托盘和槽盒支架安装要求:
(1)建筑钢结构构件上不得熔焊支架,且不得热加工开孔。
(2)水平安装的支架间距宜为1.5~3.0m,垂直安装的支架间距不应大于2m。
(3)采用金属吊架固定时,圆钢直径不得小于8mm,并应有防晃支架,在分支处或端部0.3~0.5m处应有固定支架。
第152题
明配导管的弯曲半径不宜小于管外径的( )倍。
A.2
B.6
C.15
D.20
参考答案:B
解析:
【内容考查】导管弯曲半径要求
【选项分析】导管弯曲半径要求:
1.明配导管的弯曲半径不宜小于管外径的6倍,当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管外径的4倍。
2.埋设于混凝土内的导管的弯曲半径不宜小于管外径的6倍,当直埋于地下时,其弯 曲半径不宜小于管外径的10倍。
第153题
关于建筑电气中柔性导管敷设的说法,错误的是( )。
A.刚性导管经柔性导管与电气设备连接,照明工程中柔性导管不宜大于0.8m
B.柔性导管与电气设备的连接应采用专用接头
C.明配柔性导管固定点间距不应大于1m
D.金属柔性导管不应作为保护导体的接续导体
参考答案:A
解析:
【内容考查】供电干线及室内配电线路施工技术要求
【选项分析】刚性导管经柔性导管与电气设备、器具连接时,柔性导管的长度在动力工程中不宜大于0.8m,在照明工程中不宜大于1.2m。
参考答案:见解析
解析:

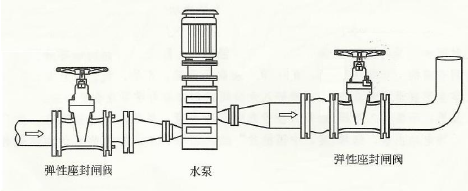

1.(1)吸入管和排出管主要缺少的部件及作用如下:
1)吸入管上缺少过滤器。作用:过滤水中的固体颗粒。
2)排出管上缺少止回阀。作用:制止水倒流,防止水泵及电机逆转,烧毁电机。
(2)墙安装存在的问题有:
1)部分墙壁水泵接合器安装在距离地面1.0m处;
整改为:安装高度距地面宜为0.7m.
2)部分墙壁水泵接合器安装在玻璃幕墙的下方,与墙面上的玻璃窗的净距为1.8m。
整改为:与墙面上的玻璃窗的净距为不小于2.0m,且不应安装在玻璃幕墙的下方。
2.(1)风管穿墙套管厚度1.2mm不妥,风管穿过防火墙时,应设钢板厚度不小于1.6mm的预埋管或防护套管。
(2)采用水泥砂浆封堵不妥,水泥砂浆是刚性防水材料。风管与套管之间应采用不燃柔性材料封堵。
(3)防火阀未设置单独支架不妥,根据规范,边长或直径大于等于630mm的防火阀应设置独立的支吊架。
(4)防火阀位置不妥,距防火墙250mm。根据规范,防火分区隔墙两侧的防火阀,距墙表面应不大于200mm。
(5)风管与水管共用支吊架不妥,按要求,应当分开敷设。
3.(1)事件2中的风管压力为1800Pa,属于高压风管。因为按风管系统工作压力分类,风管分为微压、低压、中压、高压。当1500Pa<P<2500Pa时,属于高压风管。
(2)该风管可以采用单咬口、立咬口、联合角咬口、转角咬口。
(3)风管内部加固形式有:扁钢内支撑、镀锌螺杆内支撑、钢管内支撑。
4.对事件3中灯具安装中的错误之处并整改如下:
(1)3.5ka的吊灯固定在有5mm的螺钉上不正确,整改:质量大于3kg的悬吊灯具,应固定在螺栓或预埋吊钩上,螺栓或预埋吊钩的直径不应小于灯具挂销直径,且不应小于6mm;
(2)重10.5kg的嵌入式吸顶灯的固定及装置,按灯具重量的2倍抽查了10%做了强度试验不正确,整改:
质量大于10kg的灯具,固定装置及悬吊装置应按灯具重量的5倍做强度试验,且持续时间不得少于15min。应全数检查(检查比例100%)。
第155题
单相三孔插座,面对插座板,( )与相线连接( )与中性线连接,( )与保护接地线连接。
A.左孔;上孔;右孔
B.右孔;左孔;上孔
C.上孔;左孔;右孔
D.左孔;右孔;上孔
参考答案:B
解析:
【内容考查】插座接线要求
【选项分析】单相三孔插座,面对插座板,右孔与相线(U连接,左孔与中性线(N)连接,上孔与保护接地线(PE)连接。
第156题
下列灯具的接线,错误的是( )。
A.引向单个灯具的铝芯导线截面积是1mm²
B.软线吊灯的软线两端做保护扣并搪锡
C.相线接于螺口灯头的中间触点端子上
D.柔性导管与灯具壳体用专用接头连接
参考答案:A
解析:
【内容考查】灯具的接线要求
【选项分析】灯具的接线要求:
( 1 ) 引向单个灯具的绝缘导线截面应与灯具功率相四配,绝缘铜芯导线的线芯截面不应小于1mm²。
( 2 ) 软线吊灯的软线两端应做保护扣,两端线芯应搪锡。
( 3 ) 连接灯具的软线应盘扣、搪锡压线,当采用螺口灯头时,相线应接于螺口灯头中间的端子上。
( 4 ) 由接线盒引至嵌入式灯具或槽灯的绝缘导线应采用柔性导管保护,不得裸露,且不应在灯槽内明敷;柔性导管与灯具壳体应采用专用接头连接。
第157题
建筑物防雷与接地的施工技术要求包括( )。
A.接地装置顶面埋设深度不应小于0.5m且应在冻土层以下
B.人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m
C.接地装置的搭接:圆钢与角钢搭接不应小于圆钢直径的2倍,且应双面施焊
D.接闪线和接闪带安装应平正顺直、无急弯
E.圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下
参考答案:BDE
解析:
【内容考查】建筑接地工施工技术要求
【选项分析】建筑接地工施工技术要求
1. 接地装置的敷设要求
(1)接地装置顶面埋设深度不应小于0.6m,且应在冻土层以下。
(2)圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下,间距不应小于5m。
(3)人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m。
2.接地装置的搭接要求
(1)扁钢与扁钢搭接不应小于扁钢宽度的2倍,且至少应三面施焊。
(2)圆钢与角钢搭接不应小于圆钢直径的6倍,且应双面施焊。
(3)圆钢与扁钢搭接不应小于圆钢直径的6倍,且应双面施焊。
3.接闪线和接闪带安装要求
1)接闪线和接闪带安装应平正顺直、无急弯。
2)固定支架高度不宜小于150mm ,固定支架应间距均匀,支架间距应符合规范的规定。
3)每个固定支架应能承受49N的垂直拉力。
第158题
接地装置的搭接要求正确的有( )。
A.扁钢之间搭接为扁钢宽度的1倍
B.扁钢之间搭接为扁钢宽度的2倍
C.圆钢之间搭接为圆钢直径的4倍
D.圆钢之间搭接为圆钢直径的6倍
E.圆钢与扁钢搭接为圆钢直径的3倍
参考答案:BD
解析:
【内容考查】接地装置的搭接要求
【选项分析】(1)扁钢与扁钢搭接不应小于扁钢宽度的2倍,且应至少三面施焊。
(2) 圆钢与角钢搭接不应小于圆钢直径的6倍,且应双面施焊。
(3) 圆钢与扁钢搭接不应小于圆钢直径的6倍,且应双面施焊。
参考答案:见解析
解析:

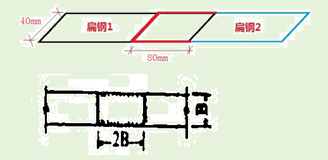

搭接方式如下图:
扁钢与扁钢搭接不应小于扁钢宽度的2倍,且应至少三面施焊。
第160题
当接地电阻达不到设计要求时,可采用( )来降低接地电阻。
A.降阻剂
B.换土
C.接地模块
D.接地极
E.等电位连接
参考答案:ABC
解析:
【内容考查】建筑防雷与接地施工技术要求
【选项分析】当接地电阻达不到设计要求时,可采用降阻剂、换土和接地模块来降低接地电阻。
