2024年一级建造师《市政公用工程管理与实务》试题库(648题)


第461题

【背景材料】

       A公司承建某供热管道工程,项目总工程师主持编制了项目的质量计划,把管道焊接和防腐工艺作为重点工序来控制,施工前由专业工程师进行技术交底。沟槽开挖后发现在桩号0+859~1+126位置的槽底地基土质与勘察报告不相符,有厚约1m的旧河道淤泥层,经请示现场监理后,项目部组织人员和机械挖除淤泥、回填黏土、分层压实。

       管网安装的补偿器和闸门等管件由建设方材料库供应,项目部组织车辆运到施工现场,经材料员和驻地监理对规格、型号、数量进行清点,核对厂家提供的合格证明资料。质量员检查安装质量时,发现某型号波纹管补偿器预留伸缩量不符合安装标准,需拆卸重新安装调整。

       项目部在自行验收合格后,邀请有关单位进行工程竣工预验收。

       【问题】

       (1)地基处理程序是否正确?如不正确,写出正确做法。

       (2)对管件的进场检查程序是否妥当,如不妥,写出检验程序要求。

       (3)对检查中发现的安装问题应如何处理?如何验证?

       (4)项目部编制质量计划的做法是否正确,写出正确做法。

       (5)项目部的工程竣工预验收做法是否正确?应如何组织?



参考答案:见解析


解析:

(1)不正确。沟槽地基土质与勘察报告不相符时,仅请示现场监理就自行处理是不对的。正确做法:应由建设方组织有关方确认基础土质和承载能力,由设计人提出处理意见,按规定办理有关洽商变更手续。施工方按照设计要求和技术规范进行处理。

(2)不妥。检验程序:对建设方供应(简称甲供)的补偿器、阀门等管件,施工方和监理工程师应对建设方的供应管件进行入场检验和复验,重要阀门应送到工程所在地有资质的检测方进行检验,取得合格证书。

(3)对检查中发现的安装质量问题,应由技术负责人组织有关人员判定不合格程度,制定纠正措施。实施纠正措施的结果应由技术负责人验证并记录。

(4)不正确。正确做法:

1)质量保证计划应由项目负责人(经理)主持编制,项目总工程师、施工生产负责人应按企业规定和项目部分工负责编制。

2)确定焊接和防腐工程为关键工序和特殊过程,应编制作业指导书,焊接工序在编制作业指导书前还应进行工艺评定。

3)施工前由项目技术负责人向全体作业人员进行技术交底。

(5)预验收程序不正确。

施工方自行验收合格后,应由项目总监理工程师组织专业监理工程师等人员对工程质量进行竣工预验收。

【名师点拨】本题主要考查供热管道施工相关内容。第二问进场检验程序需要掌握。


第462题

管道对接时,应检查管道的(  ),在距接口中心200mm处测量,允许偏差1mm。


A.直径

B.质量

C.偏差

D.平直度


参考答案:D


解析:

本题考查的是供热管道施工与安装要求。

管道对接时,管道应平直,在距接口中心200mm处测量,允许偏差1mm,对接管道的全长范围内,最大偏差值应不超过10mm。


第463题

对管子、弯头、三通等属于特种设备的管道元件,制造厂家还应有相应的(  )资质。


A.特种设备设计

B.特种设备制造

C.工程管道制造

D.金属管道设计和制造


参考答案:B


解析:

本题考查的是供热管道施工与安装要求。

属于特种设备的压力管道元件(管道、弯头、三通、阀门等),制造厂家应有相应的特种设备制造资质,其质量证明文件、验收文件应符合特种设备安全监察机构的相关规定。实物、标识应与质量证明文件相符。


第464题

【背景资料】

       某城市供热管道工程,DN500,长为4.6km,碳素钢管;管线有一处需下穿护城河,有三处穿越城市主干道或次干道,穿越段的钢套管采用机械顶管法施工。设计要求:管道焊缝不具备水压试验条件时,管道焊缝质量采用超声和射线两种方法进行无损探伤检验。

       检验发现其中一个管段焊缝用超声波探伤检验合格,用射线探伤检验却不合格。

       【问题】

       1.穿越城市道路施工应做好哪些准备工作?

       2.简述钢套管顶管施工的技术要点。

       3.如管道焊接有返修后的焊缝,无损探伤检验有什么要求?

       4.本案例中哪些焊口应100%做无损探伤检验?

       5.管段焊缝超声波探伤检验合格,射线探伤检验不合格,该管段焊缝质量如何判定?



参考答案:见解析


解析:

1.穿越城市道路施工应做好的准备工作有:

(1)对供热管道穿越处道路(桥梁、地下管线)进行调查,确认准确位置与使用状况;

(2)在现场调研基础上,根据工程设计和水文地质条件,选择施工方法并编制专项方案,并征得路政和权属部门认可;

(3)对临近受施工影响的建筑物、管线,应事先采用土体加固或隔离保护措施。

2.(1)当穿越部位上部建(构)筑物有特殊要求时,顶进施工方法应符合有关的专业标准;

(2)顶管设备应根据土质情况、地下水位、安全等因素合理选用顶管机型;

(3)钢套管顶进时,顶进外周壁及上顶部不得超挖;

(4)容易坍塌的土壤要事先进行加固处理;

(5)管道背后空隙应及时注浆充填密实。

3.管道焊接有返修后的焊接,无损探伤检验规定,不合格焊缝的焊工所焊的其他焊缝按规定的检验比例、检验方法和检验标准加倍抽检,仍有不合格时,对该焊工所焊的全部焊缝进行无损探伤检验。

4.本案例中穿越河流、道路和不具备水压实验条件管段的焊口要做100%的无损探伤检验。

5.(1)管段焊缝超声波探伤检验应判为不合格。

(2)按现行的行业标准《城镇供热管网工程施工及验收规范》的规定,当使用超声波和射线两种方法进行无损探伤检验时,只要其中有一种探伤检验不合格,该道焊缝即判定为不合格。

【名师点拨】本题主要考查顶管施工和焊缝探伤相关内容。钢套管顶管施工的技术要点要求掌握。


第465题

下列供热管网所用的阀门中,必须经工程所在地有资质的检测部门进行强度和严密性试验的有(  )。


A.一级管网主干线所用阀门

B.二级管网主干线所用阀门

C.与二级管网主干线直接连通的阀门

D.供热站入口处的总阀门

E.支干线首端阀门


参考答案:ADE


解析:

本题考查的是供热管道施工与安装要求。

一级管网主干线所用阀门及与一级管网直接连通的阀门,支干线首端和供热站入口处起关闭、保护作用的阀门及其他重要阀门应由有资质的检测部门进行强度和严密性检验,合格后方可使用。


第466题

《城镇供热管网工程施工及验收规范》中规定的热力管道施焊单位应具备的条件不包括( )。


A.有负责焊接工程的焊接技术人员、检查人员和检验人员

B.应有保证焊接工程质量达到标准的措施

C.应有符合焊接工艺要求的焊接设备且性能应稳定可靠

D.应具有施工所需的吊装及安装设备


参考答案:D


解析:

本题考查的是供热管道施工与安装要求。

施焊单位应符合下列要求:

(1)有负责焊接工艺的焊接技术人员、检查人员和检验人员。

(2)应有符合焊接工艺要求的焊接设备且性能应稳定可靠。

(3)应有保证焊接工程质量达到标准的措施。


第467题

需进行100%无损探伤检测的焊缝有(  )。


A.干线管道与支架连接处

B.干线管道与管件连接处

C.穿越江、河、湖等的管道在岸边各15m范围内

D.不具备强度试验条件的管道

E.预制的承压设备和管件


参考答案:BD


解析:

本题考查的是供热管道施工与安装要求。

需要进行100%无损检测的情形包括如下几种:干线管道与设备、管件连接处和折点处的焊缝应进行100%无损检测。穿越铁路、高速公路的管道在铁路路基两侧各10m范围内、穿越城市主要道路的不通行管沟在道路两侧各5m范围内,穿越江、河、湖等的管道在岸边各10m范围内的焊缝,应进行100%无损检测;不具备强度试验条件的管道焊缝,应进行100%无损检测;现场制作的各种承压设备和管件,应进行100%无损检测。


第468题

属于特种设备的压力管道元件,制造厂家还应有相应的特种设备制造资质,其质量证明文件、验收文件还应符合(  )的有关规定。


A.建设工程主管部门

B.特种设备安全监察机构

C.工程质量管理条例

D.质量监督站


参考答案:B


解析:

本题考查的是供热管道施工与安装要求。

属于特种设备的压力管道元件(管道、弯头、三通、阀门等),制造厂家还应有相应的特种设备制造资质,其质量证明文件、验收文件还应符合特种设备安全监察机构的相关规定。


第469题

供热管道沟槽到底后,地基应由施工、监理、建设、勘察和设计等单位共同验收。对松软地基、坑洞等不符合要求的地基,应由(  )提出处理意见。


A.设计单位

B.监理单位

C.施工单位技术负责人

D.建设单位技术负责人


参考答案:A


解析:

本题考查的是供热管道施工与安装要求。

管道沟槽到底后,地基应由施工、监理、建设、勘察和设计等单位共同验收。对不符合要求的地基,由设计或勘察单位提出地基处理意见,施工单位根据其制定处理方案。


第470题

( )补偿器一般在施工现场制作。


A.L形

B.波形

C.Z形

D.填料式

E.方形


参考答案:ACE


解析:

【内容考查】此题考查了补偿器安装要点。

【选项分析】L形、Z形、方形补偿器一般在施工现场制作,制作应采用优质碳素钢无缝钢管。通常方形补偿器应水平安装,平行臂应与管线坡度及坡向相同,垂直臂应呈水平。垂直安装时,不得在弯管上开孔安装放风管和排水管。


第471题

关于补偿器的安装,以下说法正确的是(  )。


A.当 II 形弯朝下安装时,应在最高点安装排气装置;否则应在最低点安装疏水装置

B.必须保证整个 II 形补偿器的各个部分处在同一个平面上

C.采用直埋补偿器时,在回填后其固定段应可靠锚固,活动端应能自由变形

D.补偿器的临时固定装置在管道安装、试压、保温完毕后,应将紧固件松开,保证在使用中可以自由伸缩

E.填料式补偿器芯管的外露长度应大于设计规定的变形量


参考答案:BCDE


解析:

本题考查的是供热管网附件及供热站设施安装要求。

补偿器是管道附件,通常 II 形补偿器应水平安装;垂直安装时,不得在弯管上开孔安装放风管和排水管。

在安装波形补偿器或填料式补偿器时,补偿器应与管道保持同轴,不得偏斜。
填料式补偿器芯管的外露长度应大于设计规定的变形量。
采用直埋补偿器时,在回填后其固定段应可靠锚固,活动端应能自由变形。
补偿器的临时固定装置在管道安装、试压、保温完毕后,应将紧固件松开,保证在使用中可以自由伸缩。


第472题

当安装时的环境温度低于补偿零点(设计的最高温度与最低温度差值的1/2)时,应对补偿器进行( )。


A.预热

B.热处理

C.预拉伸

D.更换


参考答案:C


解析:

【内容考查】此题考查了补偿器安装规定。

【选项分析】当安装时的环境温度低于补偿零点(设计的最高温度与最低温度差值的1/2)时,应对补偿器进行预拉伸,拉伸的具体数值应符合设计文件的规定。经过预拉伸的补偿器,在安装及保温过程中应采取措施保证预拉伸不被释放。


第473题

制造方便,补偿能力大,轴向推力小,但占地面积较大的补偿器是( )。


A.方形补偿器

B.Z形补偿器

C.波形补偿器

D.填料式补偿器


参考答案:A


解析:

【内容考查】此题考查了补偿器特点。

【选项分析】方形补偿器由管子弯制或由弯头组焊而成,利用刚性较小的回折管挠性变形来消除热应力及补偿两端直管部分的热伸长量。其优点是制造方便,补偿量大,轴向推力小,维修方便,运行可靠;缺点是占地面积较大。


第474题

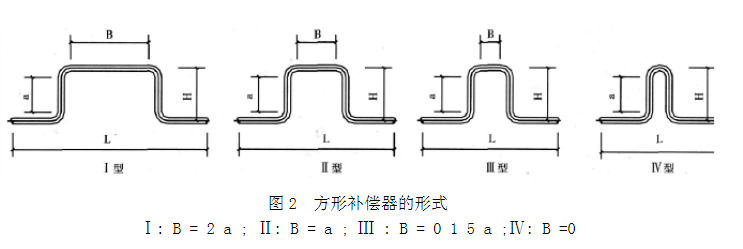

下列供热管道的补偿器中,属于自然补偿方式的是( )。


A.波形补偿器

B.Z型补偿器

C.方型补偿器

D.填充式补偿器


参考答案:B


解析:

【内容考查】此题考查了补偿器安装。

【选项分析】自然补偿器分为L形(管段中90°~150°弯管)和Z形(管段中两个相反方向90°弯管)两种,安装时应正确确定弯管两端固定支架的位置。


第475题

热力管网中需要添加补偿器的原因不包括( )。


A.便于设备及管件的拆装维护

B.为了释放温度变形

C.消除温度应力

D.确保管网运行安全


参考答案:A


解析:

【内容考查】此题考查了补偿器的作用。

【选项分析】为了释放温度变形,消除温度应力,确保管网运行安全,必须根据供热管道的热伸长量及应力计算设置适应管道温度变形的补偿器。


第476题

供热站是供热管网的重要附属设施,是供热网路与热用户的连接场所,当热水热力站站房长度大于12m时应至少设(  )出口。


A.两个

B.一个

C.三个

D.四个


参考答案:A


解析:

本题考查的是供热管网附件及供热站设施安装要求。

当热水热力站站房长度大于12m时应设两个出口,热力网设计水温小于100℃时可只设一个出口。蒸汽热力站不论站房尺寸如何,都应设置两个出口。


第477题

关于供热管道强度试验说法不正确的是(   )。


A.试验介质为洁净水

B.环境温度在5℃以上

C.试验过程中发现渗漏时,严禁带压处理

D.消除缺陷后,可继续进行试验


参考答案:D


解析:

本题考查的是供热管道功能性试验的规定。

当试验过程中发现渗漏时,严禁带压处理。消除缺陷后,应重新进行试验。


第478题

【背景资料】

A安装公司承接新建住宅小区的供热管道工程。为了保证施工质量,公司购置了先进的二手电弧焊设备,施焊工人均持有焊工本,并聘请经验丰富的焊工技师不定期现场指导。土方开挖至槽底发现某段地基较松软,经现场监理人员查验认为可不做特别处理,可继续施工。其后开挖遇到一段废弃的雨水方沟,在停工等待处理方案期间阴雨不断,复工时发现已铺设管道进入泥浆,管端保温层进水。

支架安装时,作业人员加塞硬木垫片进行调高。管道连接固定后发现漏装补偿器随即补装。

管道安装完毕经强度试验与气密性试验合格后进行了48h试运行,经检查管道接口没有发现渗漏;A安装公司向开发商提供验收报告。

【问题】

(1)A安装公司是否具备供热管道的施焊条件?为什么?

(2)指出A安装公司技术质量管理工作的缺失,并写出正确做法。

(3)背景中管道功能性试验的程序与方法是否妥当?为什么?



参考答案:见解析


解析:

(1)不具备。因为A公司缺少专职的检查、检验人员;二手焊接设备的性能稳定性有待检验;缺少有精度等级符合要求、灵敏度可靠的焊接检验设备;为保证焊接质量采取聘请经验丰富的焊工技师不定期现场指导的措施不能满足要求。

根据《城镇供热管网工程施工及验收规范》规定,施焊单位应符合下列要求:

1)有负责焊接工艺的焊接技术人员、检查人员和检验人员;

2)有符合焊接工艺要求的焊接设备且性能稳定可靠;

3)有精度等级符合要求、灵敏度可靠的焊接检验设备;

4)有保证焊接工程质量达到标准的措施。

(2)A安装公司技术质量管理工作主要缺失:

1)开挖遇到废弃的雨水方沟,反映施工前准备工作不足,没有对管道施工范围内的地上地下障碍物进行现场核查确认,导致工程停顿。

2)沟槽遇到松软地基,施工方仅征询监理人员的意见,工作程序不清晰;应由建设方邀请设计方等人员验槽,并应得到设计方书面处理意见。

3)成品保护措施不足。施工间断时,对施工成品必须制定严格的防止损坏的保护措施,并认真实施;已安装管道应采用封堵措施,防止泥浆进入管内。

4)作业人员违规操作,关键工序施工质量控制不到位。管道和补偿器安装是供热管道施工的关键工序,应编制作业指导书和进行技术交底。管道支架的支撑表面的标高可以采用加金属垫板的方式调高,垫板必须与预埋铁件或钢结构进行焊接;采用加塞硬木垫片调高是不允许的。补偿器安装前,管道和固定支架是不得进行固定连接的。管道连接固定后再补装补偿器也是不允许的。

(3)不妥当。因为有关规范规定:

供热管道工程需经有关各方预验收合格且热源已具备供热条件后,方能按建设和设计单位认可的参数进行试运行,试运行的时间应为连续运行72h,而不是48h。试运行中应对管道及设备进行全面检查,特别要重点检查支架的工作状况;而不是仅检查管道接口渗漏。

【名师点拨】本题主要考查供热管道的施焊条件及功能性试验。施焊条件对给排水管道和燃气管道同样适用。


第479题

关于供热管道试运行要求的说法正确的是(  )。


A.试运行在单位工程验收合格,完成管道清洗并且热源已具备供热条件后进行

B.试运行前需要编制试运行方案

C.试运行的时间应为连续运行72h

D.试运行的时间应为连续运行36h

E.试运行应在建设单位、设计单位认可的条件下进行


参考答案:ABCE


解析:

本题考查的是供热管道功能性试验的规定。

试运行在单位工程验收合格,完成管道清洗并且热源已具备供热条件后进行。试运行前需要编制试运行方案,并要在建设单位、设计单位认可的条件下连续运行72h。


第480题

热力管道严密性试验压力为设计压力的1.25倍且不小于(   )MPa。


A.0.3

B.0.4

C.0.5

D.0.6


参考答案:D


解析:

本题考查的是供热管道功能性试验的规定。

严密性试验压力为设计压力的1.25倍且不小于0.6MPa。
