第721题
编制人工定额时,应计入定额时间的是( )。
A.擅自离开工作岗位的时间
B.辅助工作消耗的时间
C.工作时间内聊天的时间
D.工作面未准备好导致的停工时间
参考答案:B
解析:
【内容考查】本题考查的是人工定额的编制方法。
【选项分析】擅自离开工作岗位的时间、工作时间内聊天的时间、工作面未准备好导致的停工时间均属于损失时间。
辅助工作时间是指为保证基本工作能顺利完成所消耗的时间,属于必需消耗的工作时间,应计入人工定额。(新教材已删除该知识点)
第722题
当工程质量缺陷经加固、返工处理后仍无法保证达到规定的安全要求,但没有完全丧失使用功能时,适宜采用的处理方法是( )。
A.不做处理
B.报废处理
C.返修处理
D.限制使用
参考答案:D
解析:
【内容考查】本题考查的是施工质量缺陷和质量事故处理的基本方法。
【选项分析】当工程质量缺陷按修补方法处理后无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况下,不得已时可做出诸如结构卸荷或减荷以及限制使用的决定。
第723题
关于施工投标的说法,正确的是( )。
A.投标人在投标截止时间后送达的投标文件,招标人应移交评标委员会处理
B.投标书在招标范围以外提出新的要求,可视为对投标文件的补充,由评标委员会进行评定
C.投标书中采用不平衡报价时,应视为对招标文件的否定
D.投标书需要盖有投标企业公章和企业法人的名章(签字)并进行密封,密封不满足要求的按无效标处理
参考答案:D
解析:
【内容考查】本题考查的是施工投标。
【选项分析】“投标人在投标截止时间后送达的投标文件,招标人应移交评标委员会处理”错误,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人拒收。
“投标书在招标范围以外提出新的要求,可视为对投标文件的补充,由评标委员会进行评定”错误,投标人在招标范围以外提出新的要求,被视为对于招标文件的否定,不会被招标人所接受。
“投标书中采用不平衡报价时,应视为对招标文件的否定”错误,不平衡报价是投标报价策略之一。
“投标书需要盖有投标企业公章和企业法人的名章(签字)并进行密封,密封不满足要求的按无效标处理”正确,标书的提交要有固定的要求,基本内容是:签章、密封。如果不密封或密封不满足要求,投标是无效的。投标书还需要按照要求签章,投标书需要盖有投标企业公章以及企业法人的名章(或签字)。
第724题

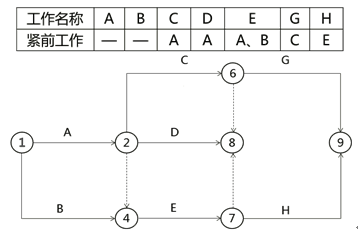

根据下表逻辑关系绘制的双代号网络图如下,存在的绘图错误是( )。
A.节点编号不对
B.逻辑关系不对
C.有多个终点节点
D.有多个起点节点
参考答案:C
解析:
【内容考查】本题考查的是双代号网络计划的绘图规则。
【选项分析】双代号网络图中应只有一个起点节点和一个终点节点,图中存在8、9两个终点节点。
第725题
关于用时间—成本累计曲线编制成本计划的说法,正确的是( )。
A.可调整非关键工作的开工时间以控制实际成本支出
B.全部工作必须按照最早开始时间安排
C.全部工作必须按照最迟开始时间安排
D.可缩短关键工作的持续时间以降低成本
参考答案:A
解析:
【内容考查】本题考查的是按工程进度编制施工成本计划的方法。
【选项分析】可调整非关键工作的开工时间以控制实际成本支出说法正确,项目经理可根据编制的成本支出计划来合理安排资金,同时项目经理也可以根据筹措的资金来调整S形曲线,即通过调整非关键路线上的工序项目的最早或最迟开工时间,力争将实际的成本支出控制在计划的范围内;
全部工作必须按照最早开始时间安排、全部工作必须按照最迟开始时间安排说法错误,正确说法为:时间-成本曲线包络在由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线所组成的“香蕉图”内。
第726题
下列施工准备质量控制的工作中,属于技术准备的是( )。
A.设置质量控制点
B.复核原始坐标
C.规划施工场地
D.布置施工机械
参考答案:A
解析:
【内容考查】本题考查的是施工质量控制的准备工作。
【选项分析】技术准备是指在正式开展施工作业活动前进行的技术准备工作,主要在室内进行,如:熟悉施工图纸,进行详细的设计交底和图纸审查;细化施工技术方案和施工人员、机具的配置方案,编制施工作业技术指导书,绘制各种施工详图(如测量放线图、大样图及配筋、配板、配线图表等),进行必要的技术交底和技术培训。技术准备的质量控制,包括对上述技术准备工作成果的复核审查,检查这些成果有无错漏,是否符合相关技术规范、规程的要求和对施工质量的保证程度;制订施工质量控制计划,设置质量控制点,明确关键部位的质量管理点等。
第727题
对某综合楼项目实施阶段的总进度目标进行控制的主体是( )。
A.设计单位
B.施工单位
C.建设单位
D.监理单位
参考答案:C
解析:
【内容考查】本题考查的是建设工程项目的总进度目标的内涵。
【选项分析】建设工程项目总进度目标的控制是业主方项目管理的任务(若采用建设项目总承包的模式,协助业主进行项目总进度目标的控制也是建设项目总承包方项目管理的任务)。
第728题
根据《建设工程监理规范》(GB/T 50319-2013),工程建设监理规划应当在( )前报送建设单位。
A.签订委托监理合同
B.召开第一次工地会议
C.签发工程开工令
D.业主组织施工招标
参考答案:B
解析:
【内容考查】本题考查的是建设监理规划。
【选项分析】工程建设监理规划应在签订委托监理合同及收到设计文件后开始编制,在召开第一次工地会议前报送建设单位。
第729题
下列工程材料采购时,供货商必须提供《生产许可证》的是( )。
A.黏土烧结砖
B.建筑防水卷材
C.脚手架用钢管
D.混凝土外加剂
参考答案:B
解析:
【内容考查】本题考查的是材料的质量控制。
【选项分析】材料供货商对下列材料必须提供《生产许可证》:钢筋混凝土用热轧带肋钢筋、冷轧带肋钢筋、预应力混凝土用钢材(钢丝、钢棒和钢绞线)、建筑防水卷材、水泥、建筑外窗、建筑幕墙、建筑钢管脚手架扣件、人造板、铜及铜合金管材、混凝土输水管、电力电缆等材料产品。
【该知识点已删除】
A.4
B.7
C.5
D.8
参考答案:B
解析:
【内容考查】本题考查的是网络图时间参数的计算。
【选项分析】根据公式,总时差TFi等于该工作的各个紧后工作的总时差TFj加该工作与其紧后工作之间的时间间隔LAGi-j之和的最小值,即,G工作的总时差=12-8=4,H工作的总时差=14-12=2,所以F工作的总时差=min{4+4,5+2}=7,所以TFF=7天。
第731题
根据《生产安全事故应急预案管理办法》,施工单位应当制定本企业的应急预案演练计划,每年至少组织现场处置方案演练( )次。
A.1
B.3
C.4
D.2
参考答案:D
解析:
【内容考查】本题考查的是生产安全事故应急预案的实施。
【选项分析】施工单位应当制定本单位的应急预案演练计划,根据本单位的事故预防重点,每年至少组织一次综合应急预案演练或者专项应急预案演练,每半年至少组织一次现场处置方案演练。
第732题
下列施工方进度控制的措施中,属于组织措施的是( )。
A.优化工程施工方案
B.应用BIM信息模型
C.制定进度控制工作流程
D.采用网络计划技术
参考答案:C
解析:
【内容考查】本题考查的是施工方进度控制的组织措施。
【选项分析】施工方进度控制的组织措施有:(1)健全项目管理的组织体系。(2)在项目组织结构中应有专门的工作部门和符合进度控制岗位资格的专人负责进度控制工作。(3)进度控制的主要工作环节包括进度目标的分析和论证、编制进度计划、定期跟踪进度计划的执行情况、采取纠偏措施以及调整进度计划。这些工作任务和相应的管理职能应在项目管理组织设计的任务分工表和管理职能分工表中标示并落实。(4)应编制施工进度控制的工作流程。(5)进度控制工作包含了大量的组织和协调工作,而会议是组织和协调的重要手段,应进行有关进度控制会议的组织设计。
A.由承包人和发包人共同承担,理由是国家政策变化,非承包人的责任
B.由发包人承担,理由是国家政策变化,承包人没有义务承担
C.由承包人承担,理由是承包人责任导致延期、进而导致税金增加
D.由发包人承担,理由是承包人承担质量问题责任,发包人承担政策变化责任
参考答案:C
解析:
【内容考查】本题考查的是合同价款的调整。
【选项分析】因承包人原因导致工期延误,在合同工程原定竣工时间之后国家的法律、法规、规章和政策发生变化引起工程造价增减变化的,合同价款调增的不予调整,合同价款调减的予以调整。
第734题
关于质量管理体系认证与监督的说法,正确的是( )。
A.企业质量管理体系由国家认证认可监督委员会认证
B.企业获准认证的有效期为六年
C.企业获准认证后第三年接受认证机构的监督管理
D.企业获准认证后应经常性的进行内部审核
参考答案:D
解析:
【内容考查】本题考查的是质量管理体系的认证。
【选项分析】“企业质量管理体系由国家认证认可监督委员会认证”错误,质量管理体系由公正的第三方认证机构,依据质量管理体系的要求标准,审核企业质量管理体系要求的符合性和实施的有效性,进行独立、客观、科学、公众的评价,得出结论。
“企业获准认证的有效期为六年”错误,企业获准认证的有效期为三年。
“企业获准认证后第三年接受认证机构的监督管理”错误,企业获准认证后,每年一次接受认证机构对企业质量管理体系实施的监督管理。
“企业获准认证后应经常性的进行内部审核”正确,企业获准认证后,应经常性的进行内部审核,保持质量管理体系的有效性。
第735题
关于建设工程施工招标评标的说法,正确的是( )。
A.投标报价中出现单价与数量的乘积之和与总价不一致时,将作无效标处理
B.投标书中投标报价正本、副本不一致时,将作无效标处理
C.评标委员会推荐的中标候选人应当限定在1~3人,并标明排列顺序
D.初步评审是对标书进行实质性审查,包括技术评审和商务评审
参考答案:C
解析:
【内容考查】本题考查的是施工招标的内容。
【选项分析】“投标报价中出现单价与数量的乘积之和与总价不一致时,将作无效标处理”错误,投标报价中出现单价与数量的乘积之和与所报的总价不一致的,应以单价为准。
“投标书中投标报价正本、副本不一致时,将作无效标处理”错误,标书正本和副本不一致的,则以正本为准。
“评标委员会推荐的中标候选人应当限定在1~3人,并标明排列顺序”正确,评标结束应该推荐中标候选人。评标委员会推荐的中标候选人应当限定在1~3人,并标明排列顺序。(“并标明排列顺序”这句话已删除)
“初步评审是对标书进行实质性审查,包括技术评审和商务评审”错误,详细评审是评标的核心,是对标书进行实质性审查,包括技术评审和商务评审。
第736题
下列施工文件档案中,属于工程质量控制资料的有( )。
A.工程项目原材料检验报告
B.施工试验记录
C.工程质量事故记录文件
D.隐蔽工程验收记录文件
E.交接检查记录
参考答案:ABDE
解析:
【内容考查】本题考查的是施工文件档案管理的主要内容。
【选项分析】工程质量控制资料包括:工程项目原材料、构配件、成品、半成品和设备的出厂合格证及进场检(试)验报告;施工试验记录和见证检测报告;隐蔽工程验收记录文件;交接检查记录。“工程质量事故记录文件”属于工程施工技术管理资料。
第737题
下列施工方进度控制的措施中,属于管理措施的有( )。
A.构建施工进度控制的组织体系
B.用工程网络计划技术进行进度管理
C.编制与施工进度相适应的资源需求计划
D.选择合理的合同结构
E.采取进度风险的管理措施
参考答案:BDE
解析:
【内容考查】本题考查的是施工方进度控制的管理措施。
【选项分析】管理措施:思想、方法、手段、承发包模式、采购模式、风险(组、管、合、源、技)、信息技术(合同结构、合同变更、索赔、签订附加协议)。
“构建施工进度控制的组织体系”属于组织措施;“编制与施工进度相适应的资源需求计划”属于经济措施。
【名师点拨】组织措施:组织论、增加人员的投入、人员的调度、编、审、批计划,加强施工定额管理、施工任务单管理、控制活劳动和物化劳动、编程序、调程序、审程序、会议;
经济措施:增加资金投入、资源需求计划、签证、激励、编制资金使用计划、对施工成本管理进行风险分析;
技术措施:换机、换料、选方法、选方案、设计。
A.提出两种可能加快进度的方案
B.确定采用增加夜间施工加快进度的方案
C.复查夜间施工安全条件
D.两种方案的比较分析
E.落实夜间施工照明条件
参考答案:AD
解析:
【内容考查】本题考查的是管理职能的含义。
【选项分析】筹划——加快进度有多种可能的方案,如改一班工作制为两班工作制,增加夜班作业,增加施工设备或改变施工方法,针对这几个方案进行比较。
第739题
下列影响施工质量的因素中,属于材料因素的有( )。
A.计量器具
B.建筑构配件
C.新型模板
D.工程设备
E.安全防护设施
参考答案:BC
解析:
【内容考查】本题考查的是影响施工质量的主要因素。
【选项分析】材料的因素:材料包括工程材料和施工用料,又包括原材料、半成品、成品、构配件和周转材料等。各类材料是工程施工的物质条件,材料质量是工程质量的基础,材料质量不符合要求,工程质量就不可能达到标准。所以加强对材料的质量控制,是保证工程质量的重要基础。
第740题
根据《建设工程施工合同(示范文本)》(GF-2013-0201),采用变动总价合同时,一般可对合同价款进行调整的情形有( )。
A.施工方承担的损失超过其承受能力
B.一周内非承包商原因停电造成的停工累计达到7小时
C.法律、行政法规和国家有关政策变化影响合同价款
D.工程造价管理部门公布的价格调整
E.外汇汇率变化影响合同价款
参考答案:CD
解析:
【内容考查】本题考查的是变动总价合同。
【选项分析】根据《建设工程施工合同(示范文本)》(GF-2013-0201),合同双方可约定,在以下条件下可对合同价款进行调整:
(1)法律、行政法规和国家有关政策变化影响合同价款;
(2)工程造价管理部门公布的价格调整;
(3)一周内非承包人原因停水、停电、停气造成的停工累计超过8小时;
(4)双方约定的其他因素。
