第341题 投标文件应当对招标文件做出实质性响应的内容有()。


A.报价

B.工期

C.投标有效期

D.质量要求

E.招标范围


参考答案:BCDE


解析:

投标文件应当对招标文件有关工期、投标有效期、质量要求、技术标准和要求、招标范围等实质性内容做出响应,故答案为BCDE。


第342题 在评标过程中,评标委员会可以要求投标人对投标文件有关文件做出必要澄清、说明和补充的情形包括()。


A.投标文件未经单位负责人签字

B.对同类问题表述不一致

C.投标文件中有含义不明确的内容

D.有明显的计算错误

E.投标人主动提出的澄清说明


参考答案:BCD


解析:

对投标文件的相关内容做出澄清、说明或补正,其目的是有利于评标委员会对投标文件的审查、评审和比较。澄清、说明或补正包括投标文件中含义不明确、对同类问题表述不一致或者有明显文字和计算错误的内容。但评标委员会不得向投标人提出带有暗示性或诱导性的问题,或向其明确投标文件中的遗漏和错误。同时,评标委员会不接受投标人主动提出的澄清、说明或补正。


第343题 复核工程量是投标人编制投标报价前的一项重要工作。通过复核工程量,便于投标人()。


A.决定报价尺度

B.采取合适的施工方法

C.选用合适的施工机具

D.决定投入劳动力数量

E.选用合适的承包方式


参考答案:ABCD


解析:

复核工程量的准确程度,将影响承包商的经营行为:一是根据复核后的工程量与招标文件提供的工程量之间的差距,从而考虑相应的投标策略,决定报价尺度;二是根据工程量的大小采取合适的施工方法,选择适用、经济的施工机具设备、投入使用相应的劳动力数量等。


第344题 在建设工程总承包工程中,招标文件中发包人提供的资料包括()。


A.施工场地及毗邻区域内的地下管线资料、气象和水文观测资料

B.定位放线的基准点、基准线和基准标高

C.资格审查资料

D.相邻建筑物和构筑物、地下工程的有关资料

E.价格清单


参考答案:ABD


解析:

发包人通常应提供下列资料:①施工场地及毗邻区域内的供水、排水、供电、供气、供热、通信、广播电视等地下管线资料、气象和水文观测资料,相邻建筑物和构筑物、地下工程的有关资料,以及其他与建设工程有关的原始资料;②定位放线的基准点、基准线和基准标高;③发包人取得的有关审批、核准和备案材料,如规划许可证。


第345题 关于招标分部分项工程量清单的项目特征描述,应遵循的编制原则有()。


A.按专业工程量计算规范附录的规定,结合拟建工程实际描述

B.其他独有特征,由清单编制人视项目具体情况确定

C.要满足确定综合单价的需要

D.应详细描述分部分项工程的施工工艺和方法

E.对于采用标准图集的项目,可直接描述为“详见××图集”


参考答案:ACE


解析:

为达到规范、简洁、准确、全面描述项目特征的要求,在描述工程量清单项目特征时应按以下原则进行:①项目特征描述的内容应按附录中的规定,结合拟建工程的实际,满足确定综合单价的需要;②若采用标准图集或施工图纸能够全部或部分满足项目特征描述的要求,项目特征描述可直接采用“详见××图集”或“详见××图号”的方式。对不能满足项目特征描述要求的部分,仍应用文字描述。因此知ACE正确。


第346题 关于履约担保,下列说法中正确的有()。


A.履约担保可以用现金、支票、汇票、银行保函形式,但不能单独用履约担保书

B.履约保证金不得超过中标合同金额的10%

C.中标人不按期提交履约担保的视为废标

D.招标人要求中标人提供履约担保时,招标人应同时向中标人提供工程款支付担保

E.履约保证金的有效期需保持至工程接收证书颁发之时


参考答案:BDE


解析:

在签订合同前,中标人以及联合体的中标人应按招标文件有关规定的金额、担保形式和提交时间,向招标人提交履约担保。履约担保有现金、支票、汇票、履约担保书和银行保函等形式,可以选择其中一种作为招标项目的履约保证金,履约保证金不得超过中标合同金额的10%。中标人不能按要求提交履约保证金的,视为放弃中标,其投标保证金不予退还,给招标人造成的损失超过投标保证金数额的,中标人还应当对超过部分予以赔偿。招标人要求中标人提供履约保证金或其他形式履约担保的,招标人应当同时向中标人提供工程款支付担保。中标后的承包人应保证其履约保证金在发包人颁发工程接收证书前一直有效。


第347题 关于法规变化类合同价款的调整,下列说法正确的是()。


A.不实行招标的工程,一般以施工合同签订前的第42天为基准日

B.基准日之前国家颁布的法规对合同价款有影响的,应予调整

C.基准日之后国家政策对材料价格的影响,如已包含在物价波动调价公式中不再予以考虑

D.承包人原因导致的工期延误期间,国家政策变化引起工程造价变化的,合同价款不予调整


参考答案:C


解析:

对于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日,A错误;基准日之前国家颁布的法规对合同价款有影响的,承包人承担,B错误;承包人原因导致的工期延误期间,国家政策变化引起工程造价增加的,合同价款不予调整,D错误。


第348题 为合理划分发承包双方的合同风险,对于招标工程。在施工合同中约定的基准日期一般为()。


A.招标文件中规定的提交投标文件截止时间前的第28天

B.招标文件中规定的提交投标文件截止时间前的第42天

C.施工合同签订前的第28天

D.施工合同签订前的第42天


参考答案:A


解析:

对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日。


第349题 工程延误期间,因国家法律、行政法规发生变化引起工程造价变化的,则()。


A.承包人导致的工程延误,合同价款均应予调整

B.发包人导致的工程延误,合同价款均应予调整

C.不可抗力导致的工程延误,合同价款均应予调整

D.无论何种情况,合同价款均应予调整


参考答案:B


解析:

若由于发包人原因导致了工程延误,则在延误期间内法律、行政法发生变化的风险依然由发包人承担,即合同价款应予调整。


第350题 下列发承包双方在约定调整合同价款的事项中,属于工程变更类的是()。


A.工程量清单缺项

B.不可抗力

C.物价波动

D.提前竣工


参考答案:A


解析:

工程变更类调价事项主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件。


第351题 某招标工程项目执行《建设工程工程量清单计价规范》GB 50500—2013,招标工程量清单中某分项工程的工程量为1500m3,施工中由于设计变更调增为1900m3,该分项工程最高投标限价综合单价为40元/m3,投标报价为47元/m3,则该分项工程的结算价为()元。


A.87400

B.88900

C.89125

D.89300


参考答案:C


解析:

1900/1500=126.67%,工程量增加超过15%,需对单价做调整。P2×(1+15%)=40×(1+15%)=46元<47元该项目变更后的综合单价应调整为46元/m3。

S=1500×(1+15%)×47+(1900-1500×1.15)×46 =89125(元)。


第352题 关于计日工费用的确认和支付,下列说法正确的是()。


A.承包人应按照确认的计日工现场签证报告提出计日工项目的数量

B.发包人应根据已标价工程量清单中的工程数量和计日工单价确定应付价款

C.已标价工程量清单中没有计日工单价的,由发包人确定价格

D.已标价工程量清单中没有计日工单价的,由承包人确定价格


参考答案:A


解析:

承包人应按照确认的计日工现场签证报告核实该类项目的工程数量,并根据核实的工程数量和承包人已标价工程量清单中的计日工单价计算,提出应付价款,B错误;已标价工程量清单中没有该类计日工单价的,由发承包双方按工程变更的有关的规定商定计日工单价计算,C、D错误。


第353题 某分项工程招标工程量清单数量为4000m2,施工中由于设计变更调减为3000m2,该项目招标控制价综合单价为600元/m2,投标报价为450元/m2。合同约定实际工程量与招标工程量偏差超过±15%时,综合单价以招标控制价为基础调整。若承包人报价浮动率为10%,该分项工程费结算价为()万元。


A.137.7

B.155.25

C.186.3

D.207


参考答案:A


解析:

3000÷4000=75%,工程量减少超过15%,需对单价做调整。

P2×(1-L)×(1-15%)=600×(1-10%)×(1-15%)=459(万元),

P0<P2×(1-L)×(1-15%),450<459,P1按照P2×(1-L)×(1-15%)调整。

结算价=459×3000=137.70(万元)。


第354题 根据《建设工程施工合同(示范文本)》GF20130201,下列事项应纳入工程变更范围的有()。


A.改变工程的标高

B.改变工程的实施顺序

C.提高合同中的工作质量标准

D.将合同中的某项工作转由他人实施

E.工程设备价格的变化


参考答案:ABC


解析:

工程变更的范围和内容包括:

(1)增加或减少合同中任何工作,或追加额外的工作;

(2)取消合同中任何工作,但转由他人实施的工作除外;

(3)改变合同中任何工作的质量标准或其他特性;

(4)改变工程的基线、标高、位置和尺寸;

(5)改变工程的时间安排或实施顺序。


第355题 根据《建设工程工程量清单计价规范》GB 50500—2013,关于计日工费用的确认和支付,下列说法中正确的有()。


A.承包人应按照确认的计日工现场签证报告核实该类项目的工程数量和单价

B.已标价工程量清单中有该类计日工单价的,按该单价计算

C.已标价工程量清单中没有该类计日工单价的,按承包人报价计算

D.计日工价款应列入同期进度款支付

E.发包人通知承包人以计日工方式实施的零星工作,承包人应予执行


参考答案:BDE


解析:

C选项错误,已标价工程量清单中没有该类计日工单价的,由发承包双方按工程变更的有关的规定商定计日工单价计算。



第357题 某项目施工合同约定,承包人承租的水泥价格风险幅度为±5%,超出部分采用造价信息法调差,已知投标人投标价格、基准期发布价格为440元/t、450元/t,2018年3月的造价信息发布价为430元/t,则该月水泥的实际结算价格为()元/t。


A.418

B.427.5

C.430

D.440


参考答案:D


解析:

此题中,投标报价为440元/t,3月份的价格下降,应以较低的投标报价为基准价基础计算合同月的风险幅度。440×(1-5%)=418(元/t),未超过投标报价5%的风险幅度范围因此不做调整。


第358题 发包人在招标工程量清单中给定某工程设备暂估价,下列关于该工程设备价款调整的说法正确的是()。


A.依法可不招标的项目,应由发包人组织采购,以采购价格取代暂估价

B.依法可不招标的项目,应由承包人按合同约定采购,以发包人确认后的价格取代暂估价

C.依法必须招标的项目,应由发包人招标选择供应商,以中标价格取代暂估价

D.依法必须招标的项目,应由承包人招标选择供应商,以中标价格取代暂估价


参考答案:B


解析:

依法可不招标的项目,应由承包人按合同约定采购,以发包人确认后的价格取代暂估价,A错误;发包人在招标工程量清单中给定暂估价的材料和工程设备属于依法必须招标的,由发承包双方以招标的方式选择供应商,C、D错误。


第359题 某施工合同约定采用价格指数及价格调整公式调整价格差额,调价因素及有关数据见下表。某月完成进度款为1500万元,则该月应当支付给承包人的价格调整金额为()万元。



A.-30.3

B.36.45

C.112.5

D.130.5

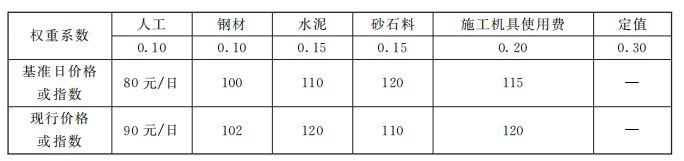

参考答案:B


解析:

ΔP0=1500×{0.3+\[0.1×(90÷80)+0.1×(102÷100)+0.15×(120÷110)+0.15×(110÷120)+0.20×(120÷115)\]-1}=36.45(万元)。


第360题 施工合同中约定,承包人承担的钢筋价格风险幅度为±5%,超出部分依据《建设工程工程量清单规范》GB 50500—2013的造价信息法调差。已知承包人投标价格、基准期发布价格分别为2400元/t、2200元/t,2015年12月、2016年7月造价信息发布价为2000元/t、2600元/t。则该两月钢筋的实际结算价格应分别为()元/t。


A.22,802,520

B.23,102,690

C.23,102,480

D.22,802,480


参考答案:C


解析:

如果承包人投标报价中材料单价高于基准单价,工程施工期间材料单价跌幅以基准单价为基础超过合同约定的风险幅度值时,或材料单价涨幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。

2400-\[2200×(1-5%)-2000\]=2310(元/t)

2400+(2600-2400×1.05)=2480(元/t)
