“微信扫一扫”进入考试题库练习及模拟考试
第421题 设计生产能力为400m3/h的混凝土生产系统在规模上属于( )。
A.特大型
B.大型
C.中型
D.小型
参考答案:B
解析:

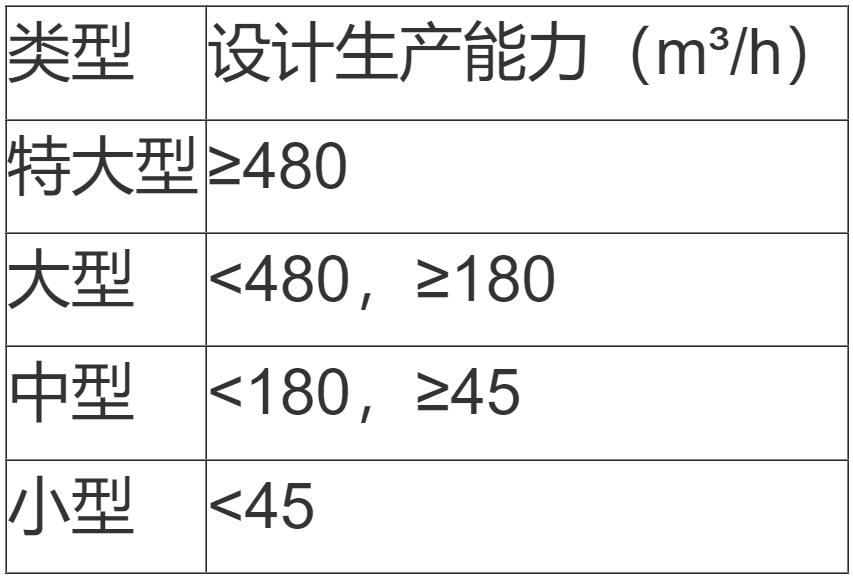

混凝土生产系统规模按生产能力可划分为特大型、大型、中型、小型,划分标准见下表。
混凝土生产系统规模划分标准
第423题 下列拌合料预冷方式中,不宜采用的是( )。
A.冷水拌合
B.加冰搅拌
C.预冷骨料
D.预冷水泥
参考答案:D
解析:
选择混凝土预冷材料时,主要考虑用冷水拌合、加冰搅拌、预冷骨料等,一般不把胶凝材料(水泥、粉煤灰等)选作预冷材料。
第425题 根据《水利水电工程施工安全管理导则》SL 721—2015,施工单位应根据审查论证报告修改完善专项施工方案,经()审核签字后,方可组织实施。
A.施工单位技术负责人
B.总监理工程师
C.项目法人单位负责人
D.设计单位技术负责人
E.施工项目技术负责人
参考答案:ABC
解析:
施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
第426题 水利水电工程上常用的集料预冷方法有()。
A.水冷法
B.风冷法
C.真空气化法
D.加冰法
E.液氮预冷法
参考答案:ABCE
解析:
水利水电工程中常用的集料预冷方法有水冷法、风冷法、真空汽化法及液氮预冷法。一般不把胶凝材料选作预冷材料。
第427题 根据《水利水电工程施工安全管理导则》SL721-2015,以下( )专项施工方案,施工单位需组织论证审查。
A.深度5m的基坑土方开挖
B.搭设高度50m落地式钢管脚手架工程
C.开挖深度20m的人工挖孔桩工程
D.深度4m的基坑土方开挖
E.搭设高度40m的落地式钢管脚手架工程
参考答案:ABC
解析:
超过一定规模的危险性较大的单项工程专项施工方案施工单位需组织论证审查。选项DE为达到一定规模的危险性较大的单项工程。
第428题 水利水电工程上常用的骨料预冷方法有( )。
A.水冷法
B.风冷法
C.真空气化法
D.加冰法
E.液氮预冷法
参考答案:ABCE
解析:
冷集料是降低混凝土温度的有效措施,水利水电工程中常用的集料预冷方法有水冷法、风冷法、真空汽化法及液氮预冷法等几种方式。
第429题 下列施工用电中属于一类负荷的是( )。
A.井、洞内的照明
B.基坑内的排水
C.混凝土浇筑施工
D.混凝土搅拌系统
E.汛期的防洪
参考答案:ABE
解析:
水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。因此本题正确答案为ABE。
参考答案:↓
解析:
1.关键线路:①→②→③→④→⑥→⑦→⑧→⑨→⑪→⑫
“土石方开挖及垫层Ⅲ”工作的总时差5天。
2.承包人应获得的索赔有:延长工期5天,补偿费用3万元。
理由:(1)发包人提供的基准线不准确是发包人责任,应予补偿;
(2)测量人员操作不当是承包人责任,不予补偿。
3.应按变更处理程序办理。
承包人提出延长工期20天不合理,增加费用8.5万元的要求合理;
理由:该事件影响工期为15天,不利物质条件事件是发包人责任。
4.工程预付款总额:5800×10%=580.00万元
截至2016年10月份工程预付款累计已扣回金额:
万元
按公式计算截至2016年11月份工程预付款累计扣回金额:
万元>580万元2016年11月份工程预付款扣回金额:580-522.86=57.14万元
2016年11月份承包人实得金额:442-57.14=384.86万元
参考答案:↓
解析:

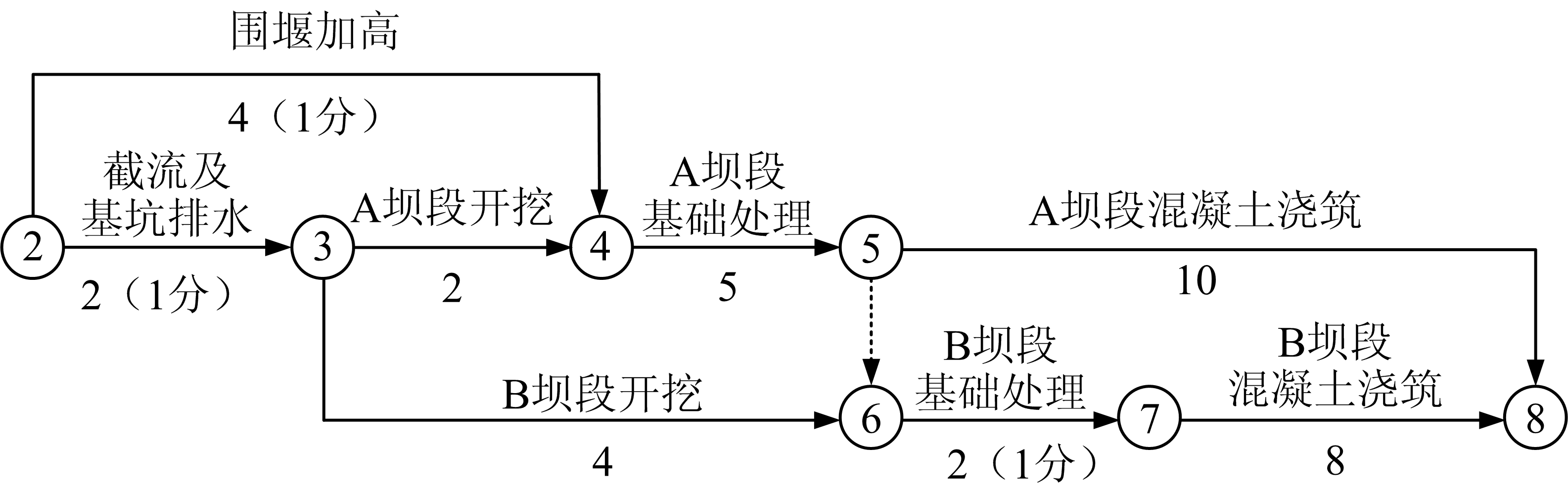

1.

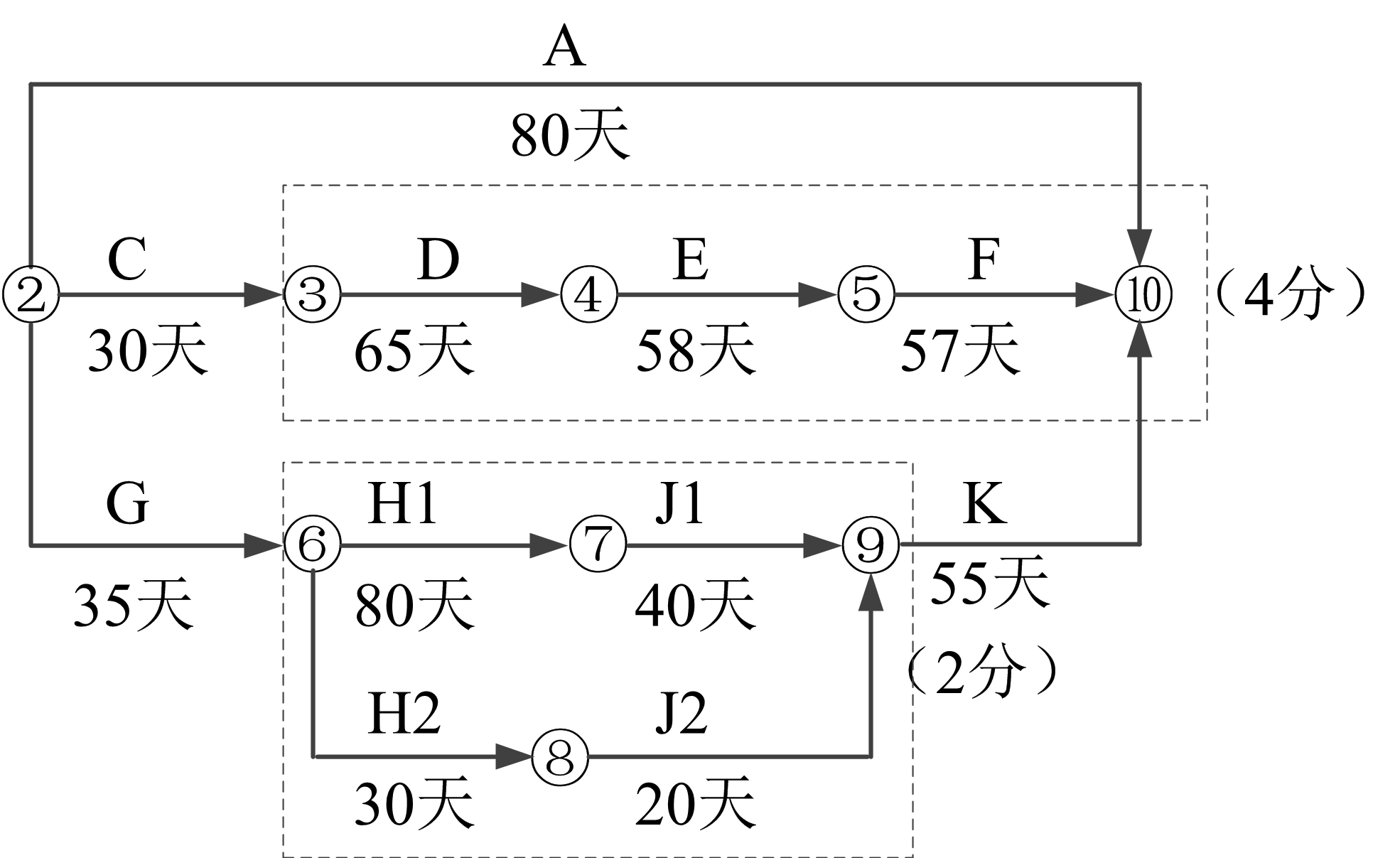

F工作,D、E工作各1分,H1、H2、J1、J2;
赶工所增加的费用:2.6×5+2.4×2+2.8×3+25+22=73.2万元。
2.项目经理短期离开施工现场应履行的程序:事先征得监理人同意,并委派代表代行其职责。
项目经理更换应履行的程序:事先征得发包人同意,并在更换14天前通知发包人和监理人。
3.承包人提交完工付款申请单中,除发包人已支付承包人的工程款外,还应有完工结算合同总价、应扣留的质量保证金、应支付的完工付款金额。
4.重新绘制的竣工图编号为原图编号,竣工图图标栏中应注明的内容:竣工阶段、绘制竣工图的时间、单位、责任人。
参考答案:↓
解析:
1.承包人提交开工报审表的主要内容是按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程进度安排。
2.控制性节点工期T的最迟时间为2012年5月30日。施工期间泄洪闸与灌溉涵洞应互为导流,因灌溉涵洞在第二个非汛期施工,泄洪闸加固应安排在第一个非汛期,而6月份进入主汛期(在5月30日前应具备通水条件)。
3.图2修订的主要内容包括:
(1)A工作增加节点②(A工作后增加虚工作)
(2)节点⑤、⑥之间增加虚工作(B工作应是F的紧前工作)
(3)工作H与C先后对调
(4)工作H、C时间分别为50和90
或:承包人修订后的大坝加固项目施工进度计划
4.按计划,F工作最早完成日期为2012年5月10日,在施工条件不变情况下,增加12%的工程量,工作时间需延长12天(100×12%=12),F工作将于2012年5月22日完成,对安全度汛无影响。
5.(1)2月份监理人认可的已实施工程价款:98万元
(2)工程预付款扣回金额:220-211.43=8.57万元
截至2013年1月底合同累计完成金额1920万元,相应工程预付款扣回金额按公式计算结果为211.43万元。
截至2013年2月底合同累计完成金额2018万元,相应工程预付款扣回金额按公式计算结果为225.43万元。
225.43万元>220万元(2200×10%)
(3)工程质量保证金扣留额:98×5%=4.9万元
(4)发包人应支付的工程款:98-8.57-4.9=84.53万元
(或:98-(2200×10%-211.43)-(98×5%)=84.53万元)
参考答案:↓
解析:
1.“初期围堰填筑”的最早完成日期为2011年11月30日;
“围堰加高”的最早完成日期为2012年4月30日。
2.“初期围堰填筑”拖延2个月,而“围堰加高”要求在5月30日前完成,且完工日期不变。调整方案如下:
(1)“围堰加高”工作时间从5个月缩短为4个月,缩短1个月,增加费用50万元;
(2)为保证按期完工,关键线路要缩短2个月,选择费用最少的关键工作。
“截流及基坑排水”缩短工作时间1个月,增加费用30万元;
“B坝段基础处理”缩短工作时间1个月,增加费用35万元;
赶工所需增加的总费用115万元(50+30+35=115万元)。
3.调整后从2012年2月1日起的新施工进度计划(单位:月,每月按30天计)
“A坝段开挖”的最早开始日期为2012年4月1日
4.2012年3月份进度付款申请单中有关款项的金额:
(1)已实施工程的价款:245+135=380万元
(2)工程预付款扣回金额:0万元
截至2012年3月份合同累计完成金额580(200+380)万元,未到900万元(签约合同价4500万元的20%)的起扣点。
(3)工程质量保证金扣留额:380×5%=19万元
(4)发包人应支付的工程款:380-19=361万元
5.“A坝段基础处理”最早开始日期为2012年6月11日
“A坝段混凝土浇筑”最早开始日期为2012年10月11日
参考答案:↓
解析:
1.
C工作拖欠总工程量的50%,拖延15天;
E工作拖欠总工程量的50%,拖延30天;
F工作拖欠总工程量的25%,拖延30天;
影响总工期15天。
2.
第120天,D工作拖欠10%的工程量;
总赶工20天。
3.
实际完成工程量:E工作80万元、C工作60万元、D工作100万元、F工作45万元。
已实施工程的价款:80+60+100+45=285万元
预付款扣回:285×20%=57万元
质量保证金扣留:285×5%=14.25万元
实际工程款支付:285-57-14.25=213.75万元
4.
针对该情况,承包人应先暂停施工,并及时向监理人提出暂停施工的书面申请,承包人按监理人答复意见处理,若监理人在接到申请的24小时内未答复,视为同意承包人的要求。
参考答案:↓
解析:
【答案】
1.计划工期为225天,关键线路为①→②→③→④→⑤→⑥→⑦→⑧→⑨。
2.
事件1责任方为业主,因“基坑开挖”为关键工作,故影响计划工期10天。
事件2责任方为施工单位,因“闸墩浇筑”为关键工作,故影响计划工期5天。
事件3责任方为施工单位,因“闸门安装”为关键工作,故影响计划工期2天。
事件4责任方为业主,因“上下游连接段施工”为非关键工作,原有总时差25天,故不影响计划工期。
3.
该项目的实际工期为234天。
应获得10天的工期补偿。
可获得工期提前奖励为10000元。
参考答案:↓
解析:
1.125天,井点降水工作应从基坑开挖到基坑全部回填完毕期间一直不停止,所以伴随地基处理、土方开挖、下部混凝土施工过程。
2.对围堰进行加固处理(基坑支护);控制排水量,降低基坑水位下降速度等。
3.
承包人正确,应该按不利物质条件处理。
理由:
(1)不利物质条件的界定原则
水利水电工程的不利物质条件,指在施工过程中遭遇诸如地下工程开挖中遇到发包人进行的地质勘探工作未能查明的地下溶洞或溶蚀裂隙和坝基河床深层的淤泥层或软弱带等,使施工受阻。
(2)不利物质条件的处理方法
承包人遇到不利物质条件时,应采取适应不利物质条件的合理措施继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。
4.
实际工期157天;承包人有权要求延长工期10天。
理由:
事件1,A工作的持续时间延长是承包人的责任,无权要求延长工期。
事件2,属于不利物质条件,承包人有权要求延长工期。F工作延长了20天,但F工作是非关键工作,总时差为10天,故影响工期10天。
参考答案:↓
解析:
1.
网络进度计划的工期为48天。
关键线路为①→②→④→⑧→⑨→⑩。
2.
事件1中,因为“模板Ⅱ”为关键工作,影响工期3天。
事件2中,因为“钢筋I”为非关键工作,工作总时差为4天,返工耗时5天,影响工期1天。
实际工期51天。
承包人不可以索赔工期和费用(或可以索赔的工期0天、费用0元)。
3.
可能造成的不利影响:造成内部蜂窝。
混凝土浇筑时,仓内粗骨料堆叠时,应将粗骨料均匀地分布于砂浆较多处,不得用水泥砂浆覆盖。
4.
自行将垫层和底板混凝土同时浇筑不妥。
承包人必须按设计要求施工,没有监理机构的指示,承包人不得擅自进行变更。
该事件中若进行变更,由承包人向监理机构提交详细的变更申请报告,经设计单位、发包人同意后,监理机构向承包人发出变更指示。
参考答案:↓
解析:
1.
(1)该网络图的关键线路为C→D→F→H→Q→J→M→N;
(2)L(⑧→⑩)实线长度表示的含义是L工作的持续时间为5d,波浪线长度表示的含义是L工作的自由时差为11d。
2.进度检查时D工作已完成5d工作量,推迟的天数为3d,会推迟计划工期3d。
进度检查时E工作已完成4d工作量,推迟的天数为5d,对计划工期无影响。
进度检查时G工作已完成5d工作量,推迟的天数为4d,对计划工期无影响。
3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有Q、J、M。
工作Q可压缩1d,其赶工费用为6万元/d。
工作J可压缩2d,其赶工费用为2万元/d。
工作M可压缩3d,其赶工费用为3万元/d。
由于推迟计划工期3d,因此,首先压缩工作J,压缩2d,增加的费用=2d×2万元/d=4万元,再压缩工作M,压缩1d,增加的费用=1d×3万元/d=3万元,增加的总费用=(4+3)万元=7万元。
参考答案:↓
解析:
1.本工程的施工网络进度计划完工日期2012年7月27日。“重建主坝上游砌石护坡”项目计划完成日期为2012年5月10日。
2.设计变更后,对安全度汛目标无影响;影响合同工期1天。
3.承包人通知监理单位对防浪墙地基进行检查的前提是:经自检确认防浪墙地基具备覆盖条件。承包人的通知应附资料为自检记录和必要的检查资料。
4. 若重新检验工程质量符合合同要求,发包人承担相关费用,增加检查费用要求合理。
若重新检验工程质量不符合合同要求,承包人承担相关费用,增加检查费用要求不合理。
5.
2012年6月份
扣留工程质量保证金:88×5%=4.40万元
还需扣回的工程预付款:
580×10%-(428-580×50%)×40%=2.80万元
6月份工程进度款的40%为:88×40%=35.20万元
工程预付款实际扣回金额:2.80万元
实际支付工程款:88-4.40-2.80=80.80万元
参考答案:↓
解析:
1.
总工期595天。
关键线路:①→②→③→④→⑥→⑦→⑧→⑩→ 。
2.
承包人可获得顺延工期10天,补偿机械闲置费15000元。
理由:座环蜗壳Ⅰ、尾水管Ⅱ到货延期均为发包人责任。座环蜗壳Ⅰ安装是关键工作,开始时间延迟10天,机械闲置费:10×8×175×50%=7000元。
尾水管Ⅱ安装工作总时差45天,尾水管Ⅱ安装开始时间延迟20天不影响工期。机械闲置费:20×8×100×50%=8000元。
3.
不合理,施工质量问题属于承包人责任。
4.
首台机组安装实际工期587天,工期提前8天,获得工期提前奖励8天×10000元/天=80000元。
5.
可获得:设备闲置费15000元+措施费900000元+提前奖励80000元=995000元。
