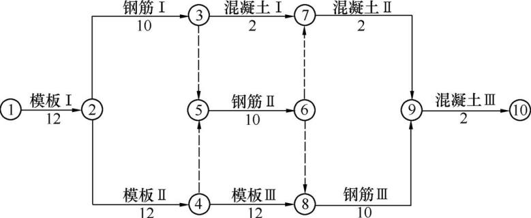

承包人承担某溢洪道工程施工,为降低成本、加快进度,对闸墩组织流水作业。经监理工程师批准的网络进度计划如下(单位:天)。
施工过程中发生以下事件:
事件1:由于生产工人偏少,第Ⅱ施工段模板制安用时15天完成。
事件2:因钢筋绑扎不满足规范要求,第Ⅰ施工段钢筋绑扎返工,耗时5天,增加费用2万元。
事件3:混凝土浇筑时,仓内出现粗骨料堆叠情况,施工人员采取水泥砂浆覆盖的措施进行处理。
事件4:翼墙底板施工中,为加快工程进度,施工单位自行将垫层和底板同时浇筑,并将垫层混凝土强度等级提高到与底板相同。监理机构发现该问题后,发出监理指示要求整改。
1.指出网络进度计划的工期和关键线路。
2.分别分析事件1、事件2对闸墩混凝土工程计划工期有何影响?实际工期是多少?指出承包人可以索赔的工期和费用。
3.指出事件3中施工措施对工程质量可能造成的不利影响,并说明正确做法。
4.根据事件4,指出承包人做法的不妥之处,并简要说明理由。该事件中若进行变更,应履行什么程序?
参考答案:↓
解析:
1.
网络进度计划的工期为48天。
关键线路为①→②→④→⑧→⑨→⑩。
2.
事件1中,因为“模板Ⅱ”为关键工作,影响工期3天。
事件2中,因为“钢筋I”为非关键工作,工作总时差为4天,返工耗时5天,影响工期1天。
实际工期51天。
承包人不可以索赔工期和费用(或可以索赔的工期0天、费用0元)。
3.
可能造成的不利影响:造成内部蜂窝。
混凝土浇筑时,仓内粗骨料堆叠时,应将粗骨料均匀地分布于砂浆较多处,不得用水泥砂浆覆盖。
4.
自行将垫层和底板混凝土同时浇筑不妥。
承包人必须按设计要求施工,没有监理机构的指示,承包人不得擅自进行变更。
该事件中若进行变更,由承包人向监理机构提交详细的变更申请报告,经设计单位、发包人同意后,监理机构向承包人发出变更指示。
