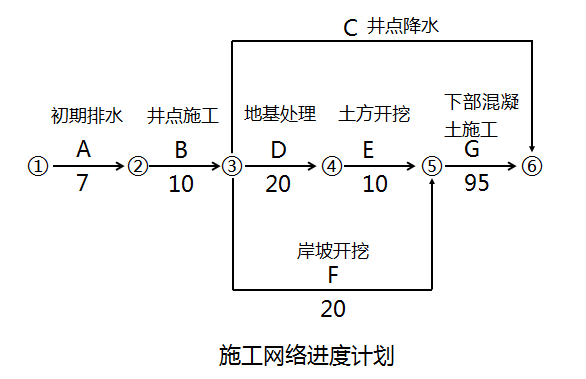

承包人承担某水闸工程施工,编制的施工总进度计划如下图所示;监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如下图所示(单位:天)。


施工中发生如下事件:

事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。

事件2:岸坡开挖过程中,遇到局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40天,承包人以不利物质条件为缘由,提出延长工期和增加费用的要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。

1.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。

2.事件1中承包人所采取的技术措施应包括哪些内容?

3. 根据《水利水电工程标准施工招标文件》(2009年版),对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。

4.综合事件1,事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。



知识点:2F320000 水利水电工程项目施工管理


参考答案:↓


解析:

1.125天,井点降水工作应从基坑开挖到基坑全部回填完毕期间一直不停止,所以伴随地基处理、土方开挖、下部混凝土施工过程。

2.对围堰进行加固处理(基坑支护);控制排水量,降低基坑水位下降速度等。

3.

承包人正确,应该按不利物质条件处理。

理由:

(1)不利物质条件的界定原则

水利水电工程的不利物质条件,指在施工过程中遭遇诸如地下工程开挖中遇到发包人进行的地质勘探工作未能查明的地下溶洞或溶蚀裂隙和坝基河床深层的淤泥层或软弱带等,使施工受阻。

(2)不利物质条件的处理方法

承包人遇到不利物质条件时,应采取适应不利物质条件的合理措施继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。

4.

实际工期157天;承包人有权要求延长工期10天。

理由:

事件1,A工作的持续时间延长是承包人的责任,无权要求延长工期。

事件2,属于不利物质条件,承包人有权要求延长工期。F工作延长了20天,但F工作是非关键工作,总时差为10天,故影响工期10天。
