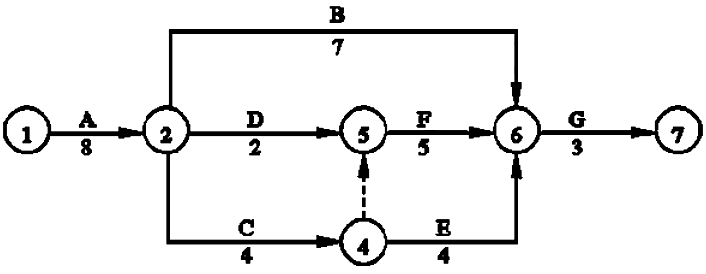

第921题 在工程网络计划中,关键线路是指( )的线路。
A.双代号网络计划中总持续时间最长
B.单代号网络计划中相邻两项工作之间时间间隔均为零
C.单代号网络计划中由持续时间最长的工作组成
D.时标网络计划中自始至终无波形线
E.双代号网络计划中由关键节点组成
参考答案:ABD
第923题 【2015年真题】工程项目的施工总进度计划属于( )。
A.项目的施工总进度方案
B.项目的指导性施工进度计划
C.项目的控制性施工进度计划
D.项目施工的年度施工计划
参考答案:C
解析:
一般而言,一个工程项目的施工总进度规划或施工总进度计划是工程项目的控制性施工进度计划。
第927题 【2016年真题】根据《建设工程工程量清单计价规范》(GB50500-2013),在施工中因发包人原因导致工期延误的,计划进度日期后续工程的价格调整原则是( )。
A.应采用造价信息差额调整法
B.采用计划进度日期与实际进度日期两者的较低者
C.如果没有超过15%,则不做调整
D.采用计划进度日期与实际进度日期两者的较高者
参考答案:D
A.0.6万元;0.80?
B.-0.6万元;0.83?
C.-0.48万元;0.83?
D.0.48万元;0.80
参考答案:C
第929题 【2018年真题】下列建设工程施工方进度控制的措施中,属于技术措施的是()。
A.重视信息技术在进度控制中的应用
B.分析工程设计变更的必要性和可能性
C.采用网络计划方法编制进度计划
D.编制与进度相适应的资源需求计划
参考答案:B
第930题 承包人在监理人发出暂停施工指示( )天内未发出复工通知时,可向监理人提交书面通知,要求监理人在收到书面通知后28天内准许已暂停施工的工程或其中一部分工程继续施工
A.28?
B.30?
C.56?
D.84
参考答案:C
第931题 下列关于城市轨道交通地下工程风险管理的表述中,正确的有( )。
A.风险的损失量仅考虑费用损失,不必计算工期损失?
B.风险管理应编制风险控制预案、建立重大风险事故呈报制度?
C.风险管理实施的主要阶段包括施工准备期、施工期和竣工验收?
D.工程实施中所发生的职业健康危险属于环境影响事故?
E.风险是指不利事件或事故发生的概率(频率)及其损失的组合?
参考答案:BE
第932题 建设项目工程总承包的核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到( )的目的。
A.为项目建设增值?
B.加强进度控制?
C.保障工程人员安全?
D.项目质量合格?
参考答案:A
第933题 【2012年真题】关于施工定额的说法,正确的有( )。
A.施工定额以同一性质的施工过程作为研究对象
B.施工定额属于企业定额的性质
C.施工定额是确定招标控制价的重要依据
D.施工定额能够反映行业施工技术和管理的平均水平
E.施工定额是建设过程定额的基础性定额
参考答案:ABE
第934题 【2014年真题】根据《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质[2010]111号)的规定,质量事故处理报告的内容有( )。
A.对事故处理的建议
B.事故原因分析及论证
C.事故发生后的应急防护措施
D.事故调查的原始资料
E.检查验收记录
参考答案:BDE
第935题 下列建设工程安全隐患的控制措施中,属于“第二类危险源”控制方法的是( )。
A.个人防护用品
B.增加安全系数
C.提高设备的可靠性
D.加强对员工安全意识培训
E.对危险物质采取隔离措施
参考答案:BCD
第936题 【2018年真题】关于职业健康安全与环境管理体系中管理评审的说法,正确的是()
A.管理评审是施工企业接受政府监管的一种机制
B.管理评审是施工企业最高管理者对管理体系的系统评价
C.管理评审是管理体系自我保证和自我监督的一种机制
D.管理评审是管理体系运行中执行相关法律情况进行的评价
参考答案:B
第937题 项目施工过程中,可能发现在地质资料中未发现的软土层,而应进行软土地基处理等工作,使施工进度延误,这种风险属于风险类型中的( )风险。
A.技术
B.组织
C.工程环境
D.经济与管理
参考答案:C
第939题 某纺织职业技术学校新区建设中,总承包商的项目经理在开工前组织有关人员对项目结构进行了逐层分解,则这项工作所采用的组织工具应是( )。
A.项目组织结构图
B.项目结构图
C.工作流程图
D.合同结构图
参考答案:B
