二级建造师《建设工程项目管理》试题题库(2014题)


第881题 建筑材料采购合同中,交货日期的确定可以采用的方式有( )。


A.供方负责送货的,以货发出日期为准

B.供方负责送货的,以采购方收货戳记的日期为准

C.采购方提货的,以采购方提货日期为准

D.采购方提货的,以供方按合同规定通知的提货日期为准

E.委托运输部门运输的,以向承运单位提出申请的日期为准


参考答案:BD


解析:

交货日期的确定可以按照下列方式:

(1)供货方负责送货的,以采购方收货戳记的日期为准;

(2)采购方提货的,以供货方按合同规定通知的提货日期为准;

(3)凡委托运输部门或单位运输、送货或代运的产品,一般以供货方发运产品时承运单位签发的日期为准,不是以向承运单位提出申请的日期为准。



第882题 【2016年真题】根据《建设工程工程量清单计价规范》(GB50500-2013),对于任一招标工程量清单项目,如果因业主方变更的原因导致工程量偏差,则调整原则为(  )。


A.当工程量增加超过15%以上时,其增加部分的工程量单价应予调低

B.当工程量减少超过15%以上时,其相应部分的措施费应予调高

C.当工程量增加超过15%以上时,其增加部分的工程量单价应予调高

D.当工程量减少超过10%以上时,其相应部分的措施费应予调低


参考答案:A


第883题 由建设项目的工程特点和施工生产的特点决定的施工质量控制的特点体现在(  )。


A.需要控制的因素多

B.控制的难度大

C.施工生产的流动性

D.过程控制要求高

E.终检局限大


参考答案:ABDE


解析:

【内容考查】本题考查的是施工质量控制的特点。

【选项分析】施工质量控制的特点:

(1)需要控制的因素多;

(2)控制的难度大;

(3)过程控制要求高;

(4)终检局限大。


第884题 下列有关施工成本及成本管理的说法中,正确的是( )。


A.直接成本是为施工设备、组织和管理施工生产的全部费用的支出

B.间接成本是可以直接计入工程对象的费用

C.成本管理责任体系包括组织管理层和项目经理部

D.组织管理层应发挥现场生产成本控制中心的管理职能


参考答案:C


第885题 【2011年真题】运用动态控制原理控制施工质量时,质量目标不仅包括各分部分项工程的施工质量,还包括( )。


A.设计图纸的质量

B.采购的建筑材料的质量

C.签订施工合同时决策质量

D.编制监理规划的质量


参考答案:B


解析:

【内容考查】本题考查的是运用动态控制原理控制施工质量。

【选项分析】运用动态控制原理控制施工质量的工作步骤与进度控制和成本控制的工作步骤相类似。质量目标不仅是各分部分项工程的施工质量,它还包括材料、半成品、成品和有关设备等的质量。


第886题 下列有关物资采购合同的表述,正确的有( )。


A.进行建筑材料采购时,其包装物的回收办法可以采用押金回收或折价回收

B.进行建筑材料采购时,其包装物一般应由建筑材料的供货方负责供应

C.设备采购合同价款的支付一般分三次,其中,设备制造前,采购方支付设备价格的20%作为预付款

D.建筑材料采购方逾期付款,应按同期银行同期贷款利息支付逾期付款利息

E.进行建筑材料采购时,供货方发货时所采用的计量单位与计量方法应该与合同一致


参考答案:ABE


第887题 责任目标成本计划降低率属于( )。


A.效益指标

B.质量指标

C.数量指标

D.控制指标


参考答案:B



第889题 【2014年真题】根据《建设工程项目管理规范》GB/T50326-2006,施工项目经理应履行的职责有( )。


A.主持编制项目目标责任书

B.对资源进行动态管理

C.建立各种专业管理体系

D.参与工程竣工验收

E.进行授权范围内的利益分配


参考答案:BCDE


第890题 【2018年真题】索赔事件是指实际情况与合同规定不符合,最终引起()变化的各类事件。


A.质量、成本

B.安全、工期

C.工期、费用

D.标准、信息


参考答案:C

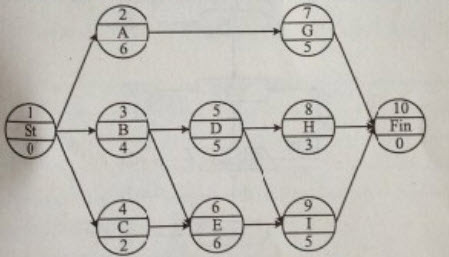

第891题 【2014年真题】某分部工程的单代号网络计划如图所示(时间单位:天),正确的有()。


A.有两条关键线路

B.计算工期为15

C.工作G的总时差和自有时差均为4

D.工作D和I之间的时间间隔为I

E.工作H的自由时差为2


参考答案:BCD


第892题 施工进度计划检查的内容包括()。


A.工作量的完成情况?

B.工作时间的执行情况?

C.实际进度与计划进度的偏差?

D.前一次检查提出问题的整改情况?

E.资源使用及进度保证的情况


参考答案:ABDE




第895题 自资格预审文件出售之日起至停止出售之日止,最短不得少于( )


A.5日?

B.15日?

C.5个工作日?

D.15个工作日


参考答案:A


第896题 双代号时标网络计划能够在图上清楚地表明计划的时间进程及各项工作的( )。


A.开始和完成时间

B.超前或拖后时间

C.速度和效率

D.实际进度偏差


参考答案:A


第897题 业主方进度控制的任务是控制整个项目实施阶段的进度,包括控制( )。


A.设计准备阶段的工作进度

B.物资采购工作进度

C.项目决策工作进度

D.项目动用前准备阶段的工作进度

E.施工进度


参考答案:ABDE



第899题 【2012年真题】关于施工总承包方管理任务的说法,正确的有( )。


A.负责整个工程的施工安全、施工总进度控制、施工质量控制和施工的组织

B.控制施工的成本

C.组织和指挥分包方的工作,并为分包方提供必要的施工条件

D.负责施工资源的供应组织

E.代表业主方与设计方、工程监理方等外部单位进行必要的联系和协调


参考答案:ABCD


第900题 某工程施工期间,因承包人原因导致工期延误,且在延误期内国家相关政策发生变化,由此引起的合同价款调整,应该( )。


A.调增的和调减的均予以调整

B.调增的和调减的均不予调整

C.调增的不予调整,调减的予以调整

D.调增的予以调整,调减的不予调整


参考答案:C


解析:

【内容考查】此题考查合同价款调整。

【选项分析】招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日,其后国家的法律、法规、规章和政策发生变化引起工程造价增减变化的,发承包双方应当按照省级或行业建设主管部门或其授权的工程造价管理机构据此发布的规定调整合同价款。因承包人原因导致工期延误,且上述规定的调整时间在合同工程原定竣工时间之后,合同价款调增的不予调整,合同价款调减的予以调整。
