第241题 在工程网络计划执行过程中,如果某项工作实际进度拖延的时间没有超过其自由时差,则( )。
A.不影响其紧后工作的最早开始时间
B.影响其紧后工作的最早开始时间
C.该工作的总时差不会变
D.可能会影响工程总工期
参考答案:A
解析:
工作实际进度拖延的时间没有超过其自由时差时,不影响其紧后工作的最早开始时间。
第242题 在关键路线法中,关键工作是指( )。
A.工作历时最长的一项工作
B.工作历时最短的一项工作
C.工作总时差为零的工作
D.工作总时差最小的工作
参考答案:D
解析:
工作总时差最小的工作是关键工作。
第243题 在双代号网络计划中,当计划工期等于计算工期时,判断关键工作的条件是( )。
A.工作的自由时差为零
B.工作的持续时间最长
C.工作的总时差为零
D.与其紧后工作之间的时间间隔为零
参考答案:C
解析:
当计划工期等于计算工期时,总时差为0的工作是关键工作。
第245题
在工程网络计划的执行过程中, 若发现某工作进度拖延△, 且 FF<△
A.不影响总工期,影响后续工作最早开始时间
B.不影响后续工作最早开始时间,影响总工期
C.对总工期及后续工作最早开始时间均不影响
D.对总工期及后续工作最早开始时间均有影响
参考答案:A
解析:
自由时差影响紧后工作最早开始,工作总时差影总工期。
第246题 当某关键工作进度拖延△,在( )情况下计划无需调整。
A.项目总工期不许拖延
B.其它工作进度超前
C.项目总工期允许拖延
D.项目总工期允许拖延的时间小于△
参考答案:C
解析:
项目总工期允许拖延,进度计划不需调整。
第247题 已知工程网络计划中某工作有四项紧后工作,这些紧后工作的最迟开始时间分别为第18、20、21和23天,如果该工作的持续时间为6天,则该工作的最迟开始时间为第( )天。
A.12
B.14
C.15
D.17
参考答案:A
解析:
最迟开始时间=最迟完成时间-持续时间。
第248题 检查网络计划时,发现某工作尚需作业a天,到该工作计划最迟完成时刻尚剩b天,原有总时差为c天,则该工作尚有总时差为( )天。
A.c-a
B.c-b
C.a-b
D.b-a
参考答案:D
解析:
工作尚有总时差=到计划最迟完成时尚余天数-检查计划时尚需作业天数
第249题 在工程网络计划执行过程中,当某项工作的自由时差恰好被利用时,将会影响( )。
A.其紧后工作的最早开始时间
B.后续工作的最迟开始时间
C.本工作的最早完成时间
D.紧后工作的最迟完成时
参考答案:C
解析:
工作延误未超过自由时差,不影响紧后工作。
第250题 以下关于网络图的说法中错误的是( )。
A.总时差最小的工作是关键工作
B.关键线路上不能有虚工作
C.关键线路上工作的总持续时间为最长
D.关键线路上的工作都是关键工作
参考答案:B
解析:
自始至终全部由关键工作组成的线路或线路上总的工作持续时间最长的线路为关键线路。
第251题 双代号网络计划中,若工作i-j的j节点在关键线路上,则工作i-j的自由时差( )。
A.等于零
B.小于零
C.比总时差小
D.等于总时差
参考答案:D
解析:
由于自由时差属于总时差的一部分,所以自有时差应该≤总时差。
第252题 在工程网络计划中,某项工作的最早开始时间为第7天,工作的持续时间为10天,该项工作有三项紧后工作,其紧后工作的最早开始时间分别为第17天、第20天、第18天。则该工作的自由时差为( )天。
A.10
B.11
C.0
D.8
参考答案:C
解析:
自由时差=紧后工作最早开始时间min-本工作最早完成时间。
第253题 已知工程网络计划中某工作的自由时差为2天,总时差为4天.监理工程师在检查进度时发现只有该工作的实际进度拖延,且影响工期1天,则该工作实际进度比计划进度拖延( )天。
A.2
B.3
C.4
D.5
参考答案:D
解析:
不超过总时差的不影响总工期,影响工期的时间即超过总时差的时间。
A.8
B.6
C.14
D.0
参考答案:B
解析:
工期拖延时间=实际完成时间-本工作最早完成时间。
第255题 在工程单代号网络计划中,工作B有三项紧后工作。工作B与它们之间的时间间隔分别为0、2和5,则工作B的自由时差为( )。
A.2
B.5
C.0
D.7
参考答案:C
解析:
若工作只有一个紧后工作,则工作的自由时差等于本工作与紧后工作的之间的时间间隔;若工作后有多项紧后工作,则工作的自由时差等于本工作与紧后工作的之间的时间间隔的最小值。
第256题 在单代号网络计划中,工作M有两项紧后工作,这两项紧后工作的最早开始时间分别为第10天和第15天,工作M的最早开始时间为第4天,最迟完成时间为第15天,持续时间为6天,则工作M( )
A.总时差为5天,自由时差为0天
B.总时差为5天,自由时差为5天
C.总时差为4天,自由时差为0天
D.总时差为0天,自由时差为5天
参考答案:A
解析:
M最早完成时间=4+6=10
总时差=最迟完成时间-最早完成时间=15-10=5
自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。
10-10=0(√)
15-10=5
第257题 判别单代号网络计划的关键路线方法之一是( )。
A.工作的总时差为零
B.路线上相邻工作之间的时间间隔均为零
C.节点的最早时间等于节点的最迟时间
D.工作的自由时差为零
参考答案:B
解析:
单代号网络图中总时差最小的工作就是关键工作,从开始节点到终点节点均为关键工作,且所有工作时间间隔均为0的线路为关键线路。
第258题 在双代号时标网络计划中,某工作箭线上的波形线水平投影长度表示( )
A.该工作的自由时差
B.该工作的总时差
C.该工作的限停时差
D.该工作的限停时间
参考答案:A
解析:
时标网络计划中,波形线水平投影长度表示工作的自由时差。

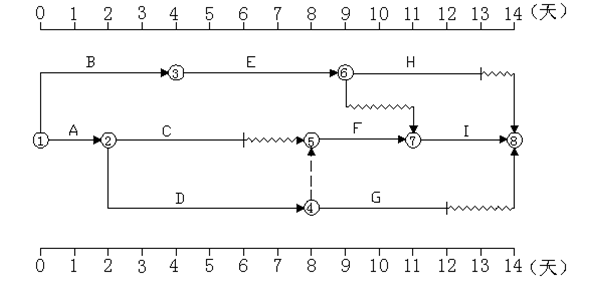

第259题 某工程双代号时标网络计划如下图所示,其中工作C的最迟完成时间为第( )天。
A.8
B.6
C.9
D.10
参考答案:A
解析:
时标网络计划中,总时差是该工作距离最近关键线路的自由时差的和。

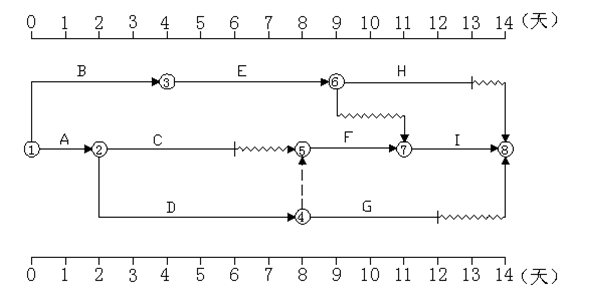

第260题 某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差为( )天。
A.2和0
B.0和1
C.均为0
D.1和0
参考答案:D
解析:
1.双代号时标网络计划中工作总时差的判定
从本工作开始(含)到终点节点所有通路中,波形线长度之和最短者,即为总时差。
2.工作自由时差的判定
其他工作的自由时差就是该工作箭线中波形线的水平投影长度。但当工作之后只紧接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平投影长度的最短者为该工作的自由时差。
