第281题 工程网络计划工期优化过程中,首先应选择压缩持续时间的工作是( )的关键工作。
A.缩短时间对质量和安全影响不大
B.工程变更程序相对简单
C.资源消耗比较均衡
D.直接成本最小
参考答案:A
解析:
选择压缩对象时宜在关键工作中考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;(2)有充足备用资源的工作;(3)缩短持续时间所需增加的费用最少的工作。
第282题 下列资源安排的方式中,目的是寻求工程网络计划资源优化的是( )。
A.资源使用量最小条件下的合理工期安排
B.资源均衡使用条件下的最短工期安排
C.工程总成本最低条件下的资源均衡安排
D.工期固定条件下的资源均衡安排
参考答案:D
解析:
网络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程。
第283题 工程网络计划的优化是指寻求( )的过程。
A.工程总成本不变条件下资源需用量最少
B.工程总成本最低时的工期安排
C.资源有限条件下最短工期安排
D.工期不变条件下资源均衡安排
E.工期固定条件下资源强度最小
参考答案:BCD
解析:
网络计划优化主要包括:(1)工期优化:是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足工期目标的过程;(3)资源优化:资源有限,工期最短的优化和工期固定,资源均衡的优化;(2)费用优化:是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
第284题 工程网络计划资源优化的目的为( )。
A.使该工程的资源需用量尽可能均衡
B.使该工程的资源强度最低
C.使该工程的资源需用量最少
D.使该工程的资源需用量满足资源限制条件
E.使该工程的资源需求符合正态分布
参考答案:AD
解析:
网络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程。
第285题 工程网络计划的优化目标有( )。
A.降低资源强度
B.使计算工期满足要求工期
C.寻求工程总成本最低时的工期安排
D.工期不变条件下资源需用量均衡
E.资源限制条件下工期最短
参考答案:BCDE
解析:
工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期的过程;费用优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程;资源优化是指“资源有限,工期最短”和“工期固定,资源均衡”。
第286题 发包人编制进度计划的注意事项有( )。
A.批复工期是编制控制性进度计划的基础
B.需要考虑分标方案
C.需要考虑标段间的协调性
D.资源需用量均衡
E.征地与建设计划之间的协同性
参考答案:ABCE
解析:
发包人进度计划编制注意事项
(1) 批复的建设工期是发包人编制控制性进度计划的基础。
(2) 考虑分标方案。
(3) 征地移民、建设计划之间的协同性。
(4) 标段之间的协调性。1)不同分标间工作的逻辑关系的制约。2)不同分标间工作的相互干扰。
(5) 施工期投产的交叉问题。
第287题 以下不属于监理单位合同进度计划审查的是( )。
A.响应性与符合性
B.正确性与可行性
C.进度与资源的协调性
D.完整性
参考答案:D
解析:
监理单位对合同性进度计划进行审查的内容主要包括:响应性和符合性、正确性和可行性、关键线路选择的正确性、进度计划和资源计划的协调性、各标段进度计划之间的协调性、施工强度的合理性和施工环境的适应性。
第289题 通过缩短某些工作的持续时间调整施工进度计划时,其主要特点是( )。
A.在非关键线路上缩短工作持续时间
B.采用平行作业方式加快施工进度
C.不改变工作之间的先后顺序关系
D.保持网络计划中关键工作不变
参考答案:C
解析:
缩短某些工作的持续时间:不改变工作项目中各工作之间的逻辑关系,而通过财务增加资源投入、提高工作效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项目。压缩关键线路和超过计划工期的非关键线路上的工作。
第290题 工期与成本优化的主要目的是( )。
A.工期最短
B.成本最低
C.工期最短时的最低成本
D.成本最优时的合理工期
参考答案:D
解析:
工期与成本优化的主要目的是寻求成本最优时的合理工期。
第292题 工程网络计划费用优化过程中,压缩关键工作的持续时间应遵循的基本原则是( )。
A.必须将关键工作压缩成非关键工作
B.压缩后工作的持续时间不能小于其总时差
C.优先选择压缩综合费率最小的关键工作
D.多条关键线路的持续时间应压缩相同数值
参考答案:D
解析:
本题考查的是费用优化。当只有一条关键线路时,应找出直接费用率最小的一项关键工作,作为缩短持续时间的对象;当有多条关键线路时,应找出组合直接费用率最小的一组关键工作,作为缩短持续时间的对象。当需要缩短关键工作的持续时间时,其缩短值的确定必须符合下列两条原则:缩短后工作的持续时间不能小于其最短持续时间;缩短持续时间的工作不能变成非关键工作。
第293题 下列属于工程进度影响因素中施工组织方面的有( )。
A.设计变更引起资金短缺
B.技术力量不足
C.图纸供应不及时
D.关键设备未到位
E.施工组织设计不合理
参考答案:ABDE
解析:
水利工程进度影响因素包括:1.前期工作、设计方面和重大施工技术方面;2.征地拆迁及外部环境方面;3.施工组织管理方面(1)设计变更引起资金短缺(2)管理资源问题:包括建设管理、设计、监理的资源不足,特别是施工单位主要人员投入不够,项目经理不到位,技术力量不足。(3)关键设备未到位(4)施工组织设计不合理
第294题 下监理人施工进度控制的内容有( )。
A.签发开工通知
B.审批施工进度计划
C.施工进度的检查
D.处理工期索赔
E.审批施工组织设计
参考答案:ABCD
解析:
监理人施工进度控制的内容与权限:签发开工通知;审批施工进度计划;施工进度的检查;暂停施工管理;施工进度协调;处理工期索赔。

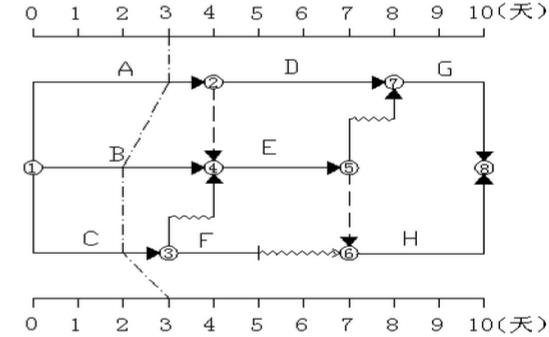

第295题 某分部工程时标网络计划如下图所示,当计划执行到第三天结束时检查,实际进度前锋线如图所示,检查结果表明( )。
A.工作A、B不影响工期,工作C影响工期1天
B.工作A、B、C均不影响工期
C.工作A进度正常,工作C不影响工期,工作B影响工期1天
D.工作A进度正常,工作B、C各影响工期1天
参考答案:C
解析:
根据分析图上关键线路为A-D-G,按照前锋线定义工作A进度正常,工作C不影响工期,工作B影响工期1天。

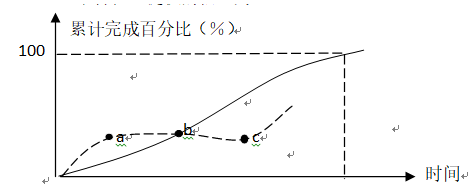

第296题 在某分部工程的S曲线图中,实线为计划S曲线,虚线为实际S曲线,在实际S曲线上的a.b.c三个特征点提供的信息为( )
A.a点表明进度超前
B.a点表明进度拖延
C.c点表明进度超前
D.c点表明进度拖延
E.b点表明实际进度与计划进度一致
参考答案:ADE
解析:
实际进度与计划进度的比较
通过比较实际进度S曲线和计划进度S曲线,可以获得如下信息:
工程项目实际进展状况:如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前;如果工程实际进展点落在S计划曲线右侧,表明此时实际进度拖后;如果工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。

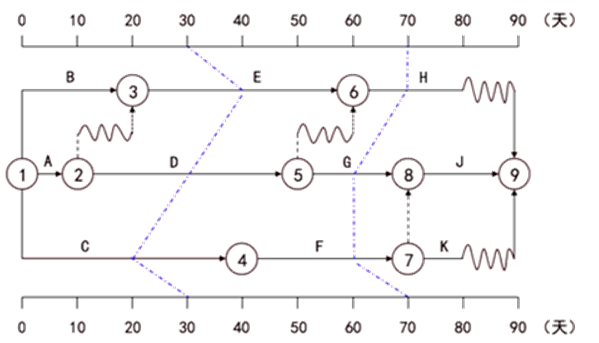

第297题 某工程双代号时标网络计划执行到第30天和第70天时,检查其实际进度绘制的前锋线如图所示,由此可到正确的结论有( )。
A.第30天检查时,工作C实际进度提前10天,不影响总工期
B.第30天检查时,工作D实际进度正常,不影响总工期
C.第70天检查时,工作G实际进度拖后10天,影响总工期
D.第70天检查时,工作F实际进度拖后10天,不影响总工期
E.第70天检查时,工作H实际进度正常,不影响总工期
参考答案:BCE
解析:
选项A,第30天检查时,工作C实际进度拖后10天;选项D,第70天检查时,工作F实际进度拖后10天,影响总工期。
第298题 下列情况中承包人可以提出延长工期的暂停施工要求的是( )。
A.为保证安全所必须
B.由于不可抗力引起
C.为工程的合理施工所必须
D.因承包人自供的材料供应中断引起
参考答案:B
解析:
由于不可抗力引起的自然或社会因素引起的暂停施工,工期应当顺延。
第299题 在施工过程中,发生下列哪种情况使施工进度拖后而造成工期延误时,承包人不能要求发包人延长合同工期( )。
A.增加合同中关键工作的工程量超过合同规定的百分比
B.异常恶劣的气候条件
C.发包人未能按时提供施工图纸
D.承包人接到开工通知后未按要求及时进点组织施工
参考答案:D
解析:
承包人原因引起暂停施工的暂停施工增加的费用和工期延误由承包人承担。
