第161题 在双代号时标网络计划中,说法正确的有(   )。


A.工作箭线左端节点中心所对应的时标值为该工作的最早开始时间

B.工作箭线右端节点所对应的时标值为该工作的最早完成时间

C.终点节点所对应的时标值与起点节点所对应的时标值之差为该网络计划的计算工期

D.波形线的水平投影长度表示工作与其紧后工作之间的时间间隔

E.各项工作按最早开始时间绘制


参考答案:ACDE


解析:

本题考查的是时标网络计划中时间参数的判定。

工作箭线左端节点中心所对应的时标值为该工作的最早开始时间。

选项B,当工作箭线中不存在波形线时,其右端节点中心所对应的时标值为该工作的最早完成时间;当工作箭线中存在波形线时,工作箭线实线部分右端点所对应的时标值为该工作的最早完成时间。

除以终点节点为完成节点的工作外,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔。

时标网络计划宜按各项工作的最早开始时间编制。

网络计划的计算工期应等于终点节点所对应的时标值与起点节点所对应的时标值之差。


第162题 工程网络计划过程中的关键线路是指(   )的线路。


A.单代号搭接网络计划中时间间隔均为零

B.双代号时标网络计划中时距均为零

C.单代号网络计划中由关键工作组成

D.双代号网络计划中由关键点组成

E.双代号时标网络计划中自始至终无波形线


参考答案:AE


解析:

时标网络计划图中,凡自始至终不出现波形线的线路为关键线路。单代号网络图中相邻两项关键工作之间时间间隔为零而构成的线路是关键线路。选项CD,由关键节点组成的线路不一定是关键线路。



第163题 某工程双代号网络计划如下图所示,对此说法正确的有(   )。



A.计算工期为14

B.工作F为关键工作

C.工作D的总时差为2

D.工作I的最早开始时间为9

E.工作A的自由时差为5


参考答案:ABDE


解析:

本题考查的是双代号网络计划时间参数的计算。关键线路:14578,关键工作为CFI,计算工期为14。工作I为关键工作,最早开始时间=最迟开始时间=14-5=9。工作A的自由时差=14-9=5。选项C,经计算工作D的总时差为1



第164题 工程网络计划的工期优化通过( )来达到优化目标。


A.改变关键工作之间的逻辑关系

B.组织关键工作平行作业

C.组织关键工作搭接作业

D.压缩关键工作的持续时间


参考答案:D


解析:

本题考查的是工期优化。工程网络计划的工期优化通过压缩关键工作的持续时间来达到优化目标。


第165题 工程网络计划费用优化的目标是(   )。


A.在工期延长最少的条件下使资源需用量尽可能均衡

B.在满足资源限制的条件下使工期保持不变

C.在工期最短的条件下使工程总成本最低

D.寻求工程总成本最低时的工期安排


参考答案:D


解析:

二、费用优化

费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。


第166题 工程网络计划的费用优化是指寻求( )的过程。


A.资源使用均衡时工程总成本最低

B.工程总成本固定条件下最短工期安排

C.工程总成本最低时工期安排

D.工期固定条件下工程总成本最低


参考答案:C


解析:

本题考查的是费用优化。费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。


第167题 关于工程网络计划费用优化的说法,正确的是( )。


A.缩短持续时间的工作不能变成非关键工作

B.缩短持续时间的工作应为直接费最小的关键工作

C.必要时可调整关键工作之间的逻辑关系

D.工程总费用会随着工期的缩短而增加


参考答案:A


解析:

本题考查的是费用优化。当需要缩短关键工作的持续时间时,其缩短值的确定必须符合下列两条原则:(1)缩短后工作的持续时间不能小于其最短持续时间;(2)缩短持续时间的工作不能变成非关键工作。


第168题 下列关于工程费用与工期在一般情况下的关系,正确的有( )。


A.工期延长,工程总费用一定增加

B.工期缩短,工程总费用一定增加

C.工期缩短,直接费用随着增加

D.工期缩短,工程间接费用随着增加

E.工期延长,间接费用随着增加


参考答案:CE


解析:

本题考查的是费用优化。工程总费用由直接费用和间接费用组成。直接费用由人工费、材料费、机械使用费、其他直接费用及现场经费等组成。施工方案不同,直接费用也就不同;如果施工方案一定,工期不同,直接费用也不同。直接费用会随着工期的缩短而增加。间接费用包括企业经营管理的全部费用,它一般会随着工期的缩短而减少。


第169题 下列不属于多级网络计划系统编制原则的是(   )。


A.整体优化原则

B.分段均衡原则

C.连续均衡原则

D.简明实用原则


参考答案:B


解析:

本题考查的是多级网络计划系统。多级网络计划系统的编制原则为整体优化原则、连续均衡原则、简明实用原则。

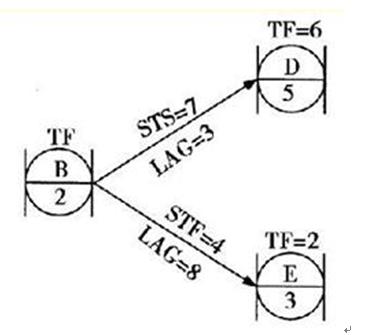

第170题 某工程单代号搭接网络计划中工作B.D.E之间的搭接关系和时间参数如下图所示。工作D和工作E的总时差分别为6天和2天,则工作B的总时差为(   )天。



A.3

B.8

C.9

D.12


参考答案:C


解析:

本题考查的是单代号搭接网络计划。工作i的总时差=min[i-j的时间间隔+j的总时差]=min[3+6,8+2]=min[9,10]=9天。


第171题 在单代号搭接网络计划中,关键线路上( )。


A.相邻两项工作之间的时间间隔全部为零

B.工作的持续时间总和即为计算工期

C.工作的总时差等于计划工期与计算工期之差

D.相邻两项工作之间的时距全部为零

E.节点的最早时间等于最迟时间


参考答案:AC


解析:

本题考查的是单代号搭接网络计划。在单代号搭接网络计划中,关键线路上相邻两项工作之间的时间间隔全部为零,工作的总时差等于计划工期与计算工期之差。选项B,由于搭接关系的存在,关键线路上工作的持续时间总和不一定等于该网络计划的计算工期。选项D,由于搭接关系的存在,相邻两项工作之间的时距不一定全部为零。选项E,当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间相等。



第172题 多级网络计划系统的编制原则有( )。


A.整体优化原则

B.费用合理原则

C.连续均衡原则

D.简明适用原则

E.工期最优原则


参考答案:ACD


解析:

本题考查的是多级网络计划系统。根据多级网络计划系统的特点,编制时应遵循以下原则:整体优化原则、连续均衡原则、简明适用原则。


第173题 在工程实际的执行过程中往往造成实际进度与计划进度的偏差,则在项目进度计划中应( )。


A.偶有偏差不足为怪

B.将实际进度调整到计划进度

C.废除计划进度

D.采取有效的监测手段不断发现问题,以及应用行之有效的进度调整方法及时解决问题


参考答案:D


解析:

本题考查的是进度监测的系统过程。在进度计划的执行过程中,必须采取有效的监测手段对进度计划的实施过程进行监控,以便及时发现问题,并运用行之有效的进度调整方法来解决问题。


第174题 下列对于进度计划执行中的跟踪检查,表述不正确的是(   )。


A.跟踪检查是计划执行信息的主要工作

B.跟踪检查是进度分析的依据

C.跟踪检查是进度调整的依据

D.跟踪检查是进度控制的关键步骤


参考答案:A


解析:

本题考查的是进度监测的系统过程。跟踪检查是计划执行信息的主要来源,是进度分析和调整的依据,也是进度控制的关键步骤。


第175题 下列工作内容中,属于进度监测系统过程的是( )。


A.分析进度偏差产生的原因

B.提出调整进度计划的措施

C.定期召开现场会议

D.分析进度偏差对总工期的影响


参考答案:C


解析:

本题考查的是进度监测的系统过程。跟踪检查的主要工作是定期收集反映工程实际进度的有关数据。为了全面、准确地掌握进度计划的执行情况,监理工程师应认真做好以下三方面的工作:(1)定期收集进度报表资料;(2)现场实地检查工程进展情况;(3)定期召开现场会议。



第176题 采取进度调整措施,应以( )的限制条件为依据,确保要求的进度目标得到实现。


A.紧前工作和总工期

B.平行工作和总工期

C.后续工作和总工期

D.紧前工作和后续工作


参考答案:C


解析:

本题考查的是进度调整的系统过程。采取进度调整措施,应以后续工作和总工期的限制条件为依据,确保要求的进度目标得到实现。


第177题 ( )是计划执行信息的主要来源,是进度分析和调整的依据,也是进度控制的关键步骤。


A.进度计划执行中的跟踪检查

B.定期召开现场会议

C.实际进度数据的加工处理

D.实际进度与计划进度的对比分析


参考答案:A


解析:

本题考查的是进度监测的系统过程。对进度计划的执行情况进行跟踪检查是计划执行信息的主要来源,是进度分析和调整的依据,也是进度控制的关键步骤。


第178题 当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度的范围,主要指( )。


A.紧前工作的限制条件

B.自由时差允许的变化范围

C.关键节点的限制条件

D.后续工作的限制条件

E.总工期允许的变化范围


参考答案:CDE


解析:

本题考查的是进度调整的系统过程。当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度的范围,主要指关键节点、后续工作的限制条件以及总工期允许变化的范围。


第179题 某工作计划进度与实际进度如下图所示,从图中可知,错误的有(   )。



A.第2天至第3天的实际进度为匀速进展

B.第8天至第9天的实际进度不是匀速进展

C.实施过程中累计停工为1天

D.第9天实际完成的工作量与计划工作量相同


参考答案:A


解析:

本题考查的是横道图比较法。

A.错误。题为非匀速进展横道图;

B.正确本题为非匀速进展横道图;

C.正确。工作实际进展中累计停工两次,共l天;

D.正确。9天计划完成的工作量为10%,实际完成的工作量为10%


第180题 下列关于横道图的说法,错误的是(   )。


A.非匀速进展横道图比较法可以用涂黑粗线表示工作实际进度

B.用涂黑粗线标出工作的实际进度,从开始之日标起

C.横道线只能表示工作的开始时间、完成时间和持续时间

D.横道线可以表示计划完成的任务量和实际完成的任务量


参考答案:D


解析:

本题考查的是横道图比较法。由于工作进展速度是变化的,因此,在图中的横道线,无论是计划的还是实际的,只能表示工作的开始时间、完成时间和持续时间,并不表示计划完成的任务量和实际完成的任务量。
