第141题 某分部工程有两个施工过程,分为3个施工段组织非节奏流水施工,各施工过程的流水节拍分别为3天、5天、5天和 4天、4天、5天,则两个施工过程之间的流水步距是(   )天。


A.2

B.3

C.4

D.5


参考答案:D


解析:

在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。本题中求各施工过程流水节拍的累加数列:
施工过程Ⅰ:3,8,13
施工过程Ⅱ:4,8,13
错位相减求得差列数为:
在差数列中取最大值,则流水步距为5天。


第142题 下列关于流水施工的说法中,反映建设工程非节奏流水施工特点的有( )。


A.专业工作队数大于施工过程数

B.各个施工段上的流水节拍相等

C.有的施工段之间可能有空闲时间

D.各个专业工作队能够在施工段上连续作业

E.相邻施工过程的流水步距不尽相等


参考答案:CDE


解析:

本题考查的是非节奏流水施工的特点。非节奏流水施工的特点:(1)各施工过程在各施工段的流水节拍不全相等。(2)相邻施工过程的流水步距不尽相等。(3)专业工作队数等于施工过程数。(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。


第143题 单代号网络图的基本符号中“箭线”表示( )。


A.一项工作

B.工作名称

C.工作持续时间

D.紧邻工作之间的逻辑关系


参考答案:D


解析:

本题考查的是网络图的组成。单代号网络图的箭线表示工作之间的逻辑关系。



第144题 生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为( )。


A.工艺关系

B.组织关系

C.施工关系

D.进度关系


参考答案:A


解析:

本题考查的是工艺关系和组织关系。生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为工艺关系。



第145题 相对于某工作而言,从网络图的第一个节点(起点节点)开始,顺箭头方向经过一系列箭线与节点到达该工作为止的各条通路上的所有工作,都称为该工作的( )。


A.先行工作

B.先做工作

C.后续工作

D.后做工作


参考答案:A


解析:

本题考查的是先行工作和后续工作。相对于某工作而言,从网络图的第一个节点(起点节点)开始,顺箭头方向经过一系列箭线与节点到达该工作为止的各条通路上的所有工作,都称为该工作的先行工作。


第146题 下列关于线路、关键线路和关键工作的说法错误的是( )。


A.线路只能依次用该线路上的节点编号来表示

B.线路可依次用该线路上的工作名称来表示

C.关键线路的长度就是网络计划的总工期

D.在工程网络计划中,关键线路可能不止一条


参考答案:A


解析:

本题考查的是线路、关键线路和关键工作。选项A,线路既可依次用该线路上的节点编号来表示,也可依次用该线路上的工作名称来表示。


第147题 下列关于线路、关键线路和关键工作的说法错误的是( )。


A.总持续时间最长的线路称为关键线路

B.关键线路上的工作称为关键工作

C.非关键工作的实际进度是建设工程进度控制的工作重点

D.在工程网络计划实施过程中,关键线路还会发生转移


参考答案:C


解析:

本题考查的是线路、关键线路和关键工作。关键工作的实际进度是建设工程进度控制的工作重点。


第148题 下列说法中,在双代号网络图中可以出现的是( )。


A.循坏回路

B.交叉箭线

C.没有箭头节点的箭线

D.没有箭尾节点的箭线


参考答案:B


解析:

本题考查的是双代号网络图的绘制。在绘制双代号网路图时,应该遵循以下基本规则:(1)网络图必须按照已定逻辑关系绘制;(2)网络图中严禁出现从一个节点出发,顺箭头方向又回到原出发点的循环回路;(3)网络图中的箭线(包括虚箭线,以下同)应保持自左向右的方向,不应出现箭头指向左方的水平箭线和箭头偏向左方的斜向箭线;(4)网络图中严禁出现双向箭头和无箭头的连线;(5)网络图中严禁出现没有箭尾节点的箭线和没有箭头节点的箭线;(6)严禁在箭线上引入或引出箭线;(7)应尽量避免网络图中工作箭线的交叉。当交叉不可避免时,可以采用过桥法或指向法处理。

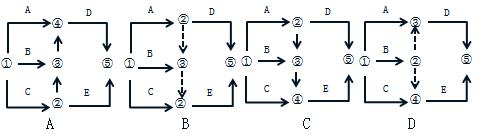

第149题 某双代号网络图有A.B.C.D.E五项工作,其中A.B完成后D开始,B.C完成后E开始,能够正确表达上述逻辑关系的图形是(   )。



A.图1

B.图2

C.图3

D.图4


参考答案:D


解析:

本题考查的是双代号网络图的绘制。图1中工作2-3逻辑关系不对。图2和图3中没有表达A.B完成后D开始这个逻辑关系。


第150题 下列关于紧前工作、紧后工作和平行工作的说法错误的是( )。


A.在双代号网络图中,工作与其紧前工作之间不可能有虚工作存在

B.在网络图中,相对于某工作而言,可以与该工作同时进行的工作即为该工作的平行工作

C.紧前工作、紧后工作及平行工作是工作之间逻辑关系的具体表现

D.工作之间逻辑关系是正确绘制网络图的前提条件


参考答案:A


解析:

本题考查的是紧前工作、紧后工作和平行工作。在双代号网络图中,工作与其紧前工作之间可能有虚工作存在。

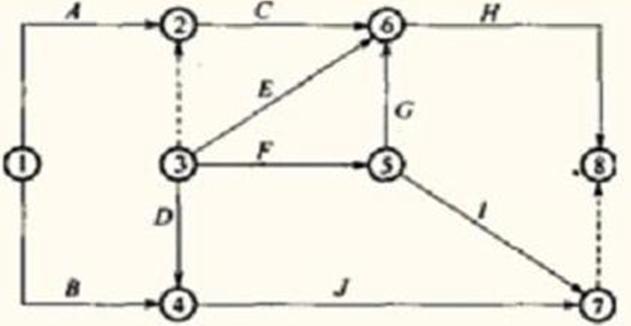

第151题 某分部工程双代号网络计划如图所示,其作图错误包括(   )。



A.有多个起点节点

B.有多个终点节点

C.工作代号重复

D.节点编号有误

E.有多余虚工作


参考答案:ADE


解析:

本题考查的是双代号网络图的绘制。选项A,图中有①和③两个起点节点。选项D,③节点指向②节点,是节点编号的错误。选项E,⑦→⑧这项虚工作是多余的,工作⑤→⑦和工作④→⑦两项工作直接指向结束节点即可。



第152题 绘制双代号网络图时,符合节点编号的原则有(   )。


A.不应重复编号

B.可以随机编号

C.箭尾节点编号小于箭头节点编号

D.编号之间可以有间隔

E.虚工作的节点可以不编号


参考答案:ACD


解析:

在双代号网络图中,节点应用圆圈表示,并在圆圈内编号。一项工作应当只有唯一的一条箭线和相应的一对节点,且要求箭尾节点的编号小于其箭头节点的编号。网络图中节点的编号顺序应从小到大编制。编号可以间断,但严禁重复。


第153题 当本工作有紧后工作时,其自由时差等于所有紧后工作最早开始时间与本工作( )。


A.最早开始时间之差的最大值

B.最早开始时间之差的最小值

C.最早完成时间之差的最大值

D.最早完成时间之差的最小值


参考答案:D


解析:

本题考查的是双代号网络计划时间参数的计算。对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间之差的最小值。





第154题 在工程网络计划执行过程中,如果某项非关键工作实际进度拖延的时间超过其总时差,则( )。


A.网络计划的计算工期不会改变

B.该工作的总时差不变

C.该工作的自由时差不变

D.网络计划中关键线路改变


参考答案:D


解析:

本题考查的是网络计划时间参数的概念。工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。超过总时差则总工期发生变化,关键线路也跟着变化。


第155题 在单代号网络计划中,关键线路是指( )的线路。


A.各项工作持续时间之和最小

B.由关键工作组成

C.相邻两项工作之间时间间隔均为零

D.各项工作自由时差均为零


参考答案:C


解析:

本题考查的是单代号网络计划时间参数的计算。单代号网络计划,从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路为关键线路。



第156题 在不影响其紧后工作最早开始时间的前提下,本工作可利用的机动时间为( )。


A.总时差

B.自由时差

C.最早开始时间

D.最早完成时间


参考答案:B


解析:

本题考查的是网络计划时间参数的概念。工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。


第157题 下列关于双代号时标网络的说法,正确的是(   )。


A.工作箭线中波形线长,表示该工作的总时差

B.虚箭线垂直画,表示该工作不占用时间

C.双代号时标网络是按照最迟开始时间绘制的

D.双代号时标网络的关键线路可以存在水平波浪线


参考答案:B


解析:

本题考查的是双代号时标网络计划时间参数的计算。以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画。选项A,除以终点节点为完成节点的工作外,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔。选项C,时标网络计划是按各项工作的最早开始时间编制。选项D,时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始自终不出现波形线的线路即为关键线路。

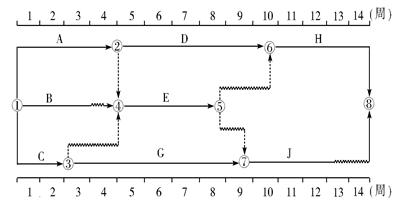

第158题 某工程双代号时标网络计划如下图所示,如果B.D.J三项工作共用一台施工机械且必须顺序施工,则总工期(   )。



A.会延长2周,但施工机械在现场不会闲置

B.会延长2周,且施工机械会在现场闲置6周

C.不会延长,且施工机械在现场也不会闲置

D.不会延长,但施工机械会在现场闲置2周


参考答案:C


解析:

由于B、D、J三项工作共用一台施工机械且必须按顺序施工,且D工作为关键工作,所以J工作必须延迟一周开始,工作J总时差为1周半,总工期不变,B工作开始时间安排在第二周可以使施工机械不闲置。因此,正确选项是C。


第159题 根据带有日历坐标体系的时标网络计划编制的工程进度计划表指的是( )。


A.计算进度计划表

B.工作日进度计划表

C.日历进度计划表

D.时间进度计划表


参考答案:C


解析:

本题考查的是进度计划表。日历进度计划表是一种根据带有日历坐标体系的时标网络计划编制的工程进度计划表。


第160题 可以明示整个工程的开工日期和完工日期以及各项工作的开始日期和完成日期的是( )。


A.计算坐标体系

B.工作日坐标体系

C.日历坐标体系

D.时间坐标体系


参考答案:C


解析:

本题考查的是时标网络计划的坐标体系。日历坐标体系可以明示整个工程的开工日期和完工日期以及各项工作的开始日期和完成日期,同时还可以考虑扣除节假日休息时间。
