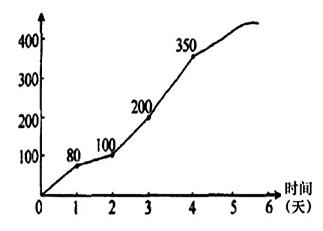

第181题 某土方工程计划累计完成工程量的S曲线如下图所示,1~4天每天实际完成工程量分别为90m³,20m³,80m³,100m³,则第3天下班时该工程累计拖欠的工程量为( )m³.
A.10
B.20
C.30
D.60
参考答案:A
解析:
本题考查的是S曲线比较法。第3天下班时刻该工程累计拖欠的工程量=计划完成工作量-实际完成工作量=200-90-20-80=10m³.
第182题 下列关于香蕉曲线比较法的说法,错误的是( )。
A.能直观地反映工程项目的实际进展情况
B.可以获得比S曲线更多的信息
C.一个科学合理的进度计划优化曲线应处于香蕉曲线所包络的区域之外
D.利用香蕉曲线可以对后期工程的进展情况进行预测
参考答案:C
解析:
本题考查的是香蕉曲线比较法。一个科学合理的进度计划优化曲线应处于香蕉曲线所包络的区域之内。
第183题 在列表比较法中,如果工作尚有总时差大于原有总时差,则说明( )。
A.该工作实际进度超前,超前的时间为两者之差
B.该工作实际进度拖后,拖后的时间为两者之差
C.该工作实际进度超前,超前的时间为两者之和,且不影响总工期
D.该工作实际进度拖后,拖后的时间为两者之差,但不影响总工期
参考答案:A
解析:
本题考查的是列表比较法。列表法中比较实际进度与计划进度,如果工作尚有总时差大于原有总时差,说明该工作实际进度超前,超前的时间为两者之差。
第184题 在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的( )进行标定。
A.已完任务量比例
B.尚余自由时差
C.尚需作业时间
D.已消耗劳动量
E.尚余总时差
参考答案:AC
解析:
本题考查的是前锋线比较法。工作实际进展位置点的标定方法有两种:(1)按该工作已完任务量比例进行标定;(2)按尚需作业时间进行标定。
第185题 通过比较实际进度S曲线和计划进度S线,可以获得( )的信息。
A.工程项目实际进展状况
B.工程项目实际进度超前或拖后的时间
C.工程项目实际超额或拖欠的任务量
D.后期工程进度预测
E.各项工作的最早开始时间和最迟开始时间
参考答案:ABCD
解析:
本题考查的是S曲线比较法。通过比较实际进度S曲线和计划进度S曲线,可以获得如下信息:(1)工程项目实际进展状况;(2)工程项目实际进度超前或拖后的时间;(3)工程项目实际超额或拖欠的任务量;(4)后期工程进度预测。
第186题 在某工程网络计划中,已知工作M没有自由时差,但总时差为5天,监理工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时工作M的实际进度( )。
A.既不影响总工期,也不影响其后续工作的正常进行
B.不影响总工期,但将其紧后工作的开始时间推迟4天
C.将使总工期延长4天,但不影响其后续工作的正常进行
D.将其后续工作的开始时间推迟4天,并使总工期延长1天
参考答案:B
解析:
本题考查的是分析进度偏差对后续工作及总工期的影响。如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对后续工作产生影响。
第187题 分析进度偏差对后续工作及总工期的影响时,应首先分析( )。
A.出现进度偏差的工作是否为关键工作
B.进度偏差是否超过总时差
C.进度偏差是否超过自由时差
D.进度偏差的时距是否超过总时差
参考答案:A
解析:
本题考查的是分析进度偏差对后续工作及总工期的影响。分析进度偏差对后续工作和总工期的影响步骤如下:(1)分析出现进度偏差的工作是否为关键工作;(2)分析进度偏差是否超过总时差;(3)分析进度偏差是否超过自由时差。
第188题 网络计划中某项工作进度拖延的时间超过总时差时,其进度计划的调整方法可分为三种情况,其中不包括( )。
A.项目总工期不允许拖延
B.项目总工期允许拖延
C.项目总工期允许拖延的时间有限
D.项目持续时间允许拖延
参考答案:D
解析:
如果网络计划中某项工作进度拖延的时间超过总时差时,则无论该工作是否为关键工作,其实际进度都将对后续工作和总工期产生影响。此时 ,进度计划的调整方法又可分为以下三种情况:
(1)如果项目总工期不允许拖延,工程项目必须按照原计划工期完成,则只能采取缩短关键线路上后续工作持续时间的方法来达到调整计划的目的。
(2)项目总工期允许拖延
(3)项目总工期允许拖延的时间有限
第189题 当工程网络计划中某项工作的实际进度偏差影响到总工期而需要通过缩短某些工作的持续时间调整进度计划时,这些工作是指( )的可被压缩的工作。
A.关键线路和超过计划工期的非关键线路上
B.关键线路上资源消耗量比较少
C.关键线路上持续时间比较长
D.施工工艺及采用技术比较简单
参考答案:A
解析:
本题考查的是进度计划的调整方法。当实际进度偏差影响到后续工作、总工期而需要调整进度计划时,其调整方法主要有两种:(1)改变某些工作间的逻辑关系;(2)缩短某些工作持续时间。其中第二种方法中这些被压缩持续时间的工作是位于关键线路和超过计划工期的非关键线路上的工作。
第190题 当某项工作实际进度拖延的时间超过其总时差而需要对进度计划进行调整时,除需考虑总工期的限制条件外,还应考虑网络计划中( )的限制条件。
A.紧后工作
B.紧前工作
C.后续工作
D.关键工作
参考答案:C
解析:
本题考查的是进度计划的调整方法。当某项工作实际进度拖延的时间超过其总时差而需要对进度计划进行调整时,除需考虑总工期的限制条件外,还应考虑网络计划中后续工作的限制条件。
第191题 在工程网络计划的执行过程中,如果需要判断某项工作的进度偏差对总工期及后续工作的影响程度,应重点分析该工作的进度偏差与其相应( )的关系。
A.计划工期
B.总时差
C.自由时差
D.工作质量
E.施工安全
参考答案:BC
解析:
本题考查的是分析进度偏差对后续工作及总工期的影响。在工程网络计划的执行过程中,如果需要判断某项工作的进度偏差对总工期及后续工作的影响程度,应重点分析该工作的进度偏差与其相应总时差与自由时差的关系。
第192题 在网络计划的执行过程中,当发现某工作进度出现偏差后,需要调整原进度计划的情况有( )。
A.项目总工期允许拖延,但工作进度偏差已超过自由时差
B.后续工作允许拖延,但工作进度偏差已超过自由时差
C.项目总工期不允许拖延,但工作偏差已超过总时差
D.后续工作不允许拖延,但工作进度偏差已超过总时差
E.项目总工期和后续工作允许拖延,但工作进度偏差已超过总时差
参考答案:CD
解析:
本题考查的是进度计划的调整方法。如果项目总工期允许拖延,则此时只需以实际数据取代原计划数据,并重新绘制实际进度检查日期之后的简化网络计划即可。
第193题 实施建设工程所需要的设备和材料是根据设计而来的。设计单位必须提出( ),以便进行加工订货或购买。
A.采购清单
B.设备清单
C.设备资料
D.采购资料
参考答案:B
解析:
本题考查的是设计阶段进度控制的意义。实施建设工程所需要的设备和材料是根据设计而来的。设计单位必须提出设备清单,以便进行加工订货或购买。
第194题 建设工程进度控制的目标是( )。
A.设计周期
B.建设工期
C.设计工期
D.工程质量
参考答案:B
解析:
本题考查的是设计阶段进度控制的意义。建设工程进度控制的目标是建设工期,而工程设计作为工程项目实施阶段的一个重要环节,其设计周期又是建设工期的组成部分。
第195题 ( )要审核设计单位的进度计划和各专业的出图计划。
A.建设单位
B.施工单位
C.监理工程师
D.设计单位
参考答案:C
解析:
本题考查的是设计阶段进度控制的工作程序。监理工程师要审核设计单位的进度计划和各专业的出图计划,并在设计实施过程中,跟踪检查这些计划的执行情况,定期将实际进度与计划进度进行比较,进而纠正或修订进度计划。
第196题 对于不是特别复杂的项目,工程设计一般包括( )。
A.初步设计阶段
B.技术设计阶段
C.施工图设计阶段
D.招投标阶段
E.可行性研究阶段
参考答案:AC
解析:
本题考查的是设计阶段进度控制的意义。工程设计要划分为初步设计和施工图设计两个阶段,特别复杂的工程设计还要增加技术设计阶段。
第197题 完成施工图设计之后,应该进行的工作是( )。
A.编制详细的设备采购计划,并控制其执行
B.编制进度控制措施,并控制其执行
C.编制施工组织计划,并控制其执行
D.编制质量控制措施,并控制其执行
E.编制详细的施工招标计划,并控制其执行
参考答案:AE
解析:
本题考查的是设计阶段进度控制工作程序。完成施工图设计之后,应该编制详细的设备采购计划和详细的施工招标计划,并控制其执行。
第198题 下列选项,不属于确定建设工程设计进度控制总目标时的主要依据的是( )。
A.设计工期定额
B.工程项目的技术先进程度
C.建设工程总进度目标对设计周期的要求
D.设计费用
参考答案:D
解析:
本题考查的是设计进度控制分阶段目标。确定建设工程设计进度控制总目标时,其主要依据有:建设工程总进度目标对设计周期的要求;设计工期定额、类似工程项目的设计进度、工程项目的技术先进程度等。
第199题 工程建设设计阶段进度控制的最终目标就是按质、按量、按时间要求提供( )文件。
A.初步设计
B.技术设计
C.建筑设计
D.施工图设计
参考答案:D
解析:
本题考查的是设计进度控制分阶段目标。建设工程设计阶段进度控制的最终目标是按质、按量、按时间要求提供施工图设计文件。
第200题 为了优选设计单位,保证工程设计质量,降低设计费用,缩短设计周期,应当通过( )选定设计单位。
A.设计招标
B.直接指定
C.设计方案竞赛
D.优化设计竞赛
参考答案:A
解析:
本题考查的是设计进度控制分阶段目标。为了优选设计单位,保证工程设计质量,降低设计费用,缩短设计周期,应当通过设计招标选定设计单位。
