“微信扫一扫”进入考试题库练习及模拟考试
第861题 当发生工程变更时,若已标价工程量清单中没有适用也没有类似于变更工程项目,且工程造价管理机构发布的信息(参考)价格缺价的,承包人提出变更工程项目的单价的依据是( )。
A.变更工程资料
B.承包人报价浮动率
C.计量规则
D.计价办法
E.通过市场调查等取得的有合法依据的市场价格
参考答案:ACDE
解析:
【内容考查】本题考查的是工程变更。
【选项分析】承包人根据变更工程资料、计量规则、计价办法和通过市场调查等取得的有合法依据的市场价格提出变更工程项目的单价或总价,报发包人确认后调整。
第862题 根据《建设工程施工合同(示范文本)》(GF-2017-0201),下列事项应纳入工程变更范围的有( )。
A.改变工程的标高
B.改变工程的实施顺序
C.提高合同中的工作质量标准
D.将合同中的某项工作转由他人实施
E.工程设备价格的变化
参考答案:ABC
解析:
【内容考查】本题考查的是工程变更。
【选项分析】工程变更的范围和内容包括:
(1)增加或减少合同中任何工作,或追加额外的工作;
(2)取消合同中任何工作,但转由他人实施的工作除外;
(3)改变合同中任何工作的质量标准或其他特性;
(4)改变工程的基线、标高、位置和尺寸;
(5)改变工程的时间安排或实施顺序。
第863题 当工程变更引起分部分项工程项目发生变化时,若期望在合理范围内参照类似项目的单价或总价调整,需满足的条件是( )。
A.采用的材料、施工工艺和方法与清单中已有项目相同,且不增加关键线路上工程的施工时间
B.采用的材料、施工工艺和方法与清单中已有项目相同,且增加关键线路上工程的施工时间
C.采用的材料、施工工艺和方法与清单中已有项目基本相似,且不增加关键线路上工程的施工时间
D.采用的材料、施工工艺和方法与清单中已有项目基本相似,且增加关键线路上工程的施工时间
参考答案:C
解析:
采用类似的项目单价的前提是其采用的材料、施工工艺和方法基本相似,不增加关键线路上工程的施工时间,可仅就其变更后的差异部分,参考类似的项目单价由发承包双方协商新的项目单价。
第864题 在《建设工程施工合同(示范文本)》GF—2017—0201和《标准施工招标文件》(2007年版)中都规定属于工程变更范围的是( )。
A.改变工程的基线、标高、位置和尺寸
B.取消合同中任何工作
C.增加合同中任何工作
D.改变已批准的施工工艺或顺序
参考答案:A
解析:
取消合同中任何工作,但转由他人实施的工作除外。增加合同中任何工作属于《建设工程施工合同(示范文本)》内容。改变已批准的施工工艺或顺序属于《标准施工招标文件》(2007年版)。
A.600000
B.459000
C.450000
D.540000
参考答案:B
解析:
【内容考查】本题考查的是工程量偏差。
【选项分析】首先判断工程量的变动是否引起单价调整:
1500<2000×(1-15%)=1700,因此需考虑调整单价
然后计算新综合单价:
原报价300<400×(1-10%)×(1-15%)=306
因此应把新单价调增为306元/m³。
结算价=1500×306=459000元。
第866题 下列关于工程量偏差引起合同价款调整的叙述,正确的是( )。
A.实际工程量超过招标工程量清单的15%时,应相应调低综合单价,调高措施项目费
B.实际工程量比招标工程量清单减少15%以上时,减少后剩余部分的工程量的综合单价应予调低
C.实际工程量比招标工程量清单减少15%以上,且引起措施项目变化,若措施项目按系数计价,相应调低措施项目费
D.实际工程量比招标工程量清单增加10%,且引起措施项目变化,若措施项目按系数计价,相应调高措施项目费
参考答案:C
解析:
【内容考查】本题考查的是工程量偏差。
【选项分析】措施项目费的调整。当工程量偏差超过15%,且该变化引起措施项目相应发生变化,如该措施项目是按系数或单一总价方式计价的,对措施项目费的调整原则为:工程量增加的,措施项目费调增;工程量减少的,措施项目费调减。
A.483000
B.463680
C.486000
D.607200
参考答案:C
解析:
【内容考查】本题考查的是工程量偏差
【选项分析】1500×(1-15%)=1275 m2,1200<1275,因此,综合单价应予调高。看报价是否低于下限,如果低于下限就调整到下限即可,如果在下限和上限范围内则不需要调整。
报价浮动率=1-4800÷5000=0.04=4%
350×(1-15%)×(1-4%)=285.6<405,因此不作调整。
分部分项工程的结算价格=405×1200=486000
第868题 如措施项目是按系数或单一总价方式计价的,当实际工程量与招标工程量清单出现偏差超过15%时,对措施项目费的调整原则为( )。
A.工程量增加的,措施项目费调增
B.当工程量增加15%以上时,其增加部分的工程量的总价应予调低
C.当工程量减少15%以上时,其减少部分的工程量的总价应予调高
D.工程量减少的,措施项目费调减
E.当工程量减少15%以上时,其减少后剩余部分的工程量的综合单价应予调高
参考答案:AD
解析:
【内容考查】本题考查的是工程量偏差。
【选项分析】当应予计算的实际工程量与招标工程量清单出现偏差(包括因工程变更等原因导致的工程量偏差)超过15%,且该变化引起措施项目相应发生变化,如该措施项目是按系数或单一总价方式计价的,对措施项目费的调整原则为:工程量增加的,措施项目费调增;工程量减少的,措施项目费调减。至于具体的调整方法,则应由双方当事人在合同专用条款中约定。
第869题 当应予计算的实际工程量与招标工程量清单出现偏差超过15%,且该变化引起措施项目相应发生变化,采用系数或单一总价方式计价的措施费的调整原则为( )。
A.工程量增加的,措施项目费调增
B.工程量减少的,措施项目费调增
C.工程量增加的,措施项目费调减
D.参照综合单价的调整原则进行调整
参考答案:A
解析:
【内容考查】本题考查的是工程量偏差。
【选项分析】对措施项目费的调整原则为:工程量增加的,措施项目费调增;工程量减少的,措施项目费调减。因此A为正确答案。
A.137.70
B.155.25
C.186.30
D.207.00
参考答案:A
解析:
【内容考查】本题考查的是工程量偏差。
【选项分析】3000÷4000=75%,工程量减少超过15%,需对单价做调整。
P2×(1-L)×(1-15%)=600×(1-10%)×(1-15%)=459元
P0< P2×(1-L)×(1-15%) ,450<459,P1按照P2×(1-L)×(1-15%)调整。
结算价=459×3000=137.7万元
A.87400
B.88900
C.89125
D.89300
参考答案:C
解析:
工程量增加15%,1500× (1+15%)=1725,其增加部分的工程量的综合单价应该调低,
40×(1+15%)=46元/ m3,
投标报价为47元/ m3>46元/ m3,新综合单价按照46元/ m3计算。
分项工程的结算价=1500× (1+15%)×47+(1900-1725)×46=89125
第872题 由于承包人原因导致工期延误的,对于计划进度日期后续施工的工程,在使用价格调整公式时,现行价格指数应采用( )。
A.计划进度日期的价格指数
B.实际进度日期的价格指数
C.A和B中较低者
D.A和B中较高者
参考答案:C
解析:
【内容考查】本题考查的是采用价格指数调整价格差额。
【选项分析】由于承包人原因导致工期延误的,则对于计划进度日期(或竣工日期)后续施工的工程,在使用价格调整公式时,应采用计划进度日期(或竣工日期)与实际进度日期(或竣工日期)的两个价格指数中较低者作为现行价格指数。

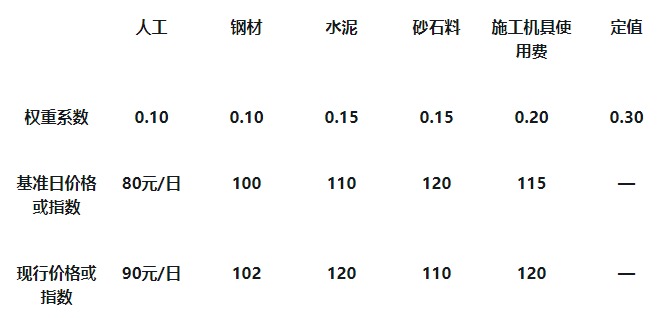

A.119.75
B.128.75
C.114.25
D.127.25
参考答案:C
解析:
【内容考查】本题考查的是采用价格指数调整价格差额。
【选项分析】100×(0.3+0.15×1.2+0.25×1.15+0.3×1.25)=114.25万元。
第874题 在用价格指数调整价格差额时,价格调整公式中的各可调因子、定值和变值权重,以及基本价格指数及其来源应在( )中约定。
A.中标通知书
B.协议书
C.投标函附录价格指数和权重表
D.合同专用条款
参考答案:C
解析:
【内容考查】本题考查的是采用价格指数调整价格差额。
【选项分析】价格调整公式中的各可调因子、定值和变值权重,以及基本价格指数及其来源在投标函附录价格指数和权重表中约定。
A.57.80
B.63.58
C.75.40

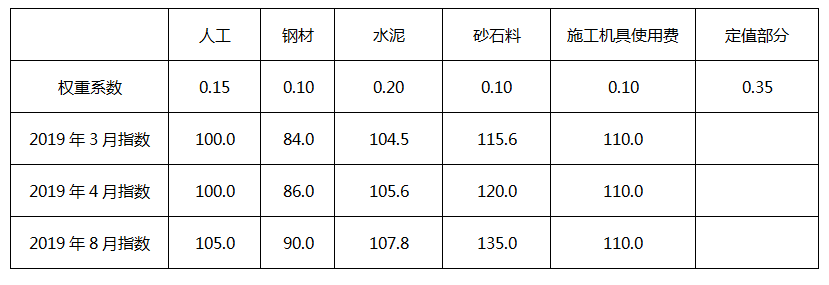

D.82.94
参考答案:D
解析:
(2000+200)×[(0.35+0.15×105.0/100.0+0.10×90.0/84.0+0.20×107.8/104.5+0.10×135.0/115.6+0.10×110.0/110.0)-1]
=82.94
第876题 某施工合同约定采用价格指数及价格调整公式调整价格差额,调价因素及有关数据见下表。某月完成进度款为1500万元,则该月应当支付给承包人的价格调整金额为( )万元。
A.-30.3
B.36.45
C.112.5
D.130.5
参考答案:B
解析:
【内容考查】本题考查的是物价波动。
【选项分析】P0=1500×{(0.3+[0.1×(90÷80)+0.1×(102÷100)+0.15×(120÷110)+0.15×(110÷120)+0.20×(120÷115)]-1}=36.45万元。
第877题 当采用价格指数调整价格差额时,基本价格指数及其来源通常是在( )中约定的。
A.招标文件
B.投标文件
C.投标函附录价格指数和权重表
D.投标人须知前附表
参考答案:C
解析:
【内容考查】本题考查的是物价波动。
【选项分析】价格调整公式中的各可调因子、定值和变值权重,以及基本价格指数及其来源在投标函附录价格指数和权重表中约定。价格指数应首先采用工程造价管理机构提供的价格指数,缺乏上述价格指数时,可采用工程造价管理机构提供的价格代替。

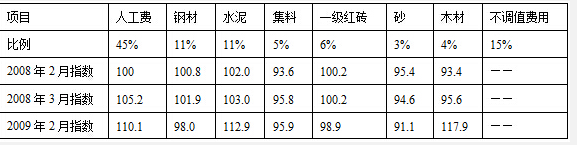

A.12.75万元
B.30万元
C.49万元
D.170万元
参考答案:A
解析:
【内容考查】本题考查的是物价波动。
【选项分析】因为合同原始报价在2008年3月份,所以采用2月份指标。
公式:
第879题 由于发包人的原因使工程未在约定的时间内竣工的,对计划进度日期后继续施工的工程进行价格调整时,涉及到计划进度日期价格指数与实际进度日期价格指数,则调整价格差额计算应采用( )。
A.计划进度日期的价格指数
B.计划进度日期的价格指数与实际进度日期的价格指数中较低的一个
C.计划进度日期的价格指数与实际进度日期的价格指数的平均值
D.计划进度日期的价格指数与实际进度日期的价格指数中较高的一个
参考答案:D
解析:
【内容考查】本题考查的是物价波动。
【选项分析】由于发包人原因导致工期延误的,则对于计划进度日期(或竣工日期)后续施工的工程,在使用价格调整公式时,应采用计划进度日期(或竣工日期)与实际进度日期(或竣工日期)的两个价格指数中较高者作为现行价格指数。
第880题 以下各类工程中适合采用价格指数调整价格差额的是( )。
A.水坝
B.房屋建筑
C.装饰
D.通用设备安装
参考答案:A
解析:
【内容考查】本题考查的是物价波动。
【选项分析】采用价格指数调整价格差额的方法,主要适用于施工中所使用的材料品种较少,但每种材料使用量较大的土木工程,如公路、水坝等。
