“微信扫一扫”进入考试题库练习及模拟考试
第901题 发承包双方可以在合同中约定误期赔偿费,明确每日历天应赔偿额度,以下有关说法正确的是( )。
A.如果承包人的实际进度迟于计划进度,发包人有权向承包人索取并得到实际延误天数和合同约定的每日历天应赔偿额度的乘积计算的误期赔偿费,没有最高限额
B.如果约定的误期赔偿费低于发包人由此造成的损失的,承包人仍按照合同约定的误期赔偿费支付
C.承包人支付误期赔偿费后,则可免除其应承担的责任
D.误期赔偿费应按照已颁发工程接收证书并未延误竣工日期单项(或单位)工程造价占合同价款的比例幅度予以扣减
参考答案:D
解析:
【内容考查】本题考查的是索赔。
【选项分析】一般来说,双方还应当在合同中约定误期赔偿费的最高限额。如果约定的误期赔偿费低于发包人由此造成的损失的,承包人还应继续赔偿。承包人支付误期赔偿费后,也不能免除承包人按照合同约定应承担的任何责任和义务。
第902题 根据《标准施工招标文件》中合同通用条款的规定,下列事件中承包人可以获得费用补偿,但通常不能获得工期和利润补偿的是( )。
A.承包人提前竣工
B.施工中发现文物、古迹
C.工程移交后因发包人原因出现新的缺陷或损坏的修复
D.提前向承包人提供材料、工程设备
E.因发包人原因造成承包人人员工伤事故
参考答案:ADE
解析:
【内容考查】本题考查的是索赔的概念及分类。
【选项分析】施工中发现文物、古迹承包人获得工期和费用补偿;工程移交后因发包人原因出现新的缺陷或损坏的修复承包人获得费用和利润补偿。
第903题 根据索赔事件的性质不同,可以将工程索赔分为( )。
A.工期索赔
B.费用索赔
C.工程延误索赔
D.加速施工索赔
E.合同终止的索赔
参考答案:CDE
解析:
【内容考查】本题考查的是索赔的概念及分类。
【选项分析】按索赔事件的性质分类。工程索赔可分为工程延期索赔、工程变更索赔、合同被迫终止索赔、工程加速索赔、意外风险和不可预见因素索赔和其他索赔。按索赔的目的分类。工程索赔可分为工期索赔和费用索赔。
第904题 工程索赔中按索赔目的分类可分为( )。
A.工期索赔
B.费用索赔
C.加速施工索赔
D.工程延误索赔
E.合同终止索赔
参考答案:AB
解析:
【内容考查】本题考查的是索赔的概念及分类。
【选项分析】工程索赔中按索赔目的分类可分为工期索赔和费用索赔。
第905题 在《标准施工招标文件》中,可索赔工期和费用,但不可以索赔利润的索赔事件包括( )。
A.业主延误移交施工现场
B.业主提前占用工程
C.工程师延误发放图纸
D.施工中遇到不利物质条件
E.施工中遇到文物
参考答案:DE
解析:
【内容考查】本题考查的是索赔的概念及分类。
【选项分析】施工中遇到不利物质条件、施工中遇到文物情况时,可索赔工期和费用,但不可以索赔利润。
第906题 根据《标准施工招标文件》规定,因发包人的原因导致工程试运行失败,承包人可以索赔的内容有( )。
A.工期和费用
B.费用和利润
C.费用
D.工期、费用和利润
参考答案:B
解析:
【内容考查】本题考查的是索赔。
【选项分析】因发包人的原因导致工程试运行失败,承包人可以索赔费用和利润。
第907题 根据《标准施工招标文件》中的合同条款,关于合理补偿承包人索赔的说法,正确的是( )。
A.承包人遇到不利物质条件可进行利润索赔
B.因不可抗力造成工期延误只能进行工期索赔
C.异常恶劣天气导致的停工通常可以进行工期索赔
D.发包人原因引起的暂停施工只能进行费用索赔
E.提前向承包商提供材料,承包商只能索赔费用
参考答案:BCE
解析:
【内容考查】本题考查的是索赔。
【选项分析】承包人遇到不利物质条件可进行工期和费用索赔,不能进行利润索赔,所以选项A错误。发包人原因引起的暂停施工可进行工期、费用和利润的索赔。
第908题 按索赔事件的性质分类,下列各项中属于其他索赔的是( )。
A.合同终止
B.货币贬值
C.汇率变化
D.物价上涨
E.不可预见的不利条件
参考答案:BCD
解析:
【内容考查】本题考查的是索赔。
【选项分析】其他索赔:如因货币贬值、汇率变化、物价上涨、政策法令变化等原因引起的索赔。
第909题 根据《标准施工招标文件》,承包人遇到延误发送图纸的情况,承包人可以要求( )的索赔。
A.仅工期、费用
B.仅费用、利润
C.仅工期、利润
D.既索赔工期、费用又可索赔利润
参考答案:D
解析:
【内容考查】本题考查的是索赔。
【选项分析】发包人延迟提供图纸,承包人可以要求工期、费用和利润的索赔。
第910题 根据《标准施工招标文件》中的合同条款,关于合理补偿承包人索赔的说法,正确的是( )。
A.承包人遇到不利物质条件可进行利润索赔
B.发生不可抗力导致工期拖延时只能进行工期索赔
C.异常恶劣天气导致的停工通常可以进行费用索赔
D.发包人原因引起的暂停施工只能进行工期索赔
参考答案:B
解析:
【内容考查】本题考查的是索赔。
【选项分析】A选项可以获得工期和费用索赔。C选项只能获得工期索赔。D选项可以获得工期费用和利润索赔。
第911题 按照索赔事件的性质分类,在施工中发现地下流砂引起的索赔属于( )。
A.工程变更索赔
B.工程延误索赔
C.不可预见的不利条件索赔
D.合同终止的索赔
参考答案:C
解析:
【内容考查】本题考查的是索赔。
【选项分析】不可预见的不利条件索赔:承包人在工程施工期间,施工现场遇到一个有经验的承包人通常不能合理预见的不利施工条件或外界障碍,例如地质条件与发包人提供的资料不符,出现不可预见的地下水、地质断层、溶洞、地下障碍物等,承包人可以就因此遭受的损失提出索赔。
第912题 在《标准施工招标文件》中,合同条款规定的可以合理补偿承包人索赔费用的事件有( )。
A.发包人要求向承包人提前交付材料和设备
B.发包人要求向承包人提前竣工
C.施工过程发现文物、古迹
D.异常恶劣的气候条件
E.法律变化引起的价格调整
参考答案:ABCE
解析:
【内容考查】本题考查的是索赔。
【选项分析】根据《标准施工招标文件》中通用合同条款的内容,可以合理补偿承包人费用的条款有ABCE。
第913题 根据我国现行合同条件,关于工程索赔的说法中,正确的是( )。
A.监理人未能及时发出指令不能视为发包人违约
B.因政策法令的变化不能提出索赔
C.机械停工按照机械台班单价计算索赔
D.监理人指令承包商加速施工有时也会产生索赔
参考答案:D
解析:
【内容考查】本题考查的是索赔。
【选项分析】A:监理人代表发包人。
B:如因货币贬值、汇率变化、物价上涨、政策法令变化等原因引起的索赔。《标准施工招标文件》(2007年版)的通用合同条款中,按照引起索赔事件的原因不同,对一方当事人提出的索赔可能给予合理补偿工期、费用和(或)利润的情况,分别作出了相应的规定。
C:在计算机械设备台班停滞费时,不能按机械设备台班费计算,因为台班费中包括设备使用费。
D:由于发包人指令承包人加快施工速度,缩短工期.引起承包人的人力、物力、财力的额外开支,承包人提出的索赔。
第914题 根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得工期补偿的是( )。
A.发包人提前向承包人提供材料和工程设备
B.工程暂停后因发包人原因导致无法按时复工
C.因发包人原因导致工程试运行失败
D.异常恶劣的气候条件导致工期延误
参考答案:D
解析:
【内容考查】本题考查的是索赔。
【选项分析】异常恶劣的气候条件导致工期延误是属于不可抗力,只索赔工期。
第915题 下列事项中,承包方要求的利润索赔成立的是( )。
A.建设单位未及时供应施工图纸
B.施工单位施工机械损坏
C.因发包人原因造成承包人人员工伤事故
D.工程暂停后因发包人原因无法按时复工
E.异常恶劣的气候条件
参考答案:AD
解析:
【内容考查】本题考查的是索赔。

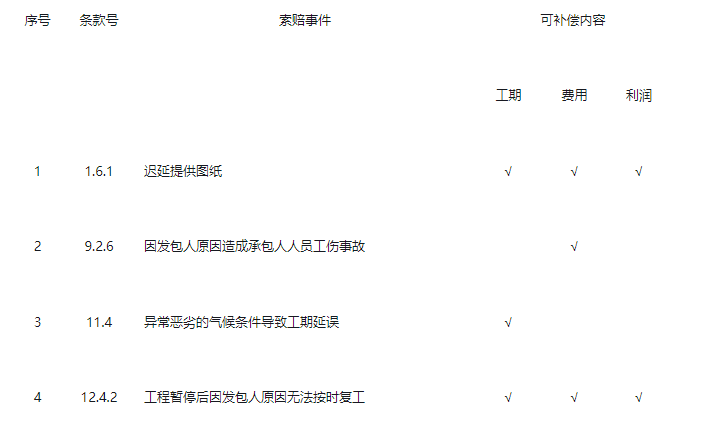

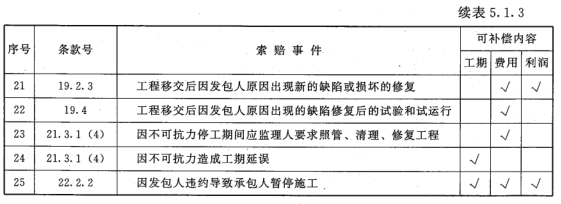

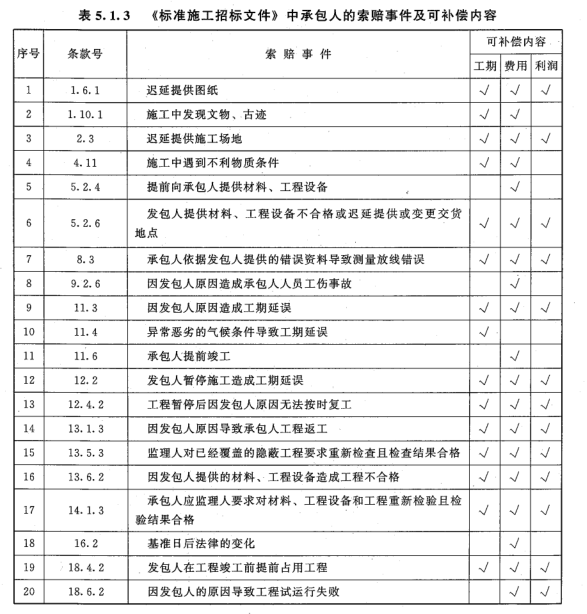

【选项分析】引起承包人索赔的事件以及可能得到的合理补偿内容如下表所示。
《标准施工招标文件》中承包人的索赔事件及可补偿内容
第916题 根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得费用补偿的是( )。
A.发包人提前向承包人提供材料、工程设备
B.因发包人提供的材料、工程设备造成工程不合格
C.发包人在工程竣工前提前占用工程
D.异常恶劣的气候条件,导致工期延误
参考答案:A
解析:
【内容考查】本题考查的是索赔。
【选项分析】发包人提前向承包人提供材料、工程设备只能得到费用补偿。
第917题 关于工程索赔的相关论述,下列说法正确的是( )。
A.工程索赔是指承包人向发包人提出工期和(或)费用补偿要求的行为
B.由于发包人原因导致分包人遭受经济损失,分包人可直接向发包人提出索赔
C.承包人提出的工期补偿索赔经发包人批准后,可先免除承包人非自身原因拖期违约责任
D.由于不可抗力事件造成合同非正常终止,承包人不能向发包从提出索赔
参考答案:C
解析:
工程索赔是指在工程合同履行过程中,当事人一方因非己方的原因而遭受经济损失或工期延误,按照合同约定或法律规定,应由对方承担责任,而向对方提出工期和(或)费用补偿要求的行为。由于发包人原因导致分包人遭受经济损失,分包人不可直接向发包人提出索赔,由于不可抗力事件造成合同非正常终止,承包人可以向发包从提出索赔。
第918题 根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,可以同时获得工期、费用和利润补偿的是( )。
A.施工中发现文物古迹
B.发包人延迟提供建筑材料
C.承包人提前竣工
D.因不可抗力造成工期延误
参考答案:B
解析:
发包人提供材料、工程设备不合格或迟延提供或变更交货地点可以索赔工期费用和利润。
第919题 支持承包人工程索赔成立的基本条件有( )。
A.合同履行过程中承包人没有违约行为
B.索赔事件已造成承包人直接经济损失或工期延误
C.索赔事件是因非承包人的原因引起的
D.承包人已按合同规定提交了索赔意向通知、索赔报告及相关证明材料
E.发包人已按合同规定给予了承包人答复
参考答案:BCD
解析:
【内容考查】本题考查的是索赔。
【选项分析】承包人工程索赔成立的基本条件包括:
1)索赔事件已造成了承包人直接经济损失或工期延误。
2)造成费用增加或工期延误的索赔事件是因非承包人的原因发生的。
3)承包人已经按照工程施工合同规定的期限和程序提交了索赔意向通知、索赔报告及相关证明材料。
第920题 下列资料中,可以作为施工发承包双方提出和处理索赔直接依据的有( )。
A.未在合同中约定的工程所在地地方性法规
B.工程施工合同文件
C.合同中约定的非强制性标准
D.现场签证
E.合同中未明确规定的地方定额
参考答案:BCD
解析:
【内容考查】本题考查的是索赔。
【选项分析】提出索赔和处理索赔都要依据下列文件或凭证:
1)工程施工合同文件。2)国家法律、法规。国家制定的相关法律、行政法规,是工程索赔的法律依据。工程项目所在地的地方性法规或地方政府规章,也可以作为工程索赔的依据,但应当在施工合同专用条款中约定为工程合同的适用法律。3)国家、部门和地方有关的标准、规范和定额。对于工程建设的强制性标准,是合同双方必须严格执行的;对于非强制性标准,必须在合同中有明确规定的情况下,才能作为索赔的依据。4)工程施工合同履行过程中与索赔事件有关的各种凭证。
