“微信扫一扫”进入考试题库练习及模拟考试

一级建造师《建筑工程管理与实务》试题题库(1293题)


第1221题 (1)该工程计划工期为几周?并指出关键线路(工作法表示)。
(2)上述五个事件中,分别分析乙方工期、费用索赔是否成立?为什么?如成立,并给出乙方可获得的具体索赔周数和金额。
(3)上述事件发生后,该工程实际工期为多少周?按工期奖罚条款甲方应奖励或扣除乙方工程款多少万元?



参考答案:见解析


解析:

(1)该工程计划工期为35周;

工作法表示的关键线路为:A→C→F→J→M 。

(2)各事件索赔原则如下:

事件一:工期、费用索赔均成立;

理由:A工作是关键线路上的关键工作,由于工作量变化原因导致的工期与费用增加,属甲方应负的责任。

按照A工作原计划工期8周完成400立方米,则每周完成50立方米,现实际工程量增加50立方米,相应工期增加1周,乙方可获得的工期索赔为1周。

由于实际工程量增加计划工程量10%,单价予以调整,所以乙方可获得增加工程费用为:75×40+75×10×0.9= 3675元。

事件二:工期、费用索赔均不成立;

理由:乙方为了保证工程质量而采取的措施,属乙方施.工技术措施,故索赔不成立。

事件三:工期、费用索赔均不成立;

理由:再次剥离检查,如合格,则工期、费用损失由甲方承担;如不合格,则工期、费用均由乙方承担。

事件四:工期索赔不成立,费用索赔均成立;

理由:设计图纸错误导致的工期延误及费用损失,属业主责任。但I工作在非关键线路上,虽延误3周,但对总工期无影响,故工期索赔不成立。

乙方可获得的费用索赔为3万元。

事件五:工期、费用索赔均不成立;

理由:G工作为甲指定分包项目,既然为分包,既与乙方签订分包合同,乙方对其负有总包责任。事件五的索赔应为乙方向分包方提出的索赔,而不是乙方向甲方提出索赔。

(3)上述事件发生后,该工程实际工期为38周。

原计划工期为35周,甲方应承担的工期索赔1周,乙方完成该工程时间应为36周。实际工期为38周,故甲方扣除乙方工程款20万元。


第1222题 下列关于建筑装饰装修材料复验取样的说法中,正确的有(  )。


A.同一厂家生产的同一品种、同一类型、同一生产批次的进场材料应根据相应建筑材料质量标准与管理规程以及规范要求的代表数量确定取样批次,抽取样品进行复试,当合同另有约定时应按合同执行。

B.送检的检测试样,必须从进场材料中随机抽取,严禁在现场外抽取。

C.试样不需要唯一性标识

D.工程的取样送检见证人,由项目经理指定

E.试验室在接受委托试验任务时,须由送检单位填写委托单。


参考答案:ABE


解析:

【内容考查】本题考查的是复试材料的取样

【选项分析】建筑材料复试的取样原则是:

(1)同一厂家生产的同一品种、同一类型、同一生产批次的进场材料应根据相应建筑材料质量标准与管理规程以及规范要求的代表数量确定取样批次,抽取样品进行复试,当合同另有约定时应按合同执行。

(2)项目应实行见证取样和送检制度。即在建设单位或监理工程师的见证下,由项目试验员在现场取样后送至试验室进行试验。见证取样和送检次数应按相关规定进行。

(3)送检的检测试样,必须从进场材料中随机抽取,严禁在现场外抽取。试样应有唯一性标识,试样交接时,应对试样外观、数量等进行检查确认。

(4)工程的取样送检见证人,应由该工程建设单位书面确认,并委派在工程现场的建设或监理单位人员1~2名担任。见证人应具备与检测工作相适应的专业知识。见证人及送检单位对试样的代表性及真实性负有法定责任。

(5)试验室在接受委托试验任务时,须由送检单位填写委托单。


第1223题 某商品混凝土公司一次性购进一批散装水泥,按驻搅拌站监理工程师要求需进行见证取样试验,见证取样每一批量不得超过(  )t。


A.60

B.100

C.200

D.500


参考答案:D


解析:

【内容考查】本题考查的是主要材料复试内容及要求

【选项分析】抗压强度、抗折强度、安定性、凝结时间。钢筋混凝土结构、预应力混凝土结构中严禁使用含氯化物的水泥。同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t为一批,散装不超过500t为一批检验。


第1224题 (1)指出事件一中不妥之处,并分别说明正确做法。
(2)指出事件二中不妥之处,并分别说明正确做法。
(3)事件三中,实行备案证明管理的材料还应有哪些?
(4)指出事件四中不妥之处,并分别说明正确做法。



参考答案:见解析


解析:

(1)不妥之处:

1)供货商只提供了出厂合格证;

2)总承包单位对钢材的品种、型号、见证取样进行了质量验证;

3)对钢筋的屈服强度、抗拉强度进行了复试。

正确做法:

1)供货商应提供出厂合格证、材质报告单;

2)应对钢材的品种、型号、规格、数量、外观检查和见证取样进行质量验证;

3)对钢筋的屈服强度、抗拉强度、伸长率和冷弯进行复试。

(2)不妥之处:

1)总承包单位对水泥的抗折强度、抗压强度进行了一批复试;

2)进行了一组复试;

3)建设单位认为是总承包单位作的复试,质量责任应由总承包单位负责。

正确做法:

1)总承包单位应对水泥的抗折强度、抗压强度、安定性、凝结时间进行复试;

2)应进行了两组复试;

3)项目的验证不能取代业主对其采购物资的质量责任。

(3)还应有:钢材、水泥。

(4)不妥之处:

1)总承包单位依据质量稳定、履约能力强的原则选择了建筑外墙金属窗、塑料窗生产厂家;

2)进行了抗风压性能复试。

正确做法:

1)总承包单位依据质量稳定、履约能力强信誉高、价格有竞争力的原则选择建筑外墙金属窗、塑料窗生产厂家;

2)进行气密性、水密性、抗风压性能复试。


第1225题 1.事件一中,监理工程师说法是否正确?为什么?该方案是否需要进行专家论证?为什么?2.指出事件二中不妥之处,并分别说明理由。3.事件三中,按造成损失严重程度划分应为什么类型事故?并给出此类事故的判定标准。4.工程质量事故调查报告的主要内容有哪些?



参考答案:见解析


解析:

1.(1)监理工程师的说法不正确;

理由:搭设高度8m及以上的混凝土模板支撑工程施工方案才需要进行专家论证。

(2)本方案需要进行专家论证;

理由:搭设跨度18m及以上的混凝土模板支撑工程施工方案需要进行专家论证,本工程跨度19.8m,故此方案需进行专家论证。

2.事件二中不妥之处如下:

不妥之处一:本单位总工程师,监理、设计单位技术负责人组成专家组;

理由:与本项目有利害关系的人员不得以专家身份参加专家论证会。

不妥之处二:专家组提出口头论证意见后离开,论证会结束;

理由:方案经论证后,专家组应当提交书面论证报告,并在论证报告上签字确认。

3.本案例中所发生事故,按造成损失严重程度划分应为较大质量事故。

凡具备下列条件之一者为较大质量事故:

1)由于质量事故,造成3人以上10人以下死亡;

2)或者10人以上50人以下重伤;

3)直接经济损失1000万元以上5000万元以下。

4.工程质量事故调查报告的内容主要有:

1)事故项目及各参建单位概况;

2)事故发生经过和事故救援情况;

3)事故造成的人员伤亡和直接经济损失;

4)事故项目有关质量检测报告的技术分析报告;

5)事故发生的原因和事故性质;

6)事故责任的认定和事故责任者的处理建议;

7)事故防范和整改措施。


第1226题 (1)事件一中,人、物、管理的不安全因素还应包括哪些内容?
(2)事件二中,环境影响因素的识别还应包括哪些?
(3)事件二中,环境影响因素进行分析和评价依据还应包括哪些?
(4)事件三中,施工现场文明施工管理应做到内容还应包括哪些?
(5)事件三中,建筑工程施工要做到的工作还应包括哪些?



参考答案:见解析


解析:

(1)事件一中,人、物、管理的不安全因素还应包括:

1)人的不安全因素

攀坐不安全位置;在起吊物下作业、停留;在机器运转时进行检查、维修、保养等工作;有分散注意力行为;没有正确使用个人防护用品、用具;不安全装束;对易燃易爆等危险物品处理错误。

2)物的不安全因素

还应包括:施工生产场地环境不良,现场布置杂乱无序、视线不畅、沟渠纵横、交通阻塞、材料工具乱堆、乱放,机械无防护装置、电器无漏电保护、粉尘飞扬、噪声刺耳等使劳动者生理、心理难以承受。

3)管理上的不安全因素

还应包括:作业程序、操作规程、工艺过程的管理失误以及对采购、安全监控、事故防范措施的管理失误。

(2)事件二中,环境影响因素的识别还应包括:

固体废弃物处置、潜在的油品化学品泄漏、潜在的火灾爆炸和能源浪费。

(3)事件二中,环境影响因素进行分析和评价依据还应包括:持续的时间、社区关注程度和法规限定。

(4)事件三中,施工现场文明施工管理应做到内容还应包括:生活设施整洁化、职工行为文明化、工作生活秩序化。

(5)事件三中,建筑工程施工要做到的工作还应包括:现场不扬尘、运输无遗洒、垃圾不乱弃。


第1227题 建筑材料的质量控制主要体现在(  )。


A.材料的制造

B.材料的采购

C.材料进场试验检验

D.过程保管

E.材料使用


参考答案:BCDE


解析:

【内容考查】本题考查的是建筑材料质量控制的主要过程

【选项分析】建筑材料的质量控制主要体现在以下四个环节:材料的采购、材料进场试验检验、过程保管和材料使用。



第1228题 关于材料保管和使用控制的说法,正确的有(  )。


A.建立管理台账,进行收、发、储、运等环节的技术管理

B.严格按施工组织平面布置图进行现场堆料,不得乱堆乱放

C.应做好各类物资的保管、保养工作,定期检查,做好记录,确保其质量完好

D.合理组织材料使用,减少材料损失采取有效措施防止损坏、变质和污染环境

E.不合格材料不得降级使用


参考答案:ABCD


解析:

【内容考查】本题考查的是材料的保管和使用控制

【选项分析】材料的保管和使用控制 :

(1)项目应安排专人管理材料并建立材料管理台账,进行收、发、储、运等环节的技术管理,避免混料和将不合格的材料使用到工程上。

(2)要严格按照施工平面布置图的要求进行材料堆放,不得随意堆放。检验与未检验物资应标明分开码放,防止非预期使用,所有进场材料都应有明确的标识。

(3)应做好各类物资的保管、保养工作,定期检查,做好记录,确保其质量完好。

(4)合理组织材料使用,减少材料损失,采取有效措施防止损坏、变质和污染环境。


第1229题 事故应急救援预案提出的技术措施和组织措施应(  )。


A.详尽

B.真实

C.及时

D.有效

E.明确


参考答案:ADE


解析:

【内容考查】本题考查的是重大危险源控制系统的组成
【选项分析】事故应急救援预案应提出详尽、实用、明确和有效的技术措施与组织措施。


第1230题 相关规范规定,脚手架主节点处两个直角扣件的中心距应在(  )mm及以内。


A.100

B.120

C.150

D.180


参考答案:C


解析:

【内容考查】本题考查的是脚手架的搭设

【选项分析】主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。主节点处的两个直角扣件的中心距不应大于150mm。在双排脚手架中,离墙一端的外伸长度不应大于0.4倍的两节点的中心长度,且不应大于500mm。作业层上非主节点处的横向水平杆,最大间距不应大于纵距的1/2。



第1231题 脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上(  )步。


A.一

B.二

C.三

D.四


参考答案:B


解析:

【内容考查】本题考查的是脚手架的搭设

【选项分析】脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。


第1232题 (1)本案例中,脚手架拆除作业存在哪些不妥之处?并简述正确做法。
(2)涂饰工人做法有何不妥?并简述调料作业时调料人员应注意的事项。
(3)患有哪些疾病的人员不宜从事如本案例中屋顶护栏施工等高处作业活动。
(4)简述临边作业的安全控制要点有哪些?



参考答案:见解析


解析:

(1)不妥一:分段拆除时,先拆完一段,再拆另一段;

正确做法:分段拆除架体高差不应大于2步,如高差大于2步,应增设连墙件加固。

不妥二:先将连墙件挨个拆除后,再一起拆除架管;

正确做法:每层连墙件的拆除,必须在其上全部可拆杆件均已拆除以后进行,严禁先松开连墙件,再拆除上部杆件。

不妥三:拆除的架管、脚手板直接顺着架体溜下后斜靠在墙根;

正确做法:拆下的杆件、扣件和脚手板应及时吊运至地面,禁止自架上向下抛掷。

(2)涂饰工人在休息室进行调料操作不妥,调料间除应有良好的通风外,并应采用防爆电器设备,室内禁止一切火源,调料间不能兼做更衣室和休息室。

调料作业时调料人员还应注意事项如下:

1)调料人员应穿不易产生静电的工作服,不带钉子的鞋,使用开启涂料和稀释剂包装的工具,应采用不易产生火花型的工具。

2)调料人员应严格遵守操作规程,调料间内不应存放超过当日加工所用的原料。

(3)凡患有高血压、心脏病、贫血、癫痫等疾病的人员不宜从事本案例中屋顶护栏等建筑施工高处作业活动。

(4)临边作业的安全控制要点有:

1)进行临边作业时,必须设置安全警示标志;

2)进行临边作业时,必须设置防护栏杆、挡脚板,并挂安全立网进行封闭;

3)临边外侧靠近街道或有人员出入时,除设防护栏杆、挡脚板、封挂安全立网外,立面还应采取荆笆等硬封闭措施,防止施工中落物伤人。


第1233题 (1)事件一中,建筑工程施工安全检查还应包括哪些内容?
(2)事件二中,建筑工程施工安全检查的主要形式还应包括哪些?
(3)事件三中,建筑工程施工安全检查的要求还应包括哪些?
(4)事件四中,建筑工程施工安全检查方法还应包括哪些?
(5)计算各分项检查分值,填人检查评分汇总表,并计算本工程总计得分。



参考答案:见解析


解析:

(1)建筑工程施工安全检查还应包括:

查设备设施、查教育培训、查操作行为、查劳动防护用品使用和查伤亡事故处理。

(2)建筑工程施工安全检查的主要形式还应包括:

经常性安全检查、季节性安全检查、节假日安全检查、开工、复工安全检查、专业性安全检查和设备设施安全验收检查等。

(3)建筑工程施工安全检查的要求还应包括:

1)认真、详细进行检查记录,特别是对隐患的记录必须具体,如隐患的部位、危险性程度及处理意见等。

2)检查中发现的隐患应该进行登记,并发出隐患整改通知书,引起整改单位的重视,并作为整改的备查依据。

3)尽可能系统、定量地做出检查结论,进行安全评价。

4)检查后应对隐患整改情况进行跟踪复查,查被检单位是否按“三定”原则(定人、定期限、定措施)落实整改,经复查整改合格后,进行销案。

(4)建筑工程施工安全检查方法还应包括:量、测、“运转试验”。

(5)汇总表中各项分数计算如下:

1)分项实得分=(该分项在汇总表中应得分×该分项在检查评分表中实得分)/100;

则:“安全管理”分项实得分为:10×81/100=8.1分;

“模板工程”分项实得分为:10×86/100=8.6分;

“高处作业”分项实得分为:10×79,/100= 7.9分;

“塔式起重机与起重吊装”分项实得分为:10×82/100=8.2分;

“施工机具”分项实得分为:5×82/100=4.1分。

2)在汇总表的各项分项中,如有多个检查评分表分值时,则该分项得分应为各单项实得分数的算术平均值。

脚手架实得分为:(82+80)/2=81分;

换算到汇总表中的分值为:10×81/100=8.1分。

3)分项表中有缺项时,分表总分计算方法:

缺项的分表得分为:(实查项目实得分值之和/实查项目应得分值之和)×100;

保证项目缺项时,保证项目小计得分不足40分,评分表得零分;

文明施工分表得分为:[68/(100-20)]×100=85分;

汇总表中“文明施工”分项实得分为:15×85/100= 12.75分。

4)本工程总计得分为:

8.1+12.75+8.1+8.2+8.6+7.9+8.2+8.5+8.2+4.1=82.65分。

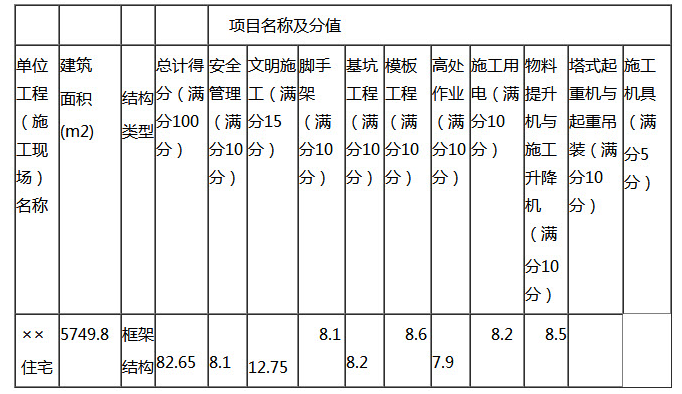

5)汇总表结果如下:




第1234题 属《施工用电检查评分表》中保证项目的有(  )。


A.外电防护

B.现场照明

C.配电装置

D.配电箱与开关箱

E.接地与接零保护系统


参考答案:ADE


解析:

【内容考查】本题考查的是《建筑施工安全检查标准>> JGJ 59-2011 中各检查表检查项目的构成

【选项分析】“施工用电”检查评定的保证项目应包括:外电防护、接地与接零保护系统、配电线路、配电箱与开关箱。一般项目应包括:配电室与配电装置、现场照明、用电档案。


第1235题 1.除事件一所述检查内容外,施工安全检查还应检查哪些内容?
2.事件二中,安全措施计划中还应补充哪些内容?
3.事件三中,施工现场入口还应设置哪些制度牌?现场工人宿舍应如何整改?
4.事件四中,建筑施工安全检查评定结论有哪些等级?本次检查应评定为哪个等级?



参考答案:见解析


解析:

1.除了事件一中所述的检查内容外,施工安全检查还应该检查的内容:安全防护、设备设施、教育培训、操作行为、劳动防护用品使用和伤亡事故处理。

2.事件二中安全措施计划还用补充的内容:工程概况、组织机构与职责权限、风险分析与控制措施、安全专项施工方案、资源配置与费用投入计划、检查评价、验证与持续改进。

3.事件三中,施工现场入口还应设置的制度牌有:环境保护制度牌,安全生产制度牌,文明施工制度牌,消防保卫制度牌,管理人员名单及监督电话牌。员工宿舍的整改:现场宿舍必须设置可开启式窗户,室内净高不得小于2.5m,每间宿舍居住人员不得超过16 人。现场宿舍内应设置生活用品专柜,门口应设垃圾桶。现场生活区内应提供为作业人员晾晒衣物的场地。

4.建筑施工安全检查评定结论等级有优良、合格、不合格。本次检查应评定的等级为不合格。


第1236题 《建设工程施工合同(示范文本)》(GF-2017-0201)主要由(  )三部分组成。


A.通用合同条件

B.专用合同条件

C.协议书

D.已标价工程量清单

E.补充协议


参考答案:ABC


解析:

【内容考查】本题考查的是施工合同构成。

【选项分析】《建设项目工程总承包合同(示范文本)GF- 2020-0216(以下简称《示范文本》)由合同协议书、通用合同条件和专用合同条件三部分组成。


第1237题 (  )适用于规模小、技术难度小、工期短(一般在一年之内)的工程项目。


A.固定单价合同

B.可调单价合同

C.固定总价合同

D.可调总价合同


参考答案:C


解析:

【内容考查】本题考查的是合同价款的确定。

【选项分析】固定总价合同适用于规模小、技术难度小、工期短(一般在一年之内)的工程项目。


第1238题 承包人应在索赔事件发生后一定时间(合同示范文本为28d)内,向发包人提交(  ),说明发生索赔事件的事由。


A.索赔通知书

B.最终索赔通知书

C.索赔意向通知书

D.延续索赔通知


参考答案:C


解析:

内容考查】本题考查的是合同价款的调整——施工索赔的程序。

【选项分析】

承包人应在索赔事件发生后28d内,向发包人提交索赔意向通知书,说明发生索赔事件的事由;承包人应在发出索赔意向通知书后28d内,向发包人正式提交索赔通知书;索赔事件影响结束后的28d内,承包人应向发包人提交最终索赔通知书;索赔事件具有连续影响的,承包人应继续提交延续索赔通知,说明连续影响的实际情况和记录。


第1239题 《建设工程施工合同(示范文本)》中关于承包人索赔程序包括(  )。


A.索赔事件发生后28d内,承包人向工程师发出索赔意向通知

B.工程师收到索赔报告和有关资料后14d内予以答复,否则视为认可该项索赔

C.发出索赔意向通知后28d内,承包人向工程师提出延长工期和(或)补偿经济损失的索赔报告及有关资料

D.索赔事件持续进行时,承包人阶段性发出索赔意向,在索赔事件终了后28d内,向工程师送交索赔有关资料和最终索赔报告

E.工程师在收到承包人送交的索赔报告和有关资料后,可以要求承包人进一步补充索赔理由和证据


参考答案:ACDE


解析:

【内容考查】本题考查的是合同价款的调整

【选项分析】工程师收到索赔报告和有关资料后28d内予以答复,否则视为认可该项索赔。


第1240题 工程量清单出现的漏项或设计变更引起的工程量增减,其相应的综合单价应由(  )提出。


A.发包方

B.监理方

C.工程师

D.承包方


参考答案:D


解析:

【内容考查】本题考查的是合同价款的调整

【选项分析】已标价工程量清单中没有适用也没有类似变更工程项目,且工程造价管理机构发布的信息价格缺位的,由承包人根据变更工程资料、计量规则、计价办法和通过市场调查等取得有合法依据的市场价格提出变更工程项目的单价,报发包人确认后调整。


进入题库练习及模拟考试
