第1201题 某临时用水支管耗水量A=1.92L/s,管网水流速度V=2m/s,则计算水管直径d为(  )。

A.25mm

B.30mm

C.35mm

D.50mm

参考答案:C

解析:

【内容考查】本题考查的是临时用水管径计算
【选项分析】临时用水管径计算公式:d=(4Q/πv1000)1/2,
d=[(4×1.92)/(3.14×2×1000)]1/2≈35mm,答案35mm更为经济合理。

第1202题 关于施工现场宿舍管理的说法,正确的有(  )。

A.必须设置可开启式窗户

B.床铺不得超过3层

C.严禁使用通铺

D.每间居住人员不得超过16人

E.宿舍内通道宽度不得小于0.9m

参考答案:ACDE

解析:

【内容考查】本题考查的是现场宿舍的管理

【选项分析】现场宿舍的管理(1)现场宿舍必须设置可开启式窗户,宿舍内的床铺不得超过2层,严禁使用通铺。(2)现场宿舍内应保证有充足的空间,室内净高不得小于2.5m,通道宽度不得小于0.9m,每间宿舍居住人员不得超过16人。(3)现场宿舍内应设置生活用品专柜,门口应设置垃圾桶。(4)现场生活区内应提供为作业人员晾晒衣物的场地。

第1203题 关于现场食堂卫生与防疫管理的说法,正确的有(  )。

A.现场食堂应设置独立的制作间、储藏间,门扇下方应设不低于0.1m的防鼠挡板,配备必要的排风设施和冷藏设施

B.燃气罐应单独设置存放间,存放间应通风良好并严禁存放其他物品

C.现场食堂的制作间灶台及其周边应铺贴瓷砖,所贴瓷砖高度不宜小于1.2m,地面应做硬化和防滑处理

D.现场食堂储藏室的粮食存放台距墙和地面应大于0.2m,食品应有遮盖,遮盖物品应有正反面标识

E.现场食堂必须办理卫生许可证,炊事人员必须持身体健康证上岗,上岗应穿戴洁净的工作服,不得穿工作服出食堂

参考答案:BDE

解析:

【内容考查】本题考查的是现场食堂的管理

【选项分析】(1)现场食堂应设置在远离厕所、垃圾站、有毒有害场所等污染源的地方。

(2)现场食堂应设置独立的制作间、储藏间,门扇下方应设不低于0.2m的防鼠挡板,配备必要的排风设施和冷藏设施,燃气罐应单独设置存放间,存放间应通风良好并严禁存放其他物品。

(3)现场食堂的制作间灶台及其周边应铺贴瓷砖,所贴瓷砖高度不宜小于1.5m,地面应作硬化和防滑处理,炊具宜存放在封闭的橱柜内,刀、盆、案板等炊具应生熟分开,炊具、餐具和公用饮水器具必须清洗消毒。

(4)现场食堂储藏室的粮食存放台距墙和地面应大于0.2m,食品应有遮盖,遮盖物品应有正反面标识,各种作料和副食应存放在密闭器皿内,并应有标识。

(5)现场食堂外应设置密闭式泔水桶,并应及时清运。

(6)现场食堂必须办理卫生许可证,炊事人员必须持身体健康证上岗,上岗应穿戴洁净的工作服、工作帽和口罩,应保持个人卫生,不得穿工作服出食堂,非炊事人员不得随意进入制作间。

第1204题 施工现场发生法定传染病时,向工程所在地建设行政主管部门报告的时间要求是(  )。

A.1小时内

B.2小时内

C.4小时内

D.8小时内

参考答案:B

解析:

【内容考查】本题考查的是施工现场卫生与防疫

【选项分析】施工现场应结合季节特点,做好作业人员的饮食卫生和防暑降温、防寒取暖、防煤气中毒、防疫等各项工作。如发生法定传染病、食物中毒或急性职业中毒时,必须在2h内向所在地建设行政主管部门和有关部门报告,并应积极配合调查处理;同时法定传染病应及时进行隔离,由卫生防疫部门进行处置。

第1205题 钢结构工程在雨期施工时,正确的做法有(  )。

A.高强螺栓应在干燥封闭环境下储存

B.焊条储存应防潮并烘烤,同一焊条重复烘烤次数不宜超过3次

C.焊接作业区的相对湿度不大于90%

D.构件涂装后,4小时内不得雨淋

E.若焊缝部位比较潮湿,在焊接前必须用干布擦净并用氧炔焰烤干

参考答案:ACDE

解析:

【内容考查】本题考查的是雨期施工要求

【选项分析】①现场应设置专门的构件堆场,场地平整;满足运输车辆通行要求;有电源、水源,排水通畅;堆场的面积满足工程进度需要,若现场不能满足要求时可设置中转场地。露天设置的堆场应对构件采取适当的覆盖措施。②高强螺栓、焊条、焊丝、涂料等材料应在干燥、封闭环境下储存。③雨期由于空气比较潮湿,焊条储存应防潮并进行烘烤,同一焊条重复烘烤次数不宜超过两次,并由管理人员及时做好烘烤记录④焊接作业区的相对湿度不大于90%;如焊缝部位比较潮湿,必须用干布擦净并在焊接前用氧炔焰烤干,保持接缝干燥,没有残留水分。⑤雨天构件不能进行涂刷工作,涂装后4h内不得雨淋;风力超过5级时,室外不宜进行喷涂作业。

第1206题 关于高温天气施工的说法,正确的有(  )。

A.现场拌制砂浆随拌随用

B.打密封胶时环境温度不宜超过35℃

C.大体积防水混凝土浇筑入模温度不应高于30℃

D.不应进行钢结构安装

E.混凝土的坍落度不宜小于70mm

参考答案:ABCE

解析:

【内容考查】本题考查的是高温天气施工技术管理
【选项分析】高温天气可以进行钢结构安装工作

第1207题 《建筑业10项新技术(2017)》推广应用的主要技术有(  )。

A.基于BIM的管线综合技术

B.高效外墙自保温体系施工技术

C.自密实混凝土技术

D.钢结构安装施工仿真技术

E.灌注桩后注浆技术

参考答案:ABCE

解析:

【内容考查】本题考查的是建筑业十项新技术的内容

【选项分析】基于BIM的管线综合技术属于机电安装工程技术。高效外墙自保温体系施工技术属于防水技术与围护结构节能。自密实混凝土技术属于钢筋与混凝土技术。灌注桩后注浆技术属于地基基础和地下空间工程技术。

第1208题 参评“建筑业新技术应用示范工程”的工程,应至少应用《建筑业十项新技术(2010)》推荐的建筑新技术中的(    )项。

A.6

B.7

C.8

D.9

参考答案:A

解析:

【内容考查】本题考查的是建筑业十项新技术应用

【选项分析】工程是指推广应用6项(含)以上《建筑业10项新技术(2010)》中推荐的建筑新技术的工程。

第1209题 建筑信息模型(BIM)元素信息中属于几何信息的有(  )。

A.材料和材质

B.尺寸

C.规格型号

D.施工段

E.空间拓扑关系

参考答案:BE

解析:

内容考查】本题考查的是模型元素信息包括的内容。

选项分析】模型元素信息包括的内容:尺寸、定位、空间拓扑关系等几何信息。

第1210题 下列属于建筑信息模型(BIM)元素信息中几何信息的有(  )。

A.材料和材质

B.尺寸

C.规格型号

D.性能技术参数

E.空间拓扑关系

参考答案:BE

解析:

【内容考查】本题考查的是建筑信息模型(BIM)应用。

【选项分析】模型元素信息包括的内容有:尺寸、定位、空间拓扑关系等几何信息;名称、规格型号、材料和材质、生产厂商、功能与性能技术参数,以及系统类型、施工段、施工方式、工程逻辑关系等非几何信息。

第1211题 施工BIM模型应包括(  )。

A.深化设计模型

B.仿真计算模型

C.实验模型

D.施工过程模型

E.竣工验收模型

参考答案:ADE

解析:

【内容考查】本题考查的是建筑信息模型(BIM)应用

【选项分析】施工BIM模型包括深化设计模型、施工过程模型和竣工验收模型。

第1212题 下列属于流水施工时间参数的有(  )。

A.施工工期

B.流水段数

C.流水节拍

D.流水步距

E.施工过程数

参考答案:ACD

解析:

【内容考查】本题考查的是流水施工时间参数

【选项分析】流水施工的时间参数指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

第1213题 下列流水施工参数中,属于空间参数的是(  )。

A.施工过程和流水强度

B.工作面和流水步距

C.施工段和工作面

D.流水强度和流水段

参考答案:C

解析:

【内容考查】本题考查的是流水施工参数。

【选项分析】流水施工参数包括工艺参数、空间参数和时间参数。

工艺参数包括施工过程和流水强度;空间参数包括施工段和工作面;

时间参数包括流水节拍、流水步距和流水施工工期。

因此,选项C正确。

第1214题 1.事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?
2.绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。
3.分别判断事件二中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法?并逐一说明理由。
4.分别指出事件三中的错误之处,并说明理由。

参考答案:见解析

解析:

1.事件一宜采用等节奏流水施工来组织。
还有异节奏流水施工(成倍节拍流水施工)和无节奏流水施工两种形式。

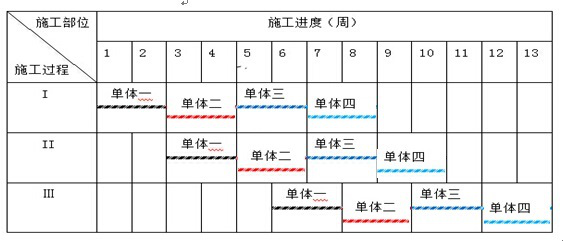

2. (1)m =4n =3,t =2,G=1;
(2)K =t =2(流水步距=流水节拍)
(3)工期T=(m+n-1)×k+G=(4+3-1)×2+1=13周。

3. 事件二中
A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位合法,因为装修和幕墙工程不属于主体结构可以分包;
B施工单位将其承包范围内的幕墙工程分包给C施工单位不合法,因为分包工程不能再分包;
B施工单位将油漆劳务作业分包给D施工单位合法,因为分包工程允许劳务再分包。
4. 事件三中
B施工单位向A施工单位提出索赔合理。A施工单位认为B施工单位应直接向建设单位提出索赔不合理,因为B施工单位只与A施工单位有合同关系,与建设单位没有合同关系。
B施工单位直接向建设单位提出索赔不合理,B单位与建设单位之间没有合同关系;建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,因油漆不合格而返工的损失由A施工单位承担,建设单位拒绝受理索赔不合理,A施工单位进行了验证不能免除建设单位购买材料的质量责任。

【名师点拨】流水是每年考试的重点,必须掌握。

第1215题 某分项工程实物工程量为1500平方米,该分项工程人工时间定额为0.1工日/平方米,计划每天安排2班,每班5人完成该分项工程,则在组织流水施工时其流水节拍为(  )d。

A.15

B.30

C.75

D.150

参考答案:A

解析:

【内容考查】本题考查的是流水施工应用的时间参数计算

【选项分析】工程量为1500平方米,施工作业人数为10人,工日产量为10/0.1= 100平方米,则流水节拍为:1500/100= 15d。

第1216题 关于流水施工组织方式的说法,正确的有(  )。

A.平行施工

B.依次施工

C.等节奏施工

D.异节奏施工

E.无节奏施工

参考答案:CDE

解析:

【内容考查】本题考查的是流水施工的基本组织形式

【选项分析】在流水施工中,根据流水节拍的特征将流水施工进行分类:

1.无节奏流水施工。

2.等节奏流水施工。

3.异节奏流水施工。

第1217题 1.工程施工组织方式有哪些?组织流水施工时,应考虑的工艺参数和时间参数分别包括哪些内容?2.施工总平面布置图设计要点还有哪些?布置施工升降机时,应考虑的条件和因素还有哪些?3.根据图3-1进度前锋线分析第8月底工程的实际进度情况。4.在答题纸上绘制(可以手绘)正确的从第9月开始到工程结束的双代号网络计划图。5.主体结构验收工程实体还应具备哪些条件?施工单位应参与结构验收的人员还应哪些?

参考答案:见解析

解析:

1.工程施工组织实施的方式分种:依次施工、平行施工、流水施工。

工艺参数:施工过程、流水强度。

时间参数:流水节拍、流水步距、工期。

2.(1)布置仓库堆场、布置加工厂、布置场内临时运输道路。

(2)布置施工升降机时,应考虑地基承载力、地基平整度、周边排水导轨架的附墙位置和距离楼层平台通道出入口防护以及升降机周边的防护围栏等。

3.②→⑦进度延误一个月;⑥→⑧进度正常;⑤→⑧进度提前1个月。

4.

5.(1)主体结构验收实体还需具备的条件:

①墙面上的孔洞按规定镶堵密实,并作隐蔽工程验收记录;

②楼层标高控线应清楚弹出墨线,并做醒目标志;

③主体分部工程验收前,可完成样板间或样板单元的室内粉刷。

(2)还需参加的人员:施工单位项目负责人、施工单位技术、质量部门负责人。

第1218题 见案例背景内容

参考答案:见解析

解析:

(1)由网络图可知,B工作自由时差为ld,C工作自由时差为8d,H工作在关键线路上,总时差为0d。在不影响总工期和工作间工艺关系的前提下,B工作和C工作的开始时间均应后延,B工作以不影响E工作正常开始为准,即1月末开始施工,其次开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。

施工顺序为:B→C→H 。

该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月。

(2)工作G、H、L为无节奏流水施工,按最大差法计算其流水施工工期:

1)各施工过程流水节拍的累加数列:

工作G:25;

工作H:24;

工作L:25。

2)错位相减,取最大值得流水步距:3

3)G、H、L三项工作的流水施工工期为:(2+3)+(3+2)=10月。

4)此时,线路G→H→I。工期缩减至10个月;工作F线路自由时差为6个月,压缩4个月后仍不会成为关键线路;线路G→H→M工期相应缩减至:3+(2+2)+2 =9个月,也不会成为关键线路,故此时的关键线路仍为G→H→L,整个工程总工期为6+10=16个月,正好弥补施工初期4个月的工期滞后,可满足业主提出的按原计划日期竣工的要求。

第1219题 1、单位工程进度计划编制步骤还应包括哪些内容?2、图2 中,工程总工期是多少?管道安装的总时差和自由时差分别是多少?除工期优化外,进度网络计划的优化目标还有哪些?3、监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?4、施工单位提出的工期索赔是否成立?并说明理由。

参考答案:见解析

解析:

1.还应包括的内容:确定施工顺序;计算工程量;计算劳动量或机械台班需用量;确定持续时间;绘制可行的施工进度计划图。
2.(1)工程总工期:22个月。
理由:案例背景中明确合同工期为21个月,进而推理出主体结构延迟1个月,导致总工期变为22个月。
(2)管道安装的总时差是:1个月,自由时差是:0个月。
(3)除工期优化外,进度网络计划的优化目标还有资源优化、费用优化。
3.(1)监理工程师建议是合理的。
理由:本题中写明“部分屋面为正向抽空四角锥网架结构,分条安装法施工适用于分割后刚度和受力状况改变较小的网架,如正向抽空四角锥网架等。
(2)网架安装方法还有:滑移法、整体吊装法、整体提升法、整体顶升法。
(3)网架高空散装法施工的特点还有:A.脚手架用量大;B.工期较长;C.需占建筑物场内用地;E.技术上有一定难度。
4.否,施工单位提出的工期索赔不成立。
理由:甲供电缆电线未按计划进场,导致电缆电线安装工程虽是甲方责任,但因装饰装修作业时间缩短为4个月,导致电缆电线安装工程有1个月的总时差,即使其最早开始时间推迟1个月,但未对施工单位工期造成影响。

第1220题 1.指出背景资料中施工进度计划编制中的不妥之处,施工进度总计划编制说明还包含哪些内容?2.列出图2调整后有变化的逻辑关系(以工作节点表示如:①→②或②→③)。计算调整后的总工期,列出关键线路(以工作名称表示如: A→D)。3.按照施工进度事后控制要求,社区活动中心应采取的措施有哪些?4.主体结构混凝土子分部包含哪些分项工程?结构实体检验还应包含哪些检测项目?

参考答案:见解析

解析:

1.(1)不妥之处一:施工进度总计划应在项目经理领导下编制。

正确做法:施工进度总计划应在总承包企业的总工程师领导下进行编制。
不妥之处二:社区活动中心开工后,由项目技术负责人组织专业工程师根据施工进度总计划编制社区活动中心进度计划
正确做法:应由项目经理组织,在项目技术负责人领导下进行编制。
不妥之处三:社区活动中心开工后,由项目技术负责人组织专业工程师根据施工进度总计划编制社区活动中心进度计划。
正确做法:社区活动中心开工前,应由项目经理组织,在项目技术负责人领导下进行编制。

(2)编制说明的内容还包括:假设条件,指标说明,实施重点和难点,风险估计及应对措施等。

2.(1)变化的逻辑关系:④--→⑥,⑦--→⑧

(2)调整后的总工期4+3+4+3+2=16(天)

关键线路:B→E→G→J→P和B→E→G→K→P

3.当实际进度与计划进度发生偏差时,并没有影响实际进度,在分析原因的基础上应采取以下措施:

(1)制定保证总工期不突破的对策措施;

(2)调整相应的施工计划,并组织协调相应的配套设施和保障措施。

4.(1)主体结构混凝土子分部包括:模板,钢筋,混凝土,预应力,现浇结构,装配式结构等分项工程。

(2)混凝土结构实体检验项目包括混凝土强度、结构位置及尺寸偏差以及合同约定项目等。
