第641题 根据《水利水电工程施工质量检验与评定规程》SL 176-2007的规定,水利水电工程施工质量等级分为( )级。
A.2
B.3
C.4
D.5
参考答案:A
解析:
【内容考查】本题考查的是水利水电工程施工质量评定的要求。
【选项分析】新规程规定水利水电工程施工质量等级分为“合格”、“优良”两级。
第642题 根据《水电工程验收管理力法》(国能新能[2015]426号),工程蓄水验收的申请,应由项目法人在计划下闸蓄水前( )向工程所在地省级人民政府能源主管部门报送。
A.1个月
B.3个月
C.6个月
D.12个月
参考答案:C
解析:
【内容考查】本题考查的是阶段验收申请。
【选项分析】项目法人应根据工程进度安排,在计划下闸蓄水前6个月,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请,并抄送验收主持单位。
第643题 下列有关水力发电工程验收的要求,说法不正确的是( )。
A.机组启动验收,项目法人应在第一台水轮发电机组进行机组启动验收前3个月,向工程所在地省级人民政府能源主管部门报送机组启动验收申请,并抄送技术主持单位
B.工程蓄水验收应在计划下闸蓄水6个月内,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请
C.工程截流验收主持单位应及时将验收鉴定书报送省级人民政府能源主管部门
D.水力发电工程竣工验收由省级人民政府能源主管部门负责,并委托有业绩、有能力单位作为技术主持单位,并邀请相关部门、项目法人所属计划单列企业集团(或中央管理企业)、有关单位和专家共同组成验收委员会进行验收
E.工程截流验收委员会主任委员由项目法人担任
参考答案:AB
解析:
【内容考查】阶段验收申请
【选项分析】机组启动验收,项目法人应在第一台水轮发电机组进行机组启动验收前3个月,向工程所在地省级人民政府能源主管部门报送机组启动验收申请,并抄送电网经营管理单位。
工程蓄水工程验收应在计划下闸蓄水前6个月,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请,并抄送验收主持单位。
第644题 水利水电工程施工进度计划常用的表达方法有( )。
A.横道图
B.工程进度曲线
C.施工强度曲线
D.形象进度图
E.网络进度计划
参考答案:ABDE
解析:
【内容考查】本题考查的是施工进度计划表达方法。
【选项分析】工程设计和施工阶段常采用的进度计划表达方法包括:横道图、工程进度曲线、施工进度管理控制曲线、形象进度图、网络进度计划。
参考答案:见解析
解析:
1.(1)坝面作业工艺逻辑关系应是先铺料、后整平、再压实;
(2)坝面作业组织逻辑关系应是从施工段l到施工段2,最后到施工段3的顺序组织施工。
2.该项目的双代号网络计划如图所示:
3.(1)网络图的计算工期 13d。
(2)网络图的关键线路为:①→②→③→⑦→⑨→⑩。
4.(1)进入心墙防渗体内铺料的方法是: 倒退铺土;
(2)采用该方法的目的:使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破坏。
5.工作整平2为非关键工作,总时差为3d,现由于暴雨原因工作整平2延误7d,故对施工工期影响时间为7-3=4d。
第646题 根据《水利水电工程施工组织设计规范》,工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。编制施工总进度时,工程施工总工期应为( )。
A.主体工程施工期和工程筹建期之和
B.工程筹建期和主体工程施工期之和
C.工程准备期、主体工程施工期和工程完建期之和
D.工程准备期和工程完建期之和
参考答案:C
解析:
【内容考查】本题考查的是施工进度计划安排。
【选项分析】根据《水利水电工程施工组织设计规范》,工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。编制施工总进度时,工程施工总工期应为后三项工期之和。
第647题 下列有关横道图的优缺点,描述正确的有( )。
A.横道计划形象、直观,且易于编制和理解
B.不利于建设工程进度的动态控制
C.能够明确地反映出关键工作和关键线路
D.不能反映出工作所具有的机动时间
E.不能反映出工程费用与工期之间的关系
参考答案:ABDE
解析:
【内容考查】本题考查的是施工进度计划表达方法。
【选项分析】利用横道图表示工程进度计划,不能明确地反映出影响工期的关键工作和关键线路,也就无法反映出整个工程项目的关键所在,因而不便于进度控制人员抓住主要矛盾。
参考答案:见解析
解析:
1.初始网络计划逻辑关系的错误之处如下:
(1)E改正的紧前工作应为C、D工作,而初始网络计划中,E工作的紧前工作只有C工作。
(2)在节点④、⑤之间缺少一项虚工作。或E工作与C、D工作之间存在逻辑关系。
2.(1)计划工期(含施工准备)为270天。
(2)关键线路为:A→B→D→H→I→K→L→M。
3.(1)F工作已完成4天工程量,H工作已完成8天工程量,E工作已完成10天工程量,J工作已完成25天工程量。
(2)H、J工作拖延对工期有影响,H工作的延误对工作影响2天,J工作的延误对工期影响5天。
【名师点拨】对工期的影响和索赔问题,先看是否为关键工作,关键工作影响工期,非关键工作,看总时差与延期时间,若总时差超过延期时间,则影响工期。
索赔问题:非施工单位责任可以索赔。
4.(1)施工单位有权提出延长工期的要求。
(2)理由:依据合同承包人对K工作结算工程量超过=240×115%=276(m3),部分所造成的工程延误可以提出延期要求,可提出2天的延期要求。
5.(1)该工程的实际工期=270+5+3=278(天)。
(2)承包人可因逾期完工支付违约金=(278-270-2)×10000=60000(元)。
第649题 在工程进度曲线中,将实际进度与计划进度进行比较,可以获得的信息有( )。
A.实际工程进展速度
B.进度超前或拖延的时间
C.工程量的完成情况
D.后续工程进度预测
E.各项工作之间的相互搭接关系
参考答案:ABCD
解析:
【内容考查】本题考查的是施工进度计划表达方法。
【选项分析】在工程进度曲线中,将实际进度与计划进度进行比较,可以获得的信息是:①实际工程进展速度;②进度超前或拖延的时间;③工程量的完成情况;④后续工程进度预测。
参考答案:见解析
解析:
1.计划工期为TP=20+65+40+50+20+15=210(天)
关键线路为:A→G→H→I→J→E;TFA=0(天);TFC=10(天)。
2.事件1的责任方为发包方,延期5天,A为关键工作所以影响计划工期5天;
事件2的责任方为承包方,77-65=12(天);C工作总时差TFC=10(天),12-10=2(天);所以影响计划工期2天。
事件3的责任方为承包方,17-15=2(天);影响计划工期2天。
3个事件共延长工期9天。
【名师点拨】对工期的影响和索赔问题,先看是否为关键工作,关键工作影响工期,非关键工作,看总时差与延期时间,若总时差超过延期时间,则影响工期。
索赔问题:非施工单位责任可以索赔。
3.骨料离析,影响混凝土强度。 正确的方法,二次搅拌或加入同水灰比水泥砂浆搅拌。
4.实际工期210+9=219(天);承包人可向发包人提出5天延期要求。
参考答案:见解析
解析:
1. 关键线路:A→B→C→D→E;工期:185d。
2. 事件一,责任方是发包人,A是关键工作,影响计划总工期4d。
事件二,责任方是承包人,B是关键工作,影响计划总工期6d。
事件四,责任方是发包人,G是非关键工作,总时差50d,未超过总时差,不影响计划总工期。
【名师点拨】本题考查的是总工期的影响,对工期的影响看延期时间与总时差的关系,若延期时间大于总时差,则影响总工期。
3. C工作实际用的时间155-60=95d,第100d时C工作实际比计划拖延6%(48%-42%),第100d完成了2d的赶工任务。
4.(1)实际总工期185+4+6-5 =190d,比计划工期拖延5d,其中有4d是发包人的责任,故承包人可获得的工期补偿天数为4d。
(2)承包人需支付给发包人逾期完工违约20000元。
参考答案:见解析
解析:
1.该网络图的关键线路为C→D→F→H→Q→J→M→N;
L(⑧→⑩)实线长度表示的含义是L工作的持续时间为5d,波浪线长度表示的含义是L工作的自由时差为11d。
2.进度检查时D工作已完成5d工作量,推迟的天数为3d,会推迟计划工期3d。
进度检查时E工作已完成4d工作量,推迟的天数为5d,对计划工期无影响。
进度检查时G工作已完成5d工作量,推迟的天数为4d,对计划工期无影响。
【名师点拨】关键工作影响工期,非关键工作对工期的影响和总时差有关。
3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有Q、J、M。
工作Q可压缩1d,其赶工费用为6万元/d。
工作J可压缩2d,其赶工费用为2万元/d。
工作M可压缩3d,其赶工费用为3万元/d。
由于推迟计划工期3d,因此,首先压缩工作J,压缩2d,增加的费用=2d×2万元/d=4万元,再压缩工作M,压缩1d,增加的费用=1d×3万元/d=3万元,增加的总费用=(4+3)万元=7万元。
4.承包人应在监理人提交修订合同进度计划的同时,编制一份赶工措施报告。
参考答案:见解析
解析:
1.事件1:属于发包人责任。
事件2:属于发包人责任。
事件3:日降雨量超过当地30年气象资料记载最大强度的0.5个月的延期,属于不可抗力。另0.5个月的延期属于承包人应承担的风险责任。
事件4:属于承包人责任。
2.应给承包人顺延的工期为1个月。

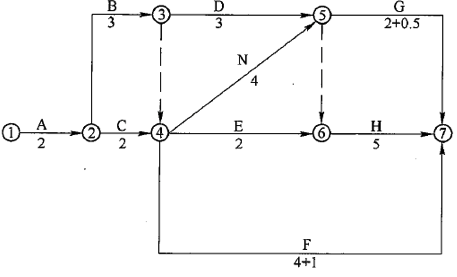

因发包人责任造成的工作增加或时间延长,应给承包人顺延工期。属于发包人责任工作增加或时间延长后,进度网络计划如下图所示。
原合同工期为13 个月,关键线路为A→B→D→H(或以节点编号表示为①→②→③→⑤→⑥→⑦)。调整后工期为14个月,关键线路为A→B→N→H (或以节点编号表示①→②→③→④→⑤→⑥→⑦),故工期应顺延1个月。
3.补偿承包人的总费用为465万元,具体计算如下:
工作N在B和C工作完成后开始,机械闲置时间1个月,机械闲置费应补偿1万元。
A、C工作合同工程量为16+16=32万m³,新增N工作工程量为32万m³。
应按原单价计算的新增工程量为32x25%=8万m³。
增加补偿费8万m³x16元/m³+(32-8)万m³x14元/m³+1万元=465万元。
4.实际工期为15个月,超过约定工期2个月,承包人应承担超过合同工期1个月的违约责任。N和H承包人各延期0.5个月完成。
拖延工期赔偿费为8000万元x 1 ‰X 30天=240万元<最高赔偿限额=8000万元×10%=800万元。
第654题 下列关于疏浚工程计量与支付的说法正确的是( )。
A.疏浚工程施工过程中疏浚设计断面以外增加的超挖量应另行支付
B.疏浚工程排泥管安拆移动费用不另行支付
C.疏浚工程的排泥区围堰费用另行计量支付
D.吹填工程施工过程中吹填土体的沉陷量所需费用不另行支付
E.吹填工程隔埂、退水口及排水渠等费用另行计量支付
参考答案:BCDE
解析:
【内容考查】本题考查的是计量支付因素。
【选项分析】疏浚工程施工过程中疏浚设计断面以外增加的超挖量、施工期自然回淤量、开工展布与收工集合、避险与防干扰措施、排泥管安拆移动以及使用辅助船只等所需的费用,包含在《工程量清单》相应项目有效工程量的每立方米工程单价中,发包人不另行支付。
第655题 根据合同技术条款计量与支付规则,超大件的尺寸超过合同约定的限度时,增加的费用由( )。
A.承包人承担
B.发包人承担
C.监理人确定承担者
D.争议调解组确定承担者
参考答案:B
解析:
【内容考查】本题考查的是计量支付因素。
【选项分析】承包人承担的超大、超重件的运输费用,均由承包人自行负责,发包人不另行支付。超大、超重件的尺寸或重量超出合同约定的限度时,增加的费用由发包人承担。
第656题
1.估算合同总价为多少?
2.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?
3.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
参考答案:见解析
解析:
1.估算合同总价=5300×180=95.4(万元)。
2.(1)工程预付款金额=95.4×20%=19.08(万元)。
(2)工程预付款应从第3个月起扣留,因第1、2两个月累计工程款=1800×180=32.4(万元)>95.4×30%=28.62(万元)。
(3)每月应扣工程预付款=19.08÷3=6.36(万元)。
3.(1)第1个月工程量价款=800×180=14.40(万元),应签证的工程款=14.40×0.95=13.68(万元)<15万元。第1个月不予付款。
(2)第2个月工程量价款=1000×180=18.00(万元),应签证的工程款=18.00×0.95=17.10(万元),应签发的付款凭证金额=13.68+17.1=30.78(万元)。
(3)第3个月工程量价款=1200×180=21.60(万元),应签证的工程款=21.60×0.95=20.52(万元),应扣工程预付款为6.36万元,20.52-6.36=14.16(万元)<15万元。第3个月不予签发付款凭证。
(4)第4个月工程量价款=1200×180=21.60(万元),应签证的工程款=21.60×095=20.52(万元),应扣工程预付款为6.36万元,应签发的付款凭证金额=14.16+20.52-6.36=28.32(万元)。
(5)第5个月累计完成工程量为5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原单价结算。第5个月工程量价款=1200×180=21.60(万元),应签证的工程款=21.60×0.95=20.52(万元),应扣工程预付款为6.36万元,20.52-6.36=14.16(万元)<15万元,第5个月不予签发付款凭证。
(6)第6个月累计完成工程量为5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,对超出的部分应调整单价。应按调整后的单价结算的工程量=5900-5300×(1+10%)=70(m3),第6个月工程量价款=70×180×0.9+(500-70)×180=8.874(万元),应签证的工程款=8.874×0.95=8.43(万元),应签发的付款凭证金额=14.16+8.43=22.59(万元)。
第657题 一般土方开挖、淤泥流砂开挖、沟槽开挖和柱坑开挖按施工图纸所示开挖轮廓尺寸计算的( )以立方米为单位计量。
A.实方体积
B.自然方体积
C.有效自然方体积
D.松方体积
参考答案:C
解析:
【内容考查】本题考查的是计量支付因素。
【选项分析】一般土方开挖、淤泥流砂开挖、沟槽开挖和柱坑开挖按施工图纸所示开挖轮廓尺寸计算的有效自然方体积以立方米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每立方米工程单价支付。
参考答案:见解析
解析:
1. 本案例工程预付款为合同价的20%;起扣点为合同价的60%。工程预付款为:2000×20%=400(万元);预付款起扣点为:T=2000×60%=1200(万元)。
2.价格调整计算公式:P=P0×(0.15+0.35A/A0+0.23B/B0+0.12C/C0+0.08D/D0+0.07E/E0),式中P——调值后合同价款或工程实际结算款,P0——合同价款中工程预算进度款;A0,B0、C0,D0、E0——基期价格指数或价格;A、B、C、D、E——工程结算日期的价格指数或价格。
当工程完成70%时,P0=2000×(1-70%)=600(万元),应索赔价款为:△P=P-P0=600×[(0.15+0.35×1+0.23×1.2+0.12×1.15+0.08×1+0.07×1)-1]=38.4(万元),合同实际价款:2000+38.4=2038.4(万元)。
【名师点拨】 计算应调部分合同价款;列出价格调整计算公式,计算调整价款;承包商可索赔价款为调整后价款与原合同价款的差值;合同实际价款为调整价差与原合同价之和。
3. 工程结算款为合同实际你款与保留金金额之差;本例中,保留金金额为原合同价10%。
保留金:2000×10%=200(万元);工程结算款:2038.4-200=1838.4(万元)。
参考答案:见解析
解析:
1.根据事件1,“堤防土方填筑”的施工时段为2013年4月11日到5月1 5日,“防洪闸混凝土浇筑”的施工时段为2013年2月11日至4月10日,因工程主体在汛期前完工,故该计划满足安全度汛要求。
2.事件二中,承包人更换项目事先征得发包人同意,并应在更换14天前通知发包人和监理人。
3.承包人直接与供货方办理交货验收手续、自行启用封存的专用工器具不妥。理由:承包人应会同监理人在约定时间内,赴交货地点共同验收。在泵站安装时,承包人应会同监理人工程启用封存的工器具。
4.质量保修期满30个工作日内,金额是40.5万元。
合同工程完工证书颁发后14天内,发包人将质量保证金总额的一半支付给承包人。
5.还应包括以下资料:
(1)完工结算合同总价;
(2)发包人已支付承包人的工程价款;
(3)应扣留的质量保证金;
(4)应支付的完工付款金额。
【名师点拨】本题考查完工结算,完工付款申请单应包括下列内容:完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金、应支付的完工付款金额。
第660题 根据《水利工程工程量清单计价规范》(GB50501—2007),下列费用中,不包含土方明挖工程单价中,需另行支付的是( )。
A.植被清理费
B.场地平整费
C.施工超挖费
D.测量放样费
参考答案:B
解析:
【内容考查】本题考查的是计量与支付。
【选项分析】场地平整按施工图纸所示场地平整区域计算的有效面积以平方米为单位计量,按《工程量清单》相应项目有效工程量的每平方米工程单价支付。
【名师点拨】本题考查的是计量支付因素中的土方开挖工程的内容,内容较多,学会抓关键字词进行明确的区分。
