第581题 下列关于《水利水电工程施工质量评定表》的填写错误的是(  )。


A.应使用蓝色或黑色墨水钢笔填写

B.数字应使用阿拉伯数字

C.合格率用百分数表示,小数点后保留两位

D.评定日期中的年填写四位数


参考答案:C


解析:

【内容考查】本题考查的是施工质量评定表的使用。

【选项分析】合格率。用百分数表示,小数点后保留一位。


第582题 1.事件1中C25、F100、W4分别表示混凝土的哪些指标?其中数值25、100、4的含义分别是什么?
2.除生产厂家外,指出事件1中钢筋标牌上应标注的其他内容以及外观质量的现象?
3.根据《堤防工程施工规范》(SL260-2014),指出并改正事件2中图4中坑塘部位在清基、削坡、分层填筑方面的不妥之处。
4.根据《水利水电工程单元施工质量验收评定标准》,指出事件3表4中A、B、C、D所代表的名称或数据。
5.根据《水利水电工程施工质量检验与评定规程》(SL176-2007)指出事件4中的不妥之处并说明正确的程序。
6.根据《水利水电建设工程验收规程》(SL122-208),事件5中竣工验收时间是否符合规定?说明理由。根据《水利水电工程施工质量检验与评定规程》(SL176-2007),指出并改正事件5中质量监督机构工作的不妥之处。
7.根据事件6指出疏浚工程中需要另行计量支付的辅助措施包括哪些?



参考答案:见解析


解析:

1.C25表示混凝土强度等级的指标,25表示混凝土强度是25MPa≤fcu,k<30MPa。

F100表示混凝土抗冻性的指标,100表示混凝土抗冻性试验能经受100次的冻融循环。

W4表示混凝土抗渗性的指标,4表示混凝土能抵抗0.4Mpa的水压力而不渗水。

2.(1)钢筋标牌上还应标注牌号、产品批号、生产日期、规格、尺寸等项目。

(2)外观质量主要查看锈蚀程度及有无裂缝、结疤、麻坑、气泡、砸碰伤痕等。

3.不妥之处一:清基削坡线坡度为1:4;

改正:堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5。

不妥之处二:分层填筑时顺坡填筑;

改正:地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填。

4.A:主控项目;B:一般项目;C:最小为91.0%;D:合格。

5.施工单位自评、监理单位复核后,施工单位报本工程质量监督机构进行了备案不妥。

正确的程序:分部工程质量在施工单位自评后,由监理单位复核,项目法人认定。分部工程的质量验收结论由项目法人报质量监督机构进行核备。

6.(1)事件5中竣工验收时间不符合规定。

理由:根据《水利水电建设工程验收规程》(SL122-208),竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。由于该工程为河道疏浚工程,应在工程完成后的一年内进行竣工验收。即应在2017年12月底前进行竣工验收,不应在2018年5月进行。

(2)质量监督机构提交的工程质量监督报告确定本工程质量等级为优良不妥。

改正:工程质量监督机构在工程竣工验收前提交工程施工质量监督报告,工程质量达到合格标准;工程质量是否优良应由竣工验收委员会确定,监督报告中有明确合格结论即可。

7.辅助措施包括浚前扫床和障碍物的清除、排泥区围堰、隔埂、退水口及排水渠等。



第583题 单位工程完工验收由(    )主持。


A.项目法人

B.监理单位

C.项目法人或监理单位

D.竣工验收主持单位或其委托单位


参考答案:A


解析:

【内容考查】本题考查的是单位工程验收的基本要求。

【选项分析】单位工程验收应由项目法人主持。


第584题 分部工程验收的成果是(  )。


A.分部工程验收鉴定书

B.分部工程验收签证书

C.分部工程验收报告

D.分部工程验收证明书


参考答案:A


解析:

【内容考查】本题考查的是水利工程分部工程验收的要求。

【选项分析】分部工程验收的成果性文件是分部工程验收鉴定书。


第585题 阶段验收的主持单位是(  )。


A.项目法人

B.项目法人或监理单位

C.竣工验收主持单位或其委托单位

D.监理单位


参考答案:C


解析:

【内容考查】本题考查的是验收的组织。

【选项分析阶段验收应由竣工验收主持单位或其委托的单位主持。


第586题 单位工程验收由(  )主持。


A.项目法人

B.监理单位

C.项目法人或监理单位

D.竣工验收主持单位或其委托单位


参考答案:A


解析:

【内容考查】本题考查的是单位工程验收的基本要求。

【选项分析】单位工程验收应由项目法人主持。


第587题 根据《水利水电建设工程验收规程》,疏浚工程的完工验收申请是由(  )提出。


A.施工单位

B.监理单位

C.项目法人

D.勘察单位


参考答案:C


解析:

【内容考查】合同工程完工验收的基本要求

【选项分析】疏浚工程完工后,项目法人应提出验收申请,验收主持单位应在工程完工14日内及时组织验收。故验收申请由项目法人提出。



第588题 根据《水利工程设计概估算编制规定(工程部分)》(水总【2014】 429号文),水利工程费用中,直接费不包括(  )。


A.施工机械使用费

B.临时设施费

C.安全生产措施费

D.现场经费


参考答案:D


解析:

【内容考查】本题考查的是水利工程设计概(估)算编制规定。

【选项分析】直接费指建筑安装工程施工过程中直接消耗在工程项目上的活劳动和物化劳动。由基本直接费、其他直接费组成;

基本直接费包括人工费、材料费、施工机械使用费;

其他直接费包括冬雨期施工增加费、夜间施工增加费、特殊地区施工增加费、临时设施费、安全生产措施费和其他。


第589题 材料预算价格一般包括材料原价、运杂费、运输保险费、(  )四项。


A.采购费

B.包装费

C.保管费

D.采购及保管费


参考答案:D


解析:

【内容考查】本题考查的是水利工程设计概(估)算编制规定。

【选项分析】材料预算价格一般包括材料原价、运杂费、运输保险费、采购及保管费四项。


第590题 根据《建设工程工程量清单计价规范》,工程量清单主要包括(  )。


A.分类分项工程项目清单

B.措施项目清单

C.其他项目清单

D.零星工作项目清单

E.环境保护清单


参考答案:ABCD


解析:

【内容考查】本题考查的是工程量清单计价规范。

【选项分析】根据《水利工程工程量清单计价规范》,工程量清单由分类分项工程量清单、措施项目清单、其他项目清单和零星工作项目清单组成。


第591题 1. 是否需要顺延工期?
2. 费用总共增加多少?
3. 施工单位欲向业主索赔保护措施费,是否合理?



参考答案:见解析


解析:

答案要点:

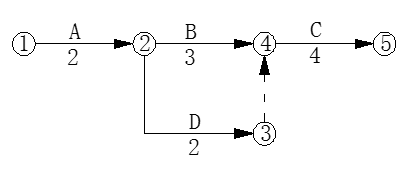

1.网络图绘制如下图所示。

进行网络图计算,总工期并未增加,故不应顺延工期。

【名师点拨】对工期的影响和索赔问题,先看是否为关键工作,关键工作影响工期,非关键工作,看总时差与延期时间,若总时差超过延期时间,则影响工期。

2.C工作费用增加300m3,超过估算工程量10%,则2800×10%×500+(300-2800×10%)×500×0.9=14.9万元。

新增D工作:直接费为320元/m3,间接费=直接费×10%=320×10%=32(元/m3),

利润=(直接费+间接费)×6%=(320+32)×6%=21.12(元/m3),

税金=(直接费+间接费+利润)×11%=(320+32+21.12)×11%=41.04(元/m3),

全费用综合单价为320+32+21.12+41.04=414.16元/m3

新增费用=414.16×2000=82.83(万元),

共增加费用为14.9+82.83=97.73万元。

3.由于是季节性梅雨,因此施工单位的施工组织设计中应当已经考虑,因此发生的费用应在施工单位措施费之内,业主无须补偿,因此,施工单位的索赔不合理。


第592题 分类分项工程量清单项目编码中500101002001的第五、六位为(  )顺序码。


A.水利工程

B.专业工程

C.分项工程

D.分类工程


参考答案:D


解析:

【内容考查】本题考查的是工程量清单计价规范。

【选项分析】分类分项工程量清单项目编码采用十二位阿拉伯数字表示(由左至右计位)。一至九位为统一编码,其中,一、二位为水利工程顺序码,三、四位为专业工程顺序码,五、六位为分类工程顺序码,七、八、九位为分项工程顺序码,十至十二位为清单项目名称顺序码。


第593题 其他项目清单中的暂列金额一般可为分类分项工程项目和措施项目合价的(  )。


A.2%

B.3%

C.5%

D.10%


参考答案:C


解析:

【内容考查】本题考查的是工程量清单计价规范。

【选项分析】暂列金额一般可为分类分项工程项目和措施项目合价的5%。


第594题 分类分项工程量清单项目编码中的三、四位代表的含义是(   )。


A.水利工程顺序码

B.专业工程顺序码

C.分类工程顺序码

D.分项工程顺序码


参考答案:B


解析:

【内容考查】工程量清单计价规范

【选项分析】分类分项工程量清单项目编码中,一、二位为水利工程顺序码,三、四位为专业工程顺序码,五、六位为分类工程顺序码,七、八、九位为分项工程顺序码,十至十二位为清单项目名称顺序码。




第596题 采用《水利工程施工机械台时费定额》计算施工机械使用费时,修理及替换设备费应除以(  )的调整系数。


A.1

B.1.09

C.1.13

D.1.2


参考答案:B


解析:

【内容考查】水利工程设计概(估)算编制规定

【选项分析】施工机械台时费定额的折旧费除以1.13调整系数,修理及替换设备费除以1.09调整系数,安装拆卸费不变。



第597题 水利工程建设项目施工监理施工准备阶段监理工作的基本内容是(  )。


A.检查开工前发包人应提供的施工条件是否满足开工要求

B.复核发包人提供的测量基准点,签发进场通知、审批开工申请

C.协助发包人编制年、月的合同付款计划,审批承包人提交的资金流计划

D.协助发包人编制控制性总进度计划,审批承包人提交的施工进度计划


参考答案:A


解析:

【内容考查】本题考查的是施工准备阶段监理工作的基本内容。

【选项分析】根据有关规范和规定,水利工程建设项目施工监理施工准备阶段监理工作的基本内容是检查开工前发包人应提供的施工条件是否满足开工要求。


第598题 根据《水利工程施工监理规范》(SL288-2014),监理机构开展平行检测时,土方试样不应少于承包人检测数量的(  )。


A.3%

B.5%

C.7%

D.10%


参考答案:B


解析:

【内容考查】本题考查的是施工实施阶段监理工作的基本内容。

【选项分析】监理机构开展平行检测时,土方试样不应少于承包人检测数量的5%。

【名师点拨】本题考查的是施工实施阶段监理工作的基本内容,工程质量控制中,监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。混凝土试样不应少于承包人检测数量的3%,重要部位每种标号的混凝土最少取样1组;土方试样不应少于承包人检测数量的5%;重要部位至少取样3组;跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%,土方试样不应少于承包人检测数量的10%。其中,3%、5%、7%、10%要注意区分,通常考查选择题。


第599题 监理机构对承包人检验结果的跟踪检测的检测数量,土方试样不应少于承包人检测数量的(  )。


A.6%

B.8%

C.10%

D.12%


参考答案:C


解析:

【内容考查】本题考查的是施工实施阶段监理工作的基本内容。

【选项分析】跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%,土方试样不应少于承包人检测数量的10%。

【名师点拨】平行检测的检测数量,混凝土试样不应少于承包人检测数量的3%,重要部位每种标号的混凝土最少取样1组;土方试样不应少于承包人检测数量的5%;重要部位至少取样3组;跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%,土方试样不应少于承包人检测数量的10%。


第600题 工程变更支付的方式为(  )。


A.随计日工支付

B.预付款支付

C.随工程价款支付

D.最终决算支付


参考答案:C


解析:

【内容考查】本题考查的是水力发电工程监理合同费用控制的内容。

【选项分析】合同支付的类型有:①预付款支付;②工程价款支付;③计日工支付;④工程变更支付;⑤价格调整;⑥合同终止后支付;⑦保留金支付。其中,工程变更支付的方式为随工程价款的支付进行。
