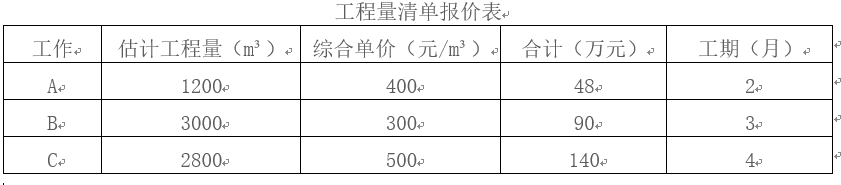

某水力发电工程,施工单位中标的投标报价单如下表所示。
工程预付款为合同总价的10%,开工前支付;在工程最后2个月平均扣除。施工过程中发生的设计变更,采用以直接费为计算基数的全费用综合单价计算,间接费率10%,利润率6%,计税系数11%;如实际工程量超过估算工程量±10%,则按照0.9(1.1)的系数进行价格调整。施工进度比较简单:
工程进行过程中由于遇上当地季节性梅雨,施工单位采取了合理的措施保证了工程进度;同时加强了已完工程的保护,但因此发生了2万元的保护措施费;在工程实施过程中出现了工程量超过估算工程量的情况,C工作增加了300m3;另外在A工作之后,C工作之前新增工程D,其工程量为2000m3,直接费为320元/m3,工期为2个月。
1. 是否需要顺延工期?
2. 费用总共增加多少?
3. 施工单位欲向业主索赔保护措施费,是否合理?
参考答案:见解析
解析:
答案要点:
1.网络图绘制如下图所示。
进行网络图计算,总工期并未增加,故不应顺延工期。
【名师点拨】对工期的影响和索赔问题,先看是否为关键工作,关键工作影响工期,非关键工作,看总时差与延期时间,若总时差超过延期时间,则影响工期。
2.C工作费用增加300m3,超过估算工程量10%,则2800×10%×500+(300-2800×10%)×500×0.9=14.9万元。
新增D工作:直接费为320元/m3,间接费=直接费×10%=320×10%=32(元/m3),
利润=(直接费+间接费)×6%=(320+32)×6%=21.12(元/m3),
税金=(直接费+间接费+利润)×11%=(320+32+21.12)×11%=41.04(元/m3),
全费用综合单价为320+32+21.12+41.04=414.16元/m3,
新增费用=414.16×2000=82.83(万元),
共增加费用为14.9+82.83=97.73万元。
3.由于是季节性梅雨,因此施工单位的施工组织设计中应当已经考虑,因此发生的费用应在施工单位措施费之内,业主无须补偿,因此,施工单位的索赔不合理。
