某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保证金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;

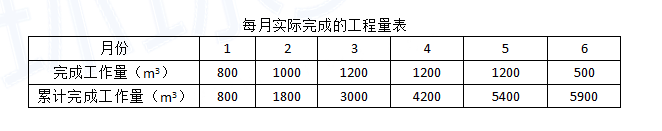

(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。承包商每月实际完成并经签证确认的工程量如下表所示。
1.估算合同总价为多少?
2.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?
3.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
参考答案:见解析
解析:
1.估算合同总价=5300×180=95.4(万元)。
2.(1)工程预付款金额=95.4×20%=19.08(万元)。
(2)工程预付款应从第3个月起扣留,因第1、2两个月累计工程款=1800×180=32.4(万元)>95.4×30%=28.62(万元)。
(3)每月应扣工程预付款=19.08÷3=6.36(万元)。
3.(1)第1个月工程量价款=800×180=14.40(万元),应签证的工程款=14.40×0.95=13.68(万元)<15万元。第1个月不予付款。
(2)第2个月工程量价款=1000×180=18.00(万元),应签证的工程款=18.00×0.95=17.10(万元),应签发的付款凭证金额=13.68+17.1=30.78(万元)。
(3)第3个月工程量价款=1200×180=21.60(万元),应签证的工程款=21.60×0.95=20.52(万元),应扣工程预付款为6.36万元,20.52-6.36=14.16(万元)<15万元。第3个月不予签发付款凭证。
(4)第4个月工程量价款=1200×180=21.60(万元),应签证的工程款=21.60×095=20.52(万元),应扣工程预付款为6.36万元,应签发的付款凭证金额=14.16+20.52-6.36=28.32(万元)。
(5)第5个月累计完成工程量为5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原单价结算。第5个月工程量价款=1200×180=21.60(万元),应签证的工程款=21.60×0.95=20.52(万元),应扣工程预付款为6.36万元,20.52-6.36=14.16(万元)<15万元,第5个月不予签发付款凭证。
(6)第6个月累计完成工程量为5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,对超出的部分应调整单价。应按调整后的单价结算的工程量=5900-5300×(1+10%)=70(m3),第6个月工程量价款=70×180×0.9+(500-70)×180=8.874(万元),应签证的工程款=8.874×0.95=8.43(万元),应签发的付款凭证金额=14.16+8.43=22.59(万元)。
