第441题 隧道的附属设施包括( )。
A.通风设施
B.照明设施
C.安全设施
D.供配电设施
E.洞身防水设施
参考答案:ABCD
解析:
【内容考查】此题考查隧道的构造。
【选项分析】隧道的主体构造物通常指洞身衬砌和洞门构造物,附属构造物是主体构造物以外的其他建筑,是为了运营管理、维修养护、给水排水、供蓄发电、通风、照明、通信、安全等而修建的构造物。
第442题 洞门构造中,洞门墙应根据实际需要设置泄水孔和( )。
A.施工缝
B.沉降缝
C.结构缝
D.伸缩缝
E.胀缝
参考答案:BD
解析:
【内容考查】本题考查的是洞门类型及构造。
【选项分析】洞门墙应根据实际需要设置伸缩缝、沉降缝、泄水孔,以防止洞门变形。
第443题 洞身构造分为( )。
A.二次衬砌
B.一次衬砌
C.内装饰
D.三次衬砌
E.顶棚
参考答案:ABCE
解析:
【内容考查】本题考查的是洞身类型及构造。
【选项分析】洞身构造:分为一次衬砌和二次衬砌、防排水构造、内装饰、顶棚及路面等。
第444题 隧道明洞主要分为( )。
A.端墙式
B.翼墙式
C.曲墙式
D.棚式
E.拱式
参考答案:DE
解析:
【内容考查】本题考查的是隧道的构造。
【选项分析】明洞主要分为拱式明洞和棚式明洞两大类。
第445题 隧道监控量测时,量测计划应根据( )等编制。
A.围岩条件
B.量测目的
C.施工方法
D.监控人员素质
E.隧道长度
参考答案:ABC
解析:
【内容考查】此题考查隧道施工监控量测技术。
【选项分析】隧道监控量测计划应根据隧道的围岩条件、支护类型和参数、施工方法以及所确定的量测目的进行编制。
第446题 二次衬砌的施作时,应满足隧道位移相对值已达相对位移量的( )要求。
A.40%以上
B.50%以上
C.80%以上
D.90%以上
参考答案:D
解析:
【内容考查】此题考查量测数据处理与应用。
【选项分析】二次衬砌的施作应在满足下列要求时进行:
(1)隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降;
(2)隧道位移相对值己达到相对位移量的90%以上。
第447题 下列复合式隧道监控量测项目中,属于必测项目的是()。
A.周边位移
B.拱顶下沉
C.钢支撑内力及外力
D.锚杆或锚索内力及抗拔力
E.洞内、外观察
参考答案:ABE
解析:
【内容考查】本题考查的是量测内容与方法。
【选项分析】
第448题 复合式衬砌隧道和喷锚衬砌隧道施工时的现场监控量测的必测项目是( )。
A.围岩体内位移(洞内设点)
B.围岩体内位移(地表设点)
C.围岩压力
D.周边位移
参考答案:D
解析:
【内容考查】此题考查隧道量测。

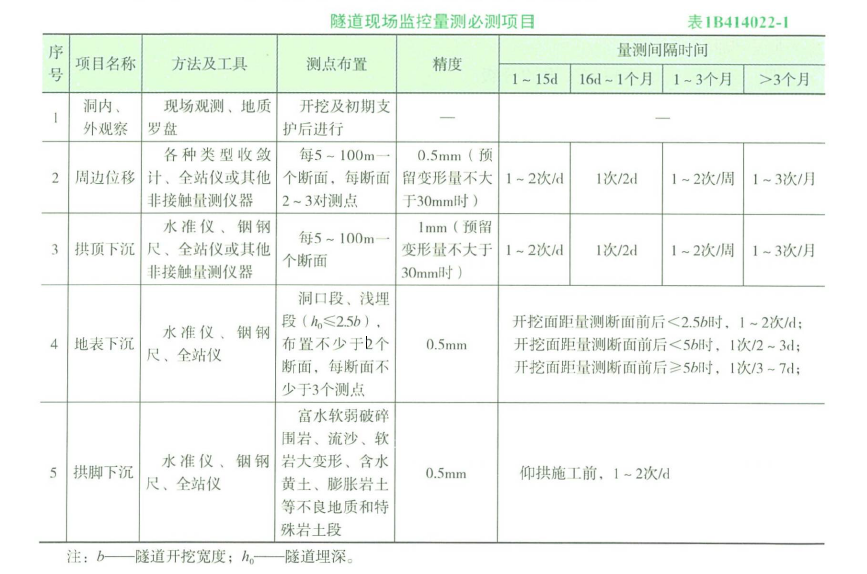

【选项分析】隧道现场监控量测的必测项目有洞内外观察、周边位移、拱顶下沉、地表下沉、拱脚下沉5个,其余的为选测项目。
第449题 下列隧道现场监控量测项目中,属于选测项目的有( )。
A.周边位移
B.围岩压力
C.围岩体内位移
D.锚杆轴力
E.拱顶下沉
参考答案:BCD
解析:
【内容考查】本题考查的是量测内容与方法。
【选项分析】选项“周边位移、拱顶下沉”属于必测项目。
第450题 下列复合式衬砌隧道施工监控量测项目中,属于必测的有( )。
A.周边位移
B.围岩体内位移
C.拱顶下沉
D.钢支撑内力及外力
E.围岩压力及两层支护间压力
参考答案:AC
解析:
【内容考查】此题考查隧道施工监控量测技术。
【选项分析】复合式衬砌隧道量测的必须项目包括:(1)洞内、外观察;(2)周边位移;(3)拱顶下沉;(4)地表下沉;(5)拱脚下沉。
第451题 下列隧道施工监控量测项目中为必测项目的是( )。
A.洞内、外观察
B.周边位移
C.拱顶下沉
D.地表下沉
E.洞门标高
参考答案:ABCD
解析:
【内容考查】此题主要考查隧道施工监控量测技术。
【选项分析】隧道施工必测项目包括:洞内、外观察、周边位移、拱顶下沉、地表下沉、拱脚下沉。
第452题 在隧道施工监控量测中,收敛计用来量测( )。
A.拱顶下沉
B.洞内外观察
C.围岩体内位移
D.围岩周边位移
参考答案:D
解析:
【内容考查】本题考查的是监控量测的内容和方法。
【选项分析】周边位移使用工具为各种类型收敛计。
第453题 隧道监控量测时,当位移—时间曲线出现反弯点时,则表明围岩( )。
A.刚刚稳定
B.已经稳定
C.不稳定
D.已经垮塌
参考答案:C
解析:
【内容考查】本题考查的是隧道施工监控量测技术。
【选项分析】当位移一时间曲线出现反弯点时,则表明围岩和支护已呈不稳定状态,此时应密切监视围岩动态,并加强支护,必要时暂停开挖。
第454题 下列隧道现场监控量测项目中,属于选测项目的是( )。
A.拱顶下沉
B.洞内、外观察
C.周边位移
D.爆破震动
参考答案:D
解析:
【内容考查】本题考查的是量测内容与方法。
【选项分析】隧道现场监控量测必测项目有洞内外观察、周边位移、拱顶下沉、地表下沉、拱脚下沉。
第455题 某隧道是Ⅳ~Ⅴ级围岩,其覆盖层厚度为80~250m,有关隧道量测内容和方法论述错误的是( )。
A.该隧道开挖后应及时进行围岩、初期支护的周边位移量测、拱顶下沉量测
B.该隧道初期支护完成后应进行喷层表面的观察和记录,并进行裂缝描述
C.该隧道如果围岩差、断面大或地表沉降控制严格时,宜进行围岩体内位移量测和其他量测
D.该隧道全线应进行地表沉降量测
参考答案:D
解析:
【内容考查】本题考查的是量测内容与方法。
【选项分析】隧道位于Ⅳ~Ⅵ级围岩中且覆盖层厚度小于40m的隧道,应进行地表沉降量测。
第456题 复合式衬砌的隧道在量测拱脚下沉项目时,应采用( )进行量测。
A.收敛计
B.全站仪
C.水准仪
D.铟钢尺
E.压力计
参考答案:BCD
解析:
【内容考查】本题考查的是隧道施工监控量测技术。
【选项分析】复合式衬砌的隧道在量测拱脚下沉项目时,应采用水准仪、铟钢尺、全站仪等。
第457题 下列关于隧道二次衬砌的施作要求,说法正确的是( )。
A.隧道位移相对值已达到相对位移量的80%以上
B.底板垂直位移速度明显下降
C.拱脚垂直位移速度明显下降
D.隧道水平净空变化速度没有下降
参考答案:B
解析:
【内容考查】本题考查的是隧道施工监控量测技术。
【选项分析】二次衬砌的施作应在满足下列要求时进行:
(1)隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降;
(2)隧道位移相对值已达到相对位移量的90%以上。
第458题 公路隧道的开挖方式主要有( )。
A.全断面法
B.沉管法
C.环形开挖预留核心土法
D.台阶法
E.中隔壁法
参考答案:ACDE
解析:
【内容考查】此题考查公路隧道主要开挖方式。
【选项分析】公路隧道的开挖方式主要有全断面法、台阶法、环形开挖预留核心土法、中隔壁法、交叉中隔壁法、双侧壁导坑法及中导洞法等。
第459题 适用于浅埋大跨度隧道及地表下沉量要求严格而围岩条件很差情况的开挖方法是( )。
A.台阶法
B.CD法
C.CRD法
D.双侧壁导坑法
参考答案:D
解析:
【内容考查】本题考查的是公路隧道开挖。
【选项分析】双侧壁导坑法适用于浅埋大跨度隧道及地表下沉量要求严格而围岩条件很差的情况。
第460题 关于公路隧道开挖方式适用范围的说法,正确的是( )。
A.采取有效的预加固措施后,全断面法可用于Ⅳ级围岩的大跨度隧道
B.台阶法不可用于Ⅴ级围岩的中小跨度隧道
C.环形开挖预留核心土法可用于Ⅳ-Ⅵ级围岩的大跨度隧道
D.中隔壁法(CD法)适用于围岩较差、跨度大、浅埋隧道
参考答案:D
解析:
【内容考查】本题考查的是公路隧道开挖。
【选项分析】全断面法可用于Ⅰ~Ⅲ级围岩的中小跨度隧道,Ⅳ级围岩中跨度隧道和Ⅲ级围岩大跨度隧道在采取了有效的预加固措施后,也可采用全断面法开挖。台阶法可用于Ⅲ~Ⅳ级围岩的中小跨度隧道,Ⅴ级围岩的小跨度隧道在采取了有效的预加固措施后亦可采用台阶法开挖。环形开挖预留核心土法可用于Ⅳ~Ⅴ级围岩或一般土质围岩的中小跨度隧道。中隔壁法(CD法)或交叉中隔壁法(CRD法)适用于围岩较差、跨度大、浅埋、地表沉降需要控制的场合。
